Перейти к основному содержимому

isCriticalTask

информация

Эта функциональность доступна только в PRO-версии.

Description​

Проверяет, является ли указанная задача критической

isCriticalTask: (task: Task) => boolean

Parameters​

  • task - (required) Task - объект задачи

Returns​

  • value - (boolean) - 'true' если указанная задача критическая, 'false' в противном случае

Example​

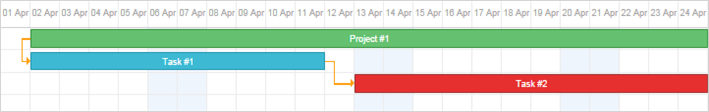

const tasks = {
data:[
{id:1, text:"Project #1", start_date:"01-04-2023", duration:18, type:"project"},
{id:2, text:"Task #1", start_date:"02-04-2023", duration:8, parent:1},
{id:3, text:"Task #2", start_date:"13-04-2023", duration:8, parent:1}
],
links:[
{id:1, source:1, target:2, type:"1"},
{id:2, source:2, target:3, type:"0"}
]
};

gantt.config.highlight_critical_path = true; /*!*/
gantt.init("gantt_here");
gantt.parse(tasks);

gantt.isCriticalTask(gantt.getTask(2));// ->'false' /*!*/
gantt.isCriticalTask(gantt.getTask(3));// ->'true' /*!*/

Details​

заметка

Этот метод определён в расширении critical_path, поэтому нужно активировать плагин critical_path. Подробности см. в статье Critical Path.
