跳到主要内容

时间线中的额外元素

信息

此功能仅在 PRO 版中可用

默认情况下,dhtmlxGantt 将时间线区域的元素渲染为层,并按以下顺序进行:

  1. 时间线的网格
  2. 连线
  3. 任务
  4. 附加元素

Gantt 包括一些内置元素,如基线、截止日期和时间约束。除了默认的额外元素,您也可以 创建自定义的附加层

基线

在像甘特图这样的项目管理工具中,基线对于将计划的项目时间线与实际进度进行比较至关重要。Gantt API 提供对基线实体的内置支持,极大地简化了与这一重要元素相关的工作。

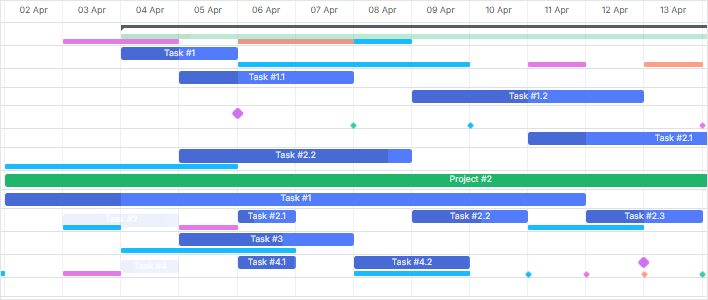

Inbuilt baselines

显示基线

自定义 baselines

如果默认的 baselines 功能不符合您的项目要求,您可以使用 [baselines] 配置选项将其禁用。

gantt.config.baselines = false;

之后,您可以通过以下任一方式自定义 baselines 的显示:

  1. 使用 gantt.config.baselines 配置对象

baselines 配置选项允许在将其设置为对象时自定义甘特图中基线的呈现。对象配置包含以下属性:

  • datastore (string) - 用于存储基线条目的数据存储名称。有关相关功能,请参阅 getDatastore 方法。
  • render_mode (boolean | string) - 决定基线的显示方式:
    • false - 基线不显示。
    • "taskRow" - 基线在与任务条同一行显示。
    • "separateRow" - 基线在一个单独的子行中显示,扩大任务行高度。
    • "individualRow" - 每个基线在其下面的独立子行中显示。
  • dataprocessor_baselines (boolean) - 指定基线更新是否作为单独条目触发 DataProcessor。
  • row_height (number) - 定义 baselines 子行的高度,仅在 render_mode 设置为 "separateRow""individualRow" 时适用。
  • bar_height (number) - 设置基线条的高度。

例如:

gantt.config.baselines = {
datastore: "baselines",
render_mode: false,
dataprocessor_baselines: false,
row_height: 16,
bar_height: 8
};
gantt.init("gantt_here");

如果你动态修改 gantt.config.baselines 配置的显示设置,应该使用 adjustTaskHeightForBaselines 方法以便正确显示基线元素。

const task = gantt.getTask(taskId);
gantt.adjustTaskHeightForBaselines(task); /*!*/
gantt.render();
  1. 创建自定义基线元素 以添加到时间线中。

与任务一起加载基线

基线可以直接与任务一起加载。请查看下面的示例:

gantt.parse({
tasks: [
{
id: 2,
start_date: "2025-04-04 00:00:00",
duration: 2,
text: "Task #1",
progress: 0.5,
parent: 0,
open: true,
end_date: "2025-04-06 00:00:00",
},
// 其他任务...
],
links: [],
baselines: [ /*!*/
{ /*!*/
id: 2, /*!*/
task_id: 2, /*!*/
start_date: "2025-04-03 00:00:00", /*!*/
duration: 2, /*!*/
end_date: "2025-04-05 00:00:00", /*!*/
}, /*!*/
// 其他基线... /*!*/
], /*!*/
});

一旦 baselines 加载完成,Gantt 将在时间线中自动显示它们,无需额外配置。

获取任务基线

您可以使用 getTaskBaselines 方法获取特定任务的基线。

gantt.getTaskBaselines(5);

该方法将返回数据存储中指定任务的基线对象数组。

[
{
task_id: 5,
id: 1,
duration: 2,
start_date: "03-04-2019 00:00",
end_date: "05-04-2019 00:00"
},
{
task_id: 5,
id: 2,
duration: 1,
start_date: "06-04-2019 00:00",
end_date: "07-04-2019 00:00"
}
]

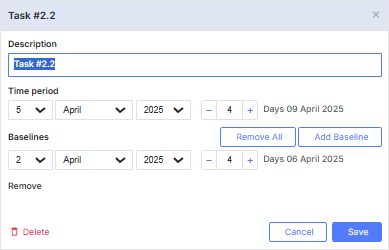

基线在灯箱中的显示

您可以通过灯箱控件管理基线。直接从任务详情中添加、编辑和删除基线。

gantt.config.lightbox.sections = [
{ name: "description", height: 38, map_to: "text", type: "textarea", focus: true },
{ name: "time", type: "duration", map_to: "auto" },
{ name: "baselines", height: 100, type: "baselines", map_to: "baselines" }, /*!*/
];

基线灯箱

Baselines rendering modes

Gantt 提供三种基线显示模式。您可以通过将 gantt.config.baselines.render_mode 配置选项设置为相应的值来选择最适合您需求的呈现模式。共有三种模式可用:

  • 在与任务同一行显示("taskRow")

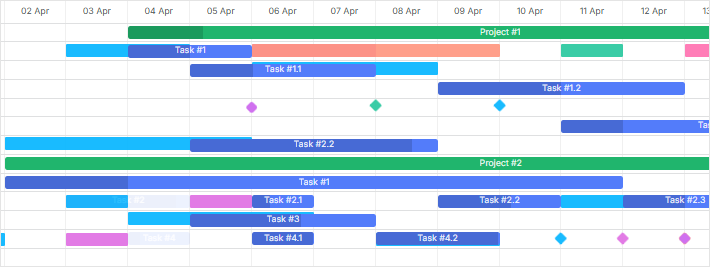

基线直接在与任务条同一行中显示:

gantt.config.baselines.render_mode = "taskRow";

任务行模式

  • 在任务下方的单独子行中显示("separateRow")

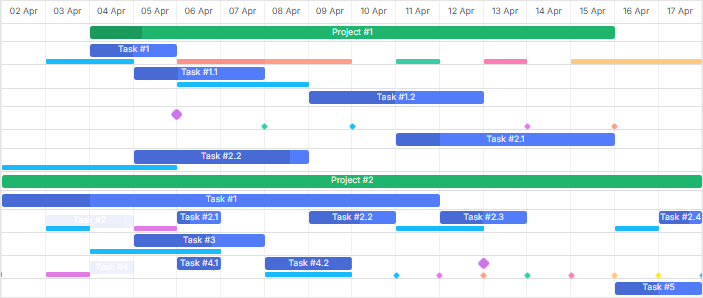

所有基线都显示在每个任务下方的一个单独子行中:

gantt.config.baselines.render_mode = "separateRow";

子行模式

  • 在一个单独的子行中显示("individualRow")

每个基线都显示在其子行中,以达到最大清晰度:

gantt.config.baselines.render_mode = "individualRow";

单独行模式

设置基线文本

要指定应在基线元素内显示的文本,请使用 baseline_text 模板:

gantt.templates.baseline_text = function(task, baseline, index) {
return "Baseline #" + (index + 1);
};

截止日期与约束

在项目管理中,跟踪截止日期以及理解任务约束对于按时交付至关重要。DHTMLX Gantt 具备内置的截止日期和约束可视化,提升了有效管理项目时间线的能力。

截止日期

显示截止日期

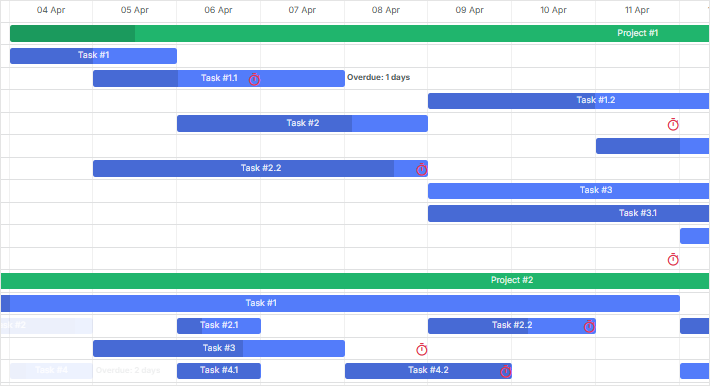

截止日期可视化

Gantt 支持 task.deadline 字段。若已指定,它将在图表上显示一个可视化指示器,从而简化对任务截止日期的跟踪。

gantt.parse({
data: [
{
id: 1,
text: "Task with Deadline",
start_date: "2025-04-04",
duration: 5,
deadline: new Date(2025, 3, 10), // April 10, 2025 /*!*/
},
// 其他任务...
],
});

自定义截止日期

如果默认的截止日期功能不符合您的项目需求,您可以使用 deadlines 配置选项将其禁用。

gantt.config.deadlines = false;

之后,您可以通过 创建自定义截止日期元素 将其添加到时间线并自定义显示。

配置项 gantt.config.deadlines 启用或禁用任务的截止日期元素的显示。如果启用,Gantt 将检查 task.deadline 属性;如果包含有效日期,则在时间线中显示截止日期元素。

任务约束

从 v9.0 开始,当启用并在约束模式下工作时(自动排程 并且 auto_scheduling_compatibility 设置为 false),Gantt 将在图表中自动显示约束日期。

gantt.parse({
data: [
{
id: 1,
text: "Task #1",
start_date: "2025-04-04",
duration: 4,
constraint_date: "2025-04-04",
constraint_type: "snet",
parent: 0
},
// 其他任务
]
})

约束的显示可以通过在 auto_scheduling 配置中的 show_constraints 选项进行控制。默认情况下会显示约束,但您可以通过将 show_constraints 设置为 false 来禁用它们:

gantt.config.auto_scheduling = {
enabled: true,
show_constraints: false
};

从项目开始的自动排程与约束
