跳到主要内容

dhtmlxGantt 与 Salesforce LWC

本教程描述了如何将 dhtmlxGantt 集成到 Salesforce 的 Lightning Web Component 中。

请在以下的在线演示中查看与 Salesforce LWC 集成 DHTMLX 组件的示例:[在线演示](https://dhtmlx-dev-ed.develop.lightning.force.com/) 演示的源代码在 GitHub 上提供。

如果你使用的是其他技术,请查看下方可用的集成变体列表:

我们将使用 Salesforce CLI 来创建 Lightning Web Component 并将其上传到一个组织中。你也可以在 Visual Studio Code 中安装 Salesforce Extension Pack 以便在开发组织中工作。

注释

本教程所创建的演示的完整源代码 可在 GitHub 上获取。

你可以观看视频指南,演示如何用 Salesforce LWC 创建甘特图。

前提条件​

如果你还没有安装,请安装 Salesforce CLI。安装指南请参阅 这篇文章。

第 1 步:创建一个项目​

如果你还没有开发者账户,请 注册 一个免费账户。安装指南请参考 这篇文章。

在左侧的搜索栏中,找到并选择 Dev Hub:

sf_devhub

在新设置窗口中,选择 Enable Dev Hub:

sf_enabledh

让我们为 Salesforce DX 项目创建一个基础目录:

$ mkdir ~/salesforce

通过 CLI 创建一个 Salesforce DX 项目:

$ cd ~/salesforce
$ sfdx project generate -n gantt-salesforce-app
target dir = C:UsersUsersalesforce
create gantt-salesforce-appconfigproject-scratch-def.json
create gantt-salesforce-appREADME.md
create gantt-salesforce-appsfdx-project.json
create gantt-salesforce-app.huskypre-commit
create gantt-salesforce-app.vscodeextensions.json
create gantt-salesforce-app.vscodelaunch.json
create gantt-salesforce-app.vscodesettings.json
create gantt-salesforce-appforce-appmaindefaultlwc.eslintrc.json
create gantt-salesforce-appforce-appmaindefaultaura.eslintrc.json
create gantt-salesforce-appscriptssoqlaccount.soql
create gantt-salesforce-appscriptsapexhello.apex
create gantt-salesforce-app.eslintignore
create gantt-salesforce-app.forceignore
create gantt-salesforce-app.gitignore
create gantt-salesforce-app.prettierignore
create gantt-salesforce-app.prettierrc
create gantt-salesforce-appjest.config.js
create gantt-salesforce-apppackage.json

前往创建的项目:

$ cd gantt-salesforce-app

第 2 步:授权​

使用 Web 服务器流 Authorize an Org:

$ sfdx org login web -d

Successfully authorized ... with org ID ...

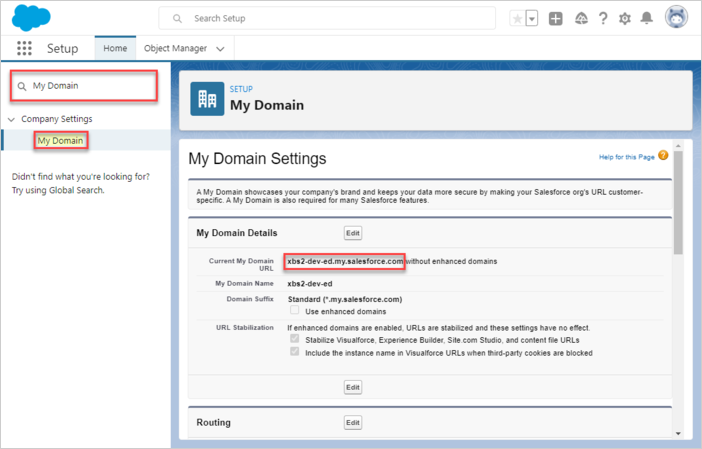

更新你的项目配置文件 (sfdx-project.json)。将 "sfdcLoginUrl" 参数设置为你的 “My Domain URL”。你可以在 “My Domain” 设置页面找到组织的“域名”URL。例如:

sf_mydomain

gantt-salesforce-app/sfdx-project.json
"sfdcLoginUrl" : "https://xbs2-dev-ed.my.salesforce.com"

创建一个 Scratch Org:

$ sfdx org create scratch -f config/project-scratch-def.json -d

Creating Scratch Org...
RequestId: 2SR5j0000006JhCGAU
(https://xbsoftware2-dev-ed.my.salesforce.com/2SR5j0000006JhCGAU)
OrgId: 00DH40000000s0D
Username: test-tc0telfqhudt@example.com
✓ Prepare Request
✓ Send Request
✓ Wait For Org
✓ Available
✓ Authenticate
✓ Deploy Settings
Done

Your scratch org is ready.

第 3 步:将甘特组件添加到 Salesforce​

为了开始使用该库,我们需要将其上传到 Salesforce 作为一个静态资源(Static Resource)。因此,打开你的 scratch org:

$ sfdx org open

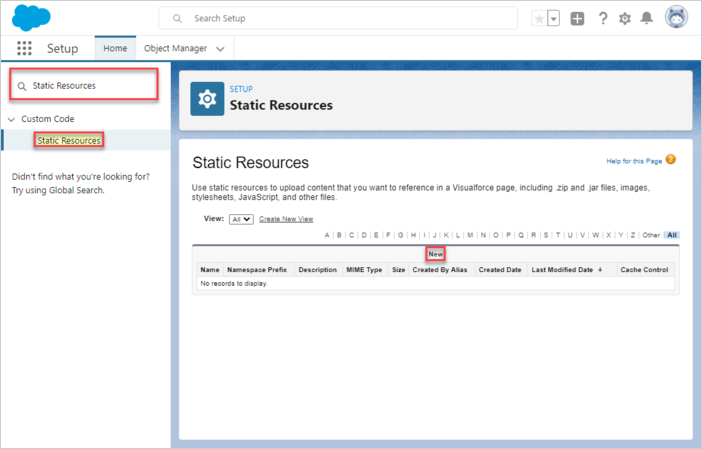

现在,打开 “Static Resources” 标签并点击 “New” 按钮

sf_static_resources

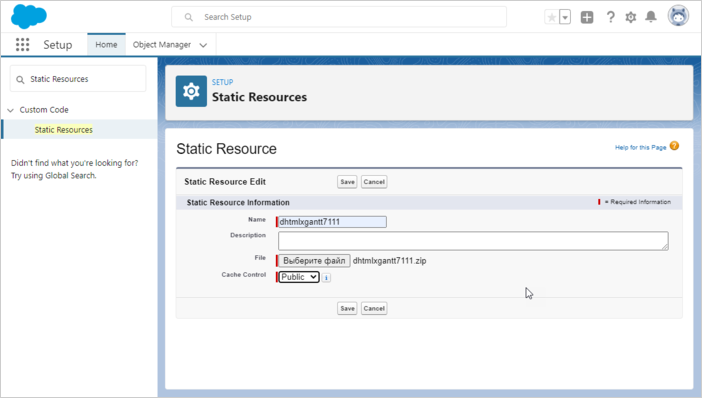

给它起一个有意义的名称(我们使用 "dhtmlxgantt7111"),选择包含库本身的 ZIP 归档(该归档必须包含 dhtmlxgantt.js 与 dhtmlxgantt.css 文件),并选择 "Public" 缓存控制以提高性能。点击 “Save” 按钮。

sf_gantt_file

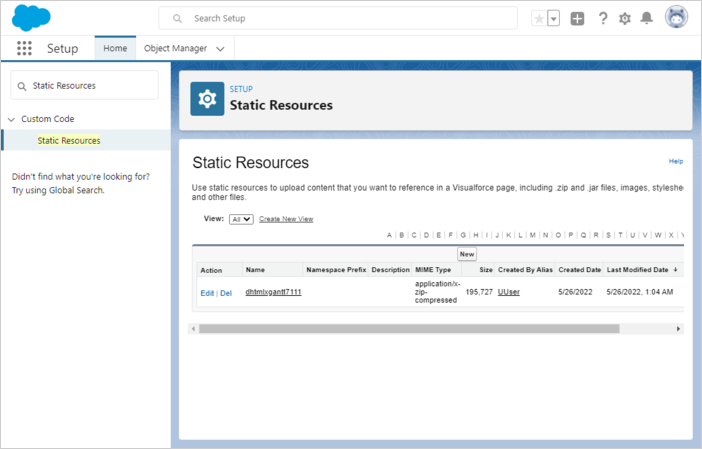

现在我们在 Salesforce 内部拥有 dhtmlxGantt。

sf_gantt_in_sf

第 4 步:创建数据模型​

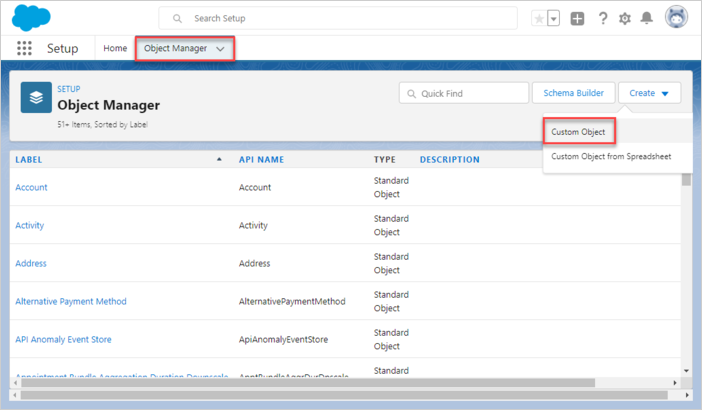

dhtmlxGantt 的核心实体是 Tasks(任务)和 Links(链接)。一个好的做法是将 dhtmlxGantt 实体的所有属性作为纯 JSON 存储在 Salesforce 中。让我们创建 Tasks 与 Links 对象。打开对象管理器并选择 “Create” 然后选择 “Custom Object”:

sf_object_manager

Task 对象​

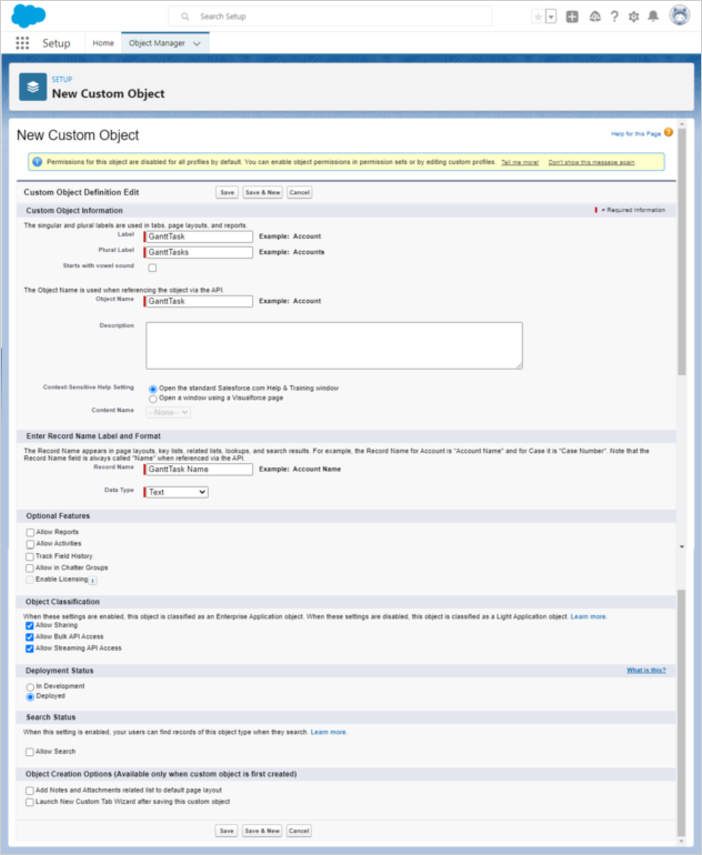

为任务对象命名,设为 GanttTask/GanttTasks。

sf_task_object

注释

记录名必须与对象名称匹配,例如:

对象名称: GanttTask => 记录名称: GanttTask Name

点击 “Save” 按钮。

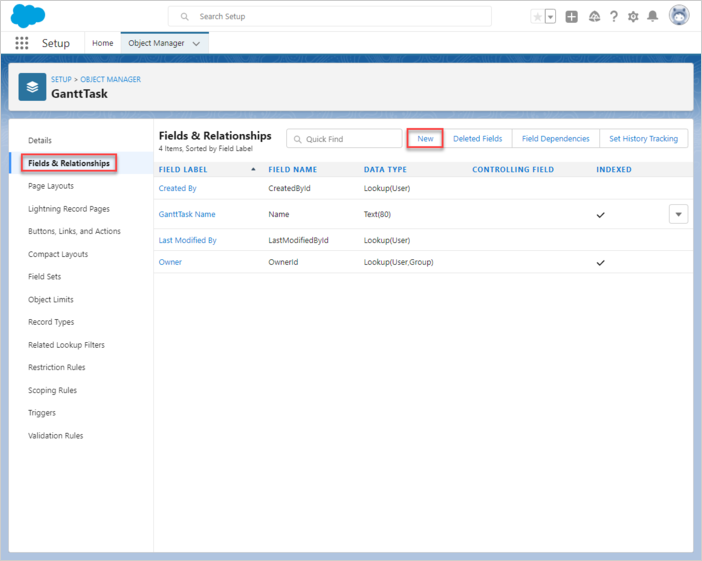

对象创建后,打开 “Fields & Relationships” 选项卡。点击 “New” 按钮。

sf_fields

  • Duration

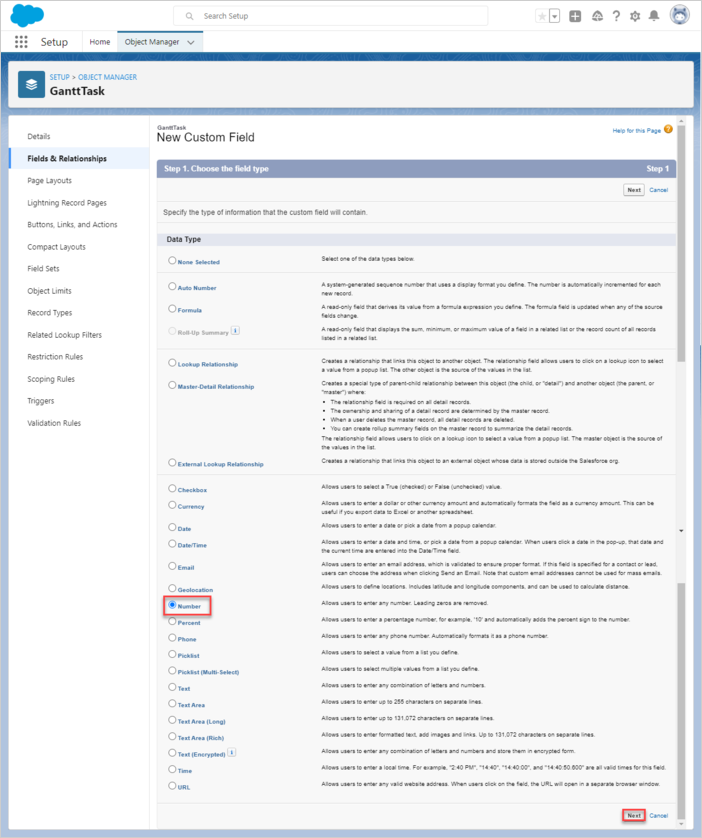

将数据类型选择为 “Number”,然后点击 “Next”。

sf_data_type

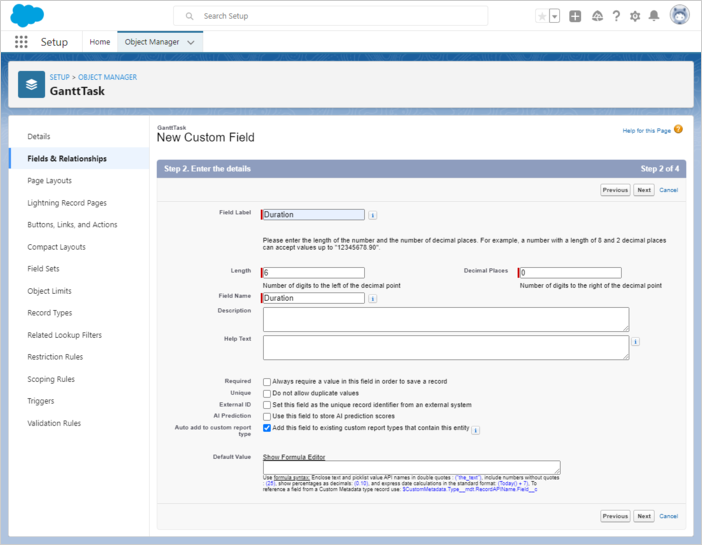

将其命名为 “Duration”。它用于存储 JSON 序列化的任务属性。点击直到出现 “Save & New” 按钮。

sf_new_field

点击 “Next” 按钮(接受默认设置),直到出现 “Save & New” 按钮。

  • Parent

创建一个 “Parent” 字段。将数据类型选为 “Text”。

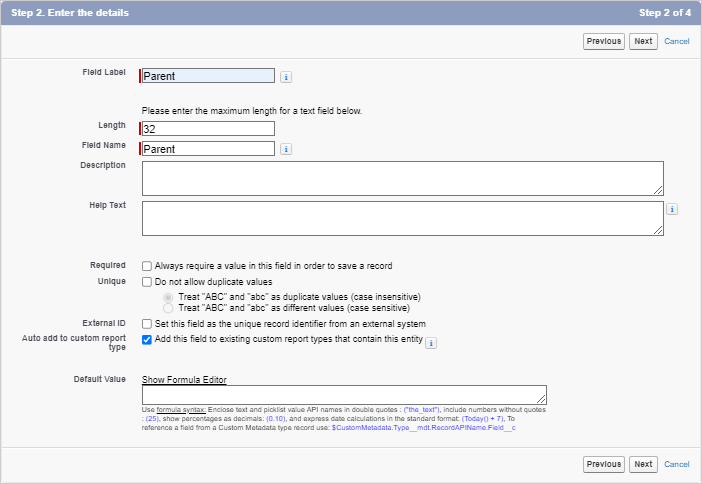

sf_parent

点击 “Next” 按钮(接受默认设置),直到出现 “Save & New” 按钮。

  • Progress

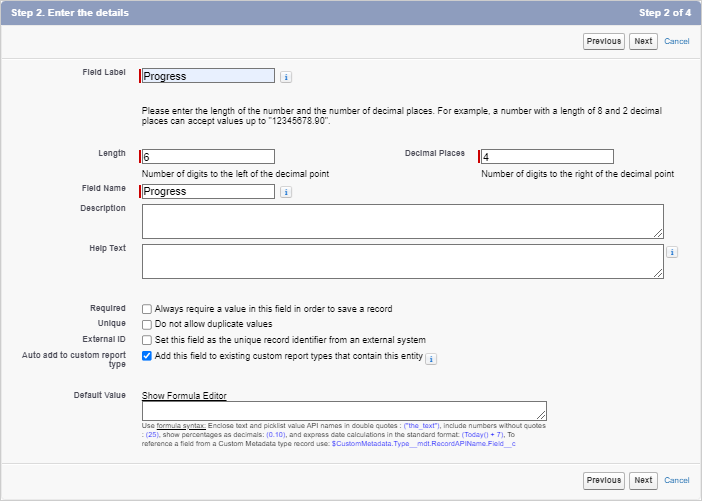

创建一个 “Progress” 字段。将数据类型选为 “Number”。

sf_progress

点击 “Next” 按钮(接受默认设置),直到出现 “Save & New” 按钮。

  • Start date

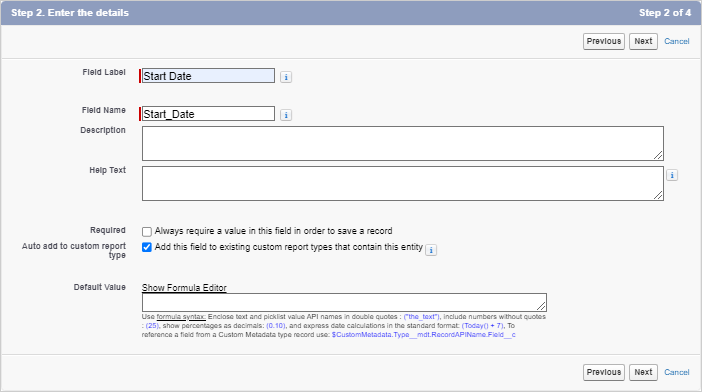

创建一个 “Start Date” 字段。将数据类型选为 “Date/Time”。

sf_start_date

点击 “Next” 按钮(接受默认设置),直到出现 “Save” 按钮。

最后它应该看起来像这样:

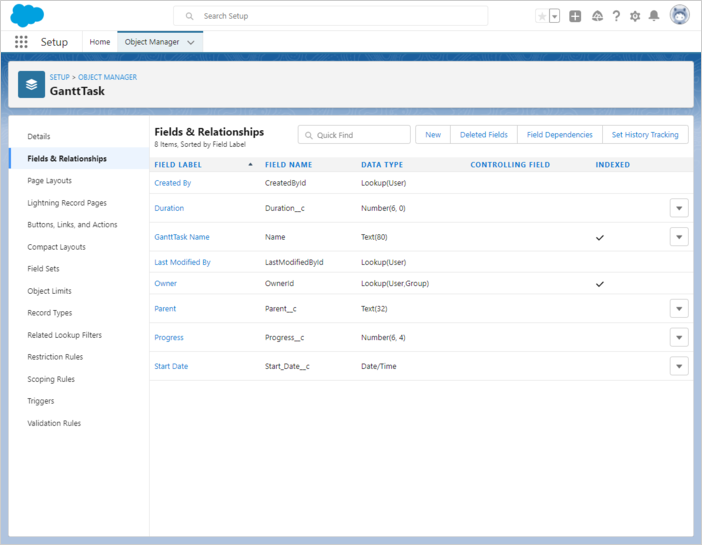

sf_gantttask

打开对象管理器,选择 “Create” 然后 “Custom Object”:

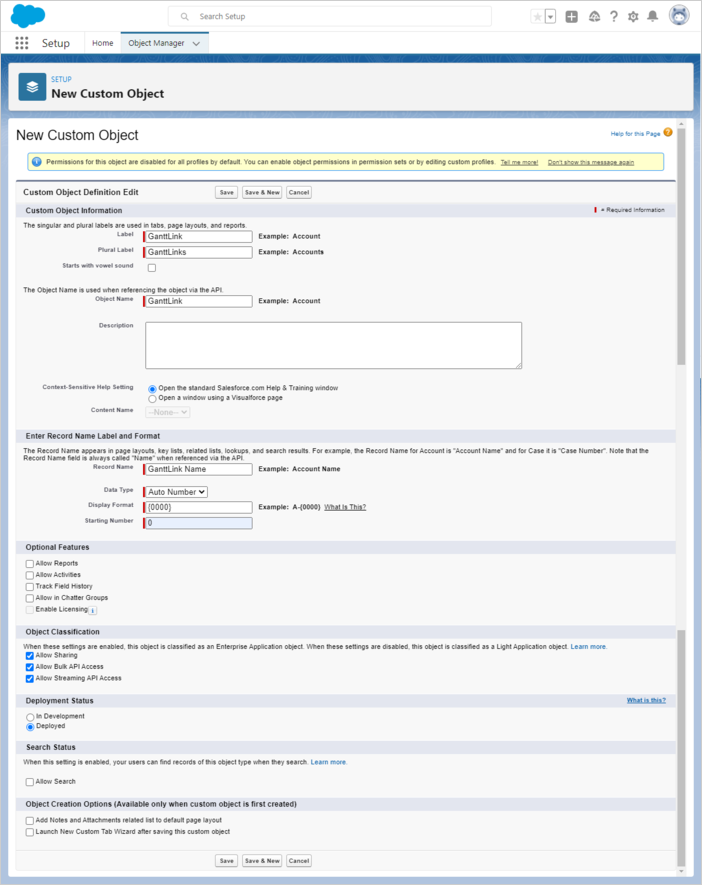

为链接对象命名,设为 GanttLink/GanttLinks。

sf_link_object

注释

记录名必须与对象名称匹配,例如:

对象名称: GanttLink => 记录名称: GanttLink Name

接下来,创建所需字段。

  • Source

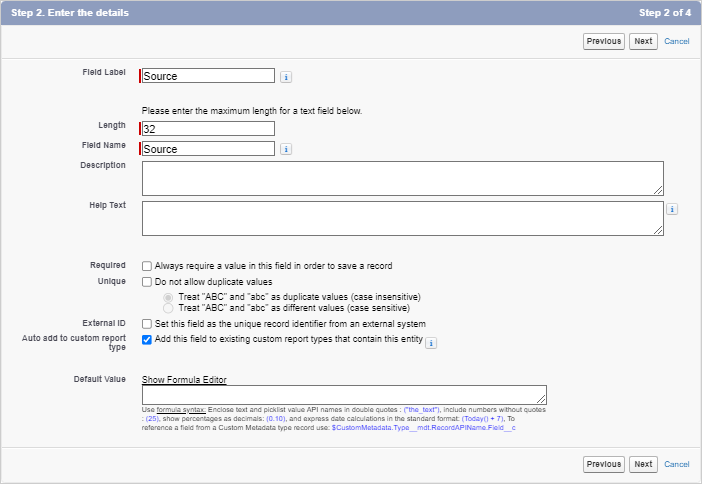

创建一个 “Source” 字段。将数据类型选择为 “Text”。

sf_source

点击 “Next” 按钮(接受默认设置),直到出现 “Save & New” 按钮。

  • Target

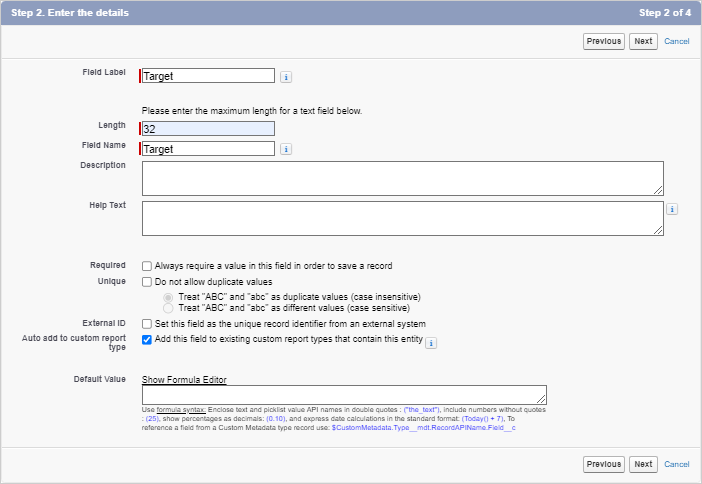

创建一个 “Target” 字段。将数据类型选择为 “Text”。

sf_target

点击 “Next” 按钮(接受默认设置),直到出现 “Save & New” 按钮。

  • Type

创建一个 “Type” 字段。将数据类型选择为 “Text”。

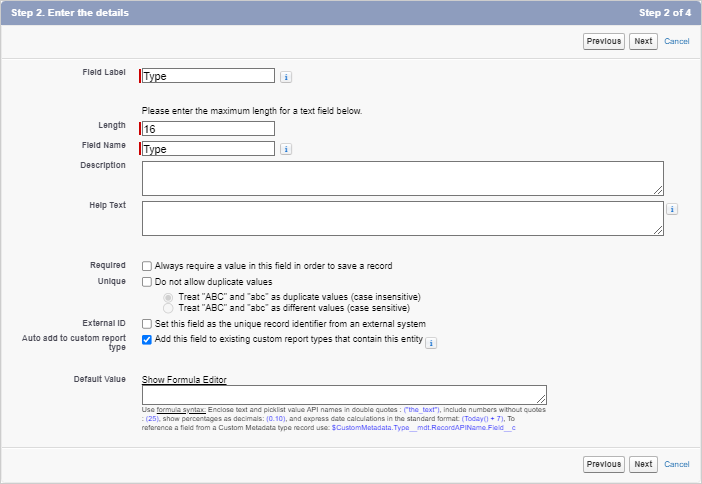

sf_type

点击 “Next” 按钮(接受默认设置),直到出现 “Save” 按钮。

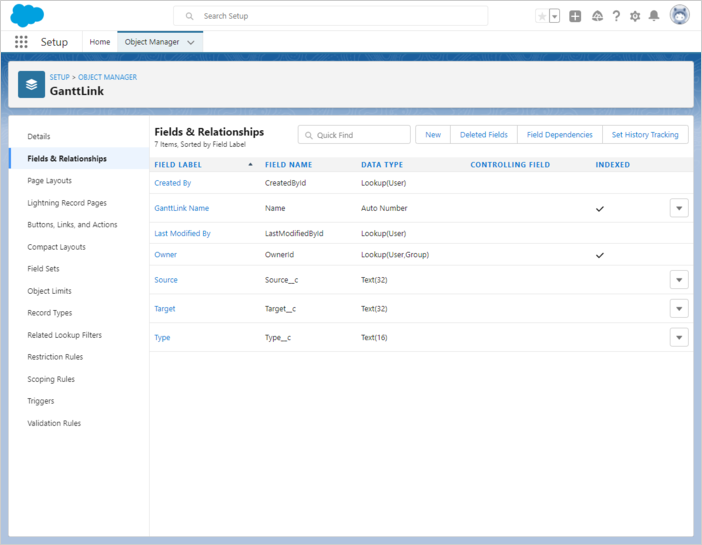

最终它应看起来像这样:

sf_ganttlink

第 5 步:创建一个 Lightning Web Component​

要创建一个 Lightning Web Component,请运行以下命令:

$ sfdx lightning generate component --type lwc -n gantt -d force-app/main/default/lwc

target dir =
C:UsersUsersourcesalesforcegantt-salesforce-appforce-appmaindefaultlwc
create force-appmaindefaultlwcganttgantt.js
create force-appmaindefaultlwcganttgantt.html
create force-appmaindefaultlwcganttgantt.js-meta.xml

在 gantt.js-meta.xml 中将组件定义修改为在 Lightning App Builder 中进行暴露:

force-app/main/default/lwc/gantt/gantt.js-meta.xml
<?xml version="1.0" encoding="UTF-8"?>
<LightningComponentBundle xmlns="http://soap.sforce.com/2006/04/metadata">
<apiVersion>54.0</apiVersion>
<isExposed>true</isExposed>
<targets>
<target>lightning__AppPage</target>
</targets>
<targetConfigs>
<targetConfig targets="lightning__AppPage">
<property name="height" label="Height" type="Integer" default="800" />
</targetConfig>
</targetConfigs>
</LightningComponentBundle>

打开 gantt.html,在其中添加以下代码:

force-app/main/default/lwc/gantt/gantt.html
<template>
<div class="thegantt" lwc:dom="manual" style='width: 100%;'></div>
</template>

打开 gantt.js,在其中添加以下代码:

force-app/main/default/lwc/gantt/gantt.js
/* eslint-disable guard-for-in */
/* eslint-disable no-undef */
import { LightningElement, api } from "lwc";
import { ShowToastEvent } from "lightning/platformShowToastEvent";
import { loadStyle, loadScript } from "lightning/platformResourceLoader";
import { createRecord, updateRecord, deleteRecord } from "lightning/uiRecordApi";

// 静态资源
import GanttFiles from "@salesforce/resourceUrl/dhtmlxgantt7111";

// 控制器
import getTasks from "@salesforce/apex/GanttData.getTasks";

function unwrap(fromSF) {
const data = fromSF.tasks.map((a) => ({
id: a.Id,
text: a.Name,
start_date: a.Start_Date__c,
duration: a.Duration__c,
parent: a.Parent__c,
progress: a.Progress__c,
type: a.Task_Type__c,
}));
const links = fromSF.links.map((a) => ({
id: a.Id,
source: a.Source__c,
target: a.Target__c,
type: a.Type__c
}));
return { data, links};
}

export default class GanttView extends LightningElement {
static delegatesFocus = true;

@api height;
ganttInitialized = false;

renderedCallback() {
if (this.ganttInitialized) {
return;
}
this.ganttInitialized = true;

Promise.all([
loadScript(this, GanttFiles + "/dhtmlxgantt.js"),
loadStyle(this, GanttFiles + "/dhtmlxgantt.css")
])
.then(() => {
this.initializeUI();
})
.catch((error) => {
this.dispatchEvent(
new ShowToastEvent({
title: "Error loading Gantt",
message: error.message,
variant: "error"
})
);
});
}

initializeUI() {
const root = this.template.querySelector(".thegantt");
root.style.height = this.height + "px";

// 使用 Enterprise 或 Ultimate 版本时,请取消注释以下行
//const gantt = window.Gantt.getGanttInstance();
gantt.templates.parse_date = (date) => new Date(date);
gantt.templates.format_date = (date) => date.toISOString();

gantt.init(root);
getTasks().then((d) => {
const chartData = unwrap(d);
gantt.parse({
tasks: chartData.data,
links: chartData.links
});
});

///↓↓↓ 将变更保存回 SF 后端 ↓↓↓
gantt.createDataProcessor({
task: {
create: (data) => {
console.log("createTask",data);
const insert = {
apiName: "GanttTask__c",
fields: {
Name: data.text,
Start_Date__c: data.start_date,
Duration__c: data.duration,
Parent__c: String(data.parent),
Progress__c: data.progress
}
};
gantt.config.readonly = true; // 在保存完成前禁止修改
// 以防修改
return createRecord(insert).then((res) => {
gantt.config.readonly = false;
return { tid: res.id, ...res };
});
},
update: (data, id) => {
console.log("updateTask",data);
const update = {
fields: {
Id: id,
Name: data.text,
Start_Date__c: data.start_date,
Duration__c: data.duration,
Parent__c: String(data.parent),
Progress__c: data.progress
}
};
return updateRecord(update).then(() => ({}));
},
delete: (id) => {
return deleteRecord(id).then(() => ({}));
}
},
link: {
create: (data) => {
const insert = {
apiName: "GanttLink__c",
fields: {
Source__c: data.source,
Target__c: data.target,
Type__c: data.type
}
};
return createRecord(insert).then((res) => {
return { tid: res.id };
});
},
update: (data, id) => {
const update = {
apiName: "GanttLink__c",
fields: {
Id: id,
Source__c: data.source,
Target__c: data.target,
Type__c: data.type
}
};
return updateRecord(update).then(() => ({}));
},
delete: (id) => {
return deleteRecord(id).then(() => ({}));
}
}
});
}
}

第 6 步:创建 Apex 类​

下一步是创建一个类,用于在 Lightning 组件和我们的数据模型之间建立交互。

$ sfdx apex generate class -n GanttData -d force-app/main/default/classes

target dir =
C:UsersUsersalesforcegantt-salesforce-appforce-appmaindefaultclasses
create force-appmaindefaultclassesGanttData.cls
create force-appmaindefaultclassesGanttData.cls-meta.xml

创建后,打开 GanttData.cls 并将以下代码加入其中:

force-app/main/default/classes/GanttData.cls
public with sharing class GanttData {

@RemoteAction
@AuraEnabled(cacheable="true)"
public static Map<String, Object> getTasks() {

// using SOQL 获取记录
List<GanttTask__c> Tasks = new List<GanttTask__c>();
Tasks = [SELECT Id, Name, Start_Date__c, Duration__c,
Parent__c FROM GanttTask__c];

List<GanttLink__c> Links = new List<GanttLink__c>();
Links = [SELECT Id, Type__c, Source__c, Target__c FROM GanttLink__c];

Map<String, Object> result = new Map<String, Object>{
'tasks' => Tasks, 'links' => Links };
return result;
}
}

将源代码从 Scratch Org 拉取到你的项目中

$ sfdx project retrieve start

然后将源代码推送到 Scratch Org

$ sfdx project deploy start

第 7 步:创建 Lightning 页面​

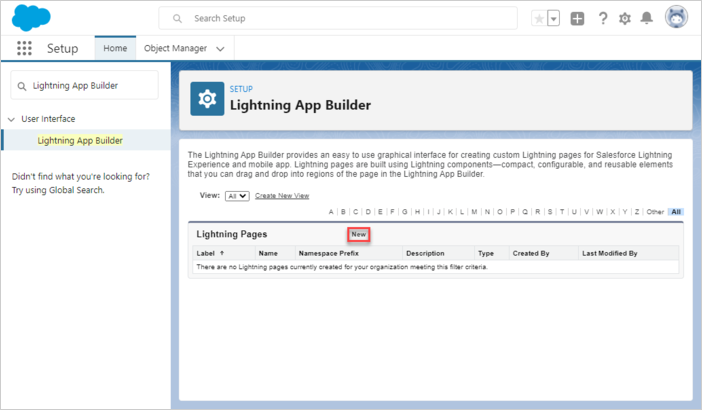

打开 “Lightning App Builder”,创建一个新的 Lightning 页面。

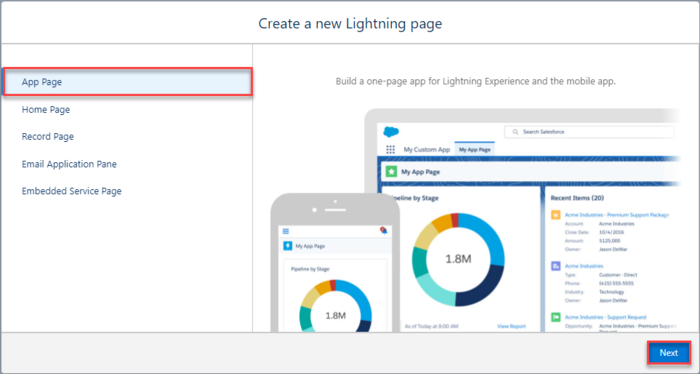

sf_lightning_app

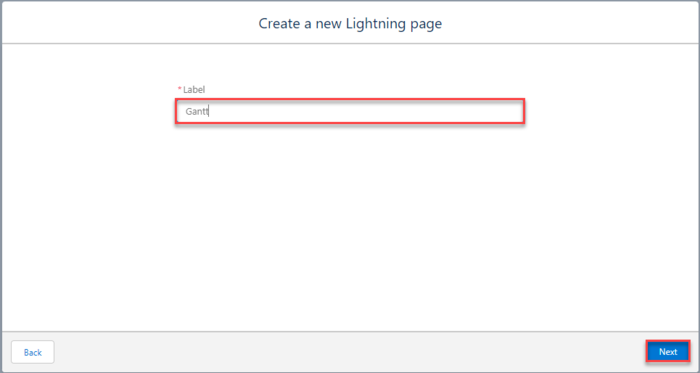

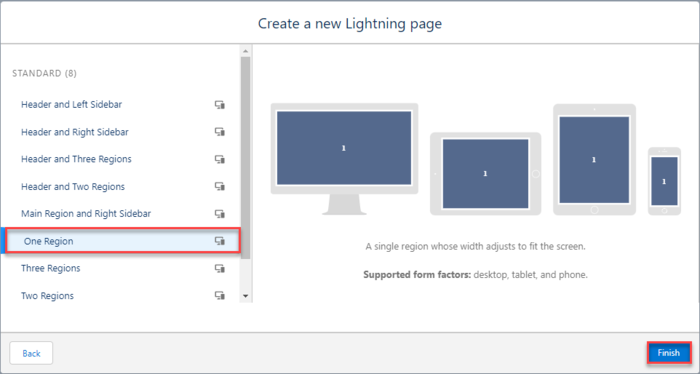

选择 "App Page",然后输入页面名称和布局。

sf_new_page

sf_page_name

sf_page_layout

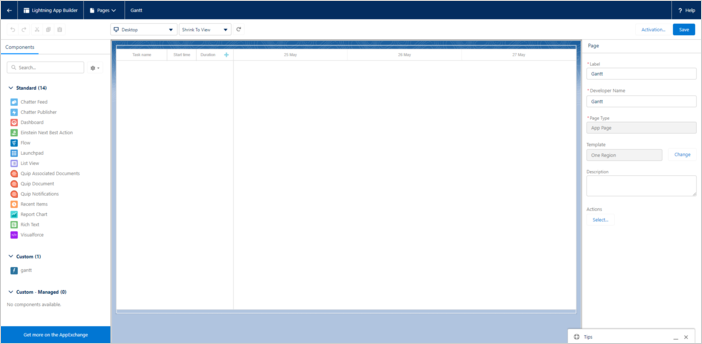

你应该能在新页面看到一个 Gantt 自定义组件。将其追加到任意区域并保存。

sf_gantt

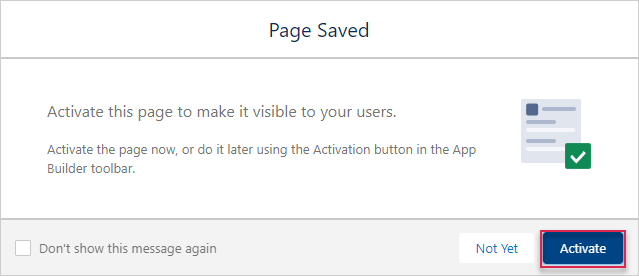

激活该页面。

sf_saved_page

保存更改。

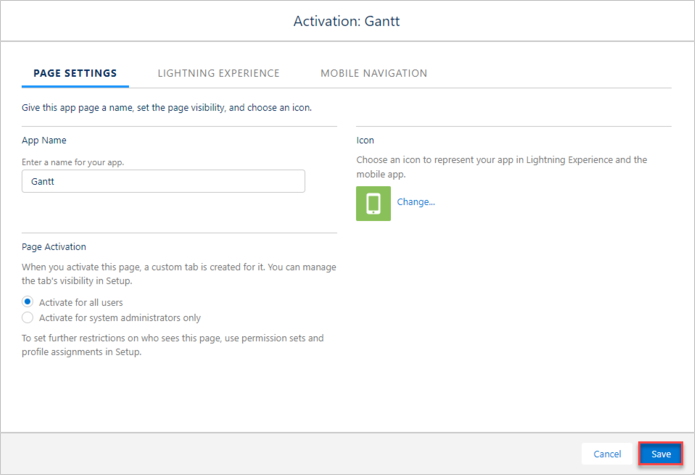

sf_activate_gantt

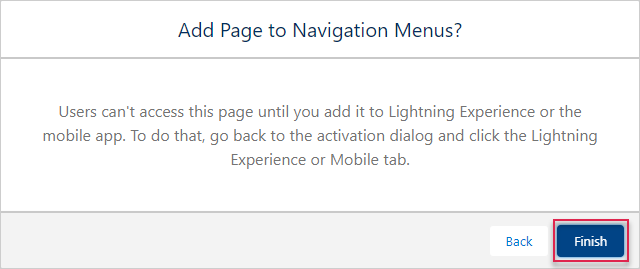

sf_add_page_to_nm

sf_gantt_page

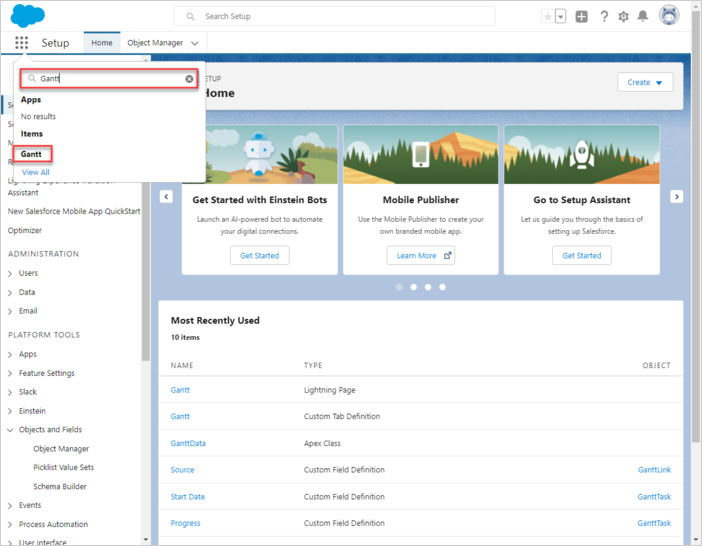

打开应用程序页面。如果一切顺利,你应该能在 Lightning 页面中看到一个简单的甘特图示例。

sf_app_launcher

如果一切顺利,你应该能看到一个简单的甘特演示在 Lightning 页面中运行。

sf_final_page

应用安全性​

Gantt 并未提供任何防止应用程序受到各种威胁(如 SQL 注入、XSS 和 CSRF 攻击)的机制。确保应用安全的责任应由实现该应用的开发人员承担。请在相应文章中阅读详细信息:相应文章 。Salesforce 具有内置的安全性来保护你的数据和应用程序。你也可以实现你自己的安全方案,以符合你组织的结构和需求。欲了解更多信息,请参阅 Salesforce 安全指南。 在这里 你可以了解要确保安全需要做什么。

故障排除​

如果你已经完成上述步骤以实现与 Salesforce 的 Gantt 集成,但 Gantt 页面上不会渲染任务和链接,请查看 故障排除后端集成问题 文章。它描述了识别问题根源的方法。

下一步​

现在你已经拥有一个完整可运行的甘特图。你可以在 GitHub 上查看完整代码,克隆或下载后用于你的项目。

你也可以查看 关于甘特图众多特性的指南 或 将 Gantt 与其他后端框架集成的教程。
