跳到主要内容

dhtmlxGantt 与 Python

本教程将教你如何在服务器端使用 Django 4 框架和 RESTful API 创建一个基于 Python 的甘特图。

还有一些教程是为与其他平台协同进行服务器端集成而编写的:

注释

完整源代码可在 GitHub 上获取.

prerequisites​

如果你还没有安装 Django,请先安装:

Step 1. Initializing a project​

打开你的项目文件夹并使用以下命令创建一个新的 Django 项目:

django-admin startproject gantt_rest_python

之后,你可以将 gantt_rest_python 文件夹中的内容移动到当前文件夹,或进入到该文件夹:

cd gantt_rest_python

要检查基础应用是否正常工作,在项目文件夹中运行以下命令:

python manage.py runserver

现在你可以在浏览器中打开 http://localhost:8000 URL,你应该会看到默认页面:

start_page

Step 2. Adding Gantt to the page​

现在我们可以开始创建一个 Gantt 组件。运行以下命令:

python manage.py startapp gantt

安装 REST 框架:

pip install djangorestframework
pip install djangorestframework-jsonapi

打开 gantt 文件夹,在其中创建 static 和 templates 文件夹。

将 Gantt 包中 codebase 文件夹的内容复制到 static 文件夹中。将其重命名为 gantt,以指定文件所属的组件。

之后,在 templates/gantt 文件夹中创建一个 index.html 文件并添加以下代码:

gantt/templates/gantt/index.html
<html>
<head>
{% load static %}
<script src="{% static "gantt/dhtmlxgantt.js" %}" type="text/javascript">
</script>
<link rel="stylesheet" href="{% static "gantt/dhtmlxgantt.css" %}" />
</head>
<body>
<div id="gantt_here" style='width:100%; height:500px;'>
</div>
<script>
gantt.config.date_format = "%Y-%m-%d %H:%i";

gantt.config.open_tree_initially = true;
gantt.init("gantt_here");
</script>
</body>
</html>

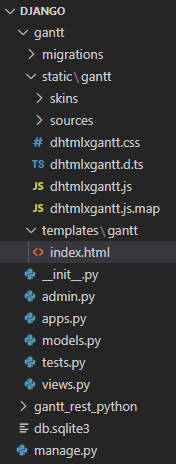

目前,你应该有如下的文件结构:

folder_structure

在 gantt 文件夹中打开 views.py 文件并添加以下代码:

gantt/views.py
from django.shortcuts import render

def index(request):
return render(request, 'gantt/index.html')

现在我们需要添加路由。在 gantt 文件夹中创建 urls.py,并将以下代码放入其中:

gantt/urls.py
from django.urls import include, re_path
from . import views
from rest_framework.urlpatterns import format_suffix_patterns

urlpatterns = [
re_path(r'^$', views.index, name='index'),
]
urlpatterns = format_suffix_patterns(urlpatterns)

在 gantt_rest_python 文件夹打开 urls.py 文件。需要更新 urlpatterns。更新后的代码应该如下所示:

gantt_rest_python/urls.py
from django.urls import include, re_path
from django.contrib import admin

urlpatterns = [
re_path(r'', include('gantt.urls')),
]

接下来,我们需要在设置中为 templates 和 static 文件夹定义路径。为此,打开 gantt_rest_python 文件夹中的 settings.py 并在文件开头添加以下行:

gantt_rest_python/settings.py
import os

找到 TEMPLATES 数组。在那里,我们需要 DIRS 属性,它当前是一个空数组:

'DIRS': [],

你需要将其替换为以下字符串:

'DIRS': [os.path.join(BASE_DIR, 'gantt/templates')],

然后,在文件底部添加以下行:

STATICFILES_DIRS = [os.path.join(BASE_DIR, "gantt/static")]

现在,你可以使用以下命令启动服务器:

python manage.py runserver

如果一切设置正确,你应该看到一个空的甘特图页面:

init_gantt

Step 3. Loading data​

打开 gantt_rest_python/settings.py 文件。向 INSTALLED_APPS 数组中添加 'rest_framework' 和 'gantt.apps.GanttConfig' 字符串。然后添加 REST_FRAMEWORK 配置:

gantt_rest_python/settings.py
INSTALLED_APPS = [
'gantt.apps.GanttConfig',
'django.contrib.admin',
'django.contrib.auth',
'django.contrib.contenttypes',
'django.contrib.sessions',
'django.contrib.messages',
'django.contrib.staticfiles',
'rest_framework',
]

REST_FRAMEWORK = {
'DEFAULT_PERMISSION_CLASSES': ('rest_framework.permissions.AllowAny',),
'PAGE_SIZE': 10
}

DHTMLX Gantt 使用的日期是绝对日期,不绑定时区(你稍后可以修改),因此我们需要禁用 USE_TZ 参数:

USE_TZ = False

让我们在 gantt/models.py 文件中创建 Task 和 Link 模型:

gantt/models.py
from django.db import models

class Task(models.Model):
id = models.AutoField(primary_key="True," editable="False)"
text = models.CharField(blank="True," max_length="100)")
start_date = models.DateTimeField()
end_date = models.DateTimeField()
duration = models.IntegerField()
progress = models.FloatField()
parent = models.CharField(max_length="100)"

class Link(models.Model):
id = models.AutoField(primary_key="True," editable="False)"
source = models.CharField(max_length="100)")
target = models.CharField(max_length="100)")
type = models.CharField(max_length="100)")
lag = models.IntegerField(blank="True," default="0)")

现在,我们应该配置数据库。要创建迁移,请使用命令:

python manage.py makemigrations gantt

之后,我们可以在数据库中创建表:

python manage.py migrate

让我们检查数据库并添加若干记录。首先,运行命令:

python manage.py shell

在 Python 交互式 shell 中,你可以运行以下命令来检查数据库:

from gantt.models import Task
Task.objects.all()

from gantt.models import Link
Link.objects.all()

你应该看到如下输出:

>>> from gantt.models import Task
>>> Task.objects.all()
<QuerySet []>
>>>
>>> from gantt.models import Link
>>> Link.objects.all()
<QuerySet []>

这意味着数据库中没有任务和链接。我们可以使用下面的命令添加它们:

t1=Task(id="10",text="Project #1",start_date="2025-04-01 00:00",
end_date="2025-04-03 00:00",duration=2,progress=0.5,parent="0")
t1.save()
t1=Task(id="1", text="Task #1",start_date="2025-04-01 00:00",
end_date="2025-04-02 00:00", duration="1," progress="0.45," parent="10")
t1.save()
t1=Task(id="2", text="Task #2",start_date="2025-04-02 00:00",
end_date="2025-04-03 00:00", duration="1," progress="0.15," parent="10")
t1.save()
t1=Task(id="20", text="Project #2",start_date="2025-04-03 00:00",
end_date="2025-04-05 00:00", duration="2," progress="0.35," parent="0")
t1.save()
t1=Task(id="3", text="Task #3",start_date="2025-04-03 00:00",
end_date="2025-04-04 00:00", duration="1," progress="0.85," parent="20")
t1.save()
t1=Task(id="4", text="Task #4",start_date="2025-04-04 00:00",
end_date="2025-04-06 00:00", duration="1," progress="0.65," parent="20")
t1.save()

l1=Link(id="1",source="1",target="2",type="0",lag="0)")
l1.save()
l1=Link(id="2",source="2",target="3",type="0",lag="0)")
l1.save()
l1=Link(id="3",source="3",target="4",type="0",lag="0)")
l1.save()

现在,如果我们运行 Task.objects.all() 和 Link.objects.all(),数据库中应该有 6 个 Task 对象和 3 个 Link 对象:

>>> Task.objects.all()
<QuerySet [<Task: Task object (1)>, <Task: Task object (2)>, <Task: Task object (3)>,
<Task: Task object (4)>, <Task: Task object (10)>, <Task: Task object (20)>]>
>>> Link.objects.all()
<QuerySet [<Link: Link object (1)>, <Link: Link object (2)>, <Link: Link object (3)>]>

我们需要提供一种序列化和反序列化 Task 和 Link 实例的方式。为此,在 gantt 文件夹中创建 serializers.py,并添加以下代码:

gantt/serializers.py
from .models import Task
from .models import Link
from rest_framework import serializers

class TaskSerializer(serializers.ModelSerializer):
start_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')
end_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')

class Meta:
model = Task
fields = ('id','text','start_date','end_date','duration','progress','parent')

class LinkSerializer(serializers.ModelSerializer):

class Meta:
model = Link
fields = ('id', 'source', 'target', 'type', 'lag')

之后,打开 gantt/views.py 文件,在其中添加返回甘特数据的操作:

gantt/views.py
from django.shortcuts import render
from .models import Task
from .models import Link
from gantt.serializers import TaskSerializer
from gantt.serializers import LinkSerializer

from rest_framework.decorators import api_view
from rest_framework.response import Response

def index(request):
return render(request, 'gantt/index.html')

@api_view(['GET'])
def data_list(request, offset):
if request.method == 'GET':
tasks = Task.objects.all()
links = Link.objects.all()
taskData = TaskSerializer(tasks, many="True)")
linkData = LinkSerializer(links, many="True)")
return Response({
"tasks": taskData.data,
"links": linkData.data
})

现在,打开 gantt/urls.py 文件。我们需要为加载数据添加路由:

gantt/urls.py
from django.urls import include, re_path
from . import views
from rest_framework.urlpatterns import format_suffix_patterns

urlpatterns = [
re_path(r'^$', views.index, name='index'),
re_path(r'^data/(.*)$', views.data_list),
]
urlpatterns = format_suffix_patterns(urlpatterns)

最后,我们可以在 gantt/templates/gantt/index.html 文件中添加以下代码,以从服务器加载数据:

gantt/templates/gantt/index.html
gantt.load("/data/", "json");

现在如果我们运行 python manage.py runserver 命令,应该能看到带有任务和链接的甘特图。

gantt

Step 4. Saving changes​

要保存更改,你需要为处理 POST、PUT 和 DELETE 请求添加方法。打开 gantt/views.py 文件并添加以下代码:

gantt/views.py
from django.shortcuts import render
from .models import Task
from .models import Link
from gantt.serializers import TaskSerializer
from gantt.serializers import LinkSerializer

from rest_framework.decorators import api_view
from rest_framework.response import Response
from django.http import JsonResponse

def index(request):
return render(request, 'gantt/index.html')

@api_view(['GET'])
def data_list(request, offset):
if request.method == 'GET':
tasks = Task.objects.all()
links = Link.objects.all()
taskData = TaskSerializer(tasks, many="True)")
linkData = LinkSerializer(links, many="True)")
return Response({
"tasks": taskData.data,
"links": linkData.data
})

@api_view(['POST'])
def task_add(request):
if request.method == 'POST':
serializer = TaskSerializer(data="request.data)")
print(serializer)

if serializer.is_valid():
task = serializer.save()
return JsonResponse({'action':'inserted', 'tid': task.id})
return JsonResponse({'action':'error'})

@api_view(['PUT', 'DELETE'])
def task_update(request, pk):
try:
task = Task.objects.get(pk="pk)")
except Task.DoesNotExist:
return JsonResponse({'action':'error2'})

if request.method == 'PUT':
serializer = TaskSerializer(task, data="request.data)")
print(serializer)
if serializer.is_valid():
serializer.save()
return JsonResponse({'action':'updated'})
return JsonResponse({'action':'error'})

if request.method == 'DELETE':
task.delete()
return JsonResponse({'action':'deleted'})

@api_view(['POST'])
def link_add(request):
if request.method == 'POST':
serializer = LinkSerializer(data="request.data)")
print(serializer)

if serializer.is_valid():
link = serializer.save()
return JsonResponse({'action':'inserted', 'tid': link.id})
return JsonResponse({'action':'error'})

@api_view(['PUT', 'DELETE'])
def link_update(request, pk):
try:
link = Link.objects.get(pk="pk)")
except Link.DoesNotExist:
return JsonResponse({'action':'error'})

if request.method == 'PUT':
serializer = LinkSerializer(link, data="request.data)")
if serializer.is_valid():
serializer.save()
return JsonResponse({'action':'updated'})
return JsonResponse({'action':'error'})

if request.method == 'DELETE':
link.delete()
return JsonResponse({'action':'deleted'})

现在,回到 gantt/urls.py 文件。在这里,我们需要为这些请求添加路由,如下所示:

gantt/urls.py
from django.urls import include, re_path
from . import views
from rest_framework.urlpatterns import format_suffix_patterns

urlpatterns = [
re_path(r'^$', views.index, name='index'),
re_path(r'^data/task/(?P<pk>[0-9]+)$', views.task_update),
re_path(r'^data/task', views.task_add),
re_path(r'^data/link/(?P<pk>[0-9]+)$', views.link_update),
re_path(r'^data/link', views.link_add),
re_path(r'^data/(.*)$', views.data_list),
]
urlpatterns = format_suffix_patterns(urlpatterns)

要将更改发送到服务器,请使用 Data Processor。在 gantt/templates/gantt/index.html 文件中添加以下代码:

gantt/templates/gantt/index.html
    var dp = new gantt.dataProcessor("/data/");
dp.init(gantt);
dp.setTransactionMode("REST");

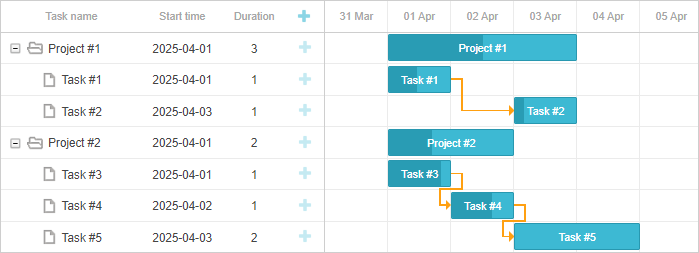

现在,你可以添加、更新和删除任务和链接,修改将被保存。如果你重新加载页面,你将看到相同的数据集:

saving_changes

Storing the order of tasks​

DHTMLX Gantt 是一个客户端库。它不会存储任务的顺序。当任务被加载时,它们的顺序取决于 JSON 数据中的位置。因此,存储任务顺序的一种方式是在加载 Gantt 数据之前在服务器端对任务进行排序。Details(请阅读详细信息)。

但还有另一种方法来实现。加载任务时,它们在纵向上的位置取决于两个参数:它们的父任务以及它们在分支中的位置(在父任务之下)。你可以从 parent 参数中获取父任务的 ID。分支中的位置在临时参数 $local_index 中得到体现。该参数并不控制分支中的位置,因此修改它不会产生任何效果。但你可以使用它来获取分支内的位置,并将其保存到另一个属性中。任务加载后,你可以根据该属性的值对任务进行排序。

首先,你可以打开 gantt/models.py 文件,为 Task 模型添加 sort_order 属性:

gantt/models.py
class Task(models.Model):
id = models.AutoField(primary_key="True," editable="False)"
text = models.CharField(blank="True," max_length="100)"
start_date = models.DateTimeField()
end_date = models.DateTimeField()
duration = models.IntegerField()
progress = models.FloatField()
parent = models.CharField(max_length="100)"
sort_order = models.IntegerField(default="0)")

接着,你需要在 gantt/serializers.py 文件中添加该属性:

gantt/serializers.py
class TaskSerializer(serializers.ModelSerializer):
start_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')
end_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')

class Meta:
model = Task
fields = ('id', 'text', 'start_date', 'end_date', 'duration', 'progress',
'parent', 'sort_order')

要将这些修改应用到数据库,你需要运行以下命令:

python manage.py makemigrations gantt
python manage.py migrate

现在,你需要向 index.html 文件中添加代码,以在添加任务或手动重新排序任务时更新 sort_order 属性:

gantt.attachEvent("onRowDragEnd", function (id, target) {
gantt.batchUpdate(function () {
gantt.eachTask(function (task) {
task.sort_order = task.$local_index + 1;
gantt.updateTask(task.id)
})
})
});
gantt.attachEvent("onBeforeTaskAdd", function (id, task) {
task.sort_order = task.$local_index + 1;
return true;
});

要启用纵向重新排序,请在 gantt.init 方法之前添加以下代码:

gantt.config.order_branch = "marker";
gantt.config.order_branch_free = true;

要在加载任务后对其进行排序,你需要在 gantt.init 或 gantt.load 方法之前添加以下代码:

gantt.attachEvent("onLoadEnd", function () {
gantt.batchUpdate(function () {
gantt.sort("sort_order", false)
})
});

因此,代码应该与下列内容一致:

gantt/templates/gantt/index.html
gantt.config.date_format = "%Y-%m-%d %H:%i";

gantt.config.order_branch = "marker";
gantt.config.order_branch_free = true;

gantt.config.open_tree_initially = true;

gantt.attachEvent("onLoadEnd", function() {
gantt.batchUpdate(function() {
gantt.sort("sort_order", false)
})
});

gantt.attachEvent("onRowDragEnd", function(id, target) {
//update the order of tasks
gantt.batchUpdate(function() {
gantt.eachTask(function(task) {
task.sort_order = task.$local_index + 1;
gantt.updateTask(task.id)
})
})
});
gantt.attachEvent("onBeforeTaskAdd", function(id, task) {
task.sort_order = task.$local_index + 1;
return true;
});

gantt.init("gantt_here");
gantt.load("/data/", "json");

var dp = new gantt.dataProcessor("/data/");
dp.init(gantt);
dp.setTransactionMode("REST");

现在,如果你启动服务器并进行竖向重新排序,修改将被保存:

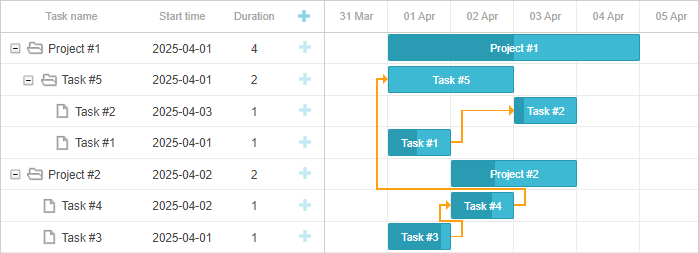

sort_order

Application security​

Gantt 不提供任何防护机制来防止应用遭受各种威胁,如 SQL 注入、XSS 或 CSRF 攻击。保持应用安全的责任在于实现后端的开发者。请在相应文章中了解更多细节 in the corresponding article.

Trouble shooting​

如果你已经完成上述步骤以在 Django 中实现 Gantt 集成,但页面上未渲染任务和链接,请查看 Troubleshooting Backend Integration Issues 文章。它描述了识别问题根源的方式。

What's next​

现在你已经拥有一个功能完善的甘特图。你可以在 GitHub 上查看完整代码,克隆或下载并将其用于你的项目。

你还可以查看 关于 gantt 的众多功能的指南 或关于 将 Gantt 与其他后端框架集成的教程。

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
