跳到主要内容

dhtmlxGantt 与 ASP.NET MVC

本教程将逐步引导您在服务器端使用 ASP.NET 和 REST API 构建甘特图应用。

您也可以通过下列教程之一,了解 Gantt 的其他服务器端集成方式:

我们将使用 ASP.NET MVC 5 Web 平台和 Web API 2 控制器来实现一个 REST API,以创建一个 Gantt 应用程序。

为了与数据库进行通信的组织,我们将使用 Entity Framework。我们将借助 Visual Studio IDE 构建我们的应用程序。

注释

完整的源代码可以在 GitHub 上获取。

Step 1. 创建一个项目​

创建一个新的 Visual Studio 项目​

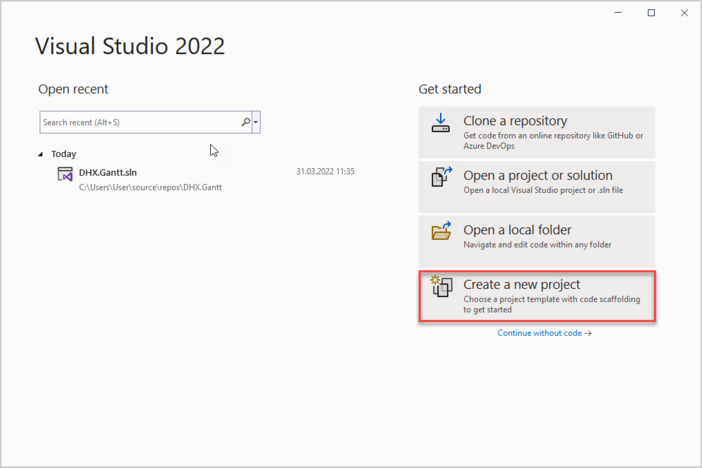

启动 Visual Studio 2022,选择 Create a new project。

how_to_start_net_create_project

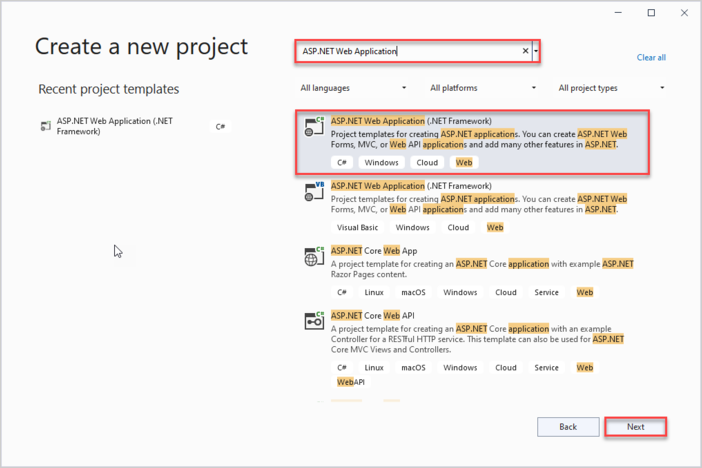

接着选择 "ASP.NET Web Application" 并将其命名为 DHX.Gantt.Web。如果找不到所需的模板,请参阅 故障排除 章节。

how_to_start_net_project_template

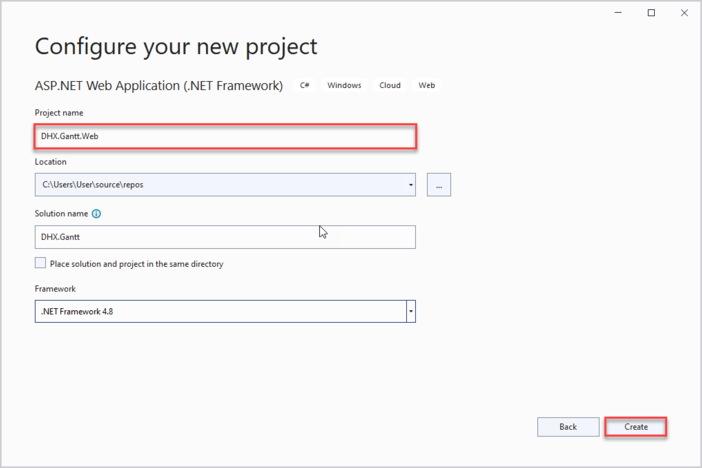

how_to_start_net_configure_project

在可用模板中选择一个 Empty,并勾选模板列表旁的 MVC 和 Web API 复选框。

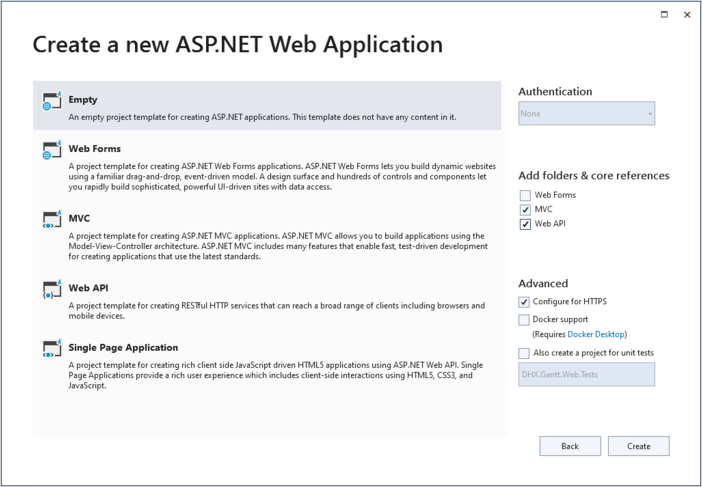

how_to_start_net_app

Step 2. 将 Gantt 添加到页面​

创建控制器​

现在我们有一个空项目,一切就绪,可以实现我们的 gantt。

首先,我们将添加一个 MVC 控制器,用于显示带有甘特图的页面。

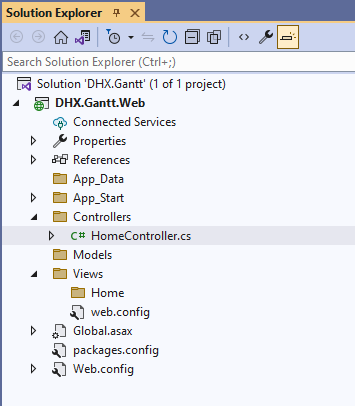

要创建它,请为 Controllers 文件夹调用上下文菜单,选择 Add->Controller。在打开的窗口中选择 MVC 5 Controller -> Empty,并将新添加的控制器命名为 "HomeController"。

how_to_start_net_controller

HomeController 默认具有 Index() 方法(返回 ActionResult 类),因此不需要额外的逻辑。我们只需要为它添加一个视图。

Controllers/HomeController.cs
using System;
using System.Collections.Generic;
using System.Linq;
using System.Web;
using System.Web.Mvc;

namespace DHX.Gantt.Web.Controllers
{
public class HomeController : Controller
{
// GET: Home
public ActionResult Index()
{
return View();
}
}
}

创建视图​

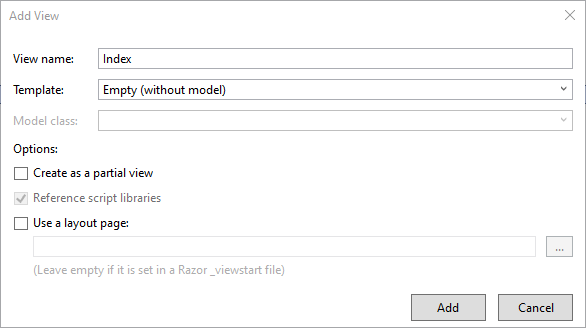

现在是时候创建我们的索引页了。进入 Views/Home 并添加一个名为 Index 的空视图:

how_to_start_net_view

打开新创建的视图,在其中放入以下代码:

Views/Home/Index.cshtml
@{
Layout = null;
}

<!DOCTYPE html>

<html>
<head>
<meta name="viewport" content="width="device-width"" />
<title>Index</title>
<link href="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.css"
rel="stylesheet" type="text/css" />
<script src="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.js"></script>
<script>
document.addEventListener("DOMContentLoaded", function(event) {
// 指定日期格式
gantt.config.date_format = "%Y-%m-%d %H:%i";
// 初始化 gantt
gantt.init("gantt_here");

// 开始数据加载
gantt.load("/api/data");
// 初始化 dataProcessor
var dp = new gantt.dataProcessor("/api/");
// 将其附加到 gantt
dp.init(gantt);
// 为 dataProcessor 设置 REST 模式
dp.setTransactionMode("REST");
});
</script>
</head>
<body>
<div id="gantt_here" style="width: 100%; height: 100vh;"></div>
</body>
</html>

我们在这里完成了以下工作:

  • 为我们的 gantt 应用定义了一个简单的页面标记
  • 使用 CDN 链接 添加了 dhtmlx gantt 的 js/css 资源
  • 在页面上创建了 gantt

请注意配置:我们指定了来自数据源的日期格式 format of dates。

Views/Home/Index.cshtml
gantt.config.date_format = "%Y-%m-%d %H:%i";

这对于客户端能够解析来自服务器的日期是必需的。

另外,我们还告知 gantt 将使用后端的 RESTful API,并将 "/api/" 设为默认路由:

Views/Home/Index.cshtml
gantt.load("/api/data");
// initializing dataProcessor
var dp = new gantt.dataProcessor("/api/");
// and attaching it to gantt
dp.init(gantt);
// setting the REST mode for dataProcessor
dp.setTransactionMode("REST");

服务器端本身将在稍后实现。目前,您可以运行应用程序,查看页面上是否成功渲染了 gantt。

adding_gantt

Step 3. 创建模型和数据库​

创建模型​

现在我们应为甘特图定义模型类。一个甘特图数据模型由 Links 和 Tasks 组成。

正如您所看到的,dhtmlxGantt 使用与 C# 中传统用法不同的命名约定的数据模型。客户端模型也可能包含某些您不需要存储在数据库中的属性,但这些属性将会在客户端或后端逻辑中使用。

因此,我们将采用 Data Transfer Object 模式:定义将与 EF 与应用程序一起使用的领域模型类,以及用于与 Web API 进行通信的 DTO 类。然后实现两者之间的某种映射。

让我们开始!

Task 模型​

首先,我们将为 Task 创建一个类。其内容可以类似于下面这样:

Models/Task.cs
using System;

namespace DHX.Gantt.Web.Models
{
public class Task
{
public int Id { get; set; }
public string Text { get; set; }
public DateTime StartDate { get; set; }
public int Duration { get; set; }
public decimal Progress { get; set; }
public int? ParentId { get; set; }
public string Type { get; set; }
}
}

您可以在文档的 corresponding article 中找到 Task 对象可用的属性的完整列表(包含必需属性和可选属性)。

现在是 Link 类的时机,它可能如下所示:

Models/Link.cs
namespace DHX.Gantt.Web.Models
{
public class Link
{
public int Id { get; set; }
public string Type { get; set; }
public int SourceTaskId { get; set; }
public int TargetTaskId { get; set; }
}
}

配置数据库连接​

安装 Entity Framework​

如前所述,我们将借助 Entity Framework 来与数据库打交道。

因此,首先需要安装该框架。要执行此操作,需在 Package Manager Console 中运行以下命令:

Install-Package EntityFramework

创建数据库上下文​

下一步是创建 Context。Context 表示与数据库的一个会话。它允许获取和保存数据。

为 Models 文件夹的上下文菜单调用并选择 Add->Class。新类将被命名为 "GanttContext",并具有以下内容:

Models/GanttContext.cs
using System.Data.Entity;

namespace DHX.Gantt.Web.Models
{
public class GanttContext : DbContext
{
public DbSet<Task> Tasks { get; set; }
public DbSet<Link> Links { get; set; }
}
}

向数据库添加初始记录​

现在我们可以向数据库添加一些记录。

当应用程序运行时,Entity Framework 可以自动创建数据库。我们应指定在模型更改时应删除并重新创建数据库。

首先,我们应创建一个数据库初始化程序。为此,需要在 App_Start 文件夹中添加一个新的类,该类将继承自 DropCreateDatabaseIfModelChanges 类。将其命名为 "GanttInitializer"。

在该类中,我们将重新定义 Seed() 方法以用测试数据填充它。然后我们将使用 Add() 方法将实体集合添加到上下文中。

下面给出 GanttInitializer 类的完整代码:

App_Start/GanttInitializer.cs
using System;
using System.Collections.Generic;
using System.Data.Entity;

namespace DHX.Gantt.Web.Models
{
public class GanttInitializer : DropCreateDatabaseIfModelChanges<GanttContext>
{
protected override void Seed(GanttContext context)
{
List<Task> tasks = new List<Task>()
{
new Task()
{
Id = 1,
Text = "Project #2",
StartDate = DateTime.Today.AddDays(-3),
Duration = 18,
Progress = 0.4m,
ParentId = null
},
new Task()
{
Id = 2,
Text = "Task #1",
StartDate = DateTime.Today.AddDays(-2),
Duration = 8,
Progress = 0.6m,
ParentId = 1
},
new Task()
{
Id = 3,
Text = "Task #2",
StartDate = DateTime.Today.AddDays(-1),
Duration = 8,
Progress = 0.6m,
ParentId = 1
}
};

tasks.ForEach(s => context.Tasks.Add(s));
context.SaveChanges();

List<Link> links = new List<Link>()
{
new Link() {Id = 1, SourceTaskId = 1, TargetTaskId = 2, Type = "1"},
new Link() {Id = 2, SourceTaskId = 2, TargetTaskId = 3, Type = "0"}
};

links.ForEach(s => context.Links.Add(s));
context.SaveChanges();
}
}
}

打开 Global.asax 文件。它包含应用程序启动时运行的代码。为我们的上下文在 Application_Start() 方法中添加必要的命名空间与代码行,以设置 Initializer:

Global.asax.cs
using System;
using System.Web;
using System.Web.Mvc;
using System.Web.Routing;
using System.Web.Http;

using System.Data.Entity;
using DHX.Gantt.Web.Models;

namespace DHX.Gantt.Web
{
public class Global : HttpApplication
{
void Application_Start(object sender, EventArgs e)
{
// Code that runs on application startup
AreaRegistration.RegisterAllAreas();
GlobalConfiguration.Configure(WebApiConfig.Register);
RouteConfig.RegisterRoutes(RouteTable.Routes);

Database.SetInitializer(new GanttInitializer());/*!*/
}
}
}

定义 DTO 与映射​

现在是声明将用于 Web API 的 DTO 类的时候。至于模型与 DTO 之间的映射,我们将采用最简单的方式:为这些类定义显式转换运算符。

TaskDto 类将如下所示:

Models/TaskDto.cs
using System;

namespace DHX.Gantt.Web.Models
{
public class TaskDto
{
public int id { get; set; }
public string text { get; set; }
public string start_date { get; set; }
public int duration { get; set; }
public decimal progress { get; set; }
public int? parent { get; set; }
public string type { get; set; }
public bool open
{
get { return true; }
set { }
}

public static explicit operator TaskDto(Task task)
{
return new TaskDto
{
id = task.Id,
text = task.Text,
start_date = task.StartDate.ToString("yyyy-MM-dd HH:mm"),
duration = task.Duration,
parent = task.ParentId,
type = task.Type,
progress = task.Progress
};
}

public static explicit operator Task(TaskDto task)
{
return new Task
{
Id = task.id,
Text = task.text,
StartDate = DateTime.Parse(
task.start_date,
System.Globalization.CultureInfo.InvariantCulture),
Duration = task.duration,
ParentId = task.parent,
Type = task.type,
Progress = task.progress
};
}
}
}

下面给出 LinkDto 类的代码:

Models/LinkDto.cs
namespace DHX.Gantt.Web.Models
{
public class LinkDto
{
public int id { get; set; }
public string type { get; set; }
public int source { get; set; }
public int target { get; set; }

public static explicit operator LinkDto(Link link)
{
return new LinkDto
{
id = link.Id,
type = link.Type,
source = link.SourceTaskId,
target = link.TargetTaskId
};
}

public static explicit operator Link(LinkDto link)
{
return new Link
{
Id = link.id,
Type = link.type,
SourceTaskId = link.source,
TargetTaskId = link.target
};
}
}
}

最后,我们再为数据源添加一个模型:

Models/GanttDto.cs
using System.Collections.Generic;

namespace DHX.Gantt.Web.Models
{
public class GanttDto
{
public IEnumerable<TaskDto> data { get; set; }
public IEnumerable<LinkDto> links { get; set; }
}
}

Step 4. 实现 Web API​

通过 REST API 加载数据的一般技术​

终于来到实现 API 的阶段。

从 API 的详细信息 可以看到,我们将需要两个控制器:一个处理任务(Task),一个处理连线(Link)。此外,我们还需要再有一个控制器来实现“加载数据”这一动作,因为 gantt 需要在那里返回一个 混合结果。

Task 控制器​

要创建一个新的控制器:

  • 为 Controllers 文件夹激活上下文菜单,选择 Add -> Controller。
  • 选择 Web API 2 Controller -> Empty。新控制器将被命名为 "TaskController"。

现在我们需要为任务条目实现基本的 CRUD 操作:

Controllers/TaskController.cs
using System.Collections.Generic;
using System.Data.Entity;
using System.Linq;
using System.Web.Http;
using System.Web.UI.WebControls;

using DHX.Gantt.Web.Models;

namespace DHX.Gantt.Web.Controllers
{
public class TaskController : ApiController
{
private GanttContext db = new GanttContext();

// GET api/Task
public IEnumerable<TaskDto> Get()
{
return db.Tasks
.ToList()
.Select(t => (TaskDto)t);
}

// GET api/Task/5
[System.Web.Http.HttpGet]
public TaskDto Get(int id)
{
return (TaskDto)db
.Tasks
.Find(id);
}

// PUT api/Task/5
[System.Web.Http.HttpPut]
public IHttpActionResult EditTask(int id, TaskDto taskDto)
{
var updatedTask = (Task)taskDto;
updatedTask.Id = id;
db.Entry(updatedTask).State = EntityState.Modified;
db.SaveChanges();

return Ok(new
{
action = "updated"
});
}

// POST api/Task
[System.Web.Http.HttpPost]
public IHttpActionResult CreateTask(TaskDto taskDto)
{
var newTask = (Task)taskDto;

db.Tasks.Add(newTask);
db.SaveChanges();

return Ok(new
{
tid = newTask.Id,
action = "inserted"
});
}

// DELETE api/Task/5
[System.Web.Http.HttpDelete]
public IHttpActionResult DeleteTask(int id)
{
var task = db.Tasks.Find(id);
if (task != null)
{
db.Tasks.Remove(task);
db.SaveChanges();
}

return Ok(new
{
action = "deleted"
});
}

protected override void Dispose(bool disposing)
{
if (disposing)
{
db.Dispose();
}
base.Dispose(disposing);
}
}
}

这里一切都非常直观:

  • 在 GET 操作中,我们从数据库加载任务并输出它们的数据传输对象
  • 在 PUT/POST 操作中,我们接收 DTO 作为输入,将其转换为 Task 模型并将更改保存到数据库上下文

现在让我们对链接(links)做同样的处理。

我们将为链接创建一个空的 Web API 控制器,如下所示:

Controllers/LinkController.cs
using System.Collections.Generic;
using System.Data.Entity;
using System.Linq;
using System.Web.Http;
using DHX.Gantt.Web.Models;

namespace DHX.Gantt.Web.Controllers
{
public class LinkController : ApiController
{
private GanttContext db = new GanttContext();

// GET api/Link
[System.Web.Http.HttpGet]
public IEnumerable<LinkDto> Get()
{
return db
.Links
.ToList()
.Select(l => (LinkDto)l);
}

// GET api/Link/5
[System.Web.Http.HttpGet]
public LinkDto Get(int id)
{
return (LinkDto)db
.Links
.Find(id);
}

// POST api/Link
[System.Web.Http.HttpPost]
public IHttpActionResult CreateLink(LinkDto linkDto)
{
var newLink = (Link)linkDto;
db.Links.Add(newLink);
db.SaveChanges();

return Ok(new
{
tid = newLink.Id,
action = "inserted"
});
}

// PUT api/Link/5
[System.Web.Http.HttpPut]
public IHttpActionResult EditLink(int id, LinkDto linkDto)
{
var clientLink = (Link)linkDto;
clientLink.Id = id;

db.Entry(clientLink).State = EntityState.Modified;
db.SaveChanges();

return Ok(new
{
action = "updated"
});
}

// DELETE api/Link/5
[System.Web.Http.HttpDelete]
public IHttpActionResult DeleteLink(int id)
{
var link = db.Links.Find(id);
if (link != null)
{
db.Links.Remove(link);
db.SaveChanges();
}
return Ok(new
{
action = "deleted"
});
}

protected override void Dispose(bool disposing)
{
if (disposing)
{
db.Dispose();
}
base.Dispose(disposing);
}

}
}

数据控制器​

最后,我们将为数据操作添加一个控制器:

Controllers/DataController.cs
using System.Web.Http;

using DHX.Gantt.Web.Models;

namespace DHX.Gantt.Web.Controllers
{
public class DataController : ApiController
{
// GET api/
[System.Web.Http.HttpGet]
public GanttDto Get()
{
return new GanttDto
{
data = new TaskController().Get(),
links = new LinkController().Get()
};
}
}
}

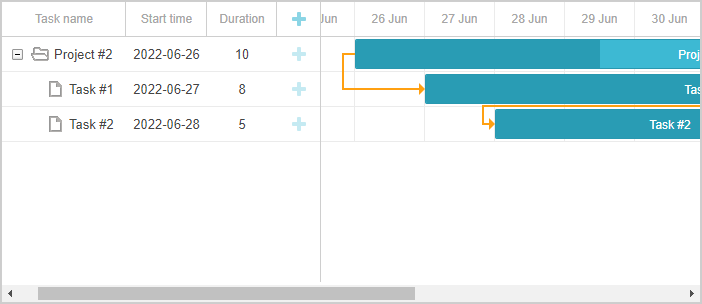

现在一切就绪。运行应用程序,一个功能完整的 Gantt 应用应该会出现在页面上:

ready_gantt_dotnet

您可以在 github 上找到现成的示例。

错误处理​

异常筛选器" 可用于在 CRUD 处理程序中捕获异常,并返回客户端可以 识别 的响应,供前端 gantt 使用。

要为 gantt 提供错误处理,请按以下步骤操作:

进入 App_Start,添加一个新类,名为 GanttAPIExceptionFilterAttribute:

App_Start/GanttAPIExceptionFilterAttribute.cs
using System.Net;
using System.Net.Http;
using System.Web.Http.Filters;

namespace DHX.Gantt.Web
{
public class GanttAPIExceptionFilterAttribute : ExceptionFilterAttribute
{
public override void OnException(HttpActionExecutedContext context)
{

context.Response = context.Request.CreateResponse(
HttpStatusCode.InternalServerError, new
{
action = "error",
message = context.Exception.Message
}
);
}
}
}

然后我们将把这一类添加到我们的 WebAPI 控制器中:

  • Data 控制器:
Controllers/DataController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter]/*!*/
public class DataController : ApiController
  • Link 控制器:
Controllers/LinkController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter]/*!*/
public class LinkController : ApiController
  • 以及 Task 控制器:
Controllers/TaskController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter]/*!*/
public class TaskController : ApiController

现在如果任何 Web API 控制器在处理请求时抛出异常, 客户端将收到错误状态以及可被处理或显示给用户的错误信息。

请注意,将异常信息返回给客户端在生产环境中可能并非最佳做法。

存储任务顺序​

客户端的 gantt 允许使用拖放重新排序任务。因此如果您使用此功能,您需要将此顺序存储在数据库中。您可以在此处查看通用描述(guides/server-side.md#storingtheorderoftasks)。

现在让我们将此功能添加到我们的应用中。

在客户端启用任务重新排序​

首先,我们需要允许用户在 UI 中修改任务的顺序。

打开 Index 视图并更新 gantt 的配置:

Views/Home/Index.cshtml
gantt.config.order_branch = true;/*!*/
gantt.config.order_branch_free = true;/*!*/

// 指定日期格式
gantt.config.date_format = "%Y-%m-%d %H:%i";
// 初始化 gantt
gantt.init("gantt_here");

将任务顺序添加到模型​

现在,让我们在后端实现这些更改。

我们将把排序存储在名为 SortOrder 的属性中,因此请相应地更新 Task 类:

Models/Task.cs
using System;
using System.ComponentModel.DataAnnotations;

namespace DHX.Gantt.Web.Models
{
public class Task
{
public int Id { get; set; }
[MaxLength(255)]
public string Text { get; set; }
public DateTime StartDate { get; set; }
public int Duration { get; set; }
public decimal Progress { get; set; }
public int? ParentId { get; set; }
public string Type { get; set; }
public int SortOrder { get; set; }/*!*/
}
}

现在需要更新 TaskController,具体如下:

  • 客户端在接收任务时应按 SortOrder 值排序:
Controllers/TaskController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter]
public class TaskController : ApiController
{
private GanttContext db = new GanttContext();

// GET api/Task
public IEnumerable<TaskDto> Get()
{
return db.Tasks
.OrderBy(t => t.SortOrder) /*!*/
.ToList()
.Select(t => (TaskDto)t);
}
  • 新任务在创建时应接收默认值 SortOrder:
Controllers/TaskController.cs
namespace DHX.Gantt.Web.Controllers
{
[System.Web.Http.HttpPost]
public IHttpActionResult CreateTask(TaskDto taskDto)
{
var newTask = (Task)taskDto;

newTask.SortOrder = db.Tasks.Max(t => t.SortOrder) + 1;/*!*/

db.Tasks.Add(newTask);
db.SaveChanges();

return Ok(new
{
tid = newTask.Id,
action = "inserted"
});
}
  • 当在客户端修改任务顺序时,SortOrder 应被更新。

当用户改变任务顺序时,gantt 将调用一个 PUT 操作,并在请求的属性中提供新的任务位置(在 'target' 属性中),以及其他任务属性。因此,我们需要在任务 DTO 类中添加一个额外的属性:

Models/TaskDto.cs
namespace DHX.Gantt.Web.Models
{
public class TaskDto
{
public int id { get; set; }
public string text { get; set; }
public string start_date { get; set; }
public int duration { get; set; }
public decimal progress { get; set; }
public int? parent { get; set; }
public string type { get;; }
public bool open{ get { return true; } set { } }
public string target { get; set; }/*!*/

...
}
}

现在我们将在 PUT(EditTask)操作中实现重新排序:

Controllers/TaskController.cs
    // PUT api/Task/5
[System.Web.Http.HttpPut]
public IHttpActionResult EditTask(int id, TaskDto taskDto)
{
var updatedTask = (Task)taskDto;
updatedTask.Id = id;

if (!string.IsNullOrEmpty(taskDto.target))
{
// 重新排序发生了
this._UpdateOrders(updatedTask, taskDto.target);/*!*/
}

db.Entry(updatedTask).State = EntityState.Modified;
db.SaveChanges();

return Ok(new
{
action = "updated"
});
}

private void _UpdateOrders(Task updatedTask, string orderTarget)/*!*/
{
int adjacentTaskId;
var nextSibling = false;

var targetId = orderTarget;

// 相邻任务 ID 以 '{id}' 或 'next:{id}' 形式传递,取决于它是下一个还是前一个兄弟
if (targetId.StartsWith("next:"))
{
targetId = targetId.Replace("next:", "");
nextSibling = true;
}

if (!int.TryParse(targetId, out adjacentTaskId))
{
return;
}

var adjacentTask = db.Tasks.Find(adjacentTaskId);
var startOrder = adjacentTask.SortOrder;

if (nextSibling)
startOrder++;

updatedTask.SortOrder = startOrder;

var updateOrders = db.Tasks
.Where(t => t.Id != updatedTask.Id)
.Where(t => t.SortOrder >= startOrder)
.OrderBy(t => t.SortOrder);

var taskList = updateOrders.ToList();

taskList.ForEach(t => t.SortOrder++);
}

已知问题​

HTTP PUT 和 DELETE 请求在 IIS 上运行时可能返回 405 或 401 错误。问题可能由 WebDAV 模块引起,与 RESTful 处理程序可能会冲突。

作为常见解决方案,可以从 web.config 文件中禁用该模块。更多细节请参阅 此处。

应用程序安全​

Gantt 不提供任何防护措施来防止应用程序遭受各种威胁(如 SQL 注入、XSS 与 CSRF 攻击)。确保应用程序安全的责任在于实现后端的开发人员。请在对应文章中查看详细信息 在此处。

故障排除​

找不到 ASP.NET Web 应用模板​

如果在 Visual Studio 2022 中找不到所需的 "ASP.NET Web Application" 项目模板,请按以下步骤操作:

  1. 关闭 Visual Studio 2022
  2. 打开开始菜单 -> Visual Studio Installer
  3. 找到 Visual Studio Community 2022 -> 点击 “修改”

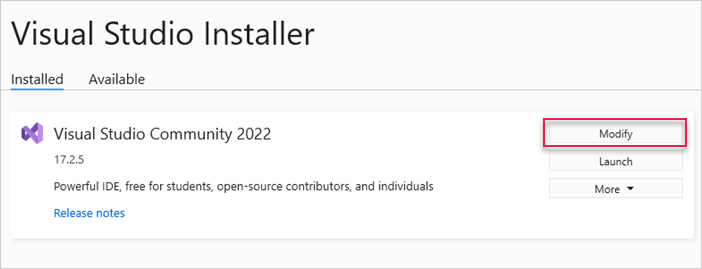

vsinstaller

  1. 在打开的窗口中,选择 Individual components,勾选列表中的 ".NET Framework Project and item templates",然后点击修改

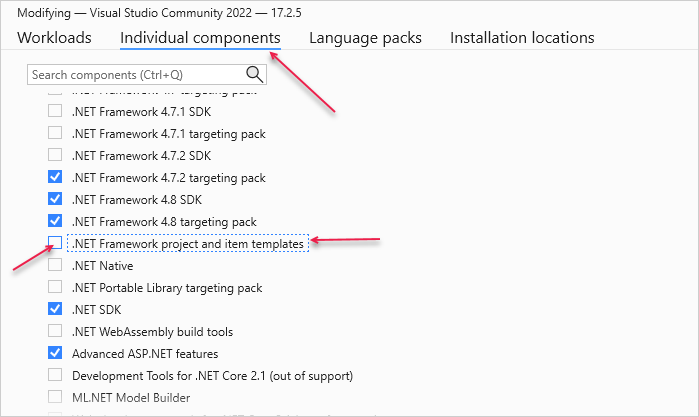

components

之后,您就可以重新打开 Visual Studio 2022,找到所需的模板。

初始化数据库时出现异常​

有时,您可能会遇到使用 DropCreateDatabaseIfModelChanges 初始化程序时,会在应用程序运行时删除现有数据库但未创建新数据库的问题。

exception_error

在这种情况下,打开 GanttInitializer.cs,将 DropCreateDatabaseIfModelChanges 替换为 DropCreateDatabaseAlways:

App_Start/GanttInitializer.cs
using System;
using System.Collections.Generic;
using System.Data.Entity;

namespace DHX.Gantt.Web.Models
{
public class GanttInitializer : DropCreateDatabaseAlways<GanttContext> /*!*/
{
...
}
}

然后再次运行应用程序。

渲染任务和链接的问题​

如果您已经完成上述步骤以实现 ASP.NET MVC 的 Gantt 集成,但页面上没有渲染任务和链接,请查看 后端集成故障排除 文章。它描述了识别问题根源的方法。

下一步​

现在您已经拥有一个功能完备的甘特图。您可以在 GitHub 上查看完整代码,克隆或下载并用于您的项目。

您还可以查看 有关甘特图众多功能的指南 或者关于 将 Gantt 与其他后端框架集成的教程。

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
