Перейти к основному содержимому

dhtmlxGantt с ASP.NET MVC

Этот туториал даст пошаговые инструкции по созданию Gantt с помощью ASP.NET и REST API на серверной стороне.

Вы также можете изучить другие возможности серверной интеграции Gantt, выбрав один из следующих руководств:

Мы будем использовать веб-платформу ASP.NET MVC 5 и контроллер Web API 2 для REST API, чтобы создать приложение Gantt. Чтобы организовать взаимодействие с базой данных, мы будем использовать [Entity Framework]. Мы будем разрабатывать наше приложение с помощью IDE Visual Studio.

заметка

Полный исходный код доступен на GitHub.

Шаг 1. Создание проекта​

Создание нового проекта Visual Studio​

Запустите Visual Studio 2022 и выберите Создать новый проект.

how_to_start_net_create_project

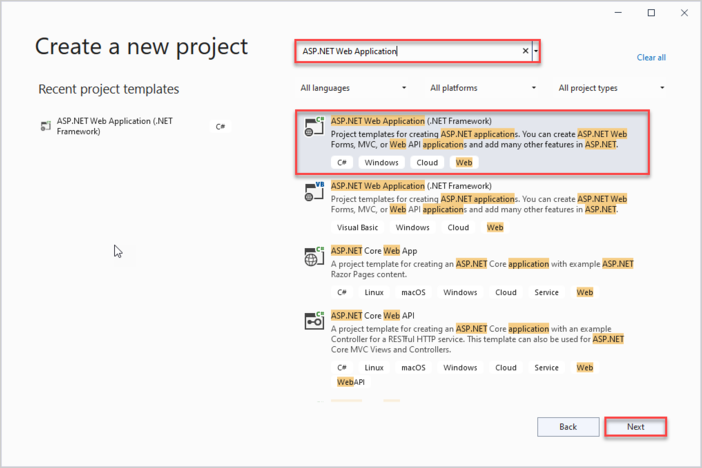

Затем выберите "ASP.NET Web Application" и назовите проект DHX.Gantt.Web. Если нужного шаблона не найдено, см. раздел Устранение неполадок.

how_to_start_net_project_template

how_to_start_net_configure_project

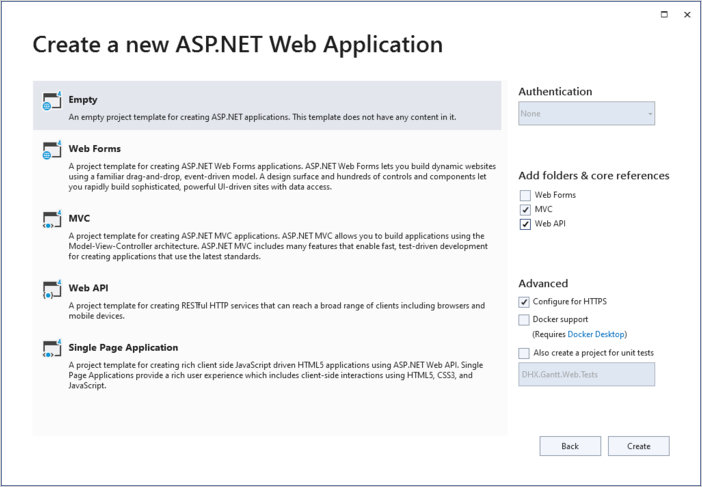

Выберите проект Empty среди доступных шаблонов и установите флажки рядом с MVC и Web API возле списка шаблонов.

how_to_start_net_app

Шаг 2. Добавление Gantt на страницу​

Создание контроллера​

Теперь у нас пустой проект и все готово к реализации нашего Gantt.

Во-первых, добавим MVC-контроллер, который будет показывать страницу с диаграммой Gantt.

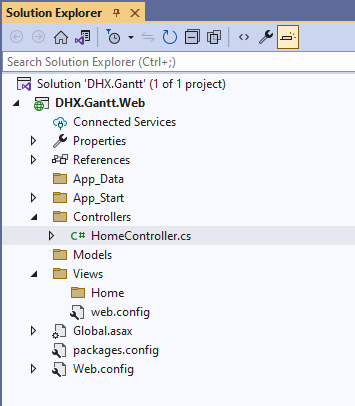

Чтобы создать его, вызовите контекстное меню для папки Controllers и выберите Add->Controller. В открывшемся окне выберите MVC 5 Controller -> Empty и назовите добавленный контроллер "HomeController".

how_to_start_net_controller

HomeController по умолчанию имеет метод Index() класса ActionResult, поэтому дополнительной логики не требуется. Мы просто добавим для него представление.

Controllers/HomeController.cs
using System;
using System.Collections.Generic;
using System.Linq;
using System.Web;
using System.Web.Mvc;

namespace DHX.Gantt.Web.Controllers
{
public class HomeController : Controller
{
// GET: Home
public ActionResult Index()
{
return View();
}
}
}

Создание представления​

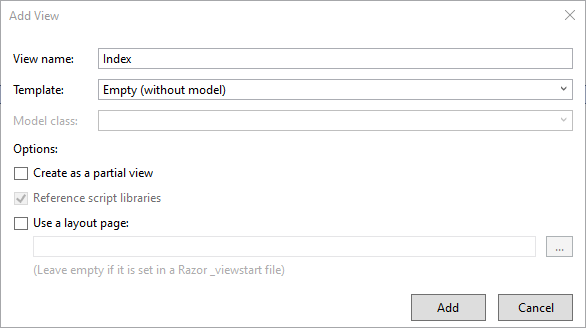

Теперь пришло время создать нашу страницу Index. Откройте Views/Home и добавьте пустое представление с именем Index:

how_to_start_net_view

Откройте недавно созданное представление и вставьте в него следующий код:

Views/Home/Index.cshtml
@{
Layout = null;
}

<!DOCTYPE html>

<html>
<head>
<meta name="viewport" content="width="device-width"" />
<title>Index</title>
<link href="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.css"
rel="stylesheet" type="text/css" />
<script src="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.js"></script>
<script>
document.addEventListener("DOMContentLoaded", function(event) {
// specifying the date format
gantt.config.date_format = "%Y-%m-%d %H:%i";
// initializing gantt
gantt.init("gantt_here");

// initiating data loading
gantt.load("/api/data");
// initializing dataProcessor
var dp = new gantt.dataProcessor("/api/");
// and attaching it to gantt
dp.init(gantt);
// setting the REST mode for dataProcessor
dp.setTransactionMode("REST");
});
</script>
</head>
<body>
<div id="gantt_here" style="width: 100%; height: 100vh;"></div>
</body>
</html>

Что мы сделали здесь:

  • определили простую разметку страницы для нашего приложения Gantt
  • добавили js/css источники dhtmlx Gantt с использованием CDN-ссылок
  • и создали gantt на странице

Обратите внимание на конфигурацию: мы указали формат дат, который поступает из источника данных.

Views/Home/Index.cshtml
gantt.config.date_format = "%Y-%m-%d %H:%i";

Это нужно, чтобы наш клиент мог распознавать даты, поступающие с сервера.

И также мы сообщили Gantt, что он будет работать с RESTful API на бэкенде и будет использовать "/api/" в качестве маршрута по умолчанию:

Views/Home/Index.cshtml
gantt.load("/api/data");
// initializing dataProcessor
var dp = new gantt.dataProcessor("/api/");
// and attaching it to gantt
dp.init(gantt);
// setting the REST mode for dataProcessor
dp.setTransactionMode("REST");

Серверная часть будет реализована чуть позже. Пока можно запустить приложение и увидеть, что на странице отрисован Gantt.

adding_gantt

Шаг 3. Создание моделей и базы данных​

Создание моделей​

Теперь нужно определить классы моделей для диаграммы Gantt. Модель данных Gantt состоит из [Связей и Задач]. Как видно, dhtmlxGantt использует определённое именование моделей данных, которое отличается от того, что обычно применяется в C#. Клиентская модель может содержать некоторые свойства, которые не нужно сохранять в базе данных, но которые будут использоваться либо на клиенте, либо в логике на стороне сервера.

Из-за этого мы будем применять паттерн [Data Transfer Object] (DTO): определим доменные модели, которые будут использоваться с EF внутри приложения, и DTO-классы, которые будут использоваться для общения с Web API. Затем реализуем некое сопоставление между этими моделями.

Начнём!

Модель задачи​

Сначала создадим класс для Task. Его содержимое может выглядеть примерно так:

Models/Task.cs
using System;

namespace DHX.Gantt.Web.Models
{
public class Task
{
public int Id { get; set; }
public string Text { get; set; }
public DateTime StartDate { get; set; }
public int Duration { get; set; }
public decimal Progress { get; set; }
public int? ParentId { get; set; }
public string Type { get; set; }
}
}

Полный перечень свойств, как обязательных, так и необязательных, доступных для объекта Task, можно найти в соответствующей статье документации.

Модель связи​

Теперь настало время для класса Link, который может выглядеть следующим образом:

Models/Link.cs
namespace DHX.Gantt.Web.Models
{
public class Link
{
public int Id { get; set; }
public string Type { get; set; }
public int SourceTaskId { get; set; }
public int TargetTaskId { get; set; }
}
}

Настройка подключения к базе данных​

Установка Entity Framework​

Как вы помните, мы собираемся организовать работу с базой данных с помощью [Entity Framework].

Поэтому в первую очередь нужно установить фреймворк. Чтобы сделать это, выполните следующую команду в Package Manager Console:

Install-Package EntityFramework

Создание контекста БД​

Следующий шаг — создание Context. Context представляет сессию с базой данных. Он позволяет получать и сохранять данные.

Откройте контекстное меню для папки Models и выберите Add->Class. Новый класс будет называться "GanttContext" и будет иметь следующее содержимое:

Models/GanttContext.cs
using System.Data.Entity;

namespace DHX.Gantt.Web.Models
{
public class GanttContext : DbContext
{
public DbSet<Task> Tasks { get; set; }
public DbSet<Link> Links { get; set; }
}
}

Добавление начальных записей в базу данных​

Теперь можно добавить записи в базу данных.

Entity Framework может автоматически создавать базу данных при запуске приложения. Мы должны указать, что база данных должна удаляться и пересоздаваться каждый раз, когда модель изменяется.

Сначала следует создать инициализатор базы данных. Для этой цели нужно добавить новый класс в папку App_Start, который будет унаследован от класса DropCreateDatabaseIfModelChanges. Назовём его "GanttInitializer".

В этом классе мы переопределим метод Seed() для заполнения тестовыми данными. Затем добавим коллекцию сущностей в контекст с помощью метода Add().

Полный код класса GanttInitializer приведён ниже:

App_Start/GanttInitializer.cs
using System;
using System.Collections.Generic;
using System.Data.Entity;

namespace DHX.Gantt.Web.Models
{
public class GanttInitializer : DropCreateDatabaseIfModelChanges<GanttContext>
{
protected override void Seed(GanttContext context)
{
List<Task> tasks = new List<Task>()
{
new Task()
{
Id = 1,
Text = "Project #2",
StartDate = DateTime.Today.AddDays(-3),
Duration = 18,
Progress = 0.4m,
ParentId = null
},
new Task()
{
Id = 2,
Text = "Task #1",
StartDate = DateTime.Today.AddDays(-2),
Duration = 8,
Progress = 0.6m,
ParentId = 1
},
new Task()
{
Id = 3,
Text = "Task #2",
StartDate = DateTime.Today.AddDays(-1),
Duration = 8,
Progress = 0.6m,
ParentId = 1
}
};

tasks.ForEach(s => context.Tasks.Add(s));
context.SaveChanges();

List<Link> links = new List<Link>()
{
new Link() {Id = 1, SourceTaskId = 1, TargetTaskId = 2, Type = "1"},
new Link() {Id = 2, SourceTaskId = 2, TargetTaskId = 3, Type = "0"}
};

links.ForEach(s => context.Links.Add(s));
context.SaveChanges();
}
}
}

Откройте файл Global.asax. В нём находится код, который выполняется при старте приложения. Добавьте необходимое пространство имён и строку кода, устанавливающую инициализатор для нашего контекста в методе Application_Start():

Global.asax.cs
using System;
using System.Web;
using System.Web.Mvc;
using System.Web.Routing;
using System.Web.Http;

using System.Data.Entity;
using DHX.Gantt.Web.Models;

namespace DHX.Gantt.Web
{
public class Global : HttpApplication
{
void Application_Start(object sender, EventArgs e)
{
// Code that runs on application startup
AreaRegistration.RegisterAllAreas();
GlobalConfiguration.Configure(WebApiConfig.Register);
RouteConfig.RegisterRoutes(RouteTable.Routes);

Database.SetInitializer(new GanttInitializer());/*!*/
}
}
}

Определение DTO и отображения​

Пора объявить DTO-классы, которые будут использоваться для Web API. Что касается отображения между Model и DTO, мы пойдём самым простым путём и просто определим явный оператор преобразования для этих классов.

Класс TaskDto будет выглядеть следующим образом:

Models/TaskDto.cs
using System;

namespace DHX.Gantt.Web.Models
{
public class TaskDto
{
public int id { get; set; }
public string text { get; set; }
public string start_date { get; set; }
public int duration { get; set; }
public decimal progress { get; set; }
public int? parent { get; set; }
public string type { get; set; }
public bool open
{
get { return true; }
set { }
}

public static explicit operator TaskDto(Task task)
{
return new TaskDto
{
id = task.Id,
text = task.Text,
start_date = task.StartDate.ToString("yyyy-MM-dd HH:mm"),
duration = task.Duration,
parent = task.ParentId,
type = task.Type,
progress = task.Progress
};
}

public static explicit operator Task(TaskDto task)
{
return new Task
{
Id = task.id,
Text = task.text,
StartDate = DateTime.Parse(
task.start_date,
System.Globalization.CultureInfo.InvariantCulture),
Duration = task.duration,
ParentId = task.parent,
Type = task.type,
Progress = task.progress
};
}
}
}

Код класса LinkDto приведён ниже:

Models/LinkDto.cs
namespace DHX.Gantt.Web.Models
{
public class LinkDto
{
public int id { get; set; }
public string type { get; set; }
public int source { get; set; }
public int target { get; set; }

public static explicit operator LinkDto(Link link)
{
return new LinkDto
{
id = link.Id,
type = link.Type,
source = link.SourceTaskId,
target = link.TargetTaskId
};
}

public static explicit operator Link(LinkDto link)
{
return new Link
{
Id = link.id,
Type = link.type,
SourceTaskId = link.source,
TargetTaskId = link.target
};
}
}
}

Наконец, добавим модель для источника данных:

Models/GanttDto.cs
using System.Collections.Generic;

namespace DHX.Gantt.Web.Models
{
public class GanttDto
{
public IEnumerable<TaskDto> data { get; set; }
public IEnumerable<LinkDto> links { get; set; }
}
}

Шаг 4. Реализация Web API​

Общая техника загрузки данных через REST API​

Наконец настало время реализовать API.

Как видно из деталей API, нам понадобятся два контроллера: один для задач и один для связей. Также нам потребуется ещё один контроллер для действия 'load data', так как gantt ожидает здесь смешанный результат.

Контроллер задач (Task Controller)​

Чтобы создать новый контроллер:

  • Активируйте контекстное меню для папки Controllers и выберите Add -> Controller.
  • Выберите Web API 2 Controller -> Empty. Новый контроллер будет называться "TaskController".

Теперь нужно реализовать базовые действия CRUD для задачи:

Controllers/TaskController.cs
using System.Collections.Generic;
using System.Data.Entity;
using System.Linq;
using System.Web.Http;
using System.Web.UI.WebControls;

using DHX.Gantt.Web.Models;

namespace DHX.Gantt.Web.Controllers
{
public class TaskController : ApiController
{
private GanttContext db = new GanttContext();

// GET api/Task
public IEnumerable<TaskDto> Get()
{
return db.Tasks
.ToList()
.Select(t => (TaskDto)t);
}

// GET api/Task/5
[System.Web.Http.HttpGet]
public TaskDto Get(int id)
{
return (TaskDto)db
.Tasks
.Find(id);
}

// PUT api/Task/5
[System.Web.Http.HttpPut]
public IHttpActionResult EditTask(int id, TaskDto taskDto)
{
var updatedTask = (Task)taskDto;
updatedTask.Id = id;
db.Entry(updatedTask).State = EntityState.Modified;
db.SaveChanges();

return Ok(new
{
action = "updated"
});
}

// POST api/Task
[System.Web.Http.HttpPost]
public IHttpActionResult CreateTask(TaskDto taskDto)
{
var newTask = (Task)taskDto;

db.Tasks.Add(newTask);
db.SaveChanges();

return Ok(new
{
tid = newTask.Id,
action = "inserted"
});
}

// DELETE api/Task/5
[System.Web.Http.HttpDelete]
public IHttpActionResult DeleteTask(int id)
{
var task = db.Tasks.Find(id);
if (task != null)
{
db.Tasks.Remove(task);
db.SaveChanges();
}

return Ok(new
{
action = "deleted"
});
}

protected override void Dispose(bool disposing)
{
if (disposing)
{
db.Dispose();
}
base.Dispose(disposing);
}
}
}

Всё довольно просто:

  • в GET-операциях мы загружаем задачи из базы данных и выводим их DTO
  • в PUT/POST операциях мы принимаем DTO как входные данные, конвертируем его в модель Task и сохраняем изменения в контекст БД

Теперь сделаем то же самое для связей (links).

Создадим пустой Web API Controller для связей следующим образом:

Controllers/LinkController.cs
using System.Collections.Generic;
using System.Data.Entity;
using System.Linq;
using System.Web.Http;
using DHX.Gantt.Web.Models;

namespace DHX.Gantt.Web.Controllers
{
public class LinkController : ApiController
{
private GanttContext db = new GanttContext();

// GET api/Link
[System.Web.Http.HttpGet]
public IEnumerable<LinkDto> Get()
{
return db
.Links
.ToList()
.Select(l => (LinkDto)l);
}

// GET api/Link/5
[System.Web.Http.HttpGet]
public LinkDto Get(int id)
{
return (LinkDto)db
.Links
.Find(id);
}

// POST api/Link
[System.Web.Http.HttpPost]
public IHttpActionResult CreateLink(LinkDto linkDto)
{
var newLink = (Link)linkDto;
db.Links.Add(newLink);
db.SaveChanges();

return Ok(new
{
tid = newLink.Id,
action = "inserted"
});
}

// PUT api/Link/5
[System.Web.Http.HttpPut]
public IHttpActionResult EditLink(int id, LinkDto linkDto)
{
var clientLink = (Link)linkDto;
clientLink.Id = id;

db.Entry(clientLink).State = EntityState.Modified;
db.SaveChanges();

return Ok(new
{
action = "updated"
});
}

// DELETE api/Link/5
[System.Web.Http.HttpDelete]
public IHttpActionResult DeleteLink(int id)
{
var link = db.Links.Find(id);
if (link != null)
{
db.Links.Remove(link);
db.SaveChanges();
}
return Ok(new
{
action = "deleted"
});
}

protected override void Dispose(bool disposing)
{
if (disposing)
{
db.Dispose();
}
base.Dispose(disposing);
}

}
}

Контроллер данных (Data Controller)​

Наконец, добавим контроллер для действия data:

Controllers/DataController.cs
using System.Web.Http;

using DHX.Gantt.Web.Models;

namespace DHX.Gantt.Web.Controllers
{
public class DataController : ApiController
{
// GET api/
[System.Web.Http.HttpGet]
public GanttDto Get()
{
return new GanttDto
{
data = new TaskController().Get(),
links = new LinkController().Get()
};
}
}
}

Теперь всё готово. Запустите приложение — на странице должен появиться полностью готовый Gantt:

ready_gantt_dotnet

Готовую демонстрацию можно найти на github.

Обработка ошибок​

Exception filters можно использовать для перехвата исключений в обработчиках CRUD и возврата клиенту ответа, который может быть распознан клиентской диаграммой Gantt.

Чтобы обеспечить обработку ошибок для Gantt, выполните следующие действия:

Перейдите в App_Start и добавьте новый класс под названием GanttAPIExceptionFilterAttribute:

App_Start/GanttAPIExceptionFilterAttribute.cs
using System.Net;
using System.Net.Http;
using System.Web.Http.Filters;

namespace DHX.Gantt.Web
{
public class GanttAPIExceptionFilterAttribute : ExceptionFilterAttribute
{
public override void OnException(HttpActionExecutedContext context)
{

context.Response = context.Request.CreateResponse(
HttpStatusCode.InternalServerError, new
{
action = "error",
message = context.Exception.Message
}
);
}
}
}

Затем добавим этот класс к нашим контроллерам WebAPI:

  • Контроллер Data:
Controllers/DataController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter]/*!*/
public class DataController : ApiController
  • Контроллер Link:
Controllers/LinkController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter]/*!*/
public class LinkController : ApiController
  • и Контроллер Task:
Controllers/TaskController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter]/*!*/
public class TaskController : ApiController

Теперь, если любой контроллер Web API вызовет исключение во время обработки запроса, клиентская сторона получит статус ошибки и сообщение об ошибке, которое можно либо обработать, либо показать пользователю.

Обратите внимание, что возвращать сообщение об исключении клиенту может быть небезопасно в продакшн-окружении.

Сохранение порядка задач​

Клиентская Gantt позволяет переупорядочивать задачи методом перетаскивания. Поэтому если вы используете эту функцию, вам нужно будет сохранить этот порядок в базе данных. Здесь можно ознакомиться с общим описанием.

Давайте добавим эту возможность в наше приложение.

Включение переупорядочивания задач на клиенте​

Сначала нужно позволить пользователям изменять порядок задач в интерфейсе. Откройте представление Index и обновите конфигурацию Gantt:

Views/Home/Index.cshtml
gantt.config.order_branch = true;/*!*/
gantt.config.order_branch_free = true;/*!*/

// specifying the date format
gantt.config.date_format = "%Y-%m-%d %H:%i";
// initializing gantt
gantt.init("gantt_here");

Добавление порядка задач в модель​

Теперь давайте отразим эти изменения на стороне бэкенда.

Мы будем сохранять порядок в свойстве SortOrder, поэтому обновим класс Task соответствующим образом:

Models/Task.cs
using System;
using System.ComponentModel.DataAnnotations;

namespace DHX.Gantt.Web.Models
{
public class Task
{
public int Id { get; set; }
[MaxLength(255)]
public string Text { get; set; }
public DateTime StartDate { get; set; }
public int Duration { get; set; }
public decimal Progress { get; set; }
public int? ParentId { get; set; }
public string Type { get; set; }
public int SortOrder { get; set; }/*!*/
}
}

Теперь нужно обновить TaskController, а именно:

  • клиентская сторона должна получать задачи, упорядоченные по значению SortOrder:
Controllers/TaskController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter]
public class TaskController : ApiController
{
private GanttContext db = new GanttContext();

// GET api/Task
public IEnumerable<TaskDto> Get()
{
return db.Tasks
.OrderBy(t => t.SortOrder) /*!*/
.ToList()
.Select(t => (TaskDto)t);
}
  • новые задачи должны получать значение SortOrder по умолчанию:
Controllers/TaskController.cs
namespace DHX.Gantt.Web.Controllers
{
[System.Web.Http.HttpPost]
public IHttpActionResult CreateTask(TaskDto taskDto)
{
var newTask = (Task)taskDto;

newTask.SortOrder = db.Tasks.Max(t => t.SortOrder) + 1;/*!*/

db.Tasks.Add(newTask);
db.SaveChanges();

return Ok(new
{
tid = newTask.Id,
action = "inserted"
});
}
  • SortOrder должен обновляться, когда порядок задач изменяется на клиенте.

Когда пользователь изменяет порядок задач, Gantt вызовет действие PUT, передав информацию о новом положении задачи в свойстве 'target' запроса вместе с остальными свойствами задачи.

Таким образом, необходимо добавить дополнительное свойство в класс TaskDto:

Models/TaskDto.cs
namespace DHX.Gantt.Web.Models
{
public class TaskDto
{
public int id { get; set; }
public string text { get; set; }
public string start_date { get; set; }
public int duration { get; set; }
public decimal progress { get; set; }
public int? parent { get; set; }
public string type { get; set; }
public bool open{ get { return true; } set { } }
public string target { get; set; }/*!*/

...
}
}

И теперь мы реализуем переупорядочивание в нашем действии PUT (EditTask):

Controllers/TaskController.cs
    // PUT api/Task/5
[System.Web.Http.HttpPut]
public IHttpActionResult EditTask(int id, TaskDto taskDto)
{
var updatedTask = (Task)taskDto;
updatedTask.Id = id;

if (!string.IsNullOrEmpty(taskDto.target))
{
// reordering occurred
this._UpdateOrders(updatedTask, taskDto.target);/*!*/
}

db.Entry(updatedTask).State = EntityState.Modified;
db.SaveChanges();

return Ok(new
{
action = "updated"
});
}

private void _UpdateOrders(Task updatedTask, string orderTarget)/*!*/
{
int adjacentTaskId;
var nextSibling = false;

var targetId = orderTarget;

// adjacent task id is sent either as '{id}' or as 'next:{id}' depending
// on whether it's the next or the previous sibling
if (targetId.StartsWith("next:"))
{
targetId = targetId.Replace("next:", "");
nextSibling = true;
}

if (!int.TryParse(targetId, out adjacentTaskId))
{
return;
}

var adjacentTask = db.Tasks.Find(adjacentTaskId);
var startOrder = adjacentTask.SortOrder;

if (nextSibling)
startOrder++;

updatedTask.SortOrder = startOrder;

var updateOrders = db.Tasks
.Where(t => t.Id != updatedTask.Id)
.Where(t => t.SortOrder >= startOrder)
.OrderBy(t => t.SortOrder);

var taskList = updateOrders.ToList();

taskList.ForEach(t => t.SortOrder++);
}

Известные проблемы​

HTTP PUT и DELETE запросы возвращают 405 или 401 ошибки, когда приложение работает в IIS. Проблема может быть связана с модулем WebDAV, который может конфликтовать с RESTful-обработчиками.

Как общее решение, модуль можно отключить в файле web.config. Более подробная информация приведена здесь.

Безопасность приложения​

Gantt не предоставляет средств защиты от различных угроз, таких как SQL-инъекции, XSS и CSRF-атаки. Важно, чтобы ответственность за безопасность приложения лежала на разработчиках, реализующих бэкенд. Подробности см. в соответствующей статье.

Устранение неполадок​

Отсутствует шаблон ASP.NET Web Application​

Если вы не можете найти необходимый шаблон проекта "ASP.NET Web Application" в Visual Studio 2022, выполните следующие шаги:

  1. Закройте Visual Studio 2022

  2. Откройте меню Пуск -> Visual Studio Installer

  3. Найдите Visual Studio Community 2022 -> нажмите Modify

vsinstaller

  1. В открывшемся окне выберите Individual components, поставьте галочку напротив ".NET Framework Project and item templates", затем нажмите Modify

components

После этого можно запустить Visual Studio 2022 и найти нужный шаблон.

Исключение при инициализации базы данных​

Иногда может возникнуть проблема с инициализатором DropCreateDatabaseIfModelChanges, который удаляет существующую базу данных, но не создаёт новую.

exception_error

В таком случае откройте GanttInitializer.cs и замените DropCreateDatabaseIfModelChanges на DropCreateDatabaseAlways:

App_Start/GanttInitializer.cs
using System;
using System.Collections.Generic;
using System.Data.Entity;

namespace DHX.Gantt.Web.Models
{
public class GanttInitializer : DropCreateDatabaseAlways<GanttContext> /*!*/
{
...
}
}

Затем запустите приложение снова.

Проблемы с рендерингом задач и связей​

Если вы выполнили вышеуказанные шаги по интеграции Gantt с ASP.NET MVC, но Gantt не рендерит задачи и связи на странице, ознакомьтесь со статьей Устранение проблем интеграции на стороне сервера. Она описывает способы выявления корневых причин проблем.

Что дальше​

Теперь у вас полнофункциональный Gantt. Вы можете просмотреть полный код на GitHub, клонировать или скачать его и использовать в своих проектах.

Также вы можете ознакомиться с руководствами по многочисленным функциям Gantt или с руководствами по интеграции Gantt с другими бэкенд-фреймворками.

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
