Перейти к основному содержимому

dhtmlxGantt с Node.js

Настоящий учебник предназначен для создания Gantt с Node.js и REST API на серверной стороне.
Если вы используете другую технологию, ознакомьтесь с перечнем доступных вариантов интеграции ниже:

Наша реализация Gantt с Node.js будет основана на REST API, которое будет использоваться для взаимодействия с сервером.
Node.js предлагает набор готовых решений, поэтому нам не придется писать всё с нуля. Также мы будем использовать MySQL в качестве хранилища данных.

заметка

Полный исходный код — на GitHub.

Вы можете ознакомиться с видео-руководством, которое показывает, как создать диаграмму Gantt с помощью Node.js.

Шаг 1. Создание проекта​

Для начала создадим папку проекта, а затем добавим необходимые зависимости. Будут использоваться следующие модули:

  • Express — небольшой фреймворк для Node.js
  • body-parser — инструмент парсинга для Node.js

Итак, давайте создадим папку проекта и назовём её "dhx-gantt-app":

mkdir dhx-gantt-app
cd dhx-gantt-app

Добавление зависимостей​

Теперь создадим файл package.json. Мы зададим зависимости внутри него следующей командой:

npm init -y

После готовности файла откройте его и добавьте перечисленные выше зависимости. Результат будет выглядеть примерно так:

package.json
{
"name": "dhx-gantt-app",
"version": "1.0.3",
"description": "",
"main": "server.js",
"dependencies": {
"body-parser": "^2.2.1",
"express": "^5.2.1"
},
"scripts": {
"test": "echo \"Error: no test specified\" && exit 1",
"start": "node server.js"
},
"keywords": [],
"author": "",
"license": "MIT"
}

Наконец, нужно установить добавленные зависимости с помощью следующей команды:

npm install

Подготовка бэкенда​

Мы выполним базовую настройку express: у нас будет один js-файл для нашего бэкенда (назовём его "server.js"), папка для статических файлов (названа "public") и одна HTML-страница.

Структура всего проекта будет выглядеть так:

dhx-gantt-app
├── node_modules
├── server.js
├── package.json
└── public
└── index.html

Создайте новый файл с именем server.js и добавьте в него следующий код:

server.js
const express = require('express');
const bodyParser = require('body-parser');
const path = require('path');

const port = 1337;
const app = express();

app.use(express.static(path.join(__dirname, "public")));
app.use(bodyParser.urlencoded({ extended: true }));

app.listen(port, () =>{
console.log("Server is running on port "+port+"...");
});

Что мы сделали в этом коде:

  • определили, что статические файлы будут обслуживаться из папки 'public'
  • привязали приложение к порту 1337 на локальном хосте

На следующем шаге мы создадим папку "public". Эта папка будет содержать главную страницу нашего приложения — index.html.

заметка

Эта папка — тоже правильное место для размещения файлов js/css dhtmlxGantt. Однако в этом руководстве мы будем загружать gantt через CDN, поэтому там будет только HTML-страница.

Шаг 2. Добавление Gantt на страницу​

Давайте создадим папку public и добавим файл index.html в неё. Затем откройте файл index.html и заполните его следующим содержимым:

index.html
<!DOCTYPE html>
<head>
<meta http-equiv="Content-type" content="text/html; charSet="utf-8"">

<script src="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.js"></script>
<link href="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.css" rel="stylesheet">

<style type="text/css">
html, body{
height:100%;
padding:0px;
margin:0px;
overflow: hidden;
}
</style>
</head>
<body>
<div id="gantt_here" style='width:100%; height:100%;'></div>
<script type="text/javascript">
gantt.init("gantt_here");
</script>
</body>

Посмотрите, что у нас получилось на данный момент. Вернитесь в папку проекта и выполните следующую команду в командной строке:

node server.js

Затем откройте http://127.0.0.1:1337 в браузере. Вы должны увидеть страницу с пустой диаграммой Gantt, как на изображении здесь:

gantt_init

Шаг 3. Подготовка базы данных​

Следующий шаг — создать базу данных. Мы сделаем простую базу данных с двумя таблицами для задач и связей:

CREATE TABLE `gantt_links` (
`id` int(11) NOT NULL AUTO_INCREMENT,
`source` int(11) NOT NULL,
`target` int(11) NOT NULL,
`type` varchar(1) NOT NULL,
PRIMARY KEY (`id`)
);
CREATE TABLE `gantt_tasks` (
`id` int(11) NOT NULL AUTO_INCREMENT,
`text` varchar(255) NOT NULL,
`start_date` datetime NOT NULL,
`duration` int(11) NOT NULL,
`progress` float NOT NULL,
`parent` int(11) NOT NULL,
PRIMARY KEY (`id`)
);

и добавьте несколько тестовых данных:

INSERT INTO `gantt_tasks` VALUES ('1', 'Project #1', '2026-04-01 00:00:00',
'5', '0.8', '0');
INSERT INTO `gantt_tasks` VALUES ('2', 'Task #1', '2026-04-06 00:00:00',
'4', '0.5', '1');
INSERT INTO `gantt_tasks` VALUES ('3', 'Task #2', '2026-04-05 00:00:00',
'6', '0.7', '1');
INSERT INTO `gantt_tasks` VALUES ('4', 'Task #3', '2026-04-07 00:00:00',
'2', '0', '1');
INSERT INTO `gantt_tasks` VALUES ('5', 'Task #1.1', '2026-04-05 00:00:00',
'5', '0.34', '2');
INSERT INTO `gantt_tasks` VALUES ('6', 'Task #1.2', '2026-04-11 13:22:17',
'4', '0.5', '2');
INSERT INTO `gantt_tasks` VALUES ('7', 'Task #2.1', '2026-04-07 00:00:00',
'5', '0.2', '3');
INSERT INTO `gantt_tasks` VALUES ('8', 'Task #2.2', '2026-04-06 00:00:00',
'4', '0.9', '3');

Проверьте подробный пример здесь.

Шаг 4. Загрузка данных​

Теперь нам нужно реализовать загрузку данных.

Поскольку мы используем MySQL, нам нужно установить необходимые модули, которые можно использовать для доступа к ним. В этом руководстве операции CRUD будут реализованы с использованием обещаний (promises).
Поэтому мы будем использовать promise-mysql — пакет Node.js для работы с MySQL с использованием промисов, и помощник обещаний bluebird.

Чтобы их установить, можно воспользоваться консолью. Необходимые версии компонентов указаны, поскольку более новые версии могут быть несовместимы друг с другом или не иметь старых функций:

npm install bluebird@3.7.2 --save
npm install promise-mysql@5.1.0 --save
npm install date-format-lite@17.7.0 --save

Вы можете выбрать любые другие подходящие модули. Код довольно прост, и вы можете реализовать ту же логику с другим набором инструментов.

Клиентская сторона ожидает данные в формате JSON. И поэтому мы создадим маршрут, возвращающий данные именно в таком формате.

Как вы, возможно, упомянули, в данных присутствует свойство "start_date", которое хранится как объект даты. Следовательно, его следует передавать клиенту в нужном формате. Для этого мы будем использовать ещё один модуль - date-format-lite.

npm install date-format-lite --save

Теперь откройте файл server.js и обновите его код следующим образом:

server.js
const express = require('express');
const bodyParser = require('body-parser');
const path = require('path');

const port = 1337;
const app = express();

app.use(express.static(path.join(__dirname, "public")));
app.use(bodyParser.urlencoded({ extended: true }));

app.listen(port, () =>{
console.log("Server is running on port "+port+"...");
});

const Promise = require('bluebird');
require("date-format-lite");

const mysql = require('promise-mysql');
async function serverСonfig() {
const db = await mysql.createPool({
host: 'localhost',
user: 'root',
password: '',
database: 'gantt_howto_node'
});
app.get("/data", (req, res) => {
Promise.all([
db.query("SELECT * FROM gantt_tasks"),
db.query("SELECT * FROM gantt_links")
]).then(results => {
let tasks = results[0],
links = results[1];

for (let i = 0; i < tasks.length; i++) {
tasks[i].start_date = tasks[i].start_date.format("YYYY-MM-DD hh:mm:ss");
}

res.send({
data: tasks,
collections: { links }
});

}).catch(error => {
sendResponse(res, "error", null, error);
});
});

function sendResponse(res, action, tid, error) {

if (action == "error")
console.log(error);

let result = {
action: action
};
if (tid !== undefined && tid !== null)
result.tid = tid;

res.send(result);
}
};
serverСonfig();

Что мы сделали в этом коде:

  • открыт доступ к MySql-подключению к нашей базе данных
  • определено, что по запросу GET /data будут считываться данные из таблиц gantt_tasks и gantt_links и форматироваться так, чтобы их можно было разобрать на клиенте

Теперь мы можем вызвать этот маршрут с клиента:

public/index.html
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";/*!*/
gantt.config.open_tree_initially = true;

gantt.init("gantt_here");

gantt.load("/data");/*!*/

Заметим, что конфигурация date_format задаёт формат дат (start_date задачи), приходящих с сервера. Конфигурация gantt.config.open_tree_initially установлена в значение true, чтобы дерево задач было развернуто изначально.

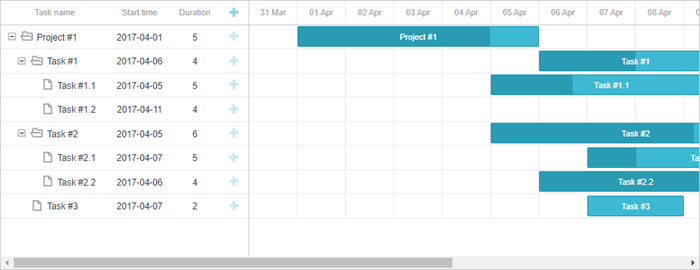

Давайте запустим приложение, открыв http://127.0.0.1:1337. Диаграмма Gantt загрузится с тестовыми данными, которые мы ранее добавили в базу данных.

load_data_nodejs

Шаг 5. Сохранение изменений​

Последнее, что нам нужно реализовать — сохранение данных.
Для этого нам нужен код, который будет отправлять обновления, происходящие на клиенте, обратно на сервер.
Перейдите в public/index.html и добавьте gantt.createDataProcessor на страницу:

public/index.html
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";

gantt.init("gantt_here");

gantt.load("/data");

const dp = gantt.createDataProcessor({ /*!*/
url: '/data', /*!*/
mode: 'REST', /*!*/
}); /*!*/

Разберём подробнее, какую роль он играет.

Запросы и ответы​

При каждом действии пользователя: добавлении, изменении или удалении новой задачи или связи, DataProcessor будет реагировать, отправляя AJAX-запрос на соответствующий URL. Запрос будет содержать все параметры, необходимые для сохранения изменений в базе данных.

Поскольку DataProcessor инициализирован в режиме REST, он будет использовать различные HTTP-методы для каждого типа операции.
Список HTTP-методов вместе с деталями запросов и ответов приведён в статье Серверная интеграция.

Итак, что нам нужно сделать сейчас — добавить нужные маршруты и обработчики в файл server.js, чтобы изменения, внесённые на клиенте, попадали в базу данных. Получившийся код будет довольно объемным:

server.js
// add a new task
app.post("/data/task", (req, res) => {
let task = getTask(req.body);
const { text, start_date, duration, progress, parent } = task;

db.query("INSERT INTO gantt_tasks(text, start_date, duration, progress, parent)"
+ " VALUES (?,?,?,?,?)",
[text, start_date, duration, progress, parent])
.then(result => {
sendResponse(res, "inserted", result.insertId);
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});

// update a task
app.put("/data/task/:id", (req, res) => {
let sid = req.params.id,
task = getTask(req.body);
const { text, start_date, duration, progress, parent } = task;

db.query("UPDATE gantt_tasks SET text = ?, start_date = ?, "
+ "duration = ?, progress = ?, parent = ? WHERE id = ?",
[text, start_date, duration, progress, parent, sid])
.then(result => {
sendResponse(res, "updated");
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});


// delete a task
app.delete("/data/task/:id", (req, res) => {
let sid = req.params.id;
db.query("DELETE FROM gantt_tasks WHERE id = ?", [sid])
.then(result => {
sendResponse(res, "deleted");
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});

// add a link
app.post("/data/link", (req, res) => {
let link = getLink(req.body);
const { source, target, type } = link;

db.query("INSERT INTO gantt_links(source, target, type) VALUES (?,?,?)",
[source, target, type])
.then(result => {
sendResponse(res, "inserted", result.insertId);
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});

// update a link
app.put("/data/link/:id", (req, res) => {
let sid = req.params.id,
link = getLink(req.body);
const { source, target, type, sid } = link;

db.query("UPDATE gantt_links SET source = ?, target = ?, type = ? WHERE id = ?",
[source, target, type, sid])
.then(result => {
sendResponse(res, "updated");
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});

// delete a link
app.delete("/data/link/:id", (req, res) => {
let sid = req.params.id;
db.query("DELETE FROM gantt_links WHERE id = ?", [sid])
.then(result => {
sendResponse(res, "deleted");
})
.catch(error => {
sendResponse(res, "error", null, error);
});
})


function getTask(data) {
return {
text: data.text,
start_date: data.start_date.date("YYYY-MM-DD"),
duration: data.duration,
progress: data.progress || 0,
parent: data.parent
};
}

function getLink(data) {
return {
source: data.source,
target: data.target,
type: data.type
};
}

Мы создали два набора маршрутов: один для сущности tasks и другой для сущности links.
Соответственно, URL "/data/task" будет обрабатывать запросы, связанные с операциями над задачами, а URL "/data/link" будет использоваться для обработки запросов с данными для операций со связями.

Типы запросов довольно простые:

  • POST — вставка новой записи в базу данных
  • PUT — обновление существующей записи
  • DELETE — удаление записи

Ответ будет представлять собой JSON-объект с типом выполненной операции или "error" в случае ошибки.

Ответ на POST-запрос также будет содержать идентификатор новой записи в базе данных. Он будет применяться на клиентской стороне, чтобы сопоставлять новый элемент с сущностью в базе данных.

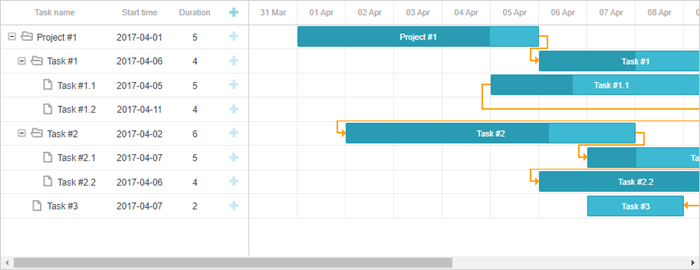

На этом всё. Откройте http://127.0.0.1:1337, и вы увидите полностью функционирующий график Gantt.

ready_gantt_nodejs

Сохранение порядка задач​

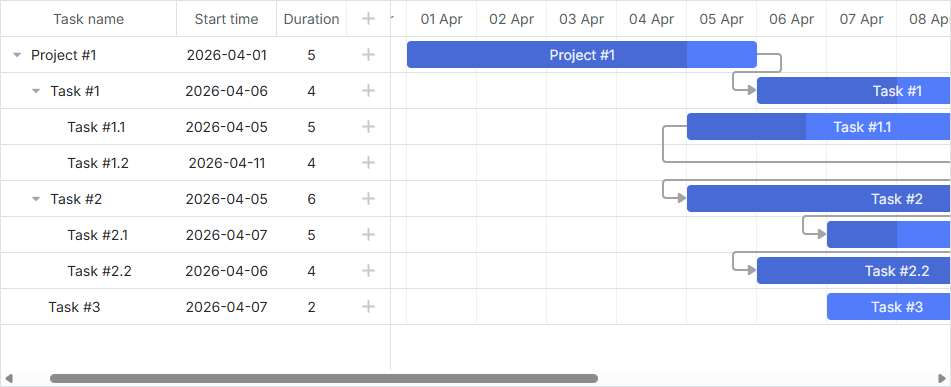

Клиентская диаграмма Gantt позволяет перетаскивать задачи в нужном порядке. Поэтому, если вы используете эту функцию, вам нужно будет сохранять порядок в базе данных.
Вы можете проверить общую запись здесь.

Давайте добавим эту функцию в наше приложение.

Включение повторной сортировки задач на клиенте​

Во-первых, нужно разрешить пользователям менять порядок задач в пользовательском интерфейсе. Откройте представление "Index" и обновите конфигурацию gantt:

public/index.html
gantt.config.order_branch = true;/*!*/
gantt.config.order_branch_free = true;/*!*/

gantt.init("gantt_here");

Теперь отразим эти изменения на бэкенде. Мы будем сохранять порядок в столбце с именем "sortorder", объявление таблицы gantt_tasks может выглядеть следующим образом:

CREATE TABLE `gantt_tasks` (
`id` int(11) NOT NULL AUTO_INCREMENT PRIMARY KEY,
`text` varchar(255) COLLATE utf8_unicode_ci NOT NULL,
`start_date` datetime NOT NULL,
`duration` int(11) NOT NULL,
`progress` float NOT NULL DEFAULT 0,
`parent` int(11) NOT NULL,
`sortorder` int(11) NOT NULL /*!*/
) ENGINE="InnoDB" DEFAULT CHARSET="utf8" COLLATE="utf8_unicode_ci;"

Или добавьте столбец к уже существующей таблице:

ALTER TABLE `gantt_tasks` ADD COLUMN `sortorder` int(11) NOT NULL;

После этого нужно обновить файл server.js:

1 . GET /data должен возвращать задачи в отсортированном порядке по столбцу sortorder:

server.js
app.get("/data", (req, res) => {
Promise.all([
db.query("SELECT * FROM gantt_tasks ORDER BY sortorder ASC"), /*!*/
db.query("SELECT * FROM gantt_links")
]).then(results => {
let tasks = results[0],
links = results[1];

for (let i = 0; i < tasks.length; i++) {
tasks[i].start_date = tasks[i].start_date.format("YYYY-MM-DD hh:mm:ss");
tasks[i].open = true;
}

res.send({
data: tasks,
collections: { links }
});

}).catch(error => {
sendResponse(res, "error", null, error);
});
});

2 . Новые задачи должны получать начальное значение sortorder:

server.js
app.post("/data/task", (req, res) => { // adds new task to database
let task = getTask(req.body);

db.query("SELECT MAX(sortorder) AS maxOrder FROM gantt_tasks")
.then(result => { /*!*/
// assign max sort order to new task
let orderIndex = (result[0].maxOrder || 0) + 1; /*!*/
return db.query("INSERT INTO gantt_tasks(text, start_date, duration,"
+ "progress, parent, sortorder) VALUES (?,?,?,?,?,?)",
[task.text, task.start_date, task.duration, task.progress, task.parent,
orderIndex]); /*!*/
})
.then(result => {
sendResponse(res, "inserted", result.insertId);
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});

3 . Наконец, когда пользователь переставляет задачи, порядок задач должен быть обновлён:

server.js
// update task
app.put("/data/task/:id", (req, res) => {
let sid = req.params.id,
target = req.body.target,
task = getTask(req.body);

Promise.all([
db.query("UPDATE gantt_tasks SET text = ?, start_date = ?,"
+ "duration = ?, progress = ?, parent = ? WHERE id = ?",
[task.text, task.start_date, task.duration, task.progress,
task.parent, sid]),
updateOrder(sid, target) /*!*/
])
.then(result => {
sendResponse(res, "updated");
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});

function updateOrder(taskId, target) {
let nextTask = false;
let targetOrder;

target = target || "";

if (target.startsWith("next:")) {
target = target.substr("next:".length);
nextTask = true;
}

return db.query("SELECT * FROM gantt_tasks WHERE id = ?", [target])
.then(result => {
if (!result[0])
return Promise.resolve();

targetOrder = result[0].sortorder;
if (nextTask)
targetOrder++;

return db.query("UPDATE gantt_tasks SET sortorder"+
" = sortorder + 1 WHERE sortorder >= ?", [targetOrder])
.then(result => {
return db.query("UPDATE gantt_tasks SET sortorder = ? WHERE id = ?",
[targetOrder, taskId]);
});
});
}

Вы можете проверить готовый демо на GitHub.

Безопасность приложения​

Gantt не предоставляет средств защиты от различных угроз, таких как SQL-инъекции, XSS и CSRF-атаки. Важно, чтобы ответственность за обеспечение безопасности приложения лежала на разработчиках, реализующих бэкенд. Подробности — в соответствующей статье.

Устойчивость к проблемам​

Если вы выполнили вышеописанные шаги по интеграции Gantt с Node.js, но Gantt не рендерит задачи и связи на странице, посмотрите статью Troubleshooting Backend Integration Issues. Она описывает способы выявления причин проблем.

Что дальше​

Теперь у вас полностью функционирующая диаграмма Gantt. Полный код можно посмотреть на GitHub, клонировать или скачать его и использовать в своих проектах.

Вы также можете ознакомиться с руководствами по многочисленным функциям Gantt или с руководствами по интеграции Gantt с другими бекенд-фреймворками.

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
