Перейти к основному содержимому

dhtmlxGantt с PHP: Laravel

Этот учебник описывает, как добавить dhtmlxGantt в приложение Laravel.

Есть инструкции, предназначенные для построения серверной интеграции с помощью других платформ:

заметка

Полный исходный код доступен на GitHub: available on GitHub.

Вы можете посмотреть видео-руководство, которое показывает, как создать диаграмму Gantt с использованием PHP Laravel.

Шаг 1. Инициализация проекта​

Создание проекта​

Создайте новое приложение с помощью Composer:

composer create-project laravel/laravel gantt-laravel-app

Это займёт минуту на загрузку и создание всех необходимых файлов. После завершения вы можете проверить корректность на данный момент. Перейдите в папку проекта и выполните миграции базы данных:

cd gantt-laravel-app
php artisan migrate

Теперь вы можете запустить сервер:

php artisan serve

На этом этапе вы должны увидеть страницу Laravel по умолчанию:

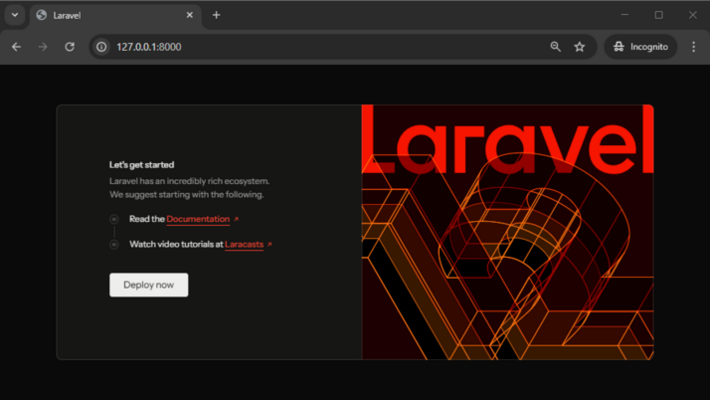

how_to_start_laravel_blank_page

Шаг 2. Добавление Gantt на страницу​

Добавление представления​

Во-первых, добавим новую страницу с dhtmlxGantt в наше приложение. Перейдите в папку resources/views и создайте новое представление с именем gantt.blade.php:

resources/views/gantt.blade.php
<!DOCTYPE html>
<head>
<meta http-equiv="Content-type" content="text/html; charSet='utf-8'">

<script src="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.js"></script>
<link href="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.css" rel="stylesheet">

<style type="text/css">
html, body{
height:100%;
padding:0px;
margin:0px;
overflow: hidden;
}
</style>
</head>
<body>
<div id="gantt_here" style='width:100%; height:100%;'></div>
<script type="text/javascript">
gantt.init("gantt_here");
</script>
</body>

Здесь мы определили простую HTML-разметку, добавили источники dhtmlxGantt из CDN и инициализировали gantt с использованием метода .

Обратите внимание, что мы также задали 100% высоту для тела документа и для контейнера gantt. Gantt будет использовать размер своего контейнера, поэтому нужны некоторые начальные размеры.

Изменение маршрута по умолчанию​

После добавления новой страницы нам нужно сделать её доступной через браузер. Для этого руководства мы сделаем наш gantt страницей по умолчанию приложения.

Перейдите в routes/web.php и измените маршрут по умолчанию:

routes/web.php
<?php

Route::get('/', function () {
return view('gantt');
});

Запустите приложение снова, чтобы убедиться, что всё сработало:

how_to_start_laravel_empty_gantt

Шаг 3. Создание моделей и миграций​

Итак, у нас пустая диаграмма Gantt. Свяжем её с базой данных и заполним данными.

Создание базы данных​

Не забудьте обновить конфигурацию базы данных в .env, например:

.env
DB_CONNECTION="mysql"
DB_HOST="127.0.0.1"
DB_PORT="3306"
DB_DATABASE="gantt-test"
DB_USERNAME="root"
DB_PASSWORD=

Следующий шаг — создать модели и миграции. Вы можете сгенерировать классы и файлы миграций с помощью команды Artisan:

php artisan make:model Task --migration

и

php artisan make:model Link --migration

После этого найдите миграции в папке database/migrations и определите схему базы данных. Ожидаемую схему базы данных для gantt можно найти здесь.

Код для таблицы Tasks выглядит так:

database/migrations/_create_tasks_table.php
<?php

use Illuminate\Support\Facades\Schema;
use Illuminate\Database\Schema\Blueprint;
use Illuminate\Database\Migrations\Migration;

class CreateTasksTable extends Migration
{
public function up()
{
Schema::create('tasks', function (Blueprint $table){
$table->increments('id');
$table->string('text');
$table->integer('duration');
$table->float('progress');
$table->dateTime('start_date');
$table->integer('parent');
$table->timestamps();
});
}

public function down()
{
Schema::dropIfExists('tasks');
}
}

Ниже приведён код для таблицы Links:

database/migrations/_create_links_table.php
<?php

use Illuminate\Support\Facades\Schema;
use Illuminate\Database\Schema\Blueprint;
use Illuminate\Database\Migrations\Migration;

class CreateLinksTable extends Migration
{
public function up()
{
Schema::create('links', function (Blueprint $table) {
$table->increments('id');
$table->string('type');
$table->integer('source');
$table->integer('target');
$table->timestamps();
});
}

public function down()
{
Schema::dropIfExists('links');
}
}

И запустите миграцию:

php artisan migrate

Пока мы здесь, можно сгенерировать тестовые данные для нашего приложения. Сгенерируйте seeder класс с помощью команды artisan:

php artisan make:seeder TasksTableSeeder
php artisan make:seeder LinksTableSeeder

Теперь откройте папку database/seeders и добавьте данные в TasksTableSeeder:

database/seeds/TasksTableSeeder.php
<?php

namespace Database\Seeders;

use Illuminate\Database\Seeder;
use Illuminate\Support\Facades\DB;

class TasksTableSeeder extends Seeder
{
public function run(): void
{
DB::table('tasks')->truncate();
DB::table('tasks')->insert([
['id'=>1, 'text'=>'Project #1', 'start_date'=>'2025-04-01 00:00:00',
'duration'=>5, 'progress'=>0.8, 'parent'=>0],
['id'=>2, 'text'=>'Task #1', 'start_date'=>'2025-04-06 00:00:00',
'duration'=>4, 'progress'=>0.5, 'parent'=>1],
['id'=>3, 'text'=>'Task #2', 'start_date'=>'2025-04-05 00:00:00',
'duration'=>6, 'progress'=>0.7, 'parent'=>1],
['id'=>4, 'text'=>'Task #3', 'start_date'=>'2025-04-07 00:00:00',
'duration'=>2, 'progress'=>0, 'parent'=>1],
['id'=>5, 'text'=>'Task #1.1', 'start_date'=>'2025-04-05 00:00:00',
'duration'=>5, 'progress'=>0.34, 'parent'=>2],
['id'=>6, 'text'=>'Task #1.2', 'start_date'=>'2025-04-11 00:00:00',
'duration'=>4, 'progress'=>0.5, 'parent'=>2],
['id'=>7, 'text'=>'Task #2.1', 'start_date'=>'2025-04-07 00:00:00',
'duration'=>5, 'progress'=>0.2, 'parent'=>3],
['id'=>8, 'text'=>'Task #2.2', 'start_date'=>'2025-04-06 00:00:00',
'duration'=>4, 'progress'=>0.9, 'parent'=>3]
]);
}
}

Затем повторите то же для LinksTableSeeder:

database/seeders/LinksTableSeeder.php
<?php

namespace Database\Seeders;

use Illuminate\Database\Seeder;
use Illuminate\Support\Facades\DB;

class LinksTableSeeder extends Seeder
{
public function run(): void
{
DB::table('links')->truncate();
DB::table('links')->insert([
['id' => 1, 'source' => 2, 'target' => 3, 'type' => 0],
['id' => 2, 'source' => 3, 'target' => 4, 'type' => 1]
]);
}
}

И вызывайте seeders таблиц из DatabaseSeeder.php:

database/seeds/DatabaseSeeder.php
<?php

namespace Database\Seeders;

use App\Models\Task;
use App\Models\Link;
use Database\Seeders\TasksTableSeeder;
use Database\Seeders\LinksTableSeeder;
use Illuminate\Database\Seeder;

class DatabaseSeeder extends Seeder
{
public function run(): void
{
$this->call(TasksTableSeeder::class);
$this->call(LinksTableSeeder::class);
}
}

После этого можно заполнить базу данных из командной строки:

php artisan db:seed

Определение классов моделей​

Данные управляются через Eloquent model классы. Мы уже сгенерировали классы для задач и связей на предыдущем этапе. Они готовы к использованию и не требуют изменений для работы с gantt.

Однако мы можем добавить в модель Task открытый атрибут до JSON-ответа. Это развернёт дерево проекта, когда задачи будут загрузены на клиентскую сторону. В противном случае все ветви будут по умолчанию закрыты:

Модель Task будет выглядеть так, как в примере:

/app/Models/Task.php
<?php

namespace App\Models;

use Illuminate\Database\Eloquent\Model;

class Task extends Model
{
protected $appends = ["open"];

public function getOpenAttribute(){
return true;
}
}

А модель Link не требует изменений:

/app/Models/Link.php
<?php

namespace App\Models;

use Illuminate\Database\Eloquent\Model;

class Link extends Model
{
}

Шаг 4. Загрузка данных​

После создания базы данных и определения моделей мы можем загрузить данные в наш gantt. Клиентская сторона требует даты в следующем формате, поэтому давайте создадим контроллер с действием, которое формирует такой JSON:

app/Http/Controllers/GanttController.php
<?php

namespace App\Http\Controllers;

use Illuminate\Http\JsonResponse;
use App\Models\Task;
use App\Models\Link;

class GanttController extends Controller
{
public function get(): JsonResponse
{
$tasks = Task::all();
$links = Link::all();

return response()->json([
"tasks" => $tasks,
"links" => $links
]);
}
}

И зарегистрируем маршрут, чтобы клиент мог вызвать это действие. Учтите, что мы добавим маршрут в файл маршрутов api.php:

routes/api.php
<?php

use Illuminate\Support\Facades\Route;
use App\Http\Controllers\GanttController;

Route::get('/data', [GanttController::class, 'get']); /*!*/

Теперь настройте Laravel так, чтобы корректно загружать API-маршруты. Создайте RouteServiceProvider.php командой:

php artisan make:provider RouteServiceProvider

Затем обновите файл следующим содержимым:

Providers/RouteServiceProvider.php
<?php

namespace App\Providers;

use Illuminate\Support\ServiceProvider;
use Illuminate\Support\Facades\Route;

class RouteServiceProvider extends ServiceProvider
{
public function boot(): void
{
Route::prefix('api')
->middleware('api')
->group(base_path('routes/api.php'));
}
}

И, наконец, вызовите это действие из представления:

resources/views/gantt.blade.php
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";/*!*/

gantt.init("gantt_here");

gantt.load("/api/data");/*!*/

gantt.load отправляет AJAX-запрос к указанному URL и ожидает JSON-ответ, как мы определили ранее.

Также обратите внимание, что мы указали значение date_format. Так мы сообщаем gantt, в каком формате дат будет источник данных, чтобы клиентская сторона могла их распарсить.

Если сейчас проверить приложение, вы увидите, что в нашем gantt-диаграмме появились задачи:

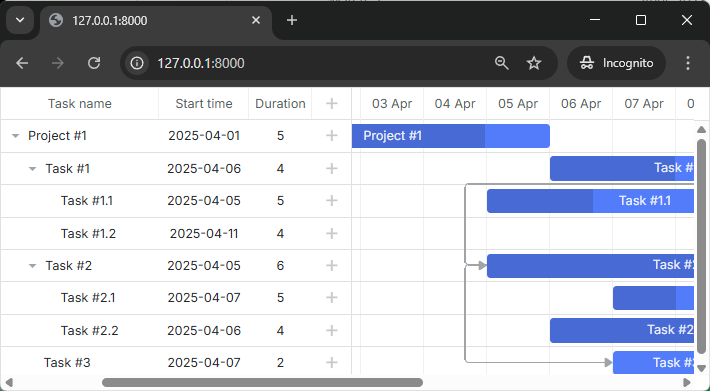

how_to_start_laravel_complete

Шаг 5. Сохранение изменений​

Пока что наш gantt может читать данные с бэкенда. Давайте сделаем его записывать изменения обратно в базу данных.

Клиентская сторона будет работать в REST-режиме, то есть будет отправлять POST/PUT/DELETE-запросы для действий с задачами и связями. Формат запросов и все маршруты, которые будет использовать gantt, можно найти здесь.

Что нам нужно сейчас — определить контроллеры, которые обрабатывают действия над обеими моделями, создать для них маршруты и включить сохранение данных на стороне клиента.

Добавление контроллеров​

Начнем с контроллеров. Создадим один RESTful resource controller для каждой модели. Он будет содержать методы для добавления/удаления и обновления модели.

Контроллер для задач​

app/Http/Controllers/TaskController.php
<?php

namespace App\Http\Controllers;

use Illuminate\Http\Request;
use App\Models\Task;

class TaskController extends Controller
{
public function store(Request $request)
{
$data = $request->only(['text', 'start_date', 'duration', 'parent']);
$data['progress'] = $request->input('progress', 0);

$task = Task::create($data);

return response()->json([
'action' => 'inserted',
'tid' => $task->id,
]);
}

public function update(Request $request, $id)
{
$task = Task::findOrFail($id);

$data = $request->only(['text', 'start_date', 'duration', 'parent']);
$data['progress'] = $request->input('progress', 0);

$task->update($data);

return response()->json([
'action' => 'updated',
]);
}

public function destroy($id)
{
$task = Task::findOrFail($id);
$task->delete();

return response()->json([
'action' => 'deleted',
]);
}
}

Конфигурация модели Task​

Чтобы методы контроллера работали, необходимо сконфигурировать модель Task для массового присваивания. Защита Laravel от массового присваивания требует явно указать, какие атрибуты можно заполнять с помощью методов create() и update(). Обновите модель Task, чтобы включить свойство $fillable:

app/Models/Task.php
<?php

namespace App\Models;

use Illuminate\Database\Eloquent\Model;

class Task extends Model
{
protected $fillable = ['text', 'start_date', 'duration', 'progress', 'parent']; /*!*/
protected $appends = ["open"];

public function getOpenAttribute(){
return true;
}
}

Массив $fillable указывает, какие поля могут быть массово заполняемыми. Это механизм безопасности, который защищает от обновления нежелательных полей через пользовательский ввод.

И маршрут к нему:

routes/api.php
<?php

use Illuminate\Support\Facades\Route;
use App\Http\Controllers\GanttController;
use App\Http\Controllers\TaskController;

Route::get('/data', [GanttController::class, 'get']);
Route::resource('task', TaskController::class); /*!*/

Несколько замечаний по этому коду:

  • Когда новая задача вставляется, мы возвращаем её id клиенту в свойстве tid в ответном объекте
  • Мы задаём значение по умолчанию параметра progress. Многие параметры запроса являются необязательными, что означает: если для задачи на клиентской стороне они не заданы, они не будут отправлены на сервер
  • Ответ JSON может содержать любое количество дополнительных свойств, к которым можно обратиться из клиентского обработчика

Теперь давайте реализуем то же для контроллера Link.

Контроллер для связей​

app/Http/Controllers/LinkController.php
<?php

namespace App\Http\Controllers;

use Illuminate\Http\Request;
use App\Models\Link;

class LinkController extends Controller
{
public function store(Request $request)
{
$link = Link::create($request->only(['type', 'source', 'target']));

return response()->json([
'action' => 'inserted',
'tid' => $link->id,
]);
}

public function update(Request $request, $id)
{
$link = Link::findOrFail($id);
$link->update($request->only(['type', 'source', 'target']));

return response()->json([
'action' => 'updated',
]);
}

public function destroy($id)
{
$link = Link::findOrFail($id);
$link->delete();

return response()->json([
'action' => 'deleted',
]);
}
}

Актуализируем модель Link аналогично Task для массового присваивания:

app/Models/Link.php
<?php

namespace App\Models;

use Illuminate\Database\Eloquent\Model;

class Link extends Model
{
protected $fillable = ['type', 'source', 'target']; /*!*/
}

И её маршруты:

routes/api.php
<?php

use Illuminate\Support\Facades\Route;
use App\Http\Controllers\GanttController;
use App\Http\Controllers\TaskController;
use App\Http\Controllers\LinkController;

Route::get('/data', [GanttController::class, 'get']);
Route::resource('task', TaskController::class);
Route::resource('link', LinkController::class); /*!*/

Включение сохранения данных на клиентской стороне​

Наконец, мы настроим клиентскую часть для использования только что реализованного API:

resources/views/gantt.blade.php
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";
gantt.init("gantt_here");
gantt.load("/api/data");

const dp = gantt.createDataProcessor({ /*!*/
url: "/api", /*!*/
mode: "REST" /*!*/
}); /*!*/

Теперь у вас полностью интерактивная диаграмма Gantt с возможностью просматривать, добавлять, обновлять и удалять задачи и связи.

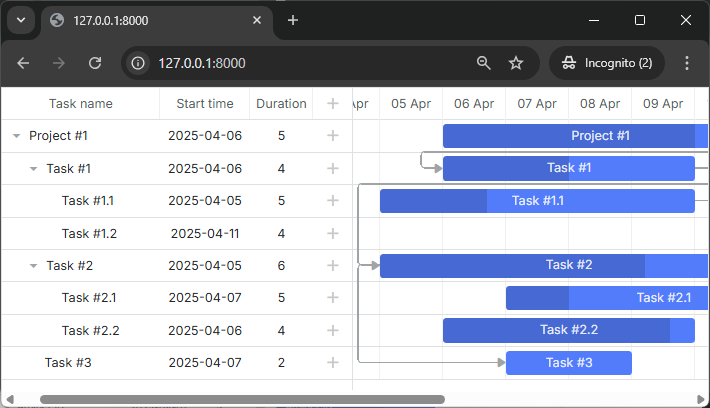

how_to_start_laravel_crud

Пожалуйста, смотрите другие наши решения для более подробных возможностей dhtmlxGantt, а также руководства по интеграции Gantt с другими фреймворками бэкенда.

Сохранение порядка задач​

Клиентская часть gantt позволяет [перемешивать задачи] с помощью перетаскивания. Поэтому, если вы используете эту функцию, вам нужно сохранять этот порядок в базе данных. Вы можете ознакомиться с общей описанием здесь.

Давайте добавим эту возможность в наше приложение.

Включение переупорядочивания задач на клиенте​

Сначала нужно разрешить пользователям менять порядок задач в интерфейсе. Откройте представление Index и обновите конфигурацию gantt:

resources/views/gantt.blade.php
gantt.config.order_branch = true;/*!*/
gantt.config.order_branch_free = true;/*!*/

gantt.init("gantt_here");

Включение переупорядочивания задач на сервере​

Теперь давайте перенесём эти изменения на бэкенд. Мы будем хранить порядок в столбце с именем "sortorder". Полная структура таблицы задач может выглядеть следующим образом:

Schema::create('tasks', function (Blueprint $table){
$table->increments('id');
$table->string('text');
$table->integer('duration');
$table->float('progress');
$table->dateTime('start_date');
$table->integer('parent');
$table->integer('sortorder')->default(0);
$table->timestamps();
});

Или вы можете добавить миграцию к той схеме, которую мы сгенерировали ранее:

php artisan make:migration add_sortorder_to_tasks_table --table=tasks

Код файла миграции:

database/migrations/_add_sortorder_to_tasks_table.php
<?php

use Illuminate\Support\Facades\Schema;
use Illuminate\Database\Schema\Blueprint;
use Illuminate\Database\Migrations\Migration;

class AddSortorderToTasksTable extends Migration
{
public function up()
{
Schema::table('tasks', function (Blueprint $table) {
$table->integer('sortorder')->default(0);
});
}

public function down()
{
Schema::table('tasks', function (Blueprint $table) {
$table->dropColumn('sortorder');
});
}
}

И примените миграцию:

php artisan migrate

После этого нам нужно обновить CRUD, определённый в наших контроллерах.

1 . GET /data должен возвращать задачи в отсортированном порядке по столбцу sortorder:

app/Http/Controllers/GanttController.php
<?php
namespace App\Http\Controllers;
use Illuminate\Http\JsonResponse;
use App\Models\Task;
use App\Models\Link;

class GanttController extends Controller
{
public function get(): JsonResponse
{
$tasks = Task::orderBy('sortorder')->get(); /*!*/
$links = Link::all();

return response()->json([
"tasks" => $tasks,
"links" => $links
]);
}
}

2 . Новые задачи должны получать начальное значение sortorder:

app/Http/Controllers/TaskController.php
public function store(Request $request)
{
$data = $request->only(['text', 'start_date', 'duration', 'parent']);
$data['progress'] = $request->input('progress', 0);
$data['sortorder'] = Task::max('sortorder') + 1;

$task = Task::create($data);

return response()->json([
'action' => 'inserted',
'tid' => $task->id,
]);
}

3 . Наконец, когда пользователь меняет порядок задач, порядковые номера должны обновляться:

app/Http/Controllers/TaskController.php
public function update(Request $request, $id)
{
$task = Task::findOrFail($id);

$data = $request->only(['text', 'start_date', 'duration', 'parent']);
$data['progress'] = $request->input('progress', 0);

$task->update($data);

if ($request->has('target')) {
$this->updateOrder($id, $request->input('target'));
}

return response()->json([
'action' => 'updated',
]);
}

private function updateOrder($taskId, $target)
{
$nextTask = false;
$targetId = $target;

if (str_starts_with($target, 'next:')) {
$targetId = substr($target, strlen('next:'));
$nextTask = true;
}

if ($targetId === 'null') {
return;
}

$targetTask = Task::find($targetId);
if (!$targetTask) {
return;
}

$targetOrder = $targetTask->sortorder;
if ($nextTask) {
$targetOrder++;
}

Task::where('sortorder', '>=', $targetOrder)->increment('sortorder');

$updatedTask = Task::find($taskId);
$updatedTask->sortorder = $targetOrder;
$updatedTask->save();
}

Безопасность приложения​

Gantt не предоставляет средств защиты от различных угроз, таких как SQL-инъекции, XSS и CSRF-атаки. Важным является то, что ответственность за безопасность приложения лежит на разработчиках, реализующих бэкенд. Подробнее читайте в соответствующей статье: guides/app-security.md).

Устранение неполадок​

Если вы выполнили вышеуказанные шаги по интеграции Gantt с PHP, но Gantt не рендерит задачи и связи на странице, посмотрите статью . Она описывает способы выявления корня проблемы.

Что дальше​

Теперь у вас полностью функционирующая gantt. Полный код можно просмотреть на GitHub, клонировать или скачать его и использовать в ваших проектах.

Вы также можете ознакомиться с нашими решениями по разнообразным функциям gantt или с руководствами по интеграции Gantt с другими бэкэнд-фреймворками (интеграционные решения).

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
