Перейти к основному содержимому

dhtmlxGantt с PHP:Slim

В этом руководстве вы найдете необходимую информацию о том, как создать Gantt-график на PHP с использованием Slim 4 Framework и RESTful API на сервере.

заметка

Это руководство использует Slim Framework v4.x. Если вам нужен пример для более старой версии, ознакомьтесь с руководством Slim Framework v3.x.

Есть руководства, предназначенные для интеграции на стороне сервера с использованием других платформ и фреймворков:

Мы будем использовать фреймворк Slim 4 для маршрутизации и MySQL как хранилище данных. Логика CRUD будет опираться на PDO и будет достаточно общей, чтобы пригодиться и в других фреймворках.

заметка

Полный исходный код доступен на GitHub: https://github.com/DHTMLX/gantt-howto-php.

Шаг 1. Инициализация проекта​

Создание проекта​

Мы будем использовать skeleton-приложение для фреймворка Slim 4.

Во-первых, нам нужно импортировать проект и установить его. Это можно сделать с помощью Composer:

php composer.phar create-project slim/slim-skeleton gantt-rest-php

Если у вас Composer установлен глобально, можно применить следующую команду:

composer create-project slim/slim-skeleton gantt-rest-php

Затем следует проверить, что всё работает корректно. Для этого перейдите в папку приложения и запустите веб-сервер:

cd gantt-rest-php
php -S 0.0.0.0:8080 -t public public/index.php

Далее вы сможете открыть http://127.0.0.1:8080 в браузере — вы увидите страницу по умолчанию Slim.

Шаг 2. Добавление Gantt на страницу​

Следующий шаг — создать страницу с нашим графиком Gantt. Он включает в себя две простые подзадачи, описанные ниже.

Создание представления​

Создайте файл basic.html в папке app app/templates. Мы разместим там график Gantt и настроим предусловия для загрузки данных.

Полный код выглядит так:

app/templates/basic.html
<!DOCTYPE html>
<html>
<head>
<meta http-equiv="Content-type" content="text/html; charSet='utf-8'">

<script src="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.js"></script>
<link href="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.css" rel="stylesheet">

<style type="text/css">
html, body{
height:100%;
padding:0px;
margin:0px;
overflow: hidden;
}
</style>
</head>
<body>
<div id="gantt_here" style='width:100%; height:100%;'></div>
<script type="text/javascript">
gantt.init("gantt_here");
</script>
</body>
</html>

Этот код добавит на страницу пустой Gantt-график. Пользователь сможет создавать и изменять задачи и связи, но после перезагрузки страницы изменения не сохранятся.

Настройка маршрутов​

После добавления новой страницы нужно сделать её доступной через браузер. Добавьте маршрут в файл app/routes.php:

app/routes.php
$app->get('/', function (Request $request, Response $response) {
$payload = file_get_contents(__DIR__.'/templates/basic.html');
$response->getBody()->write($payload);
return $response;
});

Запустите приложение заново:

php -S 0.0.0.0:8080 -t public public/index.php

Теперь вы можете открыть http://127.0.0.1:8080/ в браузере, и вы увидите, что на странице отрисован Gantt.

gantt_slim_in

Шаг 3. Настройка базы данных​

Итак, у вас пустой Gantt. Пришло время создать базу данных и подключить её к нашему приложению.

Создание базы данных​

Вы можете создать базу данных через ваш любимый mysql-клиент (например, phpMyAdmin) или через консоль. Ниже приведён SQL-запрос для создания простой базы данных с двумя таблицами.

CREATE DATABASE  IF NOT EXISTS `gantt`;
USE `gantt`;

CREATE TABLE `gantt_links` (
`id` int(11) NOT NULL AUTO_INCREMENT,
`source` int(11) NOT NULL,
`target` int(11) NOT NULL,
`type` varchar(1) NOT NULL,
PRIMARY KEY (`id`)
);
CREATE TABLE `gantt_tasks` (
`id` int(11) NOT NULL AUTO_INCREMENT,
`text` varchar(255) NOT NULL,
`start_date` datetime NOT NULL,
`duration` int(11) NOT NULL,
`progress` float NOT NULL,
`parent` int(11) NOT NULL,
PRIMARY KEY (`id`)
);

Когда база данных готова, можно перейти к заполнению таблицы gantt_tasks тестовыми данными. Для этого можно использовать следующий образец SQL:

INSERT INTO `gantt_tasks` VALUES ('1', 'Project #1', '2020-03-31 00:00:00',
'4', '0.8', '0');
INSERT INTO `gantt_tasks` VALUES ('2', 'Task #1', '2020-03-31 00:00:00',
'3', '0.5', '1');
INSERT INTO `gantt_tasks` VALUES ('3', 'Task #2', '2020-04-01 00:00:00',
'2', '0.7', '1');
INSERT INTO `gantt_tasks` VALUES ('4', 'Task #3', '2020-04-02 00:00:00',
'2', '0', '1');
INSERT INTO `gantt_tasks` VALUES ('5', 'Task #1.1', '2020-04-03 00:00:00',
'3', '0.34', '2');
INSERT INTO `gantt_tasks` VALUES ('6', 'Task #1.2', '2020-04-03 13:22:17',
'2', '0.5', '2');
INSERT INTO `gantt_tasks` VALUES ('7', 'Task #2.1', '2020-04-04 00:00:00',
'3', '0.2', '3');
INSERT INTO `gantt_tasks` VALUES ('8', 'Task #2.2', '2020-04-05 00:00:00',
'2', '0.9', '3');

Подробнее см. в примере здесь.

Итак, мы закончили подготовку проекта. Теперь можно переходить к загрузке данных.

Шаг 4. Загрузка данных​

Пришло время реализовать загрузку из базы данных. С клиентской стороны данные будут запрашиваться с помощью метода gantt.load:

app/templates/basic.html
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";/*!*/

gantt.init("gantt_here");
gantt.load("/data");/*!*/

Эта команда отправит AJAX-запрос по указанному URL, ответ должен содержать данные Gantt в формате JSON.

Также обратите внимание на значение date_format. Таким образом мы сообщаем Gantt какой формат дат будет использовать источник данных, чтобы клиентская сторона могла их разобрать.

Следовательно, на бэкенде нужно добавить обработчик для такого запроса. Откройте файл app/routes.php и добавьте новый маршрут route:

app/routes.php
$app->get('/data',  'getGanttData');

Далее необходимо реализовать логику метода getGanttData. Чтобы не загромождать index.php, вынесем всю логику, связанную с gantt, в отдельный файл.

Создадим новый файл app/gantt.php и добавим необходимый код:

app/gantt.php
<?php

function getConnection()
{
return new PDO("mysql:host=localhost;dbname=gantt", "root", "root",
// where "host" - the host name,
// "dbname" - the database name
// "root" - the user name
// "root" - the password
[
PDO::ATTR_ERRMODE => PDO::ERRMODE_EXCEPTION,
PDO::ATTR_DEFAULT_FETCH_MODE => PDO::FETCH_ASSOC
]);
}

function getGanttData($request, $response, $args) {
$db = getConnection();
$result = [
"data"=> [],
"links"=> []
];

foreach($db->query("SELECT * FROM gantt_tasks") as $row){
$row["open"] = true;
array_push($result["data"], $row);
}

foreach ($db->query("SELECT * FROM gantt_links") as $link){
array_push($result["links"], $link);
}

$payload = json_encode($result);

$response->getBody()->write($payload);
return $response->withHeader("Content-Type", "application/json");
};

И подключите app/gantt.php в app/routes.php:

app/routes.php
<?php
declare(strict_types="1);"

use AppApplicationActionsUserListUsersAction;
use AppApplicationActionsUserViewUserAction;
use PsrHttpMessageResponseInterface as Response;
use PsrHttpMessageServerRequestInterface as Request;
use SlimApp;
use SlimInterfacesRouteCollectorProxyInterface as Group;

// Add dhtmlxGantt CRUD
require __DIR__ . "/gantt.php";

return function (App $app) {
$app->get("/", function (Request $request, Response $response) {
$payload = file_get_contents(__DIR__."/templates/basic.html");
$response->getBody()->write($payload);
return $response;
});

$app->get("/data", "getGanttData");

$app->group("/users", function (Group $group) {
$group->get("", ListUsersAction::class);
$group->get("/{id}", ViewUserAction::class);
});
};

Рассмотрим вышеописанный код детально:

  • мы определили маршрут для нашего действия data в app/routes.php
  • в обработчике этого маршрута читаем все задачи и связи из базы данных и отправляем клиенту как JSON
  • мы также добавили свойство open к объектам задач. Оно будет указывать, что дерево задач будет открыто по умолчанию

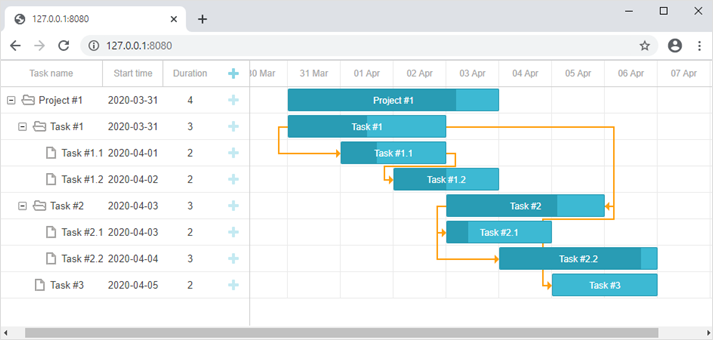

Итак, реализована загрузка данных в Gantt. Откройте http://127.0.0.1:8080/ и вы увидите, что Gantt теперь заполнен тестовыми данными, которые мы добавили на предыдущем шаге.

slim_load

Шаг 5. Сохранение изменений​

Наш следующий шаг — реализовать сохранение изменений, сделанных на клиентской стороне, на сервер. Обычно это делается с использованием библиотеки dataProcessor, которая встроена в Gantt. Откройте basic.html и добавьте следующие строки кода:

app/templates/basic.html
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";

gantt.init("gantt_here");
gantt.load("/data");

var dp = new gantt.dataProcessor("/data");/*!*/
dp.init(gantt);/*!*/
dp.setTransactionMode("REST");/*!*/

DataProcessor будет реагировать на каждое действие на клиенте (например, добавление данных в диаграмму, изменение или удаление) отправляя AJAX-запрос на сервер. DataProcessor будет работать в режиме REST, что означает использование различных HTTP-методов для разных действий; ниже приведён полный список маршрутов (routes) [guides/server-side.md#requestresponsedetails].

Итак, нужно добавить эти маршруты в наше приложение и реализовать необходимую логику. Во-первых, перейдите в файл app/routes.php:

app/routes.php
<?php

declare(strict_types="1);"

use AppApplicationActionsUserListUsersAction;
use AppApplicationActionsUserViewUserAction;
use PsrHttpMessageResponseInterface as Response;
use PsrHttpMessageServerRequestInterface as Request;
use SlimApp;
use SlimInterfacesRouteCollectorProxyInterface as Group;

// Add dhtmlxGantt CRUD
require __DIR__ . "/gantt.php";

return function (App $app) {
$app->get("/", function (Request $request, Response $response) {
$payload = file_get_contents(__DIR__."/templates/basic.html");
$response->getBody()->write($payload);
return $response;
});

$app->get("/data", "getGanttData");

$app->post("/data/task", "addTask");
$app->put("/data/task/{id}", "updateTask");
$app->delete("/data/task/{id}", "deleteTask");

$app->post("/data/link", "addLink");
$app->put("/data/link/{id}", "updateLink");
$app->delete("/data/link/{id}", "deleteLink");
};

Маршруты добавлены, теперь реализуем методы, на которые мы сослались:

app/gantt.php
function getConnection()
{
return new PDO("mysql:host=localhost;dbname=gantt", "root", "root", [
PDO::ATTR_ERRMODE => PDO::ERRMODE_EXCEPTION,
PDO::ATTR_DEFAULT_FETCH_MODE => PDO::FETCH_ASSOC
]);
}

function getGanttData($request, $response, $args) {
$db = getConnection();
$result = [
"data"=> [],
"links"=> []
];

foreach($db->query("SELECT * FROM gantt_tasks") as $row){
$row["open"] = true;
array_push($result["data"], $row);
}

foreach ($db->query("SELECT * FROM gantt_links") as $link){
array_push($result["links"], $link);
}
$payload = json_encode($result);

$response->getBody()->write($payload);
return $response->withHeader("Content-Type", "application/json");
};

// получение задачи из данных запроса
function getTask($data)
{
return [
":text" => $data["text"],
":start_date" => $data["start_date"],
":duration" => $data["duration"],
":progress" => isset($data["progress"]) ? $data["progress"] : 0,
":parent" => $data["parent"]
];
}

// получение связи из данных запроса
function getLink($data) {
return [
":source" => $data["source"],
":target" => $data["target"],
":type" => $data["type"]
];
}

// создание новой задачи
function addTask($request, $response, $args) {
$task = getTask($request->getParsedBody());
$db = getConnection();
$query = "INSERT INTO gantt_tasks(text, start_date, duration, progress, parent) ".
"VALUES (:text,:start_date,:duration,:progress,:parent)";
$db->prepare($query)->execute($task);

$result = [
"action"=>"inserted",
"tid"=> $db->lastInsertId()
];
$payload = json_encode($result);

$response->getBody()->write($payload);
return $response->withHeader("Content-Type", "application/json");
}

// обновление задачи
function updateTask($request, $response, $args) {
$sid = $request->getAttribute("id");
parse_str(file_get_contents("php://input"), $body);
$task = [
"text" => $body["text"],
"start_date" => $body["start_date"],
"duration" => $body["duration"],
"progress" => $body["progress"],
"parent" => $body["parent"]
];
$db = getConnection();
$query = "UPDATE gantt_tasks ".
"SET text = :text, start_date = :start_date, duration = :duration,".
"progress = :progress, parent = :parent ".
"WHERE id = :sid";
$db->prepare($query)->execute(array_merge($task, [":sid"=>$sid]));

if (isset($body["target"]) && $body["target"])
updateOrder($sid, $body["target"], $db);



$result = [
"action"=>"updated"
];
$payload = json_encode($result);

$response->getBody()->write($payload);
return $response->withHeader("Content-Type", "application/json");
}

// удаление задачи
function deleteTask($request, $response, $args) {
$sid = $request->getAttribute("id");
$db = getConnection();
$query = "DELETE FROM gantt_tasks WHERE id = :sid";

$db->prepare($query)->execute([":sid"=>$sid]);
$result = [
"action"=>"deleted"
];
$payload = json_encode($result);

$response->getBody()->write($payload);
return $response->withHeader("Content-Type", "application/json");
}

// создание новой связи
function addLink($request, $response, $args) {
$link = getLink($request->getParsedBody());
$db = getConnection();
$query = "INSERT INTO gantt_links(source, target, type) ".
"VALUES (:source,:target,:type)";
$db->prepare($query)->execute($link);

$result = [
"action"=>"inserted",
"tid"=> $db->lastInsertId()
];
$payload = json_encode($result);

$response->getBody()->write($payload);
return $response->withHeader("Content-Type", "application/json");
}

// обновление связи
function updateLink($request, $response, $args) {
$sid = $request->getAttribute("id");
parse_str(file_get_contents("php://input"), $body);
$link = [
"source" => $body["source"],
"target" => $body["target"],
"type" => $body["type"]
];
$db = getConnection();
$query = "UPDATE gantt_links SET ".
"source = :source, target = :target, type = :type ".
"WHERE id = :sid";

$db->prepare($query)->execute(array_merge($link, [":sid"=>$sid]));
$result = [
"action"=>"updated"
];
$payload = json_encode($result);

$response->getBody()->write($payload);
return $response->withHeader("Content-Type", "application/json");
}

// удаление связи
function deleteLink($request, $response, $args) {
$sid = $request->getAttribute("id");
$db = getConnection();
$query = "DELETE FROM gantt_links WHERE id = :sid";

$db->prepare($query)->execute([":sid"=>$sid]);
$result = [
"action"=>"deleted"
];
$payload = json_encode($result);

$response->getBody()->write($payload);
return $response->withHeader("Content-Type", "application/json");
}

Как видите, хотя кода довольно много, каждый метод прост и понятен: мы создаём/обновляем/удаляем задачи и связи. Операция вставки должна вернуть клиенту идентификатор новой записи в базе данных.

Обратите внимание, что здесь мы не обрабатываем связи в базе данных, например не удаляем вложенные задачи или связанные связи при удалении задач. Это обрабатывается на клиентской стороне по умолчанию. Gantt будет посылать отдельный запрос для каждой дочерней задачи и каждой связи, которые нужно удалить.

Если вы хотите обрабатывать это на бэкенде, вам нужно включить конфигурацию cascade_delete.

Теперь всё готово. Запустите наше приложение. Откройте http://127.0.0.1:8080 и наслаждайтесь красивым Gantt-графиком, который мы только что создали.

slim4_ready

Сохранение порядка задач​

Клиентская часть Gantt позволяет перемещать задачи в порядке с помощью drag и drop. Так что если вы используете эту функцию, вам придётся сохранять этот порядок в базе данных. Вы можете посмотреть общую схему здесь.

Давайте добавим эту функцию в наше приложение.

Разрешение изменения порядка задач на клиенте​

Во-первых, нужно позволить пользователям менять порядок задач в UI. Откройте файл basic.html и обновите конфигурацию gantt:

app/templates/basic.html
gantt.config.order_branch = true;/*!*/
gantt.config.order_branch_free = true;/*!*/

gantt.init("gantt_here");

Теперь отразим эти изменения на бэкенде. Мы будем сохранять порядок в колонке с названием "sortorder". Объявление обновлённой таблицы gantt_tasks может выглядеть следующим образом:

CREATE TABLE `gantt_tasks` (
`id` int(11) NOT NULL AUTO_INCREMENT PRIMARY KEY,
`text` varchar(255) COLLATE utf8_unicode_ci NOT NULL,
`start_date` datetime NOT NULL,
`duration` int(11) NOT NULL,
`progress` float NOT NULL DEFAULT 0,
`parent` int(11) NOT NULL,
`sortorder` int(11) NOT NULL /*!*/
);

Или можно добавить упомянутый столбец в существующую таблицу:

ALTER TABLE `gantt_tasks` ADD COLUMN `sortorder` int(11) NOT NULL;

Далее нужно обновить CRUD в app/gantt.php.

1 . GET /data должен возвращать задачи, отсортированные по столбцу sortorder:

app/gantt.php
function getGanttData($request, $response, $args) {
$db = getConnection();
$result = [
"data"=> [],
"links"=> []
];

foreach($db->query("SELECT * FROM gantt_tasks ORDER BY sortorder ASC") as $row){
$row["open"] = true;
array_push($result["data"], $row);
}

foreach ($db->query("SELECT * FROM gantt_links") as $link){
array_push($result["links"], $link);
}
$payload = json_encode($result);

$response->getBody()->write($payload);
return $response->withHeader("Content-Type", "application/json");
};

2 . Новые задачи должны получать начальное значение sortorder:

app/gantt.php
function addTask($request, $response, $args) {
$task = getTask($request->getParsedBody());
$db = getConnection();
$maxOrderQuery = "SELECT MAX(sortorder) AS maxOrder FROM gantt_tasks";
$statement = $db->prepare($maxOrderQuery);
$statement->execute();

$maxOrder = $statement->fetchColumn();
if(!$maxOrder)
$maxOrder = 0;

$task[":sortorder"] = $maxOrder + 1;

$query = "INSERT INTO gantt_tasks(text, start_date, duration, progress, parent, sortorder) ".
"VALUES (:text, :start_date, :duration, :progress, :parent, :sortorder)";
$db->prepare($query)->execute($task);

$result = [
"action"=>"inserted",
"tid"=> $db->lastInsertId()
];
$payload = json_encode($result);

$response->getBody()->write($payload);
return $response->withHeader("Content-Type", "application/json");
}

3 . Наконец, когда пользователь меняет порядок задач, порядок задач должен обновляться:

app/gantt.php
// обновление задачи
function updateTask($request, $response, $args) {
$sid = $request->getAttribute("id");
parse_str(file_get_contents("php://input"), $body);
$task = [
"text" => $body["text"],
"start_date" => $body["start_date"],
"duration" => $body["duration"],
"progress" => $body["progress"],
"parent" => $body["parent"],
"sortorder" => $body["sortorder"]
];
$db = getConnection();
$query = "UPDATE gantt_tasks ".
"SET text = :text, start_date = :start_date, duration = :duration,".
"progress = :progress, parent = :parent, sortorder = :sortorder ".
"WHERE id = :sid";
$db->prepare($query)->execute(array_merge($task, [":sid"=>$sid]));

if(isset($body["target"]) && $body["target"])
updateOrder($sid, $body["target"], $db);


$result = [
"action"=>"updated"
];
$payload = json_encode($result);

$response->getBody()->write($payload);
return $response->withHeader("Content-Type", "application/json");
}


function updateOrder($taskId, $target, $db){
$nextTask = false;
$targetId = $target;

if(strpos($target, "next:") === 0){
$targetId = substr($target, strlen("next:"));
$nextTask = true;
}

if($targetId == "null")
return;

$sql = "SELECT sortorder FROM gantt_tasks WHERE id = :id";
$statement = $db->prepare($sql);
$statement->execute([":id"=>$targetId]);

$targetOrder = $statement->fetchColumn();
if($nextTask)
$targetOrder++;

$sql = "UPDATE gantt_tasks SET sortorder = sortorder + 1 ".
"WHERE sortorder >= :targetOrder";
$statement = $db->prepare($sql);
$statement->execute([":targetOrder"=>$targetOrder]);

$sql = "UPDATE gantt_tasks SET sortorder = :targetOrder WHERE id = :taskId";
$statement = $db->prepare($sql);
$statement->execute([
":targetOrder"=>$targetOrder,
":taskId"=>$taskId
]);
}

Вы можете проверить готовое демо на GitHub: https://github.com/DHTMLX/gantt-howto-php

Использование dhtmlxConnector​

Альтернативно, бэкенд на PHP можно реализовать с использованием библиотеки dhtmlxConnector. Подробное руководство можно найти здесь.

Безопасность приложения​

Gantt не предоставляет каких-либо средств защиты от различных угроз, таких как SQL-инъекции или XSS и CSRF-атаки. Важна ответственность за безопасность приложения лежит на разработчиках, реализующих бэкенд. Подробности читайте в соответствующей статье руководства guid es/app-security.md.

Устранение неполадок​

Если вы выполнили вышеуказанные шаги по интеграции Gantt с PHP, но Gantt не рендерит задачи и связи на странице, посмотрите статью Troubleshooting Backend Integration Issues в guides/troubleshooting.md. Она описывает способы выявления причин проблем.

Что дальше​

Теперь у вас полнофункциональный Gantt. Вы можете просмотреть полный код на GitHub, клонировать или скачать его и использовать в своих проектах.

Вы также можете посмотреть руководства по многочисленным функциям Gantt или ознакомительные материалы по интеграции Gantt с другими backend-фреймворками.

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
