본문으로 건너뛰기

리소스 관리

정보

이 기능은 PRO 에디션에서만 사용할 수 있습니다.

Gantt는 리소스 부하를 강조하기 위한 미리 정의된 리소스 뷰를 제공하고, 부하 균등화를 위한 리소스별 프로젝트 분해 방법, 작업 및 리소스별 작업 시간 달력 등을 제공합니다.

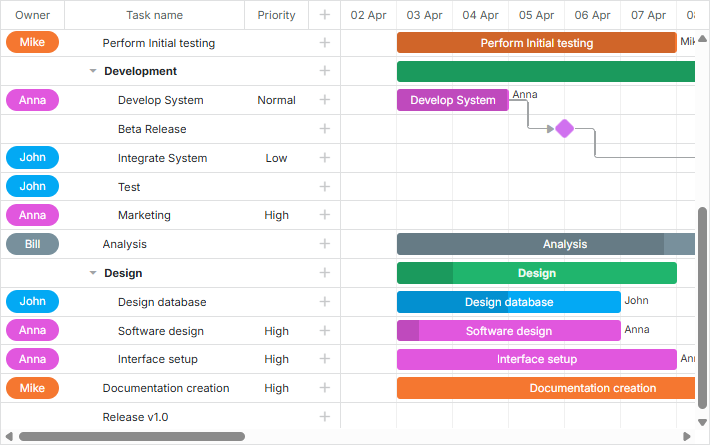

resource_panel

노트

Gantt 자체가 리소스 부하를 계산하지 않으며 즉시 사용할 수 있는 메서드가 있는 것도 아니지만, Gantt는 사용자가 원하는 동작을 구현하기 위한 공개 API를 제공합니다.

Resource view panel​

dhtmlxGantt는 자원 부하를 표시하기 위한 두 가지 유형의 미리 정의된 레이아웃 뷰를 제공합니다: 자원 부하 다이어그램과 자원 히스토그램.

Resource load diagram​

그리드(grid)와 타임라인(timeline)에 해당하는 뷰를 포함합니다: "resourceGrid"와 "resourceTimeline".

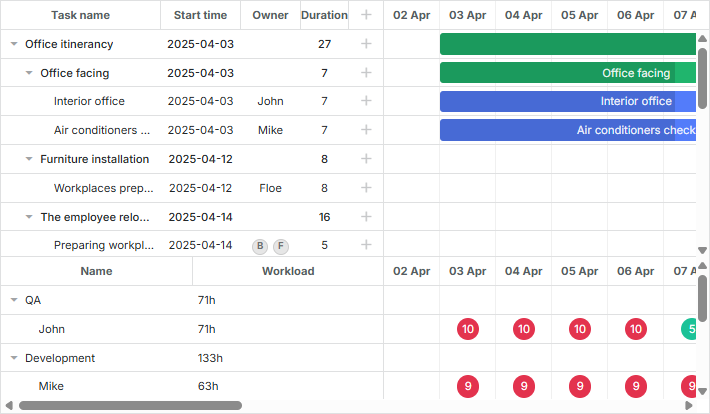

resource_panel

노트

"resourceGrid"(자원 용도 열을 표시하기 위한 뷰)와 "resourceTimeline"(자원 할당의 타임라인 뷰) 각각에 대해 별도의 config를 전달해야 하며, 레이아웃 수준에서 자원 할당을 패널에 표시하기 위한 templates도 구성해야 합니다.

gantt.config.layout = {
css: "gantt_container",
rows: [
{
// layout for default Grid and Timeline
cols: [
{ view: "grid", group: "grids", scrollY: "scrollVer" },
{ resizer: true, width: 1 },
{ view: "timeline", scrollX: "scrollHor", scrollY: "scrollVer" },
{ view: "scrollbar", id: "scrollVer", group: "vertical" }
],
gravity: 2
},
{ resizer: true, width: 1 },
{
// layout for Grid and Timeline of resource panel
config: resourceConfig, // config for Grid and Timeline
cols: [
{ view: "resourceGrid", group: "grids", width: 435,
scrollY: "resourceVScroll"
},
{ resizer: true, width: 1 },
{ view: "resourceTimeline", scrollX: "scrollHor",
scrollY: "resourceVScroll"
},
{ view: "scrollbar", id: "resourceVScroll", group: "vertical" }
],
gravity: 1
},
{ view: "scrollbar", id: "scrollHor" }
]
};

Related sample: Resource load diagram

일단 초기화되면, resourceGrid는 기본 그리드 뷰와 동일한 방식으로 작동하되 읽기 전용입니다. resourceTimeline은 기본 타임라인의 축 구성(configuration)을 상속받아 두 계층을 갖습니다:

  • 배경 행: task_row_class과 timeline_cell_class를 상속합니다. resourceTimeline의 템플릿은 레이아웃 수준에서 재정의될 수 있습니다.
  • 리소스 계층: resourceTimeline에 특화된 계층으로, 자원에 할당된 작업이 있는 셀에 블록을 표시합니다. 블록의 스타일과 내용은 resource_cell_class 및 resource_cell_value 템플릿으로 템플레이션할 수 있습니다:
gantt.templates.resource_cell_value = (startDate, endDate, resource, tasks, assignments) =>
`<div>${tasks.length * 8}h</div>`;

Related sample: Templates of the Resource diagram

Resource histogram​

이 레이아웃 뷰 유형은 간트 차트의 자원 부하를 표시하기 위해 그리드와 타임라인에 대해 "resourceGrid"와 "resourceHistogram" 뷰를 각각 제공합니다.

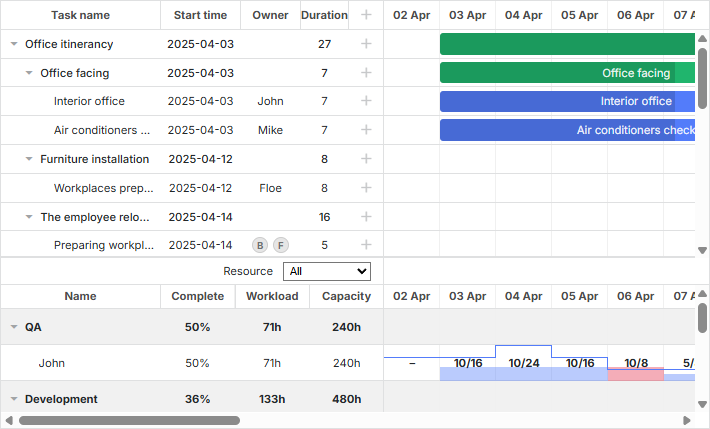

Resource histogram

노트

"resourceGrid"(자원 열 표시)와 "resourceHistogram" 뷰 각각에 대해 별도의 config를 전달해야 하며, 레이아웃 패널에 자원 할당을 표시하기 위한 templates도 구성해야 합니다.

gantt.config.layout = {
css: "gantt_container",
rows: [
{
// layout for default Grid and Timeline
gravity: 2,
cols: [
{ view: "grid", group: "grids", scrollY: "scrollVer" },
{ resizer: true, width: 1 },
{ view: "timeline", scrollX: "scrollHor", scrollY: "scrollVer" },
{ view: "scrollbar", id: "scrollVer", group: "vertical" }
]
},
{ resizer: true, width: 1, next: "resources" },
{
// layout for Grid and Timeline of resource panel
gravity: 1,
id: "resources",
config: resourceConfig, // config for Grid and Timeline
templates: resourceTemplates, // templates for Grid and Timeline
cols: [
{ view: "resourceGrid", group: "grids", scrollY: "resourceVScroll" },
{ resizer: true, width: 1 },
{
view: "resourceHistogram",
capacity: 24,
scrollX: "scrollHor",
scrollY: "resourceVScroll"
},
{ view: "scrollbar", id: "resourceVScroll", group: "vertical" }
]
},
{ view: "scrollbar", id: "scrollHor" }
]
};

Related sample: Resource histogram

자원 로드 다이어그램과 마찬가지로, resourceGrid는 기본 그리드 뷰와 동일하게 작동하되 읽기 전용입니다. resourceHistogram에는 다음과 같은 추가 템플릿이 있습니다:

  • histogram_cell_class - 자원 패널의 셀에 적용되는 CSS 클래스
gantt.templates.histogram_cell_class =
(start_date, end_date, resource, tasks, assignments) => "";
  • histogram_cell_label - 셀 내부의 레이블
gantt.templates.histogram_cell_label =
(start_date, end_date, resource, tasks, assignments) => tasks.length * 8;
  • histogram_cell_allocated - 히스토그램에서 채워진 영역의 높이. 값은 0에서 maxCapacity 사이로 설정할 수 있습니다.
gantt.templates.histogram_cell_allocated =
(start_date, end_date, resource, tasks, assignments) => tasks.length * 8;
  • histogram_cell_capacity - 자원이 사용할 수 있는 용량의 높이. 값은 -1에서 maxCapacity 사이로 설정할 수 있습니다. 0 미만의 값은 선을 렌더링하지 않습니다.
gantt.templates.histogram_cell_capacity =
(start_date, end_date, resource, tasks, assignments) => 24;

maxCapacity가 무엇인지

히스토그램의 각 행이 막대 차트로 간주될 때, maxCapacity는 이 차트의 Y축 스케일의 높이입니다. 아래 그림에서 maxCapacity = 24입니다:

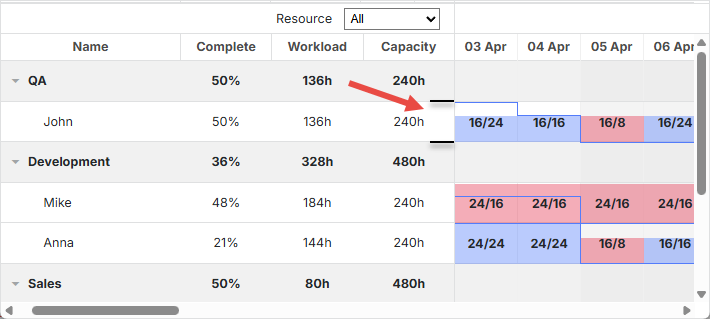

maxCapacity

따라서 템플릿 histogram_cell_allocated나 histogram_cell_capacity를 값 24로 설정하면 행의 최고점이 표시되지만, 자원 패널 셀의 면적이 예상대로 채워지지 않을 수 있습니다.

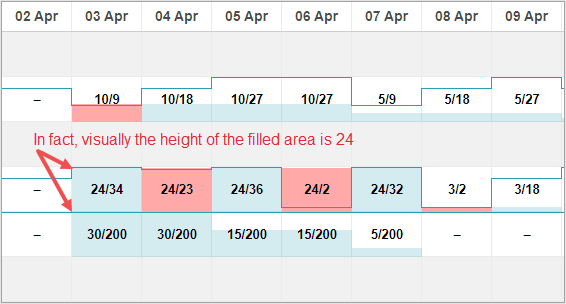

filled_capacity

다만, 모든 히스토그램에 대해 한 번에 또는 자원별로 maxCapacity를 구성할 수 있는 기능이 있습니다. 아래 예를 확인해 보세요:

Related sample: Configuring maxCapacity

maxCapacity는 히스토그램 레벨에서 정의되거나(예:)

{ view: "resourceHistogram", capacity: 24, scrollX: "scrollHor", scrollY: "resourceVScroll" }

또는 자원별로 개별 정의할 수 있습니다:

resourcesStore.parse([
{ id: 1, text: "John", capacity: 8 },
{ id: 2, text: "Mike", capacity: 4 },
{ id: 3, text: "Anna", capacity: 8 },
{ id: 4, text: "Bill", capacity: 8 },
{ id: 5, text: "Floe", capacity: 8 }
]);
노트

리소스 수준에서 정의된 용량은 주어진 자원에 대한 히스토그램의 글로벌 용량을 재정의합니다.

Working with resource view panel​

기본적으로 두 뷰 모두 데이터 저장소에 바인딩됩니다. 저장소 이름은 설정 옵션의 gantt.config.resource_store와 일치합니다.

Auto creation of data store​

v8.0부터 리소스용 데이터 저장소는 간트 초기화 중 자동으로 생성되며, "onGanttReady"가 호출될 때까지 사용할 수 있습니다. 간트가 생성한 데이터 저장소를 사용하려면 gantt.getDatastore 메서드를 적용합니다.

리소스 저장소에 추가 구성을 제공해야 하는 경우, 새로운 gantt.config.resources 옵션을 사용할 수 있습니다:

gantt.config.resources = {
resource_store: {
type: "treeDataStore",
fetchTasks: true,
initItem: item => {
item.parent = item.parent || gantt.config.root_id;
item[gantt.config.resource_property] = item.parent;
item.open = true;
return item;
}
}
};

resource_store에 전달된 설정은 간트가 기본 리소스 데이터 저장소를 생성하는 데 사용됩니다. 이미 코드에서 리소스 데이터 저장소를 생성한 경우, 간트는 저장소를 대신 사용합니다.

리소스를 로드하려면, [gantt.parse()]/[gantt.load()] 메서드로 리소스를 전달하거나(여기서 설명된 방법 참조) 데이터 저장소에 접근하여 [datastore.parse()](처리 방식)로 채울 수 있습니다:

gantt.attachEvent("onGanttReady", () => {
const store = gantt.getDatastore(gantt.config.resource_store);
store.parse([
{ id: 6, text: "John" },
{ id: 7, text: "Mike" },
{ id: 8, text: "Anna" },
{ id: 9, text: "Bill" }
]);
});

라이트박스의 리소스 컨트롤은 자동으로 리소스 목록에 연결됩니다:

gantt.config.lightbox = {
sections: [
...,
{ name: "resource_selector", label: "Resources", type: "resource_selector", map_to: "auto" }
]
};

Manual creation of data store​

데이터 저장소를 수동으로 초기화하는 것도 가능합니다. createDatastore 메서드를 사용합니다:

const resourcesStore = gantt.createDatastore({
name: gantt.config.resource_store,
// 계층적 리소스가 있는 경우 treeDatastore를 사용
// 플랫 구조인 경우는 "type"을 생략
type: "treeDatastore",
initItem: item => {
item.parent = item.parent || gantt.config.root_id;
item[gantt.config.resource_property] = item.parent;
item.open = true;
return item;
}
});

데이터 저장소를 채우려면 datastore.parse 메서드를 사용합니다:

resourcesStore.parse([
{ id: 1, text: "QA", parent: null },
{ id: 2, text: "Development", parent: null },
{ id: 3, text: "Sales", parent: null },
{ id: 4, text: "Other", parent: null },
{ id: 5, text: "Unassigned", parent: 4 },
{ id: 6, text: "John", parent: 1 },
{ id: 7, text: "Mike", parent: 2 },
{ id: 8, text: "Anna", parent: 2 },
{ id: 9, text: "Bill", parent: 3 },
{ id: 10, text: "Floe", parent: 3 }
]);

만약 라이트박스에서 리소스를 사용하려면, onParse 이벤트의 데이터 저장소에서 serverList 메서드를 통해 로드하는 것이 좋습니다:

resourcesStore.attachEvent("onParse", () => {
const people = [];
resourcesStore.eachItem(res => {
if (!resourcesStore.hasChild(res.id)) {
const copy = gantt.copy(res);
copy.key = res.id;
copy.label = res.text;
people.push(copy);
}
});
gantt.updateCollection("resourceOptions", people);
});

Expanding resources panel​

특정 리소스에 할당된 모든 작업을 표시하도록 리소스 패널을 확장하려면 저장소 데이터 저장소 초기화 시 fetchTasks 속성을 활성화하면 됩니다:

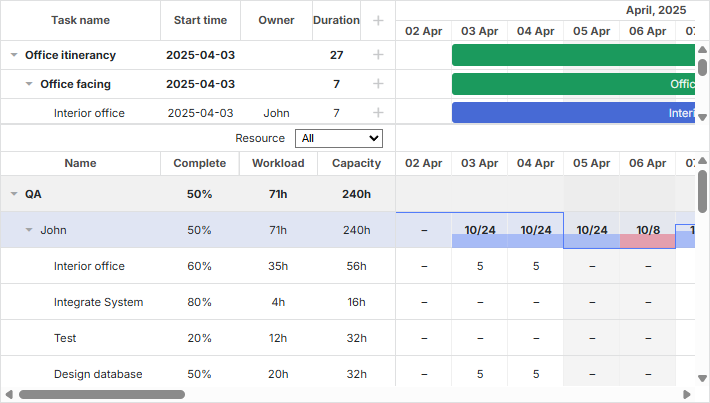

Expanded resource panel

gantt.config.resources = {
resource_store: {
type: "treeDataStore",
fetchTasks: true, /*!*/
initItem: item => {
item.parent = item.parent || gantt.config.root_id;
item[gantt.config.resource_property] = item.parent;
item.open = !item.parent;
return item;
}
}
};

또는

gantt.$resourcesStore = gantt.createDatastore({
name: gantt.config.resource_store,
type: "treeDatastore",
fetchTasks: true, /*!*/
initItem: item => {
item.parent = item.parent || gantt.config.root_id;
item[gantt.config.resource_property] = item.parent;
item.open = !item.parent;
return item;
}
});

Related sample: Show all assigned tasks in the resource panel

With the fetchTasks property set to true, Gantt renders all tasks assigned to a certain resource in the resource view panel. This functionality works both for the resource diagram and resource histogram types of layout.

There is a shorthand for getting all tasks assigned to a resource - getResourceAssignments.

gantt.getResourceAssignments("6");

Assigning resources​

Connecting resources to tasks​

The resource relation is defined by the resource_property configuration option:

gantt.config.resource_property = "user_id";
// task.user_id <-> resource.id

Resources can be connected to tasks via the properties of the task object in one of the following ways:

  • assigning one resource to one task
{
id: 1, text: "Task #1", start_date: "02-04-2018", duration: 8, progress: 0.6,
user_id: 5 // 5 is the id of the resource
}
  • assigning multiple resources to one task
{
id: 1, text: "Task #1", start_date: "02-04-2018", duration: 8, progress: 0.6,
users: [2, 3] // 2 and 3 are the ids of resources
}

You can use this format with the custom multiselect control.

  • assigning multiple resources and specifying their quantity
{
id: 1, text: "Task #1", start_date: "02-04-2025", duration: 8, progress: 0.6,
users: [{resource_id: 2, value: 8}, {resource_id: 3, value: 4}]
}

리소스는 Task1에 다음과 같이 할당됩니다: id="2"인 리소스의 수량은 8단위, id="3"인 리소스의 수량은 4단위입니다. 이 형식은 Lightbox의 Resources Control 및 Resource Assignments control에서 지원됩니다.

v8.0부터 리소스 할당을 별도의 목록으로 로드할 수 있으며, 간트가 작업에 자동으로 연결합니다:

gantt.parse({
tasks: [...],
links: [...],
resources: [...],
assignments: [{id: 1, resource_id: 2, task_id: 5, value: 8}, ...]
});

리소스 관리에 대한 데이터 형식에 관한 자세한 내용은 여기를 참조하세요.

서버로 데이터를 보낼 때, DataProcessor는 설명된 속성의 값을 JSON으로 직렬화합니다. 서버에서 이러한 레코드를 쉽게 처리하려면 "REST_JSON" 데이터프로세서 모드를 사용하세요.

경우에 따라 작업 객체에서 리소스 할당의 변경 내용을 따로 저장하고 싶을 수 있습니다. 이 경우 다음 구성을 활성화할 수 있습니다:

gantt.config.resources = {
dataprocessor_assignments: true,
dataprocessor_resources: true,
};

자세한 내용은 별도의 문서(서버 측 문서)를 참조하세요.

Setting the time of the resource assignments​

기본적으로 리소스는 작업의 전체 기간 동안 할당된 것으로 간주됩니다.

v7.1부터는 리소스 할당 객체가 추가적인 선택적 매개변수를 받아 작업 내에서의 할당 날짜를 지정할 수 있습니다.

추가 속성은 다음과 같습니다:

  • id - (string|number) 할당의 아이디
  • start_date - (Date|string) 할당이 시작되도록 예정된 날짜
  • end_date - (Date|string) 할당이 완료될 예정인 날짜
  • delay - (number) 할당 시작일과 작업 시작일의 차이
  • duration - (number) 할당의 지속 시간
  • mode - (string) 리소스 할당 시간의 계산 모드: "default"|"fixedDates"|"fixedDuration"
{
id: 5, text: "Interior office", type: "task", start_date: "03-04-2025 00:00",
duration: 7, parent: "2", progress: 0.6, priority: 1,
users: [
{
resource_id: "3",
value: 8,
delay: 1
},
{
resource_id: "6",
value: 3,
start_date: "03-04-2025 00:00",
end_date: "05-04-2025 00:00",
mode: "fixedDates"
},
{
resource_id: "7",
value: 3,
delay: 1,
duration: 2,
mode: "fixedDuration"
}
]
}

Related sample: Assign resource values to specific days

  1. 리소스 할당의 start 및 end 날짜는 리소스 히스토그램 및 다이어그램에 반영됩니다.

  2. 선택적 id 속성은 리소스 할당 객체에 추가될 수 있습니다:

{
id: 1, text: "Task #1", start_date: "02-04-2025", duration: 8, progress: 0.6,
users: [{
id: 5,
resource_id: 2,
value: 8,
delay: 1
}]
}

할당 객체는 간트 API를 통해 이 ID로 접근할 수 있습니다:

const assignment = gantt.getDatastore("resourceAssignments").getItem(5);
노트

"resourceAssignments" 데이터스토어는 process_resource_assignments 구성이 활성화될 때만 사용할 수 있습니다.

  1. 나머지 속성의 작업은 mode 속성의 값에 의해 정의됩니다:
  • the "default" mode
{
id: 1, text: "Task #1", start_date: "02-04-2025", duration: 8, progress: 0.6,
users: [
{ resource_id: 2, value: 8, delay: 1},
{ resource_id: 3, value: 6},
]
}

모드가 명시되지 않았거나 "default" 값으로 설정되면, 할당의 start_date와 end_date는 작업의 날짜에서 계산됩니다. 기본적으로 할당의 시작일은 작업의 시작일과 일치합니다. 끝 날짜에도 동일한 방식이 적용됩니다.

delay 속성은 MS Project의 Delay 속성과 유사하게 작동합니다.

지연이 지정되면 할당의 start_date는

gantt.calculateEndDate({start_date:task.start_date, duration:assignment.delay, task:task})로 계산됩니다.

할당은 작업 시작으로부터 지정된 지연으로 시작하고, 끝 날짜는 작업의 종료 날짜와 일치합니다.

작업 객체가 업데이트될 때마다, 할당의 시작/종료 날짜도 그에 따라 업데이트됩니다.

  • the "fixedDuration" mode
{
id: 1, text: "Task #1", start_date: "02-04-2025", duration: 8, progress: 0.6,
users: [
{ resource_id: 2, value: 8, duration: 1, delay: 0, mode: "fixedDuration" },
{ resource_id: 2, value: 2, duration: 1, delay: 1, mode: "fixedDuration" },
{ resource_id: 2, value: 3, delay: 2, mode: "default" }
]
}

할당의 start_date는 기본 모드에서 계산되는 방식과 같이 계산됩니다.

end_date는 더 이상 작업의 종료일과 연결되지 않습니다. 대신 다음과 같이 계산됩니다:

gantt.calculateEndDate({start_date:assignment.start_date, duration:assignment.delay, task:task}).

작업 객체가 업데이트될 때마다 할당의 날짜가 재계산되며, 할당의 지속 시간은 변경되지 않습니다.

  • the "fixedDates" mode
{
id: 1, text: "Task #1", start_date: "02-04-2025", duration: 8, progress: 0.6,
users: [{
resource_id: 2, value: 8,
start_date: "03-04-2025", end_date: "11-04-2025", mode: "fixedDates"
}]
}

이 모드에서는 리소스 할당의 날짜가 데이터에 명시된 값과 정확히 같으며 작업이 수정될 때 변경되지 않습니다.

delay 필드는 "fixedDates" 모드가 사용될 때 할당 날짜에 영향을 주지 않습니다.

다음은 각 모드에서 할당 날짜가 계산되는 간단한 요약입니다:

  • default

    • assignment.start_date = task.start_date + assignment.delay
    • assignment.end_date = task.end_date
  • fixedDuration

    • assignment.start_date = task.start_date + assignment.delay
    • assignment.end_date = assignment.start_date + assignment.duration
  • fixedDates

    • assignment.start_date = assignment.start_date
    • assignment.end_date = assignment.end_date

Getting tasks a resource is assigned to​

리소스에 할당된 모든 작업을 얻기 위한 축약 방법은 - getResourceAssignments입니다.

gantt.getResourceAssignments("6");

이 메서드는 리소스의 ID를 매개변수로 받아 해당 리소스에 할당된 작업들의 객체 배열을 반환합니다:

[
{ task_id: 5, resource_id: "6", value: 5, delay: 0, duration: 7,
start_date: "03-04-2025 00:00", end_date: "12-04-2025 00:00",
id: 1617258553240, mode: "default" },
{ task_id: 18, resource_id: "6", value: 2, delay: 0, duration: 2,
start_date: "05-04-2025 00:00", end_date: "09-04-2025 00:00",
id: 1617258553250, mode: "default" },
{ task_id: 19, resource_id: "6", value: 3, delay: 0, duration: 4,
start_date: "09-04-2025 00:00", end_date: "13-04-2025 00:00",
id: 1617258553251, mode: "default" },
{ task_id: 21, resource_id: "6", value: 5, delay: 0, duration: 4,
start_date: "03-04-2025 00:00", end_date: "09-04-2025 00:00",
id: 1617258553254, mode: "default" }
]

각 객체는 다음 속성들을 포함합니다:

  • task_id - 작업의 ID
  • resource_id - 리소스의 ID
  • value - 작업에 할당된 리소스의 수량
  • delay - 할당 시작일과 작업 시작일의 차이
  • duration - 할당의 지속 시간
  • start_date - 할당이 시작될 예정인 날짜
  • end_date - 할당이 완료될 예정인 날짜
  • id - 할당의 ID
  • mode - 리소스 할당 시간의 계산 모드: "default"|"fixedDates"|"fixedDuration"

Getting resource assignments of a task​

특정 작업의 파싱된 리소스 할당 정보를 얻으려면 getTaskAssignments 메서드를 사용합니다:

gantt.getTaskAssignments(5);

이 메서드는 작업의 ID를 매개변수로 받아 해당 작업의 리소스 할당 정보를 담은 객체 배열을 반환합니다:

[
{ task_id: 5, id: 1617254693938, delay: 0, duration: 2,
start_date: "03-04-2025 00:00", end_date: "05-04-2025 00:00",
mode: "fixedDuration", resource_id: 6, value: 3 },
{ task_id: 5, id: 1617254693946, delay: 3, duration: 1,
start_date: "06-04-2025 00:00", end_date: "07-04-2025 00:00",
mode: "fixedDuration", resource_id: 6, value: 6 }
]

반환 객체는 getResourceAssignments 메서드의 반환 객체와 동일한 속성 목록을 포함합니다.

Setting connection via lightbox​

리소스는 빌트인 라이트박스를 사용하여 작업 객체의 어떤 속성에도 할당될 수 있습니다.

gantt.serverList("people", [
{ key: 1, label: "John" },
{ key: 2, label: "Mike" },
{ key: 3, label: "Anna" },
{ key: 4, label: "Bill" },
{ key: 7, label: "Floe" }
]);

gantt.locale.labels.section_owner = "Owner";

gantt.config.lightbox.sections = [
{ name: "description", height: 38, map_to: "text", type: "textarea", focus: true },
{ name: "owner", map_to: "owner_id", type: "select",
options: gantt.serverList("people") },
{ name: "time", type: "duration", map_to: "auto" }
];

리소스 컨트롤의 라이트박스 구성 방법은 Resources Control 및 Resource Assignments control 문서를 참조하세요.

Loading collections​

서버 목록으로 지정된 컬렉션은 간트가 초기화된 후 동적으로 로드 및 업데이트될 수 있습니다:

// init lightbox with an empty collection
gantt.locale.labels.section_owner = "Owner";

gantt.config.lightbox.sections = [
{ name: "description", height: 38, map_to: "text", type: "textarea", focus: true },
{ name: "owner", map_to: "owner_id", type: "select",
options: gantt.serverList("people") },
{ name: "time", type: "duration", map_to: "auto" }
];

// 옵션이 로드된 후
gantt.updateCollection("people", [
{ key: 1, label: "John" },
{ key: 2, label: "Mike" },
{ key: 3, label: "Anna" },
{ key: 4, label: "Bill" },
{ key: 7, label: "Floe" }
]);

resource_management

Related sample: Assigning owners to tasks

서버 목록(collection)을 통해 리소스를 정의하면, 다른 데이터와 함께 로드될 수 있습니다(json 형식의 컬렉션 로드 참조), 그렇지 않으면 수동으로 로드해야 합니다.

라이트박스의 리소스 컨트롤 구성 방법에 대한 자세한 내용은 Resources control 및 Resource Assignments control 문서를 참조하세요.

Loading resources and resource assignments​

v8.0부터 리소스와 리소스 할당은 gantt.parse() 또는 gantt.load() 메서드를 사용하여 간트에 로드할 수 있습니다:

gantt.parse({
tasks: [
...,
{
id: 5,
text: "Interior office",
type: "task",
start_date: "03-04-2025 00:00",
duration: 7,
parent: "2",
owner: [
{
resource_id: "6",
value: 3,
start_date: "03-04-2025 00:00",
end_date: "05-04-2025 00:00",
}
]
},
...
],
links: [],
resources: [
{ id: 6, text: "John", unit: "hours/day" },
{ id: 7, text: "Mike", unit: "hours/day" },
{ id: 8, text: "Anna", unit: "hours/day" },
{ id: 9, text: "Bill", unit: "hours/day" },
{ id: 10, text: "Floe", unit: "hours/day" }
]
});

리소스 할당은 작업과는 별도로 메서드에 전달될 수 있습니다:

gantt.parse({
tasks: [
...,
{
id: 5,
text: "Interior office",
type: "task",
start_date: "03-04-2025 00:00",
duration: 7,
parent: "2",
priority: 1
},
...
],
links: [],
assignments: [
{
id: 1,
task_id: 5,
resource_id: 6,
value: 3,
start_date: "03-04-2025 00:00",
end_date: "05-04-2025 00:00"
}
],
resources: [
{ id: 6, text: "John", unit: "hours/day" },
{ id: 7, text: "Mike", unit: "hours/day" },
{ id: 8, text: "Anna", unit: "hours/day" },
{ id: 9, text: "Bill", unit: "hours/day" },
{ id: 10, text: "Floe", unit: "hours/day" }
]
});

Managing resource assignments​

Parsing resource assignments​

v7.1부터 리소스 할당은 데이터 저장소의 객체처럼 다룰 수 있습니다.

새로운 process_resource_assignments 속성은 작업의 gantt.config.resource_property로부터 값의 파싱 과정을 리소스 할당의 내부 객체로 가능하게 해 줍니다. 그 결과 데이터 저장소 객체를 통해 리소스 할당을 조작할 수 있습니다. 예를 들어 필요한 할당 객체를 얻거나 업데이트할 수 있습니다.

참고: 간트 다이어그램과 히스토그램을 구성할 때 리소스의 필요 기간과 시간대를 지정하려면 이 기능이 필요합니다.

이 과정은 성능에 영향을 줄 수 있으며 큰 프로젝트의 경우 성능이 느려질 수 있습니다. 따라서 할당의 시간이나 지속 시간을 설정할 필요가 없다면, 구성에서 리소스 할당의 파싱을 비활성화할 수 있습니다:

gantt.config.process_resource_assignments = false;

구성이 비활성화되면 gantt.getDatastore("resourceAssignments") 데이터스토어가 사용 가능하지 않으며, 할당 객체는 동적 속성을 가지지 않습니다. 자원 다이어그램과 히스토그램은 자원이 작업의 전체 기간 동안 할당된 것으로 간주합니다.

Updating resource assignments​

리소스 할당은 자동으로 생성되는 data store에 저장됩니다. 기본적으로 할당 저장소의 내용은 작업 객체에서 채워집니다. 예를 들어 작업 객체의 리소스 속성(task.users)을 수정하면, 저장소에도 자동으로 반영됩니다.

task[gantt.config.resource_property] = [
{
resource_id: "6",
value: 3,
start_date: "03-04-2025 00:00",
end_date: "05-04-2025 00:00",
}
];

gantt.updateTask(taskId);

하지만 때로는 저장소 API를 통해 리소스 할당을 수정한 후 작업 객체에 반영해야 할 필요가 있습니다. 이 경우 저장소의 값으로 작업 객체의 리소스 속성을 업데이트한 다음, 변경 내용을 작업 객체에 반영하도록 gantt.updateTaskAssignments() 메서드를 호출해야 합니다:

const assignmentStore = gantt.getDatastore(gantt.config.resource_assignment_store);

assignmentStore.addItem({
resource_id: 5,
task_id: 2,
value: 4
});

assignmentStore.removeItem(assignment.id);
assignmentStore.updateItem(assignment.id);

// 저장소에서 할당이 업데이트된 후, 작업 객체에 변경 내용을 반영하려면
// updateTaskAssignments를 호출해야 합니다:
gantt.updateTaskAssignments(taskId);

Re-rendering resource assignments during task drag​

작업을 드래그하는 동안 리소스 패널은 다시 렌더링되지만 리소스 할당은 변경되지 않습니다. 기본적으로 작업 날짜 내부의 셀만 다시 렌더링됩니다.

모든 셀의 리소스 할당을 업데이트하려면 process_resource_assignments 구성을 비활성화하거나, 아래 예제처럼 작업의 모든 리소스 할당을 수동으로 업데이트해야 합니다:

gantt.attachEvent("onTaskDrag", (id, mode, task, original) => {
const assignments = gantt.getTaskAssignments(id);
assignments.forEach(assignment => {
if (assignment.mode === "default") {
assignment.start_date = task.start_date;
assignment.end_date = task.end_date;
}
});
});

Showing task resource​

리소스 이름은 작업 설명의 일부 또는 그리드 셀 중 하나의 레이블로 표시될 수 있습니다. Gantt는 서버 목록에서 특정 ID를 가진 항목을 얻기 위한 준비된 메서드를 제공하지 않으므로, 이를 위한 작은 도우미를 구현해 두는 것이 좋습니다:

const byId = (list, id) => {
const item = list.find(item => item.key === id);
return item ? item.label || "" : "";
};

이 후 템플릿에서 리소스 이름을 사용할 수 있습니다:

gantt.config.columns = [
{ name: "owner", width: 80, align: "center",
template: (item) => byId(gantt.serverList('people'), item.owner_id) },
{ name: "text", label: "Task name", tree: true, width: '*' },
{ name: "add", width: 40 }
];

gantt.templates.rightside_text =
(start, end, task) => byId(gantt.serverList('people'), task.owner_id);

Related sample: Assigning owners to tasks

Editable resource diagram​

리소스 다이어그램에서 리소스 할당을 편집 가능하도록 만들려면 다음 구성을 사용할 수 있습니다:

gantt.config.resources = {
editable_resource_diagram: true
};

Related sample: Assign resource values to specific days

editable_resource_diagram 속성이 활성화되면 간트는 자동으로 gantt.templates.resource_cell_value 및 gantt.templates.resource_cell_class 템플릿을 할당하여 간트에서 리소스 할당을 편집 가능하게 만듭니다.

직접 템플릿 함수를 할당하면, 간트는 사용자가 정의한 템플릿을 사용합니다.

템플릿의 기본 구현은 gantt.ext.resources 객체에서 사용할 수 있습니다.

gantt.templates.resource_cell_value = gantt.ext.resources.editableResourceCellTemplate;
gantt.templates.resource_cell_class = gantt.ext.resources.editableResourceCellClass;

일반적으로는 편집 가능한 다이어그램에 대해 이러한 템플릿을 수동으로 할당할 필요가 없으며, Gantt가 처리하는 것이 기대됩니다.

다음 예제에는 편집 가능한 셀을 가진 템플릿이 제공됩니다. 필요에 따라 이를 커스터마이즈할 수 있습니다:

Related sample: Customizable resource diagram template

Custom styling of resources​

스타일링을 위한 템플릿은 보통 다음과 같습니다:

상황에 따라 다음 중 하나를 선택할 수 있습니다:

  • 각 리소스에 대한 미리 정의된 클래스 사용하기
  • 또는 리소스와 함께 배경 및 텍스트 색상 설정 등 스타일링을 함께 로드하기. 이 경우 페이지에서 동적으로 CSS를 생성해야 할 수 있습니다.

위와 같은 방법으로 스타일링을 적용할 수 있습니다.

Related sample: Assigning owners to tasks

Resource calendars​

Gantt는 사용자 지정 작업 시간 캘린더 기능을 지원합니다. 작업에 특정 자원을 연관시키는 작업 시간 달력이 있을 수 있습니다.

resource_calendars

달력은 작업과 일대일 관계의 속성 값을 통해 작업에 매핑됩니다:

// 자원 값은 `task.resource_id` 속성에서 가져옵니다
gantt.config.resource_property = "resource_id";

gantt.config.resource_calendars = {
"resource1" : "calendarId1",
"resource2" : "calendarId2",
"resource3" : "calendarId3"
};

리소스 속성은 임의의 속성으로 달력을 리소스에 할당하는 데 사용할 수 있으며, 리소스 속성이 동적으로 변경되면 간트가 새로운 달력을 사용해 작업 시간을 자동으로 재계산합니다.

Related sample: Resource calendars

다중 리소스가 단일 작업에 할당될 수 있는 경우 간트는 모든 할당된 리소스를 위한 공통 달력을 자동으로 생성할 수 있습니다(api/config/dynamic_resource_calendars.md).

리소스에 달력을 연결하는 방법에 대한 자세한 내용은 관련 문서(guides/working-time.md#assigningcalendartoresource)를 참조하십시오.

Balancing resource load​

팀의 리소스 속성을 기준으로 프로젝트를 전체적으로 분해하기 위해 그룹화 확장 기능을 사용할 수 있습니다.

resource_break_down

이 기능은 달력에서의 리소스 부하를 균형 있게 맞추는 데 사용할 수 있습니다.

Related sample: Break down by resources

작업 그룹화에 대한 자세한 내용은 관련 기사를 참조하십시오.

Grouping tasks by multiple resources​

작업에 여러 리소스가 할당된 경우, 작업은 할당된 리소스별로 그룹화됩니다. 이는 두 명의 사람에게 할당된 작업이 각자에 대해 중복되어 렌더링되지 않는다는 것을 의미합니다. 대신 두 명의 사람이 모두 할당된 한 번의 작업으로 렌더링됩니다. 그룹화된 작업은 시작 날짜로 정렬됩니다.

Group resources

Related sample: Group by multiple resources

  • 로드된 데이터 세트의 작업에 여러 리소스가 할당된 경우, 간트는 자동으로 해당 작업에 대한 그룹을 만듭니다.
  • 할당된 리소스가 없는 작업의 경우 기본 그룹 Not assigned를 생성합니다. 만약 데이터 세트에 이와 같은 그룹이 존재하고 이를 groupBy() 메서드에 전달했다면, 자동 생성을 방지하기 위해 해당 그룹에 default:true 구성이 필요합니다.
노트

다중 리소스로 그룹화된 작업을 드래그하는 것은 불가능하니 주의하십시오.

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
