Перейти к основному содержимому

Управление ресурсами

информация

Эта функциональность доступна только в издании PRO.

Gantt предоставляет предопределённые виды ресурсов для отображения загрузки ресурсов, методы разбиения проекта по ресурсу для балансировки нагрузки, рабочие календари задач и ресурсов.

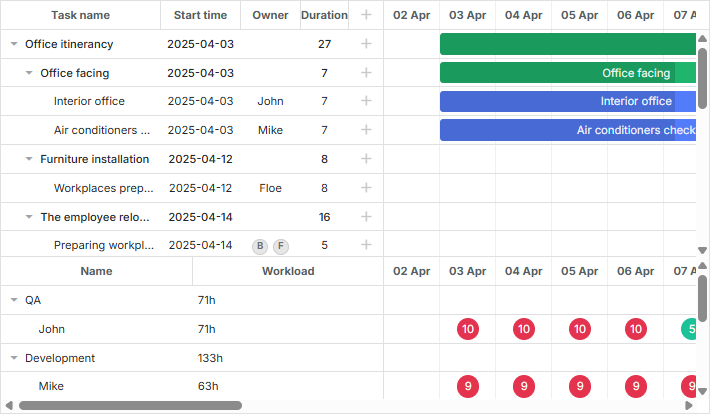

resource_panel

заметка

Хотя сам Gantt не рассчитывает загрузку ресурсов и не имеет готовых методов «из коробки», Gantt предоставляет вам публичный API для реализации любого пользовательского поведения.

Панель просмотра ресурсов​

dhtmlxGantt имеет два типа предопределённых макетов для отображения загрузки ресурсов в Gantt: диаграмму загрузки ресурсов и гистограмму ресурсов.

Диаграмма загрузки ресурсов​

Она включает соответствующие представления для грида и таймлайна: "resourceGrid" и "resourceTimeline".

resource_panel

заметка

Вам нужно передать отдельную конфигурацию для представлений "resourceGrid" (для отображения столбцов ресурсов, а не задач) и "resourceTimeline", а также шаблоны для настройки отображения назначений ресурсов в панели.

gantt.config.layout = {
css: "gantt_container",
rows: [
{
// layout for default Grid and Timeline
cols: [
{ view: "grid", group: "grids", scrollY: "scrollVer" },
{ resizer: true, width: 1 },
{ view: "timeline", scrollX: "scrollHor", scrollY: "scrollVer" },
{ view: "scrollbar", id: "scrollVer", group: "vertical" }
],
gravity: 2
},
{ resizer: true, width: 1 },
{
// layout for Grid and Timeline of resource panel
config: resourceConfig, // config for Grid and Timeline
cols: [
{ view: "resourceGrid", group: "grids", width: 435,
scrollY: "resourceVScroll"
},
{ resizer: true, width: 1 },
{ view: "resourceTimeline", scrollX: "scrollHor",
scrollY: "resourceVScroll"
},
{ view: "scrollbar", id: "resourceVScroll", group: "vertical" }
],
gravity: 1
},
{ view: "scrollbar", id: "scrollHor" }
]
};

Related sample: Resource load diagram

После инициализации resourceGrid будет работать так же, как и представление по умолчанию для грида, но только в режиме чтения. resourceTimeline будет унаследовать конфигурацию масштаба от дефолтного таймлайна и будет иметь два слоя:

  • фоновые строки, которые наследуют task_row_class и timeline_cell_class. Шаблоны resourceTimeline могут быть переопределены на уровне макета.
  • слой ресурсов - слой, специфичный для resourceTimeline. Он будет отображать блоки в ячейках, где ресурс имеет назначенные задачи. Стиль блока и содержимое можно шаблонизировать с использованием шаблонов resource_cell_class и resource_cell_value:
gantt.templates.resource_cell_value = (startDate, endDate, resource, tasks, assignments) =>
`<div>${tasks.length * 8}h</div>`;

Related sample: Templates of the Resource diagram

Гистограмма ресурсов​

Этот тип макета для отображения загрузки ресурсов Gantt включает представления "resourceGrid" и "resourceHistogram" для грида и таймлайна соответственно.

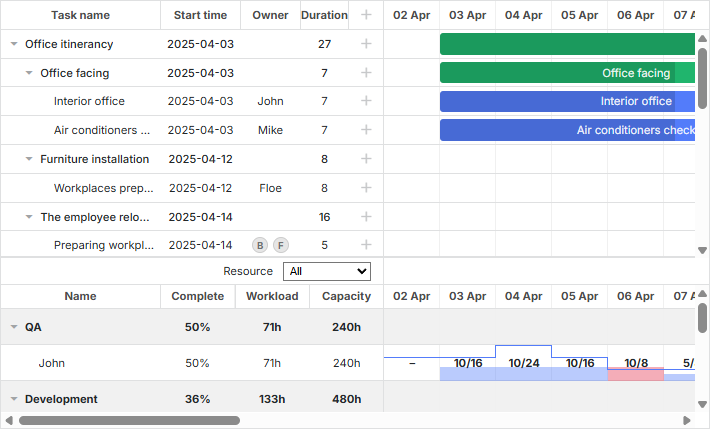

Resource histogram

заметка

Вам нужно передать отдельную конфигурацию для представлений "resourceGrid" (для отображения столбцов ресурсов, а не задач) и "resourceHistogram" и шаблоны для настройки отображения назначений ресурсов в панели.

gantt.config.layout = {
css: "gantt_container",
rows: [
{
// layout for default Grid and Timeline
gravity: 2,
cols: [
{ view: "grid", group: "grids", scrollY: "scrollVer" },
{ resizer: true, width: 1 },
{ view: "timeline", scrollX: "scrollHor", scrollY: "scrollVer" },
{ view: "scrollbar", id: "scrollVer", group: "vertical" }
]
},
{ resizer: true, width: 1, next: "resources" },
{
// layout for Grid and Timeline of resource panel
gravity: 1,
id: "resources",
config: resourceConfig, // config for Grid and Timeline
templates: resourceTemplates, // templates for Grid and Timeline
cols: [
{ view: "resourceGrid", group: "grids", scrollY: "resourceVScroll" },
{ resizer: true, width: 1 },
{
view: "resourceHistogram",
capacity: 24,
scrollX: "scrollHor",
scrollY: "resourceVScroll"
},
{ view: "scrollbar", id: "resourceVScroll", group: "vertical" }
]
},
{ view: "scrollbar", id: "scrollHor" }
]
};

Related sample: Resource histogram

То же самое, что и в диаграмме загрузки ресурсов, resourceGrid будет работать так же, как и стандартное представление грида, но в режиме чтения. resourceHistogram имеет следующие дополнительные шаблоны:

  • histogram_cell_class - CSS-класс, применяемый к ячейке панели ресурсов
gantt.templates.histogram_cell_class =
(start_date, end_date, resource, tasks, assignments) => "";
  • histogram_cell_label - метка внутри ячейки
gantt.templates.histogram_cell_label =
(start_date, end_date, resource, tasks, assignments) => tasks.length * 8;
  • histogram_cell_allocated - высота заполненной области в гистограмме. Значение может быть от 0 до maxCapacity *.
gantt.templates.histogram_cell_allocated =
(start_date, end_date, resource, tasks, assignments) => tasks.length * 8;
  • histogram_cell_capacity - высота линии, определяющей доступную мощность ресурса. Значение может быть от -1 до maxCapacity *. Значения меньше 0 не будут рисовать эту линию.
gantt.templates.histogram_cell_capacity =
(start_date, end_date, resource, tasks, assignments) => 24;

Что такое maxCapacity

Если рассматривать каждую строку гистограммы как часть диаграммы-баров, maxCapacity — высота шкалы Y этой диаграммы. На изображении ниже maxCapacity = 24:

maxCapacity

Таким образом, если шаблоны histogram_cell_allocated или histogram_cell_capacity устанавливаются в значение 24, это означает верхнюю точку строки.

По умолчанию, maxCapacity равен 24 для всех ресурсов. Это означает, что если вы вернёте значение больше 24 в шаблоне histogram_cell_capacity, числа будут рассчитаны корректно, но площадь ячеек панели ресурсов может заполниться не так, как вы ожидали.

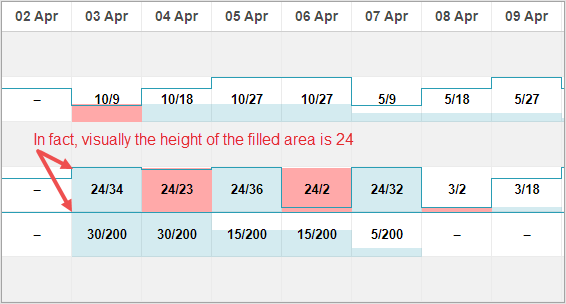

filled_capacity

Но есть возможность задать maxCapacity сразу для всей гистограммы и отдельно для каждого ресурса. Пример ниже:

Related sample: Configuring maxCapacity

maxCapacity можно определить либо на уровне гистограммы:

{ view: "resourceHistogram", capacity: 24, scrollX: "scrollHor", scrollY: "resourceVScroll" }

или индивидуально для каждого ресурса:

resourcesStore.parse([
{ id: 1, text: "John", capacity: 8 },
{ id: 2, text: "Mike", capacity: 4 },
{ id: 3, text: "Anna", capacity: 8 },
{ id: 4, text: "Bill", capacity: 8 },
{ id: 5, text: "Floe", capacity: 8 }
]);
заметка

емкость, определяемая на уровне ресурса, перекрывает глобальную емкость гистограммы для данного ресурса.

Работа с панелью просмотра ресурсов​

По умолчанию обе панели (или "resourceGrid" и "resourceTimeline" или "resourceGrid" и "resourceHistogram") будут привязаны к хранилищу данных, указанному в конфигурации [gantt.config.resource_store].

Автогенерация хранилища данных​

С версии v8.0 хранилище данных ресурсов будет создаваться автоматически во время инициализации Gantt и будет доступно к моменту вызова "onGanttReady". Чтобы использовать созданное Gantt-хранилище данных, применяйте метод gantt.getDatastore.

Если вам нужно предоставить дополнительную конфигурацию для хранилища ресурсов, вы можете использовать новую опцию gantt.config.resources:

gantt.config.resources = {
resource_store: {
type: "treeDataStore",
fetchTasks: true,
initItem: item => {
item.parent = item.parent || gantt.config.root_id;
item[gantt.config.resource_property] = item.parent;
item.open = true;
return item;
}
}
};

Настройки, переданные в resource_store, будут использоваться Gantt для создания хранилища ресурсов по умолчанию. Если вы уже создали хранилище ресурсов в вашем коде, Gantt будет использовать ваше хранилище.

Чтобы загрузить ресурсы, можно либо передать ресурсы в методы gantt.parse()/gantt.load(), как описано здесь, либо можно получить доступ к хранилищу данных и заполнить его с помощью метода datastore.parse():

gantt.attachEvent("onGanttReady", () => {
const store = gantt.getDatastore(gantt.config.resource_store);
store.parse([
{ id: 6, text: "John" },
{ id: 7, text: "Mike" },
{ id: 8, text: "Anna" },
{ id: 9, text: "Bill" }
]);
});

Контроль ресурсов в lightbox будет автоматически связан с списком ресурсов:

gantt.config.lightbox = {
sections: [
...,
{ name: "resource_selector", label: "Resources", type: "resource_selector", map_to: "auto" }
]
};

Ручная инициализация хранилища данных​

Также возможно вручную инициализировать хранилище данных с помощью метода createDatastore:

const resourcesStore = gantt.createDatastore({
name: gantt.config.resource_store,
// Используйте treeDatastore, если ресурсы иерархические (например, работники/отделы),
// пропустите поле "type", если структура является плоской
type: "treeDatastore",
initItem: item => {
item.parent = item.parent || gantt.config.root_id;
item[gantt.config.resource_property] = item.parent;
item.open = true;
return item;
}
});

Чтобы заполнить хранилище данных, используйте метод datastore.parse:

resourcesStore.parse([
{ id: 1, text: "QA", parent: null },
{ id: 2, text: "Development", parent: null },
{ id: 3, text: "Sales", parent: null },
{ id: 4, text: "Other", parent: null },
{ id: 5, text: "Unassigned", parent: 4 },
{ id: 6, text: "John", parent: 1 },
{ id: 7, text: "Mike", parent: 2 },
{ id: 8, text: "Anna", parent: 2 },
{ id: 9, text: "Bill", parent: 3 },
{ id: 10, text: "Floe", parent: 3 }
]);

Если вы хотите использовать ресурсы в lightbox, может быть полезно сделать это через метод serverList из события onParse хранилища данных:

resourcesStore.attachEvent("onParse", () => {
const people = [];
resourcesStore.eachItem(res => {
if (!resourcesStore.hasChild(res.id)) {
const copy = gantt.copy(res);
copy.key = res.id;
copy.label = res.text;
people.push(copy);
}
});
gantt.updateCollection("resourceOptions", people);
});

Расширение панели ресурсов​

Можно расширить панель ресурсов, чтобы отображать все задачи, назначенные конкретному ресурсу, включив свойство fetchTasks во время инициализации хранилища данных:

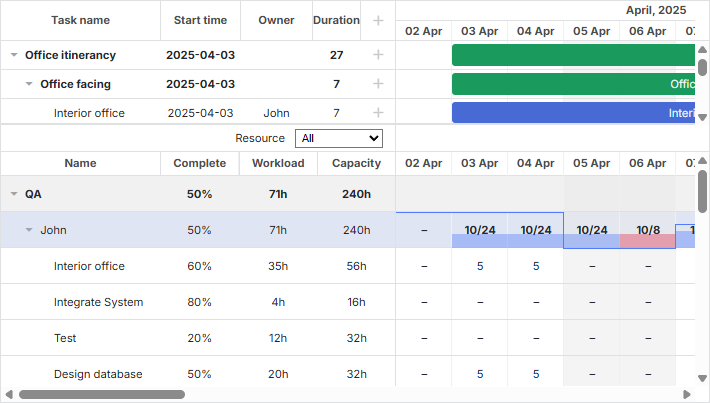

Expanded resource panel

gantt.config.resources = {
resource_store: {
type: "treeDataStore",
fetchTasks: true, /*!*/
initItem: item => {
item.parent = item.parent || gantt.config.root_id;
item[gantt.config.resource_property] = item.parent;
item.open = !item.parent;
return item;
}
}
};

или

gantt.$resourcesStore = gantt.createDatastore({
name: gantt.config.resource_store,
type: "treeDatastore",
fetchTasks: true, /*!*/
initItem: item => {
item.parent = item.parent || gantt.config.root_id;
item[gantt.config.resource_property] = item.parent;
item.open = !item.parent;
return item;
}
});

Related sample: Show all assigned tasks in the resource panel

С включённым свойством fetchTasks в значение true, Gantt отрисует все задачи, назначенные определённому ресурсу, в панели просмотра ресурса. Эта функциональность работает как для диаграммы ресурсов, так и для типa макета гистограммы.

Существует сокращённый способ получить все задачи, назначенные ресурсу — getResourceAssignments.

gantt.getResourceAssignments("6");

Метод принимает в качестве параметра id ресурса и возвращает массив объектов с задачами, назначенными этому ресурсу:

[
{ task_id: 5, resource_id: "6", value: 5, delay: 0, duration: 7,
start_date: "03-04-2025 00:00", end_date: "12-04-2025 00:00",
id: 1617258553240, mode: "default" },
{ task_id: 18, resource_id: "6", value: 2, delay: 0, duration: 2,
start_date: "05-04-2025 00:00", end_date: "09-04-2025 00:00",
id: 1617258553250, mode: "default" },
{ task_id: 19, resource_id: "6", value: 3, delay: 0, duration: 4,
start_date: "09-04-2025 00:00", end_date: "13-04-2025 00:00",
id: 1617258553251, mode: "default" },
{ task_id: 21, resource_id: "6", value: 5, delay: 0, duration: 4,
start_date: "03-04-2025 00:00", end_date: "09-04-2025 00:00",
id: 1617258553254, mode: "default" }
]

Каждый объект содержит следующие свойства:

  • task_id - id задачи
  • resource_id - id ресурса
  • value - количество ресурса, назначенное задаче
  • delay - разница между датой начала назначения и датой начала задачи
  • duration - продолжительность назначения
  • start_date - дата начала назначения
  • end_date - дата окончания назначения
  • id - id назначения
  • mode - режим расчета времени назначения ресурса: "default"|"fixedDates"|"fixedDuration"

Назначение ресурсов​

Связывание ресурсов с задачами​

Связь с ресурсом определяется параметром конфигурации resource_property:

gantt.config.resource_property = "user_id";
// task.user_id <-> resource.id

Ресурсы можно связывать с задачами через свойства объекта задачи одним из следующих способов:

  • назначение одного ресурса одной задаче
{
id: 1, text: "Task #1", start_date: "02-04-2018", duration: 8, progress: 0.6,
user_id: 5 // 5 is the id of the resource
}
  • назначение нескольких ресурсов одной задаче
{
id: 1, text: "Task #1", start_date: "02-04-2018", duration: 8, progress: 0.6,
users: [2, 3] // 2 and 3 are the ids of resources
}

Вы можете использовать этот формат с пользовательским мультиселектом.

  • назначение нескольких ресурсов с указанием их количества
{
id: 1, text: "Task #1", start_date: "02-04-2025", duration: 8, progress: 0.6,
users: [{resource_id: 2, value: 8}, {resource_id: 3, value: 4}]
}

Ресурсы назначаются задаче Task1 следующим образом: ресурс с id="2" — в количестве 8 единиц, а ресурс с id="3" — в количестве 4 единиц. Этот формат поддерживается Resources Control и Resource Assignments control лайтбокса.

Начиная с v8.0 вы также можете загружать назначения ресурсов отдельным списком, и gantt автоматически свяжет их с задачами:

gantt.parse({
tasks: [...],
links: [...],
resources: [...],
assignments: [{id: 1, resource_id: 2, task_id: 5, value: 8}, ...]
});

Подробнее о форматах данных можно прочитать здесь.

При отправке данных на сервер DataProcessor сериализует значения описанных свойств в JSON. Для удобной обработки таких записей на сервере используйте режим "REST_JSON" dataprocessor.

В некоторых случаях может потребоваться сохранять изменения в назначениях ресурсов отдельно от объектов задач. В этом случае можно включить следующую конфигурацию:

gantt.config.resources = {
dataprocessor_assignments: true,
dataprocessor_resources: true,
};

Подробнее об этом читайте в отдельной статье.

Установка времени назначений ресурсов​

По умолчанию считается, что ресурс назначен на всю продолжительность задачи.

Начиная с v7.1, объект назначения ресурса может принимать дополнительные необязательные параметры, позволяющие указывать даты назначения в пределах задачи.

Дополнительные свойства:

  • id - (string|number) id назначения
  • start_date - (Date|string) дата, на которую запланировано начало назначения
  • end_date - (Date|string) дата, на которую запланировано завершение назначения
  • delay - (number) разница между датой начала назначения и датой начала задачи
  • duration - (number) продолжительность назначения
  • mode - (string) режим расчёта времени назначения ресурса: "default"|"fixedDates"|"fixedDuration"
{
id: 5, text: "Interior office", type: "task", start_date: "03-04-2025 00:00",
duration: 7, parent: "2", progress: 0.6, priority: 1,
users: [
{
resource_id: "3",
value: 8,
delay: 1
},
{
resource_id: "6",
value: 3,
start_date: "03-04-2025 00:00",
end_date: "05-04-2025 00:00",
mode: "fixedDates"
},
{
resource_id: "7",
value: 3,
delay: 1,
duration: 2,
mode: "fixedDuration"
}
]
}

Связанный пример: Assign resource values to specific days

  1. Даты начала и окончания назначения ресурса будут отражены в гистограмме и диаграмме ресурсов.

  2. Необязательное свойство id назначения можно добавить к объекту назначения ресурса:

{
id: 1, text: "Task #1", start_date: "02-04-2025", duration: 8, progress: 0.6,
users: [{
id: 5,
resource_id: 2,
value: 8,
delay: 1
}]
}

Объект назначения будет доступен через API gantt по этому id:

const assignment = gantt.getDatastore("resourceAssignments").getItem(5);
заметка

Хранилище данных «resourceAssignments» доступно только при включённой конфигурации process_resource_assignments.

  1. Работа остальных свойств определяется значением свойства mode:
  • режим "default"
{
id: 1, text: "Task #1", start_date: "02-04-2025", duration: 8, progress: 0.6,
users: [
{ resource_id: 2, value: 8, delay: 1},
{ resource_id: 3, value: 6},
]
}

Если mode не указан или установлен в значение "default", start_date и end_date назначения вычисляются на основе дат задачи. По умолчанию дата начала назначения совпадает с датой начала задачи. Такой же подход применяется к дате окончания.

Свойство delay работает аналогично свойству Delay в MS Project.

Если указан delay, start_date назначения вычисляется как

gantt.calculateEndDate({start_date:task.start_date, duration:assignment.delay, task:task}).

Назначение ресурса начнётся с указанной задержкой от начала задачи. Дата окончания назначения будет совпадать с датой окончания задачи.

При обновлении объекта задачи даты начала/окончания назначения будут обновляться соответствующим образом.

  • режим "fixedDuration"
{
id: 1, text: "Task #1", start_date: "02-04-2025", duration: 8, progress: 0.6,
users: [
{ resource_id: 2, value: 8, duration: 1, delay: 0, mode: "fixedDuration" },
{ resource_id: 2, value: 2, duration: 1, delay: 1, mode: "fixedDuration" },
{ resource_id: 2, value: 3, delay: 2, mode: "default" }
]
}

start_date назначения вычисляется так же, как и в режиме "default".

end_date больше не привязан к дате окончания задачи. Вместо этого он вычисляется как

gantt.calculateEndDate({start_date:assignment.start_date, duration:assignment.delay, task:task}).

При обновлении объекта задачи даты назначений пересчитываются, а продолжительности назначений остаются неизменными.

  • режим "fixedDates"
{
id: 1, text: "Task #1", start_date: "02-04-2025", duration: 8, progress: 0.6,
users: [{
resource_id: 2, value: 8,
start_date: "03-04-2025", end_date: "11-04-2025", mode: "fixedDates"
}]
}

В этом режиме даты назначения ресурса имеют ровно те значения, которые указаны в данных, и не изменяются при изменении задачи.

Поле delay не влияет на даты назначения при использовании режима "fixedDates".

Ниже приведена краткая сводка того, как вычисляются даты назначения в каждом режиме:

  • default

    • assignment.start_date = task.start_date + assignment.delay
    • assignment.end_date = task.end_date
  • fixedDuration

    • assignment.start_date = task.start_date + assignment.delay
    • assignment.end_date = assignment.start_date + assignment.duration
  • fixedDates

    • assignment.start_date = assignment.start_date
    • assignment.end_date = assignment.end_date

Получение задач, назначенных ресурсу​

Существует сокращённый способ получить все задачи, назначенные ресурсу — getResourceAssignments.

gantt.getResourceAssignments("6");

Метод принимает в качестве параметра id ресурса и возвращает массив объектов с задачами, назначенными ресурсу:

[
{ task_id: 5, resource_id: "6", value: 5, delay: 0, duration: 7,
start_date: "03-04-2025 00:00", end_date: "12-04-2025 00:00",
id: 1617258553240, mode: "default" },
{ task_id: 18, resource_id: "6", value: 2, delay: 0, duration: 2,
start_date: "05-04-2025 00:00", end_date: "09-04-2025 00:00",
id: 1617258553250, mode: "default" },
{ task_id: 19, resource_id: "6", value: 3, delay: 0, duration: 4,
start_date: "09-04-2025 00:00", end_date: "13-04-2025 00:00",
id: 1617258553251, mode: "default" },
{ task_id: 21, resource_id: "6", value: 5, delay: 0, duration: 4,
start_date: "03-04-2025 00:00", end_date: "09-04-2025 00:00",
id: 1617258553254, mode: "default" }
]

Каждый объект содержит следующие свойства:

  • task_id - id задачи
  • resource_id - id ресурса
  • value - количество ресурса, назначенного задаче
  • delay - разница между датой начала назначения и датой начала задачи
  • duration - продолжительность назначения
  • start_date - дата, на которую запланировано начало назначения
  • end_date - дата, на которую запланировано завершение назначения
  • id - id назначения
  • mode - режим расчёта времени назначения ресурса: "default"|"fixedDates"|"fixedDuration"

Получение назначений ресурса задачи​

Метод getTaskAssignments позволяет получить разобранные назначения ресурсов конкретной задачи из хранилища:

gantt.getTaskAssignments(5);

Метод принимает в качестве параметра id задачи и возвращает массив объектов с назначениями ресурсов задачи:

[
{ task_id: 5, id: 1617254693938, delay: 0, duration: 2,
start_date: "03-04-2025 00:00", end_date: "05-04-2025 00:00",
mode: "fixedDuration", resource_id: 6, value: 3 },
{ task_id: 5, id: 1617254693946, delay: 3, duration: 1,
start_date: "06-04-2025 00:00", end_date: "07-04-2025 00:00",
mode: "fixedDuration", resource_id: 6, value: 6 }
]

Возвращаемый объект содержит тот же набор свойств, что и возвращаемые объекты метода getResourceAssignments.

Настройка связи через lightbox​

Ресурсы можно назначать на любое свойство объекта задачи с использованием встроенного lightbox.

gantt.serverList("people", [
{ key: 1, label: "John" },
{ key: 2, label: "Mike" },
{ key: 3, label: "Anna" },
{ key: 4, label: "Bill" },
{ key: 7, label: "Floe" }
]);

gantt.locale.labels.section_owner = "Owner";

gantt.config.lightbox.sections = [
{ name: "description", height: 38, map_to: "text", type: "textarea", focus: true },
{ name: "owner", map_to: "owner_id", type: "select",
options: gantt.serverList("people") },
{ name: "time", type: "duration", map_to: "auto" }
];

Читайте о том, как настроить управление ресурсами lightbox в статьях Resources Control и Resource Assignments control.

Загрузка коллекций​

Коллекции, указанные как серверные списки, можно загружать и обновлять динамически после инициализации Gantt:

// инициализация lightbox с пустой коллекцией
gantt.locale.labels.section_owner = "Owner";

gantt.config.lightbox.sections = [
{ name: "description", height: 38, map_to: "text", type: "textarea", focus: true },
{ name: "owner", map_to: "owner_id", type: "select",
options: gantt.serverList("people") },
{ name: "time", type: "duration", map_to: "auto" }
];

// после загрузки опций
gantt.updateCollection("people", [
{ key: 1, label: "John" },
{ key: 2, label: "Mike" },
{ key: 3, label: "Anna" },
{ key: 4, label: "Bill" },
{ key: 7, label: "Floe" }
]);

resource_management

Related sample: Assigning owners to tasks

Если вы определяете ресурсы через коллекцию serverList, их можно загрузить вместе с остальными данными, в противном случае их придётся загружать вручную.

Читайте о том, как настроить управление ресурсами lightbox в статьях Resources control и Resource Assignments control.

Загрузка ресурсов и назначений ресурсов​

С версии v8.0 ресурсы и назначения ресурсов можно загружать в Gantt с помощью методов gantt.parse() или gantt.load():

gantt.parse({
tasks: [
...,
{
id: 5,
text: "Interior office",
type: "task",
start_date: "03-04-2025 00:00",
duration: 7,
parent: "2",
owner: [
{
resource_id: "6",
value: 3,
start_date: "03-04-2025 00:00",
end_date: "05-04-2025 00:00",
}
]
},
...
],
links: [],
resources: [
{ id: 6, text: "John", unit: "hours/day" },
{ id: 7, text: "Mike", unit: "hours/day" },
{ id: 8, text: "Anna", unit: "hours/day" },
{ id: 9, text: "Bill", unit: "hours/day" },
{ id: 10, text: "Floe", unit: "hours/day" }
]
});

Назначения ресурсов можно передавать в метод отдельно от задач:

gantt.parse({
tasks: [
...,
{
id: 5,
text: "Interior office",
type: "task",
start_date: "03-04-2025 00:00",
duration: 7,
parent: "2",
priority: 1
},
...
],
links: [],
assignments: [
{
id: 1,
task_id: 5,
resource_id: 6,
value: 3,
start_date: "03-04-2025 00:00",
end_date: "05-04-2025 00:00"
}
],
resources: [
{ id: 6, text: "John", unit: "hours/day" },
{ id: 7, text: "Mike", unit: "hours/day" },
{ id: 8, text: "Anna", unit: "hours/day" },
{ id: 9, text: "Bill", unit: "hours/day" },
{ id: 10, text: "Floe", unit: "hours/day" }
]
});

Управление назначениями ресурсов​

Разбор назначений ресурсов​

Начиная с версии v7.1, вы можете работать с назначениями ресурсов как с объектами хранилища данных.

Новое свойство process_resource_assignments позволяет разбор значений из gantt.config.resource_property задач во внутренние объекты назначений ресурсов. В результате вы сможете управлять назначениями через объект DataStore. Например, можно получить необходимый объект назначения или обновить его.

Примечание, что эта функциональность необходима, если вы хотите задать желаемую продолжительность и время для ресурсов при построении диаграммы и гистограммы ресурсов.

Процесс может вносить заметные задержки в производительность, и у больших проектов он может работать медленнее. Поэтому, если вам не нужно задавать время или продолжительность назначения, можно отключить разбор назначений ресурсов с помощью конфигурации:

gantt.config.process_resource_assignments = false;

Когда конфигурация отключена, хранилище данных gantt.getDatastore("resourceAssignments") будет недоступно, а объекты назначений не будут иметь каких-либо динамических свойств. Диаграмма и гистограмма ресурсов будут считать, что ресурсы назначены на всю продолжительность задачи.

Обновление назначений ресурсов​

Назначения ресурсов хранятся в хранилище данных, которое создаётся автоматически.

По умолчанию хранилище назначений заполняется данными задач. Это значит, что если вы изменяете свойство ресурсов задачи (например, task.users), изменения автоматически отражаются в хранилище.

task[gantt.config.resource_property] = [
{
resource_id: "6",
value: 3,
start_date: "03-04-2025 00:00",
end_date: "05-04-2025 00:00",
}
];

gantt.updateTask(taskId);

Но может понадобиться обновлять данные назначений в обратном направлении. А именно — применить изменения к объекту задачи после того, как назначения ресурсов были изменены через API хранилища. В таком случае нужно обновить свойство ресурса задачи значениями из хранилища, вызвав метод gantt.updateTaskAssignments():

const assignmentStore = gantt.getDatastore(gantt.config.resource_assignment_store);

assignmentStore.addItem({
resource_id: 5,
task_id: 2,
value: 4
});

assignmentStore.removeItem(assignment.id);
assignmentStore.updateItem(assignment.id);

// после обновления назначений в хранилище,
// нужно вызвать `updateTaskAssignments`, чтобы записать изменения в объект задачи:
gantt.updateTaskAssignments(taskId);

Повторная отрисовка назначений во время перетаскивания задачи​

Когда задача перетаскивается, панель ресурсов перерисовывается, но назначения ресурсов не изменяются. Перерисовываются только те ячейки панели ресурсов, которые затрагиваются перемещением задачи (по умолчанию — только внутри дат задачи).

Чтобы обновлять назначения во всех ячейках, необходимо либо отключить опцию process_resource_assignments, либо вручную обновить все назначения задачи, как показано в примере ниже:

gantt.attachEvent("onTaskDrag", (id, mode, task, original) => {
const assignments = gantt.getTaskAssignments(id);
assignments.forEach(assignment => {
if (assignment.mode === "default") {
assignment.start_date = task.start_date;
assignment.end_date = task.end_date;
}
});
});

Отображение ресурса задачи​

Имя ресурса можно выводить как часть описания задачи или как метку одной из ячеек грида. Gantt не предоставляет готовый метод получения элемента, указанного в серверном списке по его id, поэтому нужно реализовать небольшого помощника:

const byId = (list, id) => {
const item = list.find(item => item.key === id);
return item ? item.label || "" : "";
};

После этого вы можете использовать имя ресурса в шаблонах:

gantt.config.columns = [
{ name: "owner", width: 80, align: "center",
template: (item) => byId(gantt.serverList('people'), item.owner_id) },
{ name: "text", label: "Task name", tree: true, width: '*' },
{ name: "add", width: 40 }
];

gantt.templates.rightside_text =
(start, end, task) => byId(gantt.serverList('people'), task.owner_id);

Related sample: Assigning owners to tasks

Редактируемая диаграмма ресурсов​

Чтобы сделать назначения ресурсов редактируемыми на диаграмме ресурсов, можно использовать следующую конфигурацию:

gantt.config.resources = {
editable_resource_diagram: true
};

Related sample: Assign resource values to specific days

Когда свойство editable_resource_diagram включено, Gantt автоматически назначит шаблоны gantt.templates.resource_cell_value и gantt.templates.resource_cell_class, чтобы обеспечить возможность редактирования назначений ресурсов в gantt.

Если вы назначите собственные функции этим шаблонам, Gantt будет использовать именно ваши шаблоны.

Стандартная реализация шаблонов доступна в объекте gantt.ext.resources.

gantt.templates.resource_cell_value = gantt.ext.resources.editableResourceCellTemplate;
gantt.templates.resource_cell_class = gantt.ext.resources.editableResourceCellClass;

Обычно не нужно вручную присваивать эти шаблоны для редактируемой диаграммы — это должно обрабатываться Gantt.

В примере ниже приведён шаблон с редактируемыми ячейками. При необходимости его можно доработать:

Related sample: Customizable resource diagram template

Пользовательское оформление ресурсов​

Для окраски обычно понадобятся следующие шаблоны:

В зависимости от контекста вы можете

  • либо использовать предопределённые классы для каждого ресурса (guides/colouring-tasks.md#redefiningthetaskstemplate)
  • либо загружать стили, например, настройки фона и цвета текста вместе с ресурсами. В таком случае вам потребуется динамически сгенерировать CSS на странице (guides/colouring-tasks.md#loadingcolorswithdata)

Related sample: Assigning owners to tasks

Календари ресурсов​

Gantt поддерживает возможность использования пользовательских рабочих календарей. Рабочие календари могут быть привязаны к конкретным ресурсам.

resource_calendars

Они отображаются к задачам через свойство значения в отношении «один к одному»:

// значение ресурса будет взято из свойства `task.resource_id`
gantt.config.resource_property = "resource_id";

gantt.config.resource_calendars = {
"resource1" : "calendarId1",
"resource2" : "calendarId2",
"resource3" : "calendarId3"
};

Вы можете использовать любое свойство для назначения календарей ресурсам. Если свойство ресурса меняется динамически, Gantt автоматически пересчитает время задач с использованием нового календаря.

Related sample: Resource calendars

Если несколько ресурсов могут быть назначены одной задаче, Gantt может автоматически сгенерировать общий календарь для всех назначенных ресурсов.

Вы можете получить больше информации в соответствующей статье (guides/working-time.md#assigningcalendartoresource).

Балансировка загрузки ресурсов​

Вы можете использовать расширение grouping, чтобы разбить весь проект по свойству resource.

resource_break_down

Эта функция может использоваться для балансировки загрузки ресурсов в календаре.

Related sample: Break down by resources

Подробнее о группировке задач читайте в соответствующей статье (guides/grouping.md).

Группировка задач по нескольким ресурсам​

Если вы назначаете на задачу несколько ресурсов, задачи будут сгруппированы по назначенным ресурсам. Это означает, что задача, назначенная двум людям, не будет продублирована для каждого из них. Вместо этого она будет отрисована один раз с обоими лицами, назначенными на неё. Обратите внимание, что сгруппированные задачи будут отсортированы по дате начала.

Group resources

Related sample: Group by multiple resources

  • Если в загруженном наборе данных задача имеет несколько ресурсов, Gantt автоматически создаст для них группы.
  • Для задач без назначенных ресурсов Gantt создаст группу по умолчанию Not assigned. В случае, если в наборе данных есть такая группа, передаваемая в метод groupBy(), она должна иметь конфигурацию default:true, чтобы предотвратить автоматическое создание такой группы.
заметка

Пожалуйста, учтите, что перемещение задач, сгруппированных по нескольким ресурсам, невозможно.

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
