스케일은 scales 속성을 통해 설정할 수 있습니다. scales 배열에 스케일 객체를 추가하여 여러 개의 스케일을 정의할 수 있습니다:
// 단일 일(day) 스케일
gantt.config.scales = [
{unit: "day", step: 1, format: "%j, %D"}
];
// 여러 개의 스케일을 동시에 설정
gantt.config.scales = [
{unit: "month", step: 1, format: "%F, %Y"},
{unit: "week", step: 1, format: weekScaleTemplate},
{unit: "day", step:1, format: "%D", css:daysStyle }
];
시간 스케일(X축)의 다음과 같은 속성들을 조정할 수 있습니다:
또한 사용자 정의 스케일을 추가하는 것도 가능합니다.
스케일의 단위를 정의하려면 스케일 객체에서 unit 속성을 사용하세요.
사용 가능한 값은 "minute", "hour", "day"(기본값), "week", "quarter", "month", "year"입니다.
gantt.config.scales = [
{unit: "month", step: 1, format: "%F, %Y"},
{unit: "day", step: 1, format: "%j, %D"}
];
gantt.init("gantt_here");
날짜 범위가 명시적으로 지정되지 않은 경우, Gantt는 로드된 작업의 날짜를 기준으로 스케일의 첫 번째 작업 이전과 마지막 작업 이후에 오프셋을 추가하여 범위를 결정합니다. 이 오프셋은 시간 스케일 설정에 따라 달라집니다.
scale_offset_minimal 값에 따라, 오프셋은 scales 옵션의 unit 속성에 정의된 시간 단위이거나, 시간 스케일에서 가장 작은 단위가 됩니다.
현재 표시되고 있는 날짜 범위는 getState 메서드를 사용하여 프로그래밍적으로 가져올 수 있습니다.
var state = gantt.getState();
console.log(state.min_date);
// -> Mon Jan 01 2018 00:00:00
console.log(state.max_date);
// -> Tue Jan 01 2019 00:00:00
스케일 범위는 gantt 렌더링 시 재계산됩니다. 사용자가 작업을 현재 보이는 시간 범위 밖으로 이동시키면, 작업 행은 계속 표시되지만 바 요소는 전체 차트가 다시 그려질 때까지 나타나지 않습니다.
스케일이 자동으로 조정되도록 하려면 fit_tasks 옵션을 활성화하세요.
gantt.config.fit_tasks = true;
gantt.init("gantt_here");
Related sample: Auto resize scale
또는 start_date 및 end_date 옵션을 사용하여 날짜 범위를 명시적으로 지정할 수 있습니다:
gantt.config.start_date = new Date(2018, 02, 31);
gantt.config.end_date = new Date(2018, 03, 09);
gantt.init("gantt_here");
이 날짜들은 gantt 초기화 시 직접 지정할 수도 있습니다:
gantt.init("gantt_here", new Date(2018, 02, 31), new Date(2018, 03, 09));
Related sample: Define displayed date range
정의된 간격을 벗어난 작업들은 미예약 작업으로 표시되지 않는 한 Gantt 차트에 나타나지 않습니다.
Related sample: Show Unscheduled Tasks
start_date와 end_date가 모두 설정되어 있고, 이 범위를 벗어난 작업을 추가하면 해당 작업은 차트에 표시되지 않습니다.
이러한 작업을 표시하려면 show_tasks_outside_timescale 옵션을 활성화하세요.
gantt.config.start_date = new Date(2019, 02, 31);
gantt.config.end_date = new Date(2019, 03, 09);
gantt.config.show_tasks_outside_timescale = true;
gantt.init("gantt_here");
이 옵션을 사용하지 않는 경우, 날짜 범위를 동적으로 확장할 수 있습니다:
gantt.attachEvent("onLightboxSave", function(id, task, is_new){
var taskStart = task.start_date;
var taskEnd = task.end_date;
var scaleStart = gantt.config.start_date;
var scaleEnd = gantt.config.end_date;
// 작업이 범위를 벗어난 경우
if(scaleStart > taskEnd || scaleEnd < taskStart ){
// 타임스케일 범위 업데이트
gantt.config.end_date = new Date(Math.max(taskEnd.valueOf(), scaleEnd.valueOf()));
gantt.config.start_date = new Date(Math.min(taskStart.valueOf(), scaleStart.valueOf()));
gantt.render();
}
return true;
});
또는 라이트박스에서 작업이 범위를 벗어나 저장되지 않도록 검증을 추가할 수 있습니다:
gantt.attachEvent("onLightboxSave", function(id, task, is_new){
var taskStart = task.start_date;
var taskEnd = task.end_date;
var scaleStart = gantt.config.start_date;
var scaleEnd = gantt.config.end_date;
// 작업이 범위를 벗어났는지 확인
if(scaleStart > taskEnd || scaleEnd < taskStart ){
gantt.message({
type: "warning",
text: "Warning! The task is outside the date range!",
expire: 5000
});
return false;
}
return true;
});
표시되는 날짜 범위를 실시간으로 업데이트하는 방법에는 몇 가지가 있습니다:
gantt.attachEvent("onBeforeGanttRender", function(){
var range = gantt.getSubtaskDates();
var scaleUnit = gantt.getState().scale_unit;
if(range.start_date && range.end_date){
gantt.config.start_date = gantt.calculateEndDate(range.start_date, -4, scaleUnit);
gantt.config.end_date = gantt.calculateEndDate(range.end_date, 5, scaleUnit);
}
});
gantt.init("gantt_here");
gantt.config.fit_tasks = true;
gantt.init("gantt_here");
start_date와 end_date가 모두 설정된 경우, fit_tasks 옵션이 제대로 작동하려면 위에서 설명한 방법 중 하나를 반드시 사용해야 합니다.
gantt.attachEvent("onTaskDrag", function(id, mode, task, original){
var state = gantt.getState();
var minDate = state.min_date,
maxDate = state.max_date;
var scaleStep = gantt.date.add(new Date(), state.scale_step, state.scale_unit) - new Date();
var showDate,
repaint = false;
if(mode == "resize" || mode == "move"){
if(Math.abs(task.start_date - minDate) < scaleStep){
showDate = task.start_date;
repaint = true;
} else if(Math.abs(task.end_date - maxDate) < scaleStep){
showDate = task.end_date;
repaint = true;
}
if(repaint){
gantt.render();
gantt.showDate(showDate);
}
}
});
Related sample: Re-rendering Scale during Task Dragging

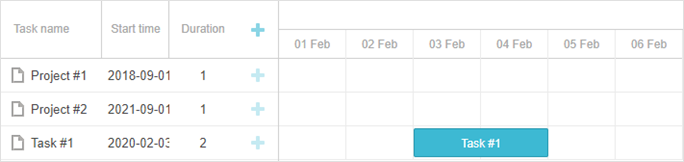

지정된 날짜 범위를 벗어나는 작업도 Gantt 차트에서 표시할 수 있습니다.
이를 위해 show_tasks_outside_timescale 옵션을 true로 설정하세요:
var data = {
"tasks": [
{"id":1, "text":"Project #1", "start_date": "01-09-2018", "end_date": "02-09-2018"},
{"id":2, "text":"Project #2", "start_date": "01-09-2021", "end_date": "02-09-2021"},
{"id":3, "text":"Task #1", "start_date": "03-02-2020", "end_date": "05-02-2020"},
],
"links":[]
};
gantt.config.show_tasks_outside_timescale = true;
gantt.init("gantt_here", new Date(2020, 1, 1), new Date(2020, 2, 1));
Related sample: Tasks outside timescale
이렇게 하면, ID가 "1"과 "2"인 작업이 타임라인 영역에 빈 행으로 나타나며, 그리드에 이름과 시작일이 표시됩니다.

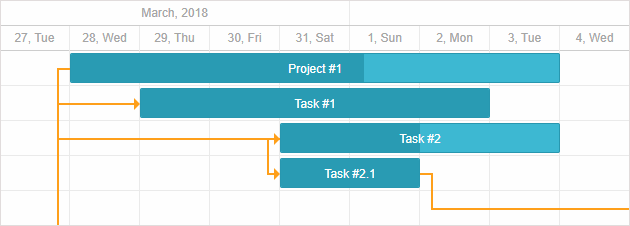

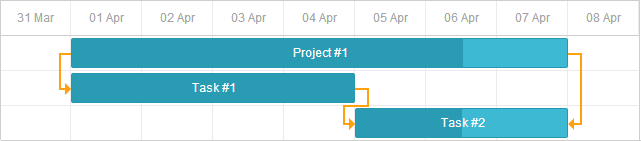

시간 스케일의 스텝 크기를 정의하려면 스케일 구성 객체의 step 속성을 사용하세요:
var monthScaleTemplate = function (date) {
var dateToStr = gantt.date.date_to_str("%M");
var endDate = gantt.date.add(date, 2, "month");
return dateToStr(date) + " - " + dateToStr(endDate);
};
gantt.config.scales = [
{unit: "year", step: 1, format: "%Y"},
{unit: "month", step: 3, format: monthScaleTemplate},
{unit: "month", step: 1, format: "%M"}
];
gantt.init("gantt_here");
Related sample: Step config for the Quarter scale

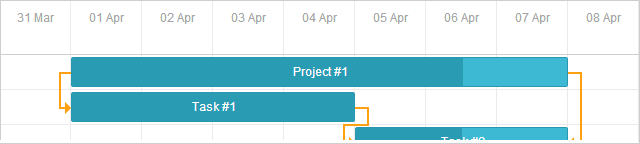

스케일의 높이를 조정하려면 scale_height 속성을 사용하세요:
gantt.config.scale_height = 54;
gantt.init("gantt_here");
여러 개의 스케일이 사용되는 경우, 지정한 높이는 각 스케일에 균등하게 분배됩니다. 예를 들어 scale_height가 60 픽셀이고, 3개의 스케일이 있다면 각각 20 픽셀의 높이를 가지게 됩니다.
사용 가능한 포맷 문자에 대해 알아보려면 날짜 형식 지정 문서를 참고하세요
각 스케일 객체의 format 속성을 사용해 날짜 포맷을 설정할 수 있습니다. 이 속성은 문자열일 수도 있고:
gantt.config.scales = [
{unit: "month", step: 1, format: "%F, %Y"},
{unit: "week", step: 1, format: weekScaleTemplate},
{unit: "day", step: 1, format: "%D", css: daysStyle }
];
gantt.init("gantt_here");

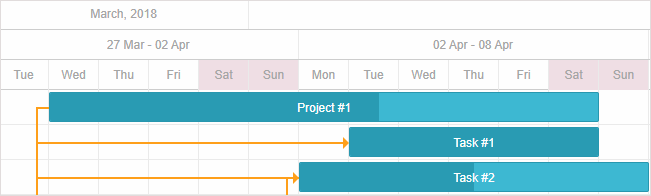

Related sample: Multiple scales
또는 날짜 객체를 받아 포맷 문자열을 반환하는 함수일 수도 있습니다:
gantt.config.scales = [
{ unit: "day", step: 1, format: function(date){
return "<strong>Day " + dayNumber(date) + "</strong><br/>" + dateFormat(date);
}}
]

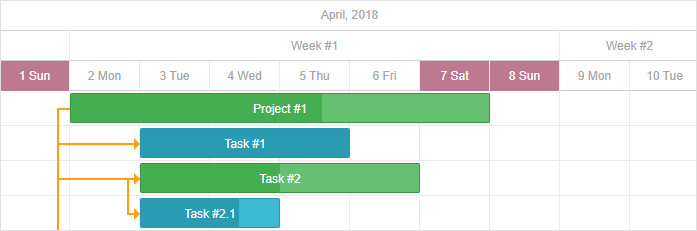

시간 스케일 셀을 스타일링하려면 스케일 객체의 css 속성을 사용하세요.
function getWeekOfMonthNumber(date){
let adjustedDate = date.getDate() + date.getDay();
let prefixes = ['0', '1', '2', '3', '4', '5'];
return (parseInt(prefixes[0 | adjustedDate / 7]) + 1);
}
gantt.config.scales = [
{unit: "month", step: 1, format: "%F, %Y"},
{unit: "week", step: 1, format: function(date){
return "Week #" + getWeekOfMonthNumber(date);
}},
{unit: "day", step: 1, format: "%j %D", css: function(date) { if(!gantt.isWorkTime(date)){
return "week-end";
}
}}
];
Related sample: Styling of cells of the time scale
css 속성이 스케일 설정에 지정되지 않은 경우, scale_cell_class 템플릿을 사용해 scales 배열의 첫 번째 시간 스케일에 CSS 클래스를 적용할 수 있습니다.
function getWeekOfMonthNumber(date){
let adjustedDate = date.getDate() + date.getDay();
let prefixes = ['0', '1', '2', '3', '4', '5'];
return (parseInt(prefixes[0 | adjustedDate / 7]) + 1);
}
gantt.config.scales = [
{unit: "month", step: 1, format: "%F, %Y"},
{unit: "week", step: 1, format: function(date){
return "Week #" + getWeekOfMonthNumber(date);
}},
{unit: "day", step: 1, format: "%j %D"}
];
gantt.templates.scale_cell_class = function(date) {
if(!gantt.isWorkTime(date)){
return "week-end";
}
};
Related sample: Styling of the first time scale
scale_cell_class 템플릿을 모든 스케일에 적용하려면 inherit_scale_class 옵션을 true로 설정하세요.
gantt.config.scales = [
{unit: "month", step: 1, format: "%F, %Y"},
{unit: "week", step: 1, format: function(date){
return "Week #" + getWeekOfMonthNumber(date);
}},
{unit: "day", step: 1, format: "%j %D"}
];
gantt.templates.scale_cell_class = function(date) {
if(!gantt.isWorkTime(date)){
return "week-end";
}
};
gantt.config.inherit_scale_class = true;
Related sample: Styling of all scales
근무 시간 계산과 함께 사용할 때는 하드코딩된 값 대신 isWorkTime을 사용하는 것이 좋습니다:
gantt.config.work_time = true;
gantt.templates.scale_cell_class = function(date){
if(!gantt.isWorkTime(date)){
return "weekend";
}
};
타임라인 영역의 스타일을 더 맞춤화하는 방법은 타임 슬롯 하이라이트하기 문서를 참고하세요.
dhtmlxGantt에서는 사용자 정의 시간 단위를 생성하고, 스케일 구성에서 라벨 템플릿을 설정할 수 있습니다.
사용자 정의 단위를 정의하려면 Date 객체에 두 개의 함수를 구현하세요:
Date gantt.date.<unit>_start(Date date);
Date gantt.date.add_<unit>(Date date, Integer increment);
일반적으로 증분 값은 양수입니다. 스케일 셀은 왼쪽에서 오른쪽으로 생성되기 때문입니다. 하지만 첫 번째 셀은 오른쪽에서 왼쪽으로 생성되므로, Gantt는 이 경우 음수 증분 값을 사용합니다.
다음은 회계 연도가 1월 31일에 종료된다고 가정할 때 "fiscal_year" 단위를 정의하는 방법입니다. 새로운 단위를 지정하는 방법은 다음과 같습니다:
var firstMonth = 1,
firstDay = 1;
gantt.date.fiscal_year_start = function(date){ var next = new Date(date);
if(next.getMonth() < firstMonth ||
(next.getMonth() === firstMonth && next.getDate() < firstDay)){
next = gantt.date.add(next, -1, "year");
}
next = gantt.date.year_start(next);
next.setMonth(firstMonth);
next.setDate(firstDay);
return next;
};
gantt.date.add_fiscal_year = function(date, inc){ return gantt.date.add(date, inc, "year");
};
이제 코드는 다음과 같이 사용할 수 있습니다:
var dateToStr = gantt.date.date_to_str("%Y");
function fiscalYearLabel(date){
return dateToStr(gantt.date.fiscal_year_start(date));
};
gantt.config.scales = [
{unit:"year", step:1, format:"Calendar year %Y"},
{unit:"fiscal_year", step:1, format:fiscalYearLabel},
{unit:"month", step: 1, format: "%M %Y"},
{unit:"day", step: 1, format:"%d %M"}
];
각 "day" 셀을 00, 08, 16으로 표시된 세 개의 "hour" 셀로 분할할 수 있습니다. 로직은 다음과 같습니다:
gantt.date.hour_custom_start = function (date) {
return date;
};
gantt.date.add_hour_custom = function (date, inc) { // inc depends on the "step"
const nextDate = new Date(date);
if (nextDate.getHours() % 8 != 0) { // the hour value is not 0, 8 or 16 const diff = Math.abs(8 - nextDate.getHours()); return gantt.date.add(nextDate, diff * inc, "hour"); } return gantt.date.add(date, 8 * inc, "hour"); };
gantt.config.scales = [
{ unit: "day", step: 1, date: "%d %F" },
{ unit: "hour_custom", step: 1, date: "%H" },
];
gantt.config.date_grid = "%Y-%m-%d %H:%i"
Related sample: Custom hours on the scale

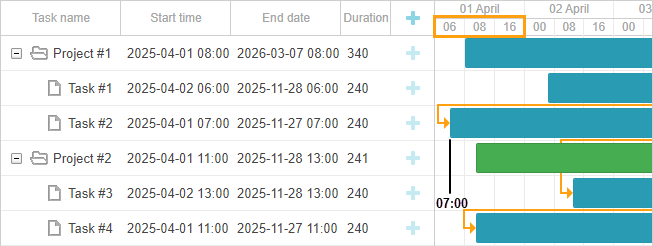

Gantt가 첫 번째 "hour" 셀을 어떻게 결정하는지 이해하려면, 가장 이른 작업이 07:00에 시작된다고 가정해 봅니다. 7은 8의 배수가 아니므로, Gantt는 다음 규칙을 적용합니다:
if (nextDate.getHours() % 8 != 0) {
const diff = Math.abs(8 - nextDate.getHours()); // 8 - 7 = 1
return gantt.date.add(nextDate, diff * inc, "hour"); // 7 - 1 = 6
}
Gantt는 8:00과 7:00 사이의 시간 차이를 계산합니다:
diff = 08:00 - 07:00 = 1 hour
그런 다음 이 차이를 증가 값과 곱합니다:
diff * inc = 1 hour * (-1) = -1 hour
여기서 inc는 시간 단계의 음수 값(-1)입니다.
마지막으로, 이 값을 가장 이른 작업 시간에 더합니다:
07:00 + (- 1 hour) = 06:00
첫 번째 셀의 값은 06이 됩니다.
두 번째 "hour" 셀에는 양의 증가 값이 적용되어 동일한 논리가 적용됩니다:
diff = 08:00 - 06:00 = 2 hours
diff * inc = 2 hour * 1 = 2 hours
06:00 + 2 hours = 08:00
두 번째 셀에는 08이 표시됩니다.
8은 8의 배수이므로, 다음 셀은 단순히 08:00 + 8 hours = 16:00으로 계산되며, 이후 셀도 이 패턴이 반복됩니다.
이 접근 방식은 date range isn’t specified explicitly일 때 동작합니다.
더 많은 예시는 How to add a custom scale 문서를 참고하세요.
이 섹션에서는 근무하지 않는 시간대를 표시하거나 숨기도록 시간 스케일을 커스터마이즈하는 예시를 제공합니다. 또한 skip_off_time 모드가 활성화되어 있을 때 스케일 시작 부분에 근무 외 시간 셀을 숨기는 예시도 포함되어 있습니다.
다음은 08:00~12:00, 13:00~17:00의 일반적인 근무 시간대에 맞춘 커스텀 스케일 예시입니다:
gantt.date.day_custom_start = function (date) {
return date;
};
gantt.date.add_day_custom = function (date, inc) { const nextDate = new Date(date); if (nextDate.getHours() < 8) { // Statement 1 const diff = 8 - nextDate.getHours(); return gantt.date.add(nextDate, diff * inc, "hour"); } if (nextDate.getHours() == 8) { // Statement 2 return gantt.date.add(nextDate, 9 * inc, "hour"); } if (nextDate.getHours() == 17) { // Statement 3 return gantt.date.add(nextDate, 15 * inc, "hour"); }
return gantt.date.add(date, 8 * inc, "hour"); };
gantt.config.scales = [
{ unit: "day_custom", step: 1, date: "%d %H:00" },
];
// gantt.config.skip_off_time = true;
gantt.config.work_time = true;
gantt.config.correct_work_time = true;
gantt.plugins({
auto_scheduling: true,
});
gantt.setWorkTime({ hours: ["8:00-12:00", "13:00-17:00"] });
gantt.config.duration_unit = "minute";
gantt.config.duration_step = 1;
gantt.config.time_step = 1;
gantt.config.round_dnd_dates = false;
Related sample: Custom time spans

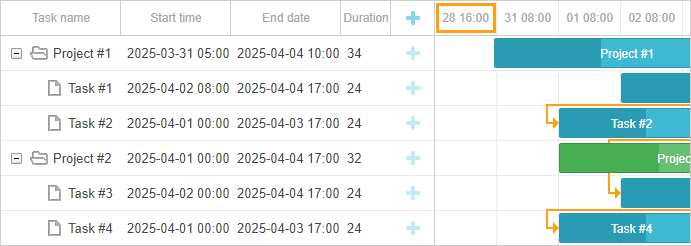

가장 이른 작업이 2025년 4월 1일 08:00에 시작된다고 가정해 봅니다. gantt.config.skip_off_time 설정에 따라 Gantt가 이 작업 이전에 오프셋을 어떻게 추가하는지 살펴보겠습니다.
근무 외 시간을 숨기는 설정부터 시작합니다:
gantt.config.skip_off_time = true;

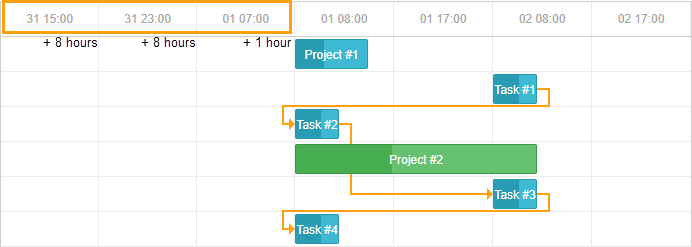

이 경우, 첫 번째 "hour" 셀을 만들기 위해 Gantt는 가장 이른 작업 시간에서 이전 근무 시간에 도달할 때까지 시간을 빼게 됩니다.
따라서 첫 번째 셀에는 31 15:00이 표시됩니다.
다른 셀의 계산 방법을 이해하려면 gantt.config.skip_off_time을 비활성화해 보세요:
gantt.config.skip_off_time = false;

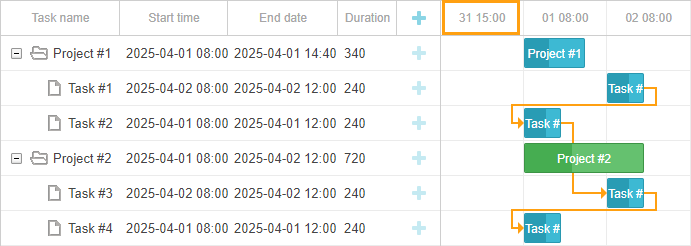

이 경우에도 첫 번째 셀은 31 15:00으로 동일하지만, 근무 외 시간이 표시되어 가장 이른 작업 전에도 더 많은 빈 셀이 나타납니다.
이 셀들에 대해서는 다음 로직이 적용됩니다:
2025년 4월 1일 08:00은 가장 이른 작업의 시작 시간과 일치합니다.
다른 셀도 유사하게 생성됩니다.
skip_off_time이 비활성화된 경우, Gantt는 가장 이른 작업 전에도 여러 개의 빈 셀을 추가할 수 있습니다. 이 설정과 상관없이 항상 하나의 셀만 나타나도록 하려면 다음과 같은 로직을 사용할 수 있습니다:
gantt.date.add_day_custom = function (date, inc) {
// work_time이 활성화되고 작업이 로드된 경우,
// 첫 번째 셀 날짜를 계산합니다.
// 최소 날짜부터 시작하여 뒤로 이동하면서,
// 가장 가까운 근무 시간 내 날짜를 찾은 후
// 그 날짜에서 1시간을 뺍니다
if (inc < 0 && gantt.getTaskByTime().length) {
return gantt.calculateEndDate({
start_date: date, duration: -1, unit: gantt.config._duration_unit
})
}
// 근무 시간(근무일)의 시작;
// 근무일이 끝나는 시점 계산
if (date.getHours() == 8) {
return gantt.calculateEndDate(date, 8);
}
// 근무 시간(근무일)의 끝;
// 다음 근무일이 시작되는 시점 계산
if (date.getHours() == 17) {
return gantt.date.add(date, 15 * inc, "hour");
}
// 작업이 로드된 경우, 두 번째 스케일 셀의 근무 날짜를 계산
// 작업이 없는 경우, 모든 스케일 셀의 날짜를 계산
date = gantt.date.add(date, 1 * inc, "day");
gantt.date.day_start(date);
date = gantt.getClosestWorkTime({ date, dir: "future" })
return date
};
gantt.config.scales = [
{ unit: "day_custom", step: 1, date: "%d %H:%i" },
];
gantt.config.work_time = true;
gantt.config.skip_off_time = false;
Related sample: Equal offset for custom scales
근무 외 시간이 숨겨진 경우 스케일은 다음과 같이 표시됩니다:
근무 외 시간이 표시되는 경우(gantt.config.skip_off_time 비활성화):
타임라인에서 무한 스크롤을 구현하는 자세한 예시는 관련 문서에서 확인할 수 있습니다.
버전 9.0부터 시간 스케일 라벨은 기본적으로 고정(sticky)됩니다. 즉, 셀의 너비가 라벨보다 훨씬 넓을 때도 타임라인을 스크롤하는 동안 라벨이 뷰포트에 고정되어 자연스럽게 사라질 때까지 계속 표시됩니다. 이 기능은 확대/축소 시에도 스케일 라벨이 항상 잘 보이도록 도와줍니다.
라벨이 셀 중앙에 위치하고 스크롤 시 고정되지 않던 이전 동작이 더 필요하다면, 스케일의 sticky
속성을 false
로 설정하면 됩니다:
gantt.config.scales = [
{unit: "year", step: 1, format: "%Y", sticky: false},
{unit: "month", step: 1, format: "%F", sticky: false},
{unit: "day", step: 1, format: "%j", sticky: false}
];
gantt.init("gantt_here");
반대로, 셀 너비와 상관없이 특정 스케일에 대해 라벨 고정이 항상 적용되게 하려면 sticky: true
로 설정하면 됩니다. 이 경우 라벨이 셀보다 좁아도 항상 고정됩니다:
gantt.config.scales = [
{unit: "year", step: 1, format: "%Y", sticky: true},
{unit: "month", step: 1, format: "%F", sticky: true},
{unit: "day", step: 1, format: "%j", sticky: true}
];
gantt.init("gantt_here");
