본문으로 건너뛰기

dhtmlxGantt with Angular

이 문서를 사용하려면 Angular의 기본 개념과 패턴에 익숙해야 합니다. 익숙하지 않은 경우 시작 가이드를 참고하십시오. Angular 문서를 참고해 시작 방법을 확인할 수 있습니다.

DHTMLX Gantt는 Angular와 호환됩니다. GitHub에서 해당 예제를 확인할 수 있습니다: DHTMLX Gantt with Angular Demo.

프로젝트 생성

새 프로젝트를 시작하기 전에 Angular CLINode.js를 설치하십시오.

ng new my-angular-gantt-app

위 명령은 필요한 모든 도구와 의존성을 설치하므로 추가 명령이 필요하지 않습니다.

의존성 설치

그 다음 아래 명령으로 앱 디렉터리로 이동하십시오:

cd my-angular-gantt-app

그런 다음 아래 명령 중 하나로 앱을 실행합니다:

yarn start

또는

npm start

앱은 이제 http://localhost:4200에서 접속할 수 있습니다.

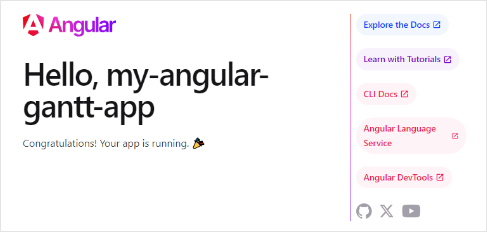

Gantt Angular app running

Gantt 생성

이제 DHTMLX Gantt 코드를 얻어야 합니다. 먼저 명령 프롬프트에서 Ctrl+C를 눌러 앱을 중지한 다음 Gantt 패키지 설치를 진행할 수 있습니다.

Step 1. 패키지 설치

라이브러리의 PRO 버전은 당사의 프라이빗 리포지토리에서 npm/yarn 설치로 이용할 수 있습니다. 접근 권한을 얻으려면 이 지침을 따라 주십시오.

평가 버전의 Gantt를 얻은 뒤에는 아래 명령으로 설치할 수 있습니다:

  • npm용:
npm install @dhx/trial-gantt
  • yarn용:
yarn add @dhx/trial-gantt

또는 zip 패키지로 제공되는 라이브러리를 npm 모듈로 구성된 형태로 사용할 수 있으므로 로컬 폴더에서 설치하기 옵션을 사용할 수 있습니다.

Step 2. 컴포넌트 생성

다음으로 애플리케이션에 Gantt를 추가할 컴포넌트를 생성해야 합니다. src/app/ 디렉터리에 gantt 폴더를 만들고 그 안에 두 개의 파일을 추가하여 각각 gantt.component.tsgantt.component.css로 부릅시다.

소스 파일 가져오기

gantt.component.ts 파일을 열고 Gantt 소스 파일을 가져옵니다. 주의 사항은 다음과 같습니다:

  • 로컬 폴더에서 Gantt 패키지를 설치한 경우 가져오기 경로는 다음과 같이 보일 수 있습니다:
gantt.component.ts
import { Gantt } from 'dhtmlx-gantt';
gantt.component.css
@import "@dhtmlx-gantt/codebase/dhtmlxgantt.css";
  • Trial 버전을 설치한 경우의 경로는 다음과 같아야 합니다:
gantt.component.ts
import { Gantt } from '@dhx/trial-gantt';
gantt.component.css
@import "@dhx/trial-gantt/codebase/dhtmlxgantt.css";

이 튜토리얼에서는 trial 버전의 Gantt를 사용할 것입니다.

새로 생성된 gantt.component.ts 파일은 gantt 폴더 내에 Gantt의 템플릿을 포함하게 됩니다. 아래 줄의 코드를 추가합시다:

gantt.component.ts
import { Component, ElementRef, OnInit,
ViewChild, ViewEncapsulation } from '@angular/core';
import { Gantt, GanttStatic } from "@dhx/trial-gantt";

@Component({
encapsulation: ViewEncapsulation.None,
selector: 'gantt',
styleUrls: ['./gantt.component.css'],
template: `<div #gantt_here className='gantt-chart'></div>`,
})
export class GanttComponent implements OnInit {
@ViewChild('gantt_here', { static: true }) ganttContainer!: ElementRef;
private _gantt?: GanttStatic;

ngOnInit() {
let gantt = Gantt.getGanttInstance();
gantt.init(this.ganttContainer.nativeElement);

this._gantt = gantt;
}
ngOnDestroy() {
if (this._gantt) this._gantt.destructor();
}
}

위 코드에서 Angular의 ngOnInit() 메서드를 사용했고, 필요 없게 되었을 때 컴포넌트를 정리하기 위해 ngOnDestroy() 메서드에 gantt.destructor() 호출을 지정한 것을 볼 수 있습니다.

Gantt 스타일은 gantt.component.css 파일에 별도로 선언합니다. 기본 스타일은 아래와 같이 보일 수 있습니다:

gantt.component.css
@import "@dhx/trial-gantt/codebase/dhtmlxgantt.css";
.gantt-chart {
position: relative;
width: 100%;
height: 600px;
}

Step 3. 앱에 Gantt 추가

이제 컴포넌트를 앱에 추가할 차례입니다. src/app/app.component.ts를 열고 기본 콘텐츠 대신 Gantt 컴포넌트를 사용하도록 아래 코드를 삽입합니다:

src/app/app.component.ts
import { Component } from '@angular/core';

@Component({
selector: 'app-root',
templateUrl: './app.component.html',
styleUrls: ['./app.component.css']
})
export class AppComponent {
title = 'DHTMLX Gantt with Angular';
}

그런 다음 src/app/app.module.ts 파일을 src/app/ 디렉터리에 생성하고 아래의 내용으로 GanttComponent를 추가합니다:

src/app/app.module.ts
import { NgModule } from "@angular/core";
import { BrowserModule } from "@angular/platform-browser";

import { AppComponent } from "./app.component";
import { GanttComponent } from './gantt/gantt.component';

@NgModule({
declarations: [AppComponent, GanttComponent],
imports: [BrowserModule],
providers: [],
bootstrap: [AppComponent],
})
export class AppModule {}

다음으로 src/app/app.component.html 파일을 열고 기본 내용 대신 아래 코드를 추가합니다:

src/app/app.component.html
<gantt></gantt>

마지막으로 src/main.ts 파일을 열어 기존 코드를 아래와 같이 바꿉니다:

src/main.ts
import { platformBrowserDynamic } from "@angular/platform-browser-dynamic";
import { AppModule } from "./app/app.module";

platformBrowserDynamic()
.bootstrapModule(AppModule)
.catch((err) => console.error(err));

그 후 앱을 시작하면 빈 Gantt가 있는 페이지가 표시됩니다:

Gantt Angular init

Step 4. 데이터 제공

Angular Gantt에 데이터 로딩을 추가하려면 작업(Task)과 연결(Link) 서비스를 추가해야 합니다. 다만 먼저 작업과 연결 모델을 정의해 보겠습니다.

작업 및 연결 모델을 생성하려면 아래 명령을 실행합니다:

ng generate class models/task --skip-tests
ng generate class models/link --skip-tests

새로 생성된 models/task.ts 파일에서, models 폴더 안에 아래의 코드를 추가합니다:

models/task.ts
export class Task {
id!: number;
start_date!: string;
text!: string;
progress!: number;
duration!: number;
parent!: number;
}

새로 생성된 models/link.ts 파일 안에 아래의 코드를 추가합니다:

models/link.ts
export class Link {
id!: number;
source!: number;
target!: number;
type!: string;
}

이제 Task와 Link 서비스를 생성해 봅시다. 서비스는 특정 작업이나 연결을 생성하는 역할을 하는 클래스입니다. Angular의 서비스는 Dependency Injection(UnDI) 메커니즘을 사용하여 주입될 수 있습니다. 이 서비스들은 데이터나 함수, 애플리케이션에 필요한 기능을 포함할 수 있습니다. Gantt에 Task와 Link를 제공하는 데이터 서비스를 만들어야 합니다.

Task와 Link 서비스를 생성하려면 아래 명령을 실행합니다:

ng generate service services/task --flat --skip-tests
ng generate service services/link --flat --skip-tests

새로 생성된 task.service.ts 파일 안에 아래의 코드를 추가합니다:

services/task.service.ts
import { Injectable } from '@angular/core';
import { Task } from '../models/task';

@Injectable()
export class TaskService {
get(): Promise<Task[]>{
return Promise.resolve([
{ id: 1, text: 'Task #1', start_date: '2023-04-15 00:00',
duration: 3, progress: 0.6, parent: 0 },
{ id: 2, text: 'Task #2', start_date: '2023-04-18 00:00',
duration: 3, progress: 0.4, parent: 0 }
]);
}
}

또한 link.service.ts 파일 안에 아래의 내용을 추가합니다:

services/link.service.ts
import { Injectable } from '@angular/core';
import { Link } from '../models/link';

@Injectable()
export class LinkService {
get(): Promise<Link[]> {
return Promise.resolve([
{ id: 1, source: 1, target: 2, type: '0' }
]);
}
}

이제 서비스에 @Injectable() 데코레이터를 추가했습니다. 이는 주입기가 인스턴스화할 수 있는 클래스로 표시합니다. 이를 컴포넌트에 주입할 예정입니다. 앞으로 이 서비스들을 컴포넌트에 주입할 것입니다.

현재 get() 메서드는 하드코딩된 데이터로 해석된 프라미스를 반환합니다. 다만 서버 측에서 데이터를 로드하고 프라미스도 반환하게 할 수 있습니다. Gantt 컴포넌트는 작업을 얻기 위해 TaskService, 연결을 얻기 위해 LinkService를 사용할 예정입니다. 이를 가능하게 하려면 컴포넌트에 서비스를 추가합시다. 먼저 gantt.component.ts에 필요한 모듈을 가져옵니다:

gantt.component.ts
import {TaskService} from "../services/task.service";
import {LinkService} from "../services/link.service";

또한 @Component 데코레이터의 providers에 TaskServiceLinkService를 지정해야 합니다:

gantt.component.ts
@Component({
encapsulation: ViewEncapsulation.None,
selector: 'gantt',
styleUrls: ['./gantt.component.css'],
providers: [TaskService, LinkService],
template: `<div #gantt_here className='gantt-chart'></div>`,
})

이제 새로운 GanttComponent가 초기화될 때마다 서비스의 새 인스턴스가 생성됩니다. 서비스는 컴포넌트에 주입될 준비가 되어 있어야 합니다. 이를 위해 GanttComponent 클래스에 아래 생성자를 추가합니다:

gantt.component.ts
constructor(private taskService: TaskService, private linkService: LinkService) { }

다음과 같이 ngOnInit() 함수를 수정합니다:

  • 작업 데이터를 로드하기 위한 형식(XML)을 설정해야 합니다
  • 서비스를 호출해 데이터를 얻고 응답이 오면 이를 Gantt에 전달합니다
gantt.component.ts
let gantt = Gantt.getGanttInstance();
gantt.config.date_format = '%Y-%m-%d %H:%i';
gantt.init(this.ganttContainer.nativeElement);

Promise.all([this.taskService.get(), this.linkService.get()])
.then( ([data, links]) => {
gantt.parse({ data, links });
});
this._gantt = gantt;

다음은 gantt.component.ts 파일의 전체 코드를 보여주는 예시입니다:

gantt.component.ts
import { Component, ElementRef, OnInit,
ViewChild, ViewEncapsulation } from '@angular/core';
import { TaskService } from '../services/task.service';
import { LinkService } from '../services/link.service';
import { Gantt, GanttStatic } from "@dhx/trial-gantt";

@Component({
encapsulation: ViewEncapsulation.None,
selector: 'gantt',
styleUrls: ['./gantt.component.css'],
providers: [TaskService, LinkService],
template: `<div #gantt_here className='gantt-chart'></div>`,
})
export class GanttComponent implements OnInit {
@ViewChild('gantt_here', { static: true }) ganttContainer!: ElementRef;
private _gantt?: GanttStatic;
constructor(private taskService: TaskService, private linkService: LinkService) { }

ngOnInit() {
let gantt = Gantt.getGanttInstance();
gantt.config.date_format = '%Y-%m-%d %H:%i';
gantt.init(this.ganttContainer.nativeElement);
Promise.all([this.taskService.get(), this.linkService.get()])
.then(([data, links]) => {
gantt.parse({ data, links });
});
this._gantt = gantt;
}
ngOnDestroy() {
if (this._gantt) this._gantt.destructor();
}
}

이제 다시 앱 페이지를 열면 작업이 포함된 Gantt가 보일 것입니다:

Gantt Angular events

Step 5. 데이터 저장

Gantt에서 발생한 변경 사항을 캡처하려면 백엔드 서버와의 통신을 가능하게 하는 dataProcessor 핸들러를 사용할 수 있습니다. 핸들러는 함수나 라우터 객체로 선언될 수 있습니다. dhtmlxGantt는 핸들러의 Promise 응답을 받아들이므로 작업의 완료를 올바르게 처리합니다.

다음과 같이 API 메서드 **createDataProcessor()**를 통해 DataProcessor를 생성하고 변경 사항을 캡처할 수 있습니다:

gantt.createDataProcessor(function(entity, action, data, id) {​
gantt.message(`${​entity} ${​action}`);
});

새 레코드를 생성한 후 작업 ID를 변경하는 서비스가 일반적으로 하는 것처럼, Promise가 데이터를 반환할 때 (id: databaseId) 또는 (tid: databaseId) 형식의 객체를 반환하게 하여 Gantt가 새로운 데이터베이스 ID를 레코드에 적용할 수 있도록 하십시오. 서버 측에 대한 자세한 정보는 서버 측 정보를 확인하십시오.

자, Angular Gantt가 준비되었습니다. GitHub의 전체 데모를 확인해 보시려면 여기를 클릭하십시오.
