본문으로 건너뛰기

스케일 설정

간트 차트 날짜

스케일의 구성은 scales 속성을 통해 지정됩니다. 배열의 scales 구성에 스케일 객체를 설정하여 원하는 만큼의 스케일을 정의할 수 있습니다:

// 단일 일(day) 스케일
gantt.config.scales = [
{ unit: "day", step: 1, format: "%j, %D" }
];

// 여러 스케일을 한 번에 설정
gantt.config.scales = [
{ unit: "month", step: 1, format: "%F, %Y" },
{ unit: "week", step: 1, format: weekScaleTemplate },
{ unit: "day", step: 1, format: "%D", css: daysStyle }
];

다음과 같은 시간 축(X-축)의 측면을 구성할 수 있습니다:

  1. 단위
  2. 범위
  3. 간격
  4. 높이
  5. 날짜 형식
  6. 스타일링

또한 맞춤 스케일을 추가할 수 있습니다.

시간 단위​

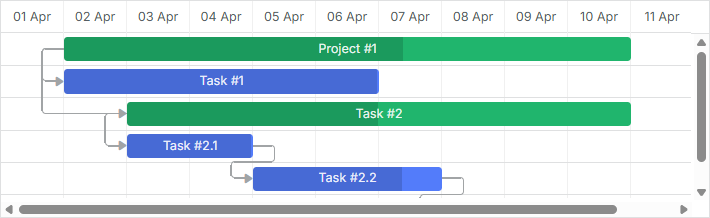

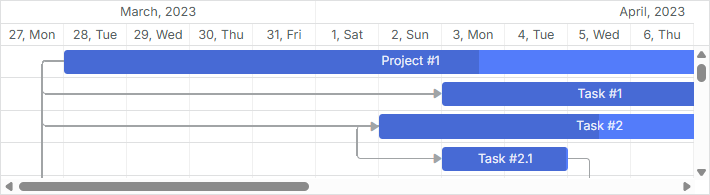

month_day_scale_units

스케일의 단위를 설정하려면 해당 스케일 객체의 unit 속성을 사용합니다:

가능한 값은: "minute", "hour", "day" (기본값), "week", "quarter", "month", "year".

gantt.config.scales = [
{ unit: "month", step: 1, format: "%F, %Y" },
{ unit: "day", step: 1, format: "%j, %D" }
];

gantt.init("gantt_here");

Month view

범위​

day_scale_unit

기본 범위 설정​

날짜 범위를 명시적으로 지정하지 않으면, Gantt는 로드된 작업의 날짜를 사용하고 스케일에서 첫 작업 이전과 마지막 작업 이후에 오프셋을 추가합니다. 이 오프셋은 시간 축의 설정에 의해 정의됩니다. scale_offset_minimal 값에 따라, scales 옵션의 unit 속성으로 정의된 시간 단위이거나 가장 작은 시간 축 단위를 기준으로 결정됩니다.

표시되는 날짜 범위는 getState 메서드를 사용해 프로그래밍 방식으로 얻을 수 있습니다.

const state = gantt.getState();

console.log(state.min_date);
// -> Mon Jan 01 2025 00:00:00

console.log(state.max_date);
// -> Tue Jan 01 2026 00:00:00

스케일 범위는 gantt rendering 시 재계산됩니다. 사용자가 표시된 시간 범위를 벗어나 작업을 이동하면 작업 행은 표시되지만 바(bar) 요소는 전체 재페인트가 완료될 때까지 보이지 않습니다.

스케일을 자동으로 조정하려면 fit_tasks 구성을 사용하세요.

gantt.config.fit_tasks = true;
gantt.init("gantt_here");

자동 크기 조정 스케일

날짜 범위를 명시적으로 설정​

대신 start_date 및 end_date 구성 옵션을 사용해 날짜 범위를 명시적으로 설정할 수 있습니다:

gantt.config.start_date = new Date(2025, 02, 31);
gantt.config.end_date = new Date(2025, 03, 09);

gantt.init("gantt_here");

또는 gantt 초기화 호출에서 지정할 수도 있습니다:

gantt.init("gantt_here", new Date(2025, 02, 31), new Date(2025, 03, 09));

표시된 날짜 범위 정의

지정된 간격에 맞지 않는 작업은 [unscheduled]로 표시되거나 표시되지 않고 간트 차트에 표시되지 않습니다.

미계획 작업 표시

참고​

둘 다 start_date 및 end_date 옵션이 지정되고 범위 밖에 있는 작업을 생성하면 차트에서 해당 작업이 사라집니다. 차트에 작업을 표시하려면 [tasks outside timescale] 가이드의 예시를 참고하거나 show_tasks_outside_timescale 구성을 사용하십시오.

gantt.config.start_date = new Date(2025, 02, 31);
gantt.config.end_date = new Date(2025, 03, 09);
gantt.config.show_tasks_outside_timescale = true;

gantt.init("gantt_here");

범위를 강제로 확장하려면 위의 구성을 사용하지 않는 경우에도 다음과 같은 로직으로 확장할 수 있습니다:

gantt.attachEvent("onLightboxSave", (id, task, is_new) => {
const { start_date: taskStart, end_date: taskEnd } = task;
const { start_date: scaleStart, end_date: scaleEnd } = gantt.config;

// 현재 Timescale 범위를 벗어난 작업인 경우
if (scaleStart > taskEnd || scaleEnd < taskStart) {
// Timescale 범위를 업데이트
gantt.config.end_date = new Date(
Math.max(taskEnd.valueOf(), scaleEnd.valueOf())
);

gantt.config.start_date = new Date(
Math.min(taskStart.valueOf(), scaleStart.valueOf())
);

gantt.render();
}

return true;
});

또는 라이트박스 컨트롤에 유효성 검사를 추가할 수 있습니다:

gantt.attachEvent("onLightboxSave", (id, task, is_new) => {
const { start_date: taskStart, end_date: taskEnd } = task;
const { start_date: scaleStart, end_date: scaleEnd } = gantt.config;

// 작업이 범위를 벗어났는지 확인
if (scaleStart > taskEnd || scaleEnd < taskStart) {
gantt.message({
type: "warning",
text: "Warning! The task is outside the date range!",
expire: 5000
});

return false;
}

return true;
});

표시 범위를 동적으로 변경​

실시간으로 표시 범위를 변경하는 방법은 여러 가지가 있습니다:

  • 로드된 작업을 표시되도록 동적으로 조정하면서 start_date / end_date 구성을 사용해 시간 범위를 제어할 수 있습니다.

이를 스케일 범위를 재계산하여 gantt가 다시 도려질 때마다 start_date / end_date 구성을 업데이트하는 방식으로도 할 수 있습니다:

gantt.attachEvent("onBeforeGanttRender", () => {
const range = gantt.getSubtaskDates();
const scaleUnit = gantt.getState().scale_unit;

if (range.start_date && range.end_date) {
gantt.config.start_date = gantt.calculateEndDate(
range.start_date, -4, scaleUnit
);

gantt.config.end_date = gantt.calculateEndDate(
range.end_date, 5, scaleUnit
);
}
});

gantt.init("gantt_here");
  • 로케일에서 스케일 간격에 맞지 않는 작업이 있을 때마다 스케일 재렌더링을 강제하려면 fit_tasks 속성을 true로 설정하십시오:
gantt.config.fit_tasks = true;
gantt.init("gantt_here");

두 옵션 중 하나를 사용해도 될 때, start_date 와 end_date 옵션이 모두 지정된 경우에는 위의 note에서 설명한 방법 중 하나를 사용해야만 fit_tasks가 올바르게 작동합니다.

  • 또한 작업을 드래그하는 동안 스케일을 자동으로 변경하도록 하려면 onTaskDrag 이벤트 핸들러 안에 필요한 로직을 넣을 수 있습니다:
gantt.attachEvent("onTaskDrag", (id, mode, task, original) => {
const state = gantt.getState();
const minDate = state.min_date;
const maxDate = state.max_date;

const scaleStep = gantt.date.add(
new Date(), state.scale_step, state.scale_unit
) - new Date();

let showDate;
let repaint = false;

if (mode == "resize" || mode == "move") {
if (Math.abs(task.start_date - minDate) < scaleStep) {
showDate = task.start_date;
repaint = true;
} else if (Math.abs(task.end_date - maxDate) < scaleStep) {
showDate = task.end_date;
repaint = true;
}

if (repaint) {
gantt.render();
gantt.showDate(showDate);
}
}
});

관련 샘플 Re-rendering Scale during Task Dragging

명시적 날짜 범위를 벗어난 작업 표시​

지정된 날짜 범위에 맞지 않는 작업을 간트 차트에 표시하는 것이 가능합니다.

tasks_outside_timescale

이를 위해 show_tasks_outside_timescale 구성 매개변수를 true로 설정하면 됩니다:

const data = {
tasks: [
{ id: 1, text: "Project #1", start_date: "01-09-2024", end_date: "02-09-2024" },
{ id: 2, text: "Project #2", start_date: "01-09-2026", end_date: "02-09-2026" },
{ id: 3, text: "Task #1", start_date: "03-02-2025", end_date: "05-02-2025" }
],
links: []
};

gantt.config.show_tasks_outside_timescale = true;

gantt.init("gantt_here", new Date(2025, 1, 1), new Date(2025, 1, 7));

Tasks outside timescale

그 결과 ID가 "1" 및 "2"인 작업은 타임라인 영역의 빈 행으로 페이지에 표시되며 격자에는 지정된 이름과 시작 날짜가 표시됩니다.

시간 간격​

scale_step

시간 축의 간격을 설정하려면 해당 스케일 객체의 step 속성을 사용합니다:

const monthScaleTemplate = (date) => {
const dateToStr = gantt.date.date_to_str("%M");
const endDate = gantt.date.add(date, 2, "month");

return `${dateToStr(date)} - ${dateToStr(endDate)}`;
};

gantt.config.scales = [
{ unit: "year", step: 1, format: "%Y" },
{ unit: "month", step: 3, format: monthScaleTemplate },
{ unit: "month", step: 1, format: "%M" }
];

gantt.init("gantt_here");

Quarter 스케일의 스텝 구성

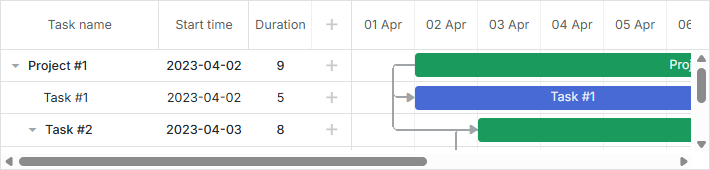

높이​

scale_height

스케일의 높이를 설정하려면 scale_height 속성을 사용하십시오:

gantt.config.scale_height = 54; /*!*/

gantt.init("gantt_here");

Day hours

스케일이 여러 개인 경우 각 스케일은 지정된 높이를 동일하게 공유합니다. 예를 들어, scale_height가 60픽셀이고 스케일이 3개라면 각 스케일의 높이는 60 / 3 = 20 픽셀이 됩니다.

날짜 형식​

노트

사용 가능한 형식 문자에 대해 알아보려면 Date Format Specification 문서를 참조하세요.

스케일의 형식을 설정하려면 해당 스케일 객체의 format 속성을 사용합니다. 날짜 형식은 문자열로 설정할 수 있습니다:

gantt.config.scales = [
{ unit: "month", step: 1, format: "%F, %Y" },
{ unit: "week", step: 1, format: weekScaleTemplate },
{ unit: "day", step: 1, format: "%D", css: daysStyle }
];

gantt.init("gantt_here");

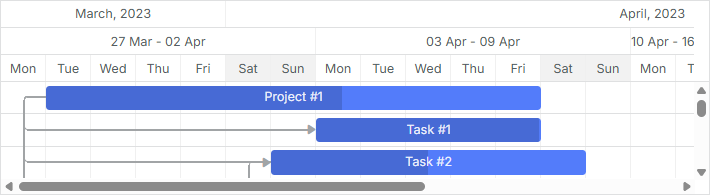

다중 스케일

multiple_scales

또는 date 객체를 매개변수로 받는 함수로도 설정할 수 있습니다:

gantt.config.scales = [
{ unit: "day", step: 1, format: (date) => {
return `<strong>Day ${dayNumber(date)}</strong><br/>${dateFormat(date)}`;
}}
];

맞춤 스케일

scale_template

스타일링​

css_styling

시간 축의 셀을 스타일링하려면 해당 스케일 객체의 css 속성을 사용하십시오.

function getWeekOfMonthNumber(date) {
let adjustedDate = date.getDate() + date.getDay();
let prefixes = ['0', '1', '2', '3', '4', '5'];
return (parseInt(prefixes[0 | adjustedDate / 7]) + 1);
}

gantt.config.scales = [
{ unit: "month", step: 1, format: "%F, %Y" },
{ unit: "week", step: 1, format: (date) => {
return "Week #" + getWeekOfMonthNumber(date);
}},
{ unit: "day", step: 1, format: "%j %D", css: (date) => {
if (!gantt.isWorkTime(date)) {
return "week-end";
}
}}
];

관련 샘플 Styling of cells of the time scale

스케일 구성을 위한 설정에서 css 속성이 지정되지 않은 경우, scale_cell_class 템플릿을 정의하여 scales 구성 배열의 첫 번째 시간 축에 CSS 클래스를 적용할 수 있습니다.

gantt.config.scales = [
{ unit: "day", step: 1, format: "%d" },
{ unit: "day", step: 1, format: "%D" },
{ unit: "hour", step: 1, format: "%H" }
];

gantt.templates.scale_cell_class = date => gantt.isWorkTime(date) ? "" : "week_end";

관련 샘플 Styling of the first time scale

시간 축의 모든 스케일에 대해 scale_cell_class 템플릿을 적용하려면 inherit_scale_class 속성을 true로 설정하십시오.

gantt.config.inherit_scale_class = true; /*!*/

관련 샘플 Styling of all scales

또한 work time calculations을 사용할 때 하드코딩된 값 대신 isWorkTime를 사용할 수 있습니다:

gantt.config.work_time = true;
gantt.templates.scale_cell_class = date => gantt.isWorkTime(date) ? "" : "week_end";

타임라인 영역에 맞춤 스타일을 적용하는 방법에 대한 자세한 내용은 Highlighting Time Slots 문서를 참고하십시오.

맞춤 시간 단위​

dhtmlxGantt는 사용자 정의 시간 단위를 정의하고 스케일 구성에서 레이블 템플릿을 설정할 수 있게 해줍니다.

사용자 정의 단위를 정의하려면 Date 객체에 2개의 함수를 정의해야 합니다:

Date gantt.date.<unit>_start(Date date);
Date gantt.date.add_<unit>(Date date, Integer increment);
  • 첫 번째 함수는 주어진 날짜의 시작 시간을 반환해야 합니다(예: 14일 2월의 month_start는 1일 2월이 됨).
  • 두 번째 함수는 주어진 기간 단위의 숫자만큼 날짜를 증가시킵니다(예: '날짜에서 2일 빼기')
노트

일반적으로 증가분은 양수 값이지만 스케일의 셀은 왼쪽에서 오른쪽으로 생성되기 때문에 첫 셀의 생성은 오른쪽에서 왼쪽으로 구현되며, 따라서 증가분의 음수 값을 사용합니다.

예제 1​

"연 fiscal_year" 단위를 만들고 연도가 1월 31일에 종료된다고 가정해 봅시다. 이 새 단위는 아래와 같이 정의할 수 있습니다:

const firstMonth = 1;
const firstDay = 1;

gantt.date.fiscal_year_start = date => {
let next = new Date(date);

if (next.getMonth() < firstMonth ||
(next.getMonth() === firstMonth && next.getDate() < firstDay)) {
next = gantt.date.add(next, -1, "year");
}

next = gantt.date.year_start(next);
next.setMonth(firstMonth);
next.setDate(firstDay);

return next;
};

gantt.date.add_fiscal_year = (date, inc) => gantt.date.add(date, inc, "year");

그리고 이를 코드에서 다음과 같이 사용합니다:

const dateToStr = gantt.date.date_to_str("%Y");

const fiscalYearLabel = date => dateToStr(gantt.date.fiscal_year_start(date));

gantt.config.scales = [
{ unit: "year", step: 1, format: "Calendar year %Y" },
{ unit: "fiscal_year", step: 1, format: fiscalYearLabel },
{ unit: "month", step: 1, format: "%M %Y" },
{ unit: "day", step: 1, format: "%d %M" }
];

예제 2​

각 "일" 셀을 3개의 "시간" 셀로 나누고 00, 08, 16 라벨을 붙일 수 있습니다. 로직은 다음과 같습니다:

gantt.date.hour_custom_start = date => date;

gantt.date.add_hour_custom = (date, inc) => { // inc는 "step"에 따라 달라짐
const nextDate = new Date(date);

if (nextDate.getHours() % 8 !== 0) { // 시각 값이 0, 8, 16이 아님 /*!*/
const diff = Math.abs(8 - nextDate.getHours()); /*!*/
return gantt.date.add(nextDate, diff * inc, "hour"); /*!*/
} /*!*/

return gantt.date.add(date, 8 * inc, "hour"); /*!*/
};

gantt.config.scales = [
{ unit: "day", step: 1, date: "%d %F" },
{ unit: "hour_custom", step: 1, date: "%H" }
];

gantt.config.date_grid = "%Y-%m-%d %H:%i";

관련 샘플 Custom hours on the scale

custom_scale

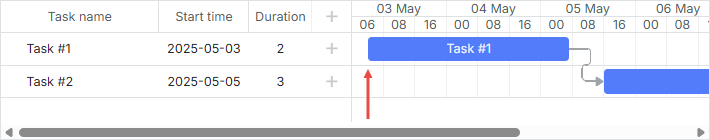

먼저 Gantt가 첫 번째 "시간" 셀을 생성하는 방식을 살펴보겠습니다. 예제에서 보듯 가장 이른 작업은 07:00에 시작합니다. 하지만 7은 8의 배수가 아니므로 Gantt는 다음 규칙을 따릅니다:

if (nextDate.getHours() % 8 != 0) {
const diff = Math.abs(8 - nextDate.getHours()); // 8 - 7 = 1
return gantt.date.add(nextDate, diff * inc, "hour"); // 7 - 1 = 6
}
  • Gantt는 8:00과 7:00 사이의 시간 간격을 계산합니다:

diff = 08:00 - 07:00 = 1시간

  • 그 다음, 간격과 증가분의 곱을 구합니다:

diff * inc = 1 hour * (-1) = -1 hour

증가분의 음수 값은 스케일의 셀을 왼쪽에서 오른쪽으로 생성하기 때문입니다.

  • 마지막으로, 가장 이른 작업의 시간에 얻은 값을 더합니다:

07:00 + (- 1 hour) = 06:00

첫 번째 셀의 값은 06입니다.

두 번째 "시간" 셀을 만들려면 같은 로직을 따르되 증가분을 양수로 사용합니다:

  • diff = 08:00 - 06:00 = 2 hours

  • diff * inc = 2 hour * 1 = 2 hours

  • 06:00 + 2 hours = 08:00

두 번째 셀의 값은 08 이고, 이제 8은 8의 배수이므로 다음 셀의 값은 08:00 + 8 hours = 16:00 이고, 이후 셀들에 대해서도 같은 방식으로 반복됩니다.

노트

이 로직은 명시적으로 날짜 범위를 지정하지 않기 때문에 작동합니다.

자세한 샘플은 How to add a custom scale 문서를 확인하세요.

맞춤 시간 구간​

다음은 시간 축을 커스터마이즈하고 구성하는 예제로, 비작동 시간 구간을 표시하거나 비작동 시간이 시작 부분에서 스케일 셀로 숨겨지는 방법을 보여줍니다. 아래 예는 근무 시간이 08:00-12:00, 13:00-17:00인 경우의 일반적인 맞춤 스케일 예시를 제공합니다.

gantt.plugins({
auto_scheduling: true,
});

gantt.config.work_time = true;
gantt.config.correct_work_time = true;
gantt.config.duration_unit = "minute";
gantt.config.duration_step = 1;
gantt.config.time_step = 1;
gantt.config.round_dnd_dates = false;

gantt.setWorkTime({ hours: ["8:00-12:00", "13:00-17:00"] }); /*!*/

gantt.date.day_custom_start = date => date; /*!*/

gantt.date.add_day_custom = (date, inc) => { /*!*/
const nextDate = new Date(date); /*!*/

if (nextDate.getHours() < 8) { /*!*/ // Statement 1
const diff = 8 - nextDate.getHours(); /*!*/
return gantt.date.add(nextDate, diff * inc, "hour"); /*!*/
} /*!*/

if (nextDate.getHours() === 8) { /*!*/ // Statement 2
return gantt.date.add(nextDate, 9 * inc, "hour"); /*!*/
} /*!*/

if (nextDate.getHours() === 17) { /*!*/ // Statement 3
return gantt.date.add(nextDate, 15 * inc, "hour"); /*!*/
} /*!*/

return gantt.date.add(date, 8 * inc, "hour"); /*!*/
}; /*!*/

gantt.config.scales = [
{ unit: "day_custom", step: 1, date: "%d %H:00" },
];

관련 샘플 Custom time spans

생략: 가장 이른 작업이 2025년 4월 1일 08:00에 시작한다고 가정하고, gantt.config.skip_off_time의 값에 따라 이 작업 이전에 오프셋이 어떻게 더해지는지 살펴봅니다.

처음에는 시간 축에서 비근무 시간을 숨기는 구성으로 시작합니다:

gantt.config.skip_off_time = true;

이 경우 첫 번째 "시간" 셀을 만들기 위해 Gantt는 가장 이른 작업의 시간을 이전 날짜의 근무 시간으로 맞추기 위해 08:00에 대해 시각을 감소시킵니다.

  • 처음에 2025년 4월 1일 08:00에서 9시간을 빼서:

08:00 - 9 hours = 23:00

  • 23:00은 비근무 시간으로 어떤 조건도 만족하지 않으므로 8시간을 더 빼서 시점을 다시 감소시킵니다:

23:00 - 8 hours = 15:00

  • 그 결과의 시간인 2025년 3월 31일 15:00은 근무 시간으로 간주됩니다. 따라서 첫 번째 셀의 값은 31 15:00이 됩니다.

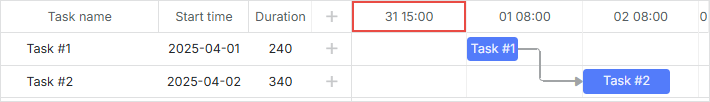

with_skip_off_time

다음 셀의 값을 계산하는 방법은 아래와 같이 이해합니다. 이제 [gantt.config.skip_off_time]을 비활성화해 보겠습니다:

gantt.config.skip_off_time = false;

위에서 본 바와 같이 시간 축의 첫 번째 셀은 값이 31 15:00가 됩니다. 그러나 가장 이른 작업 이전의 빈 셀 수는 증가합니다. 비근무 시간이 스케일에 함께 표시되기 때문입니다.

이들 셀의 값을 계산하는 로직은 다음과 같이 적용됩니다:

  • 2025년 3월 31일 15:00은 근무 시간으로 간주되며 어떠한 조건에도 해당하지 않는 경우입니다. 따라서 두 번째 셀의 값을 계산하기 위해 8시간을 더합니다:
15:00 + 8 hours = 23:00
  • 2025년 3월 31일 23:00은 비근무 시간이므로 역시 조건에 부합하지 않습니다. 따라서 세 번째 셀의 값도 같은 방식으로 계산됩니다:
23:00 + 8 hours = 7:00
  • 2025년 4월 1일 7:00은 비근무 시간으로 8:00 미만이므로(Statement 3) 다음 셀의 값은 아래와 같이 계산합니다:

    • diff = 08:00 - 07:00 = 1 hour
    • diff * inc = 1 hour * 1 = 1 hour
    • 07:00 + 1 hour = 08:00

따라서 04월 01일 08:00 은 가장 이른 작업의 시작 시점이 됩니다.

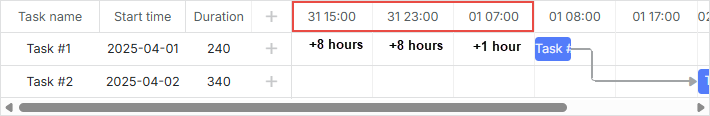

without_skip_off_time

노트

다른 모든 셀도 이와 비슷한 방식으로 생성됩니다.

보시다시피, skip_off_time 속성을 비활성화하면 가장 이른 날짜를 가진 작업 앞에 하나보다 더 많은 빈 셀을 추가할 수 있습니다. 속성이 활성화되었는지 여부와 상관없이 항상 한 개의 셀만 생성되길 원한다면 아래 로직을 적용할 수 있습니다:

gantt.date.add_day_custom = (date, inc) => {
// 작업 시간이 활성화되고 작업이 로드된 경우,
// 첫 번째 셀의 날짜를 계산합니다.
// 최소 날짜에서 오른쪽에서 왼쪽으로 이동하고
// 근무 시간 내에서 가장 가까운 날짜를 찾고
// 이 날짜에서 1시간을 뺍니다
if (inc < 0 && gantt.getTaskByTime().length) {
return gantt.calculateEndDate({
start_date: date, duration: -1, unit: gantt.config._duration_unit
});
}

// 근무 시간의 시작(근무일)
// 근무일의 종료 시간을 계산합니다
if (date.getHours() === 8) {
return gantt.calculateEndDate(date, 8);
}

// 근무 시간의 끝(근무일)
// 다음 근무일의 시작 시점을 계산합니다
if (date.getHours() === 17) {
return gantt.date.add(date, 15 * inc, "hour");
}

// 작업이 로드되었을 때 스케일의 두 번째 셀의 근무 날짜를 계산
// 작업이 없으면 모든 스케일 셀의 날짜를 계산
date = gantt.date.add(date, 1 * inc, "day");
gantt.date.day_start(date);
date = gantt.getClosestWorkTime({ date, dir: "future" });

return date;
};

gantt.config.scales = [
{ unit: "day_custom", step: 1, date: "%d %H:%i" },
];

gantt.config.work_time = true;
gantt.config.skip_off_time = false; /*!*/

관련 샘플 Equal offset for custom scales

다음은 비근무 시간이 숨겨진 모드에서 스케일의 모양입니다:

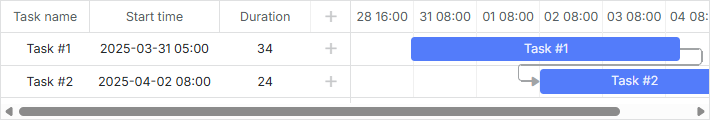

custom_first_scale_cell

그리고 비워진 시간이 보이도록 하는 경우의 모습은 다음과 같습니다(gantt.config.skip_off_time 이 비활성화된 경우):

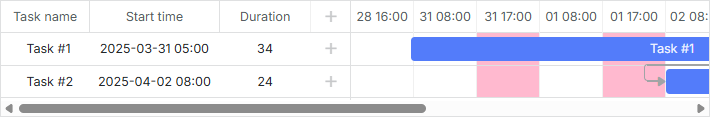

first_scale_cell_without_skip_off_time

무한 스크롤​

타임라인에서 무한 스크롤을 구현하는 방법에 대한 자세한 예제는 관련 문서의 기사에서 확인할 수 있습니다. How-to 문서의 관련 섹션을 참고하십시오.

고정된 라벨​

버전 9.0부터 시간 축 라벨은 기본적으로 스티키로 표시됩니다. 이는 셀의 너비가 라벨의 너비보다 훨씬 클 때도 스크롤 시 라벨이 보이고 뷰포트에 따라 고정되어 남아 가시성을 높여줍니다. 라벨이 셀 안에서 가운데 정렬되도록 하고 스크롤 중에도 보이지 않길 원하면, 스케일 객체의 sticky 속성을 false로 설정해 이전 동작으로 되돌릴 수 있습니다:

gantt.config.scales = [
{ unit: "year", step: 1, format: "%Y", sticky: false },
{ unit: "month", step: 1, format: "%F", sticky: false },
{ unit: "day", step: 1, format: "%j", sticky: false }
];

gantt.init("gantt_here");

특정 스케일에 대해 셀 너비와 상관없이 항상 스티키 라벨을 적용하려면 sticky: true를 설정할 수 있습니다. 이렇게 하면 라벨 너비가 셀 너비보다 작아도 항상 스티키 상태를 유지합니다:

gantt.config.scales = [
{ unit: "year", step: 1, format: "%Y", sticky: true },
{ unit: "month", step: 1, format: "%F", sticky: true },
{ unit: "day", step: 1, format: "%j", sticky: true }
];

gantt.init("gantt_here");

고정 열 너비​

기본적으로 타임라인 열의 너비는 유연하게 조정됩니다. 컨테이너의 너비를 채우도록 확장되거나, 수평 스크롤이 나타날 때까지 min_column_width 값으로 줄어듭니다.

가장 아래 위치한 스케일의 열 너비를 고정값으로 잠그려면 스케일 객체에서 column_width 속성을 설정합니다:

gantt.config.scales = [
{ unit: "year", step: 1, format: "%Y" },
{ unit: "month", step: 1, format: "%F" },
{ unit: "day", step: 1, format: "%j", column_width: 60 } /*!*/
];

gantt.init("gantt_here");

Time Scale의 고정 열 너비 샘플

이 설정이 지정되면 아래 예의 마지막 스케일(위 예의 "day")의 각 셀은 정확히 60px 너비가 됩니다. 렌더링되는 열의 수에 관계없이:

  • 컨테이너를 채우기에 열이 충분하지 않으면 남는 공간은 오른쪽에 비어 있게 남습니다.
  • 열이 너무 많으면 수평 스크롤바가 나타납니다.
노트

column_width는 gantt.config.scales의 맨 아래 스케일 항목에만 적용되며, 상위 수준에 설정해도 효과가 없습니다.

또한 column_width가 설정되면 하단 스케일에 대해서는 gantt.config.min_column_width가 적용되지 않습니다.

Day/Week 스케일에서 근무 시간 인식 작업 막대 렌더링​

스케일 셀의 가장자리에 위치시키고 크기를 조정하여 근무 시간에 맞춘 작업 막대의 위치와 크기를 설정하려면 스케일 투사(scale projection) 기능을 사용하십시오. 이렇게 하면 전체 근무일을 채우는 작업(예: 09:00-17:00)이 해당 하루 셀 전체를 채워 가독성을 높여줍니다.

Scale projection

투사 모드를 설정하려면 아래 맨 아래에 위치한 스케일 객체의 projection 속성을 사용합니다:

gantt.config.scales = [
{unit: "month", step: 1, format:"%M %Y"},
{unit: "week", step: 1, format: function (date) {
const dateToStr = gantt.date.date_to_str("%d %M");
const endDate = gantt.date.add(date, 7 - date.getDay(), "day");
return dateToStr(date) + " - " + dateToStr(endDate);
}},
// Day 스케일에 투사 모드를 적용
{unit: "day", step: 1, format: "%d", projection: {source: "fixedHours"}} /*!*/
];

관련 예제

세 가지 투사 모드가 있습니다:

  • 기본 모드(default mode)

투사가 설정되지 않은 경우 기본 모드에서는 위치 지정을 위해 절대 시간(00:00-24:00)을 사용합니다.

  • 고정 시간 모드(fixed hours mode)

이 모드에서는 스케일의 모든 작업에 대해 고정 근무 시간이 적용됩니다. 기본적으로 시간은 전역 근무 일정에서 가져옵니다.

gantt.config.scales = [
{
unit: "day",
step: 1,
format: "%d",
projection: {source: "fixedHours"} /*!*/
}
];

투사 시간을 명시적으로 설정할 수 있습니다:

gantt.config.scales = [
{
unit: "day",
step: 1,
format: "%d",
projection: {source: "fixedHours", hours: ["09:00-18:00"] } /*!*/
}
];
  • 작업 캘린더 모드(task calendar mode)

이 모드는 각 셀의 근무 시간을 계산하기 위해 작업 캘린더를 사용한다고 가정합니다. 셀에 근무 시간이 없으면 해당 셀은 절대 위치로 배치됩니다.

gantt.config.scales = [
{
unit: "day",
step: 1,
format: "%d",
projection: {source: "taskCalendar" } /*!*/
}
];

세부 정보​

투사 모드는 Day 및 Week 스케일에 대해 설계되었음을 주의하십시오. 다른 단위는 투사를 무시하고 절대 위치를 사용합니다.

드래그 앤 드롭은 투사를 따르지만 자동 스케줄링이 적용되면 작업의 스케줄링 로직은 correct_work_time 및 작업에 적용된 작업 시간 캘린더 등의 설정에 여전히 의존합니다.

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
