스케일에서 시간 단위 숨기기

정보

이 기능은 PRO 에디션에서만 사용할 수 있습니다.

라이브러리는 차트의 시간 축에서 불필요한 시간 단위를 숨길 수 있는 기능을 제공합니다. 예를 들어 근무일만 표시하고 주말은 숨기는 데 이 기능을 사용할 수 있습니다.

일반적으로 시간 축의 시간 단위를 숨기려면 ignore_time 메서드를 사용해야 합니다. 이 메서드는 셀의 날짜를 매개변수로 받는 함수입니다. 단위를 숨기려면 해당 단위에 대해 true를 반환합니다.

예를 들어 주말을 축에서 숨기려면 아래와 같이 메서드를 사용합니다:

// 0은 일요일, 6은 토요일
gantt.ignore_time = function(date){
if(date.getDay() == 0 || date.getDay() == 6)
return true;
};

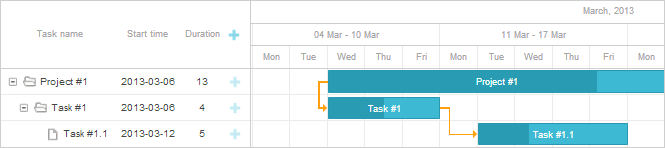

skipped_weekends

주말을 스케일에서 표시하지 않기

노트

참고로 축에서 시간 단위를 숨겨도 이 단위들이 작업 기간 계산에서 제외되지는 않습니다. 숨겨진 단위를 기간 계산에서 제외하려면 작업 시간 계산 글에 설명된 기법을 사용하세요.

참고로 일하는 시간 계산를 사용할 때는 하드코딩된 값 대신 isWorkTime를 사용할 수 있습니다:

gantt.ignore_time = function(date){
if(!gantt.isWorkTime(date))
return true;
};

작업 시간 계산 예제

참고로 ignore_time 메서드는 스케일을 수정하지 않습니다. 아래 예제들은 근무 시간이 없는 셀을 숨기는 경우를 설명합니다.

예제 1

하루 스케일은 00:00에 시작하여 23:59에 끝나고, 근무 시간은 08:00에 시작하여 16:59에 끝납니다. 시간 단위의 최소 스케일을 가지고 있습니다. ignore_time 메서드가 적용되면 근무 시간이 아닌 셀은 모든 스케일에서 숨겨집니다. 따라서 하루 스케일은 08:00에 시작하여 16:59에 끝납니다. 다만 단일 하루 스케일인 경우에는 변경되지 않습니다. 하루 안에 근무 시간이 있기 때문이므로 00:00에서 23:59로 유지됩니다.

예제 2

주 스케일은 7일로 구성되어 있으며 그 중 2일은 휴무일(예: 토요일과 일요일)입니다. 일 단위의 최소 스케일을 가지고 있습니다. ignore_time 메서드가 적용되면 휴무일은 숨겨지며 주 스케일은 월요일부터 금요일까지 렌더링됩니다. 다만 주 스케일만 있는 경우 주는 월요일에 시작하여 일요일에 끝나게 됩니다. 왜냐하면 주에 휴일이 있기 때문입니다.

숨겨진 시간 단위를 가진 차트를 렌더링하는 방법은 두 가지가 있습니다:

  • 더 작은 단위의 스케일을 추가하는 방법(예: 하루 스케일에는 시간 단위, 주 스케일에는 하루 단위 등)
  • custom scale를 추가하여 오직 근무 시간/일만 렌더링되도록 하는 방법

관련 샘플 스케일에서 주 5일 근무

관련
