이 튜토리얼은 PHP 5.6x-7.x와 서버 측의 RESTful API를 결합하여 Gantt 차트를 생성하는 데 필요한 모든 핵심 정보를 제공합니다.
이 튜토리얼은 구버전 Slim Framework v3.x를 사용합니다. 최신 버전의 튜토리얼이 필요하다면 Slim Framework v4.x 가이드를 참고하세요.
서버 측 로직을 다른 플랫폼 및 프레임워크와 통합하는 방법에 대한 튜토리얼도 제공됩니다:
이 예제에서는 라우팅을 처리하기 위해 Slim 3 프레임워크를, 데이터 저장소로는 MySQL을 사용합니다. CRUD 연산은 PDO를 활용하여 구현되며, 다른 프레임워크에도 쉽게 적용할 수 있는 방식입니다.
전체 소스 코드는 GitHub에서 확인할 수 있습니다.
우리는 Slim 3 프레임워크용으로 설계된 스켈레톤 애플리케이션을 사용하여 시작합니다.
먼저, 프로젝트를 가져와 설치합니다. Composer를 사용하면 이 과정이 간단합니다:
php composer.phar create-project slim/slim-skeleton gantt-rest-php
Composer가 시스템에 전역으로 설치되어 있다면, 다음과 같이 실행할 수 있습니다:
composer create-project slim/slim-skeleton gantt-rest-php
다음으로, 설정이 제대로 되었는지 확인합니다. 애플리케이션 디렉터리로 이동하여 웹 서버를 시작하세요:
cd gantt-rest-php
php -S 0.0.0.0:8080 -t public public/index.php
그런 다음 브라우저에서 http://127.0.0.1:8080을 열어 기본 Slim 환영 페이지가 표시되는지 확인하세요.
다음 작업은 간트 차트를 표시할 페이지를 만드는 것입니다. 기본 페이지는 templates/index.phtml에 있습니다. 여기에서 간트 차트를 삽입하고 데이터 로딩에 필요한 설정을 할 수 있습니다.
전체 코드는 다음과 같습니다:
/templates/index.phtml
<!DOCTYPE html>
<head>
<meta http-equiv="Content-type" content="text/html; charset=utf-8">
<script src="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.js"></script>
<link href="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.css" rel="stylesheet">
<style type="text/css"> html, body{
height:100%;
padding:0px;
margin:0px;
overflow: hidden;
}
</style>
</head>
<body>
<div id="gantt_here" style='width:100%; height:100%;'></div>
<script type="text/javascript"> gantt.init("gantt_here");
</script>
</body>
이 코드는 페이지에 빈 간트 차트를 추가합니다. 사용자는 작업과 링크를 생성 및 편집할 수 있지만, 페이지를 새로고침하면 변경 사항이 저장되지 않습니다.
앱을 다시 실행하여 테스트할 수 있습니다:
command line
php -S 0.0.0.0:8080 -t public public/index.php
브라우저에서 http://127.0.0.1:8080/을 열면 페이지에 간트 차트가 표시됩니다.
다음으로, 두 개의 테이블이 있는 간단한 데이터베이스를 생성합니다.
CREATE TABLE `gantt_links` (
`id` int(11) NOT NULL AUTO_INCREMENT,
`source` int(11) NOT NULL,
`target` int(11) NOT NULL,
`type` varchar(1) NOT NULL,
PRIMARY KEY (`id`)
);
CREATE TABLE `gantt_tasks` (
`id` int(11) NOT NULL AUTO_INCREMENT,
`text` varchar(255) NOT NULL,
`start_date` datetime NOT NULL,
`duration` int(11) NOT NULL,
`progress` float NOT NULL,
`parent` int(11) NOT NULL,
PRIMARY KEY (`id`)
);
데이터베이스가 준비되면, gantt_tasks 테이블에 샘플 데이터를 추가합니다. 다음 SQL 구문을 사용하세요:
INSERT INTO `gantt_tasks` VALUES ('1', 'Project #1', '2017-04-01 00:00:00',
'5', '0.8', '0');
INSERT INTO `gantt_tasks` VALUES ('2', 'Task #1', '2017-04-06 00:00:00',
'4', '0.5', '1');
INSERT INTO `gantt_tasks` VALUES ('3', 'Task #2', '2017-04-05 00:00:00',
'6', '0.7', '1');
INSERT INTO `gantt_tasks` VALUES ('4', 'Task #3', '2017-04-07 00:00:00',
'2', '0', '1');
INSERT INTO `gantt_tasks` VALUES ('5', 'Task #1.1', '2017-04-05 00:00:00',
'5', '0.34', '2');
INSERT INTO `gantt_tasks` VALUES ('6', 'Task #1.2', '2017-04-11 13:22:17',
'4', '0.5', '2');
INSERT INTO `gantt_tasks` VALUES ('7', 'Task #2.1', '2017-04-07 00:00:00',
'5', '0.2', '3');
INSERT INTO `gantt_tasks` VALUES ('8', 'Task #2.2', '2017-04-06 00:00:00',
'4', '0.9', '3');
자세한 내용은 여기 예제를 참고하세요.

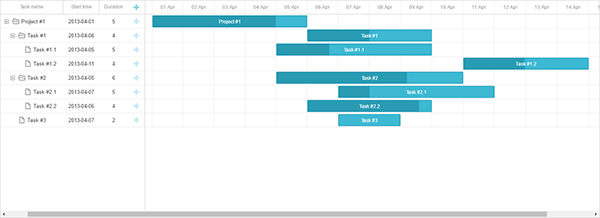

프로젝트 설정이 완료되었으니, 이제 데이터 로딩으로 넘어가겠습니다.
이제 데이터베이스에서 데이터를 불러오는 기능을 구현하겠습니다. 클라이언트 측에서는 gantt.load 메서드를 사용해 데이터를 요청합니다:
/templates/index.phtml
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";
gantt.init("gantt_here");
gantt.load("/data");
이렇게 하면 지정한 URL로 AJAX 요청이 전송되며, 응답에는 JSON 형식의 간트 데이터가 포함되어야 합니다.
또한 날짜 형식은 date_format 설정을 통해 지정되어 있습니다. 이를 통해 gantt는 데이터 소스의 날짜 형식을 인식하고, 클라이언트에서 날짜를 올바르게 해석할 수 있습니다.
이제 이 요청을 처리할 백엔드 핸들러를 추가합니다. src/routes.php를 열고 새로운 route를 정의하세요:
src/routes.php
<?php
// Routes
$app->get('/', function ($request, $response, $args) {
// Render index view
return $this->renderer->render($response, 'index.phtml', $args);
});
$app->get('/data', 'getGanttData');
그런 다음, getGanttData 함수를 구현합니다. index.php를 깔끔하게 유지하기 위해, 간트 관련 코드는 별도의 파일에 작성합니다.
src/gantt.php를 생성하고 다음 코드를 추가하세요:
src/gantt.php
function getConnection()
{
return new PDO("mysql:host=localhost;dbname=gantt", "root", "root", [
PDO::ATTR_ERRMODE => PDO::ERRMODE_EXCEPTION,
PDO::ATTR_DEFAULT_FETCH_MODE => PDO::FETCH_ASSOC
]);
}
function getGanttData($request, $response, $args) {
$db = getConnection();
$result = [
"data"=> [],
"links"=> []
];
foreach($db->query("SELECT * FROM gantt_tasks") as $row){
$row["open"] = true;
array_push($result["data"], $row);
}
foreach ($db->query("SELECT * FROM gantt_links") as $link){
array_push($result["links"], $link);
}
return $response->withJson($result);
};
src/gantt.php를 public/index.php에 포함시키세요:
public/index.php
<?php
if (PHP_SAPI == 'cli-server') {
// To help the built-in PHP dev server check if the request was actually for
// something which should probably be served as a static file
$url = parse_url($_SERVER['REQUEST_URI']);
$file = __DIR__ . $url['path'];
if (is_file($file)) {
return false;
}
}
require __DIR__ . '/../vendor/autoload.php';
session_start();
// Instantiate the app
$settings = require __DIR__ . '/../src/settings.php';
$app = new \Slim\App($settings);
// Set up dependencies
require __DIR__ . '/../src/dependencies.php';
// Register middleware
require __DIR__ . '/../src/middleware.php';
// Register routes
require __DIR__ . '/../src/routes.php';
// Add dhtmlxGantt CRUD
require __DIR__ . '/../src/gantt.php';
// Run app
$app->run();
위 코드의 역할은 다음과 같습니다:

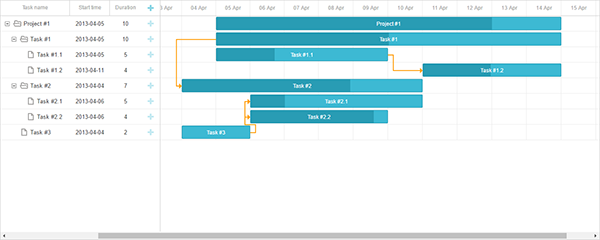

데이터 로딩이 구현되었으니, http://127.0.0.1:8080/을 열어 이전 단계에서 추가한 샘플 데이터로 채워진 간트 차트를 확인하세요.

다음 단계는 클라이언트에서 변경한 내용을 서버에 저장하는 것입니다. 이는 일반적으로 gantt에 통합된 dataProcessor 라이브러리로 처리합니다.
index.phtml에 다음 코드를 추가하세요:
templates/index.phtml
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";
gantt.init("gantt_here");
gantt.load("/data");
var dp = new gantt.dataProcessor("/data");dp.init(gantt);dp.setTransactionMode("REST");
DataProcessor는 클라이언트 측의 변경 사항(추가, 수정, 삭제)을 감지하여 서버로 AJAX 요청을 보냅니다.
REST 모드로 실행하면, 작업별로 다른 HTTP 메서드를 사용합니다. 전체 라우트 목록은 여기에서 확인할 수 있습니다.
이제 src/routes.php에 다음 라우트를 추가하세요:
src/routes.php
<?php
// Routes
$app->get('/', function ($request, $response, $args) {
// Render index view
return $this->renderer->render($response, 'index.phtml', $args);
});
$app->get('/data', 'getGanttData');
$app->post("/data/task", 'addTask');
$app->put("/data/task/{id}", 'updateTask');
$app->delete("/data/task/{id}", 'deleteTask');
$app->post("/data/link", 'addLink');
$app->put("/data/link/{id}", 'updateLink');
$app->delete("/data/link/{id}", 'deleteLink');
이제 src/gantt.php에 해당 메서드를 구현하세요:
src/gantt.php
function getConnection()
{
return new PDO("mysql:host=localhost;dbname=gantt", "root", "", [
PDO::ATTR_ERRMODE => PDO::ERRMODE_EXCEPTION,
PDO::ATTR_DEFAULT_FETCH_MODE => PDO::FETCH_ASSOC
]);
}
function getGanttData($request, $response, $args) {
$db = getConnection();
$result = [
"data" => [],
"links" => []
];
foreach($db->query("SELECT * FROM gantt_tasks") as $row){
$row["open"] = true;
array_push($result["data"], $row);
}
foreach ($db->query("SELECT * FROM gantt_links") as $link){
array_push($result["links"], $link);
}
return $response->withJson($result);
};
// Extract task data from request
function getTask($data)
{
return [
':text' => $data["text"],
':start_date' => $data["start_date"],
':duration' => $data["duration"],
':progress' => isset($data["progress"]) ? $data["progress"] : 0,
':parent' => $data["parent"]
];
}
// Extract link data from request
function getLink($data){
return [
":source" => $data["source"],
":target" => $data["target"],
":type" => $data["type"]
];
}
// Add a new task
function addTask($request, $response, $args) {
$task = getTask($request->getParsedBody());
$db = getConnection();
$query = "INSERT INTO gantt_tasks(text, start_date, duration, progress, parent) ".
"VALUES (:text,:start_date,:duration,:progress,:parent)";
$db->prepare($query)->execute($task);
return $response->withJson([
"action"=>"inserted",
"tid"=> $db->lastInsertId()
]);
}
// Update an existing task
function updateTask($request, $response, $args) {
$sid = $request->getAttribute("id");
$task = getTask($request->getParsedBody());
$db = getConnection();
$query = "UPDATE gantt_tasks ".
"SET text = :text, start_date = :start_date, duration = :duration,".
"progress = :progress, parent = :parent ".
"WHERE id = :sid";
$db->prepare($query)->execute(array_merge($task, [":sid"=>$sid]));
return $response->withJson([
"action"=>"updated"
]);
}
// Delete a task
function deleteTask($request, $response, $args) {
$sid = $request->getAttribute("id");
$db = getConnection();
$query = "DELETE FROM gantt_tasks WHERE id = :sid";
$db->prepare($query)->execute([":sid"=>$sid]);
return $response->withJson([
"action"=>"deleted"
]);
}
// Add a new link
function addLink($request, $response, $args) {
$link = getLink($request->getParsedBody());
$db = getConnection();
$query = "INSERT INTO gantt_links(source, target, type) ".
"VALUES (:source,:target,:type)";
$db->prepare($query)->execute($link);
return $response->withJson([
"action"=>"inserted",
"tid"=> $db->lastInsertId()
]);
}
// Update an existing link
function updateLink($request, $response, $args) {
$sid = $request->getAttribute("id");
$link = getLink($request->getParsedBody());
$db = getConnection();
$query = "UPDATE gantt_links SET ".
"source = :source, target = :target, type = :type ".
"WHERE id = :sid";
$db->prepare($query)->execute(array_merge($link, [":sid"=>$sid]));
return $response->withJson([
"action"=>"updated"
]);
}
// Delete a link
function deleteLink($request, $response, $args) {
$sid = $request->getAttribute("id");
$db = getConnection();
$query = "DELETE FROM gantt_links WHERE id = :sid";
$db->prepare($query)->execute([":sid"=>$sid]);
return $response->withJson([
"action"=>"deleted"
]);
}
코드는 다소 길지만, 각 함수는 간단합니다. 작업과 링크의 생성, 수정, 삭제를 처리합니다. 삽입 시에는 새로 생성된 데이터베이스 ID를 클라이언트로 반환합니다.
데이터베이스 관계는 여기서 관리되지 않습니다 — 예를 들어 작업을 삭제해도 자식 작업이나 관련 링크가 자동으로 삭제되지 않습니다. 클라이언트가 각 종속 항목에 대해 별도의 삭제 요청을 보냅니다.
백엔드에서 이를 관리하고 싶다면 cascade_delete 설정을 사용할 수 있습니다.
이제 모든 준비가 끝났습니다. 애플리케이션을 실행하고 http://127.0.0.1:8080 에 접속하면 완전히 동작하는 간트 차트를 볼 수 있습니다.

간트 차트는 드래그 앤 드롭으로 작업 순서 변경을 지원합니다. 이 기능을 사용할 경우, 데이터베이스에 순서를 저장해야 합니다.
일반적인 개요는 여기에서 확인할 수 있습니다.
다음으로, 이 기능을 앱에 추가하겠습니다.
우선, 사용자가 UI에서 직접 작업의 순서를 변경할 수 있어야 합니다. Index 뷰를 열고 gantt 설정을 다음과 같이 수정하세요:
/templates/index.phtml
gantt.config.order_branch = true;gantt.config.order_branch_free = true;
gantt.init("gantt_here");
다음으로, 이러한 변경 사항이 백엔드에도 반영되어야 합니다. 작업 순서는 "sortorder"라는 컬럼에 저장됩니다. 아래는 gantt_tasks 테이블 정의의 업데이트된 버전입니다:
CREATE TABLE `gantt_tasks` (
`id` int(11) NOT NULL AUTO_INCREMENT PRIMARY KEY,
`text` varchar(255) COLLATE utf8_unicode_ci NOT NULL,
`start_date` datetime NOT NULL,
`duration` int(11) NOT NULL,
`progress` float NOT NULL DEFAULT 0,
`parent` int(11) NOT NULL,
`sortorder` int(11) NOT NULL );
이미 테이블이 있다면, 다음 명령어로 새 컬럼을 추가할 수 있습니다:
ALTER TABLE `gantt_tasks` ADD COLUMN `sortorder` int(11) NOT NULL;
이후, src/gantt.php의 CRUD 작업을 업데이트하세요.
sortorder 컬럼을 기준으로 정렬된 작업을 반환해야 합니다:src/gantt.php
function getGanttData($request, $response, $args) {
$db = getConnection();
$result = [
"data" => [],
"links" => []
];
foreach($db->query("SELECT * FROM gantt_tasks ORDER BY sortorder ASC") as $row){
$row["open"] = true;
array_push($result["data"], $row);
}
foreach ($db->query("SELECT * FROM gantt_links") as $link){
array_push($result["links"], $link);
}
return $response->withJson($result);
}
sortorder 값을 할당하세요:src/gantt.php
// create a new task
function addTask($request, $response, $args) {
$task = getTask($request->getParsedBody());
$db = getConnection();
$maxOrderQuery = "SELECT MAX(sortorder) AS maxOrder FROM gantt_tasks";
$statement = $db->prepare($maxOrderQuery);
$statement->execute();
$maxOrder = $statement->fetchColumn();
if(!$maxOrder)
$maxOrder = 0;
$task[":sortorder"] = $maxOrder + 1;
$query="INSERT INTO gantt_tasks(text,start_date,duration,progress,parent,sortorder)".
"VALUES (:text,:start_date,:duration,:progress,:parent, :sortorder)";
$db->prepare($query)->execute($task);
return $response->withJson([
"action"=>"inserted",
"tid"=> $db->lastInsertId()
]);
}
src/gantt.php
// update a task
function updateTask($request, $response, $args) {
$sid = $request->getAttribute("id");
$params = $request->getParsedBody(); $task = getTask($params);
$db = getConnection();
$query = "UPDATE gantt_tasks ".
"SET text = :text, start_date = :start_date, duration = :duration, ".
"progress = :progress, parent = :parent ".
"WHERE id = :sid";
$db->prepare($query)->execute(array_merge($task, [":sid"=>$sid]));
if(isset($params["target"]) && $params["target"]) updateOrder($sid, $params["target"], $db);
return $response->withJson([
"action"=>"updated"
]);
}
function updateOrder($taskId, $target, $db){
$nextTask = false;
$targetId = $target;
if(strpos($target, "next:") === 0){
$targetId = substr($target, strlen("next:"));
$nextTask = true;
}
if($targetId == "null")
return;
$sql = "SELECT sortorder FROM gantt_tasks WHERE id = :id";
$statement = $db->prepare($sql);
$statement->execute([":id"=>$targetId]);
$targetOrder = $statement->fetchColumn();
if($nextTask)
$targetOrder++;
$sql = "UPDATE gantt_tasks SET sortorder = sortorder + 1 ".
"WHERE sortorder >= :targetOrder";
$statement = $db->prepare($sql);
$statement->execute([":targetOrder"=>$targetOrder]);
$sql = "UPDATE gantt_tasks SET sortorder = :targetOrder WHERE id = :taskId";
$statement = $db->prepare($sql);
$statement->execute([
":targetOrder"=>$targetOrder,
":taskId"=>$taskId
]);
}
완성된 데모는 GitHub에서 참고할 수 있습니다: https://github.com/DHTMLX/gantt-howto-php/tree/slim-3.x.
또 다른 방법으로, PHP 백엔드는 dhtmlxConnector 라이브러리를 사용해 구축할 수 있습니다. 자세한 튜토리얼은 여기에서 확인할 수 있습니다.
Gantt 자체는 SQL 인젝션, XSS, CSRF 공격과 같은 위협에 대한 보호 기능을 포함하고 있지 않습니다. 개발자는 백엔드 구현에서 보안 대책을 직접 처리해야 합니다. 자세한 내용은 관련 문서에서 확인할 수 있습니다.
통합 단계를 완료한 후 Gantt 차트에 작업이나 링크가 표시되지 않는 경우, 백엔드 통합 문제 해결의 문제 해결 가이드에서 원인 파악 및 해결을 위한 유용한 팁을 확인할 수 있습니다.
기본 Gantt 설정이 완료되면, 전체 코드는 GitHub에서 클론하거나 다운로드하여 프로젝트에 활용할 수 있습니다.
추가 자료로는 다양한 gantt 기능을 다루는 가이드와 Gantt를 다른 백엔드 프레임워크와 통합하는 방법에 대한 튜토리얼이 있습니다.
Back to top
