크리티컬 패스는 전체 프로젝트를 지연시키지 않고는 미룰 수 없는 일련의 작업들을 의미합니다.
또한, 프로젝트를 완수하는 데 필요한 최소 기간을 정의합니다.

작업의 여유 시간이 0일 때, 즉 해당 작업이 지연되면 프로젝트의 종료일이 직접적으로 영향을 받는 경우, 해당 작업은 크리티컬로 간주됩니다. 크리티컬 패스가 어떻게 계산되는지에 대한 자세한 내용은 Critical path logic 섹션에서 확인하실 수 있습니다.
여유 시간(slack time)이란, 작업이 다음 작업이나 전체 프로젝트 마감일에 영향을 주지 않고 지연될 수 있는 시간을 의미합니다.

이 확장 기능을 사용하려면 gantt.plugins 메서드를 통해 활성화하세요.

간트 차트에서 크리티컬 패스를 표시하려면 highlight_critical_path 속성을 'true'로 설정하세요:

간트 차트에서 크리티컬 패스 표시 활성화

<!DOCTYPE html>
<html>
<head>
   <script src="codebase/dhtmlxgantt.js"></script>
   <link href="codebase/dhtmlxgantt.css" rel="stylesheet">
</head>
<body>
    gantt.plugins({         critical_path: true     });     gantt.config.highlight_critical_path = true;
    //your code will be here
</body>
</html>

Related sample:  Critical path

이 속성이 활성화되면, dhtmlxGantt는 작업 상태를 자동으로 모니터링하고 크리티컬 패스를 업데이트합니다. 크리티컬 작업과 링크에는 각각 'critical_task''critical_link'라는 추가 CSS 클래스가 지정됩니다.

작업이 업데이트될 때마다, dhtmlxGantt는 데이터를 완전히 다시 그려 크리티컬 패스를 재계산합니다. 이 과정은 성능에 영향을 줄 수 있습니다. 이를 해결하기 위해, 특정 작업이나 링크만 확인할 수 있는 공개 메서드가 제공되어 크리티컬 패스 표시 시 더 나은 성능을 보장할 수 있습니다.

Critical path logic

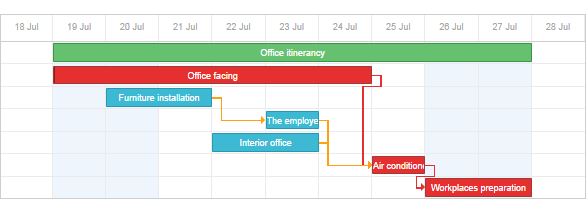

간트는 다음 조건에서 작업을 크리티컬로 표시합니다:

1. 해당 작업이 전체 차트에서 가장 마지막 종료일을 가진 경우.

2. 해당 작업이 지연(lag)이 0인 크리티컬 작업과 연결된 경우.

지연(lag)은 gantt.config.duration_unit 설정에 따라 달라집니다. duration_unit'day'로 설정되어 있고 작업 기간이 여러 시간에 걸쳐 있을 경우, 간트는 기간을 다음과 같이 반올림합니다:

  • 기간이 12시간 이상이면 내림(round down)
  • 12시간 미만이면 올림(round up)

링크 객체에 lag 파라미터가 포함되어 있으면 작업 간의 기간이 변경됩니다. 예를 들어, lag가 1이면 두 작업 간의 기간이 1일 때 해당 작업이 크리티컬이 됩니다.

아래는 link.lag 값이 다른 예시입니다:

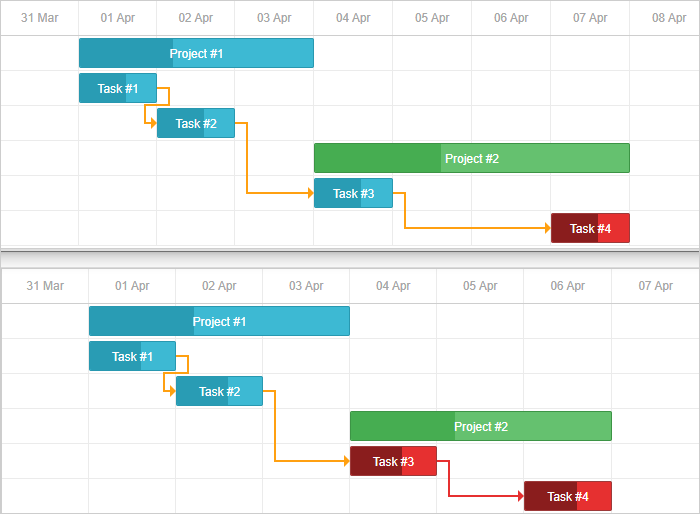

  • link.lag이 0일 때
const tasks = {
    "data": [
        ...
    ],
    "links": [
        ...
        { "id": 3, "source": 3, "target": 4, "lag": 0, "type": "0" },

    ]
}

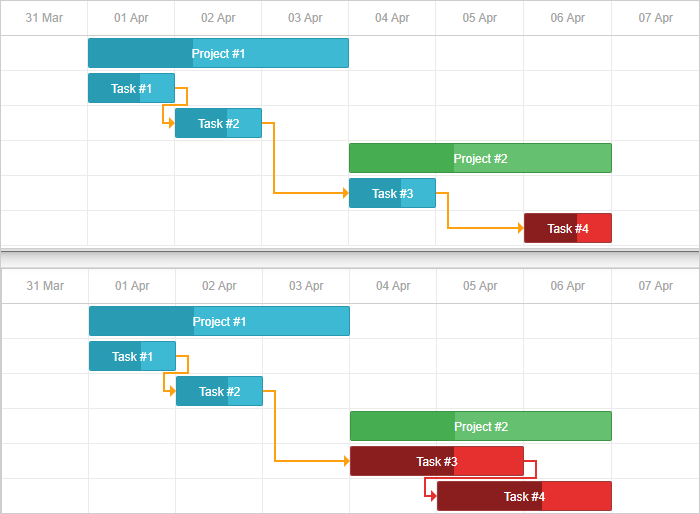

  • link.lag이 1일 때
const tasks = {
    "data": [
        ...
    ],
    "links": [
        ...
        { "id": 3, "source": 3, "target": 4, "lag": 1, "type": "0" },

    ]
}

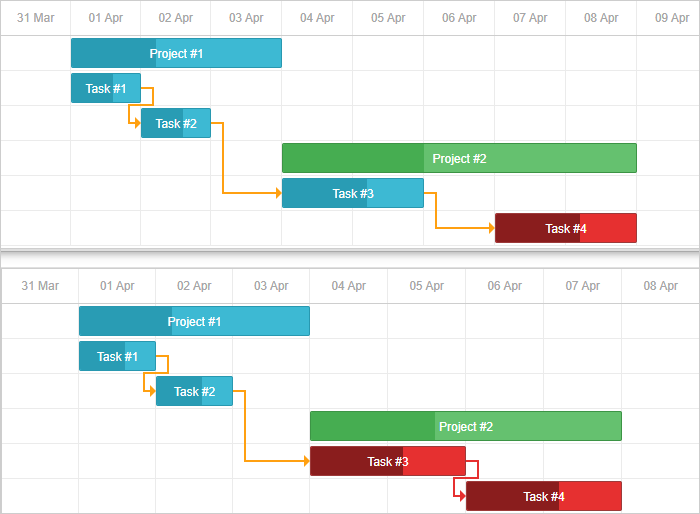

  • link.lag이 -1일 때
const tasks = {
    "data": [
        ...
    ],
    "links": [
        ...
        { "id": 3, "source": 3, "target": 4, "lag": -1, "type": "0" },

    ]
}

3. gantt.config.project_end 파라미터가 설정되어 있고, 작업 날짜가 이를 초과할 때.

현재 내장된 크리티컬 패스 로직은 변경할 수 없습니다. 하지만 크리티컬 패스 동작을 커스터마이징할 수 있습니다.

Checking if a task is critical

작업이 크리티컬인지 확인하려면 isCriticalTask 메서드를 사용하세요:

gantt.config.highlight_critical_path = true; gantt.init("gantt_here");
gantt.parse(tasks);

gantt.isCriticalTask(gantt.getTask("task3"));// ->'true'

Related sample:  Critical path

Checking if a link is critical

링크가 두 크리티컬 작업을 연결하는지 확인하려면 isCriticalLink 메서드를 사용하세요:

gantt.isCriticalLink(gantt.getLink("link1"));

Related sample:  Critical path

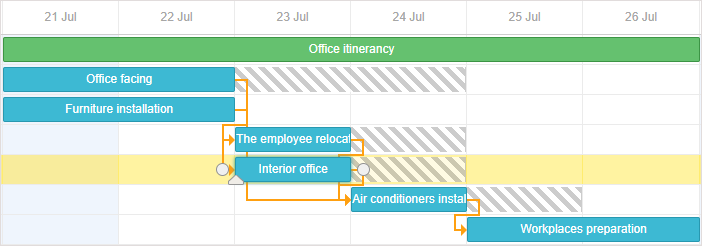

Getting free and total slack

Free slack(자유 여유 시간)은 작업이나 마일스톤이 다음 연결된 작업을 지연시키지 않고 연장되거나 이동될 수 있는 시간입니다.

자유 여유 시간은 'task' 및 'milestone' 타입에 적용됩니다.

작업의 자유 여유 시간을 가져오려면, getFreeSlack 메서드에 작업 객체를 전달하세요:

var task = gantt.getTask(7);
gantt.getFreeSlack(task);

Related sample:  Show Slack time

Total slack(총 여유 시간)은 작업이 프로젝트 전체 완료 일자에 영향을 주지 않고 지연될 수 있는 시간입니다.

총 여유 시간은 프로젝트를 포함한 모든 작업 유형에 대해 계산할 수 있습니다.

작업의 총 여유 시간을 얻으려면 getTotalSlack 메서드에 작업 객체를 사용하세요:

var task = gantt.getTask(7);
gantt.getTotalSlack(task);

Related sample:  Show Slack time

Slack

Customizing the critical path behaviour

기본적으로 gantt는 크리티컬 패스에 대해 기본 하이라이트 스타일을 적용하고, 데이터가 변경될 때마다 경로를 다시 계산합니다.

크리티컬 패스의 표시 여부를 제어하려면 다음과 같은 방법을 사용할 수 있습니다:

var isEnabled = false
function updateCriticalPath(){
    isEnabled = !isEnabled;

    gantt.config.highlight_critical_path = isEnabled;

    gantt.render();
}

많은 작업을 관리할 때 크리티컬 패스를 자주 재계산하면 성능에 영향을 줄 수 있으므로, 이 방법이 유용합니다.

크리티컬 패스를 수동으로 재계산하고 스타일을 업데이트하려면 다음과 같이 하세요:

gantt.templates.task_class = function(start, end, task){
    if(gantt.isCriticalTask(task))
        return "critical_task";
      return "";
};

gantt.templates.link_class = function(link){
    if(gantt.isCriticalLink(link))
        return "critical_link";
      return "";
};

var data = {
    tasks: [
        { id: 1, text: "Office itinerancy", open:true, type:"project" },
        { id: 2, text: "Office facing", start_date: "21-07-2020",
            duration: "20", parent: "1" },
        { id: 3, text: "Furniture installation", start_date: "21-07-2020",
            duration: "5", parent: "1" },
        { id: 4, text: "The employee relocation", start_date: "28-07-2020",
            duration: "15", parent: "1" },
        { id: 5, text: "Interior office", start_date: "28-07-2020",
            duration: "15", parent: "1" }
    ],
    links: [
        { id: "1", source: "2", target: "3", type: "0" },
        { id: "2", source: "3", target: "4", type: "0" },
        { id: "3", source: "4", target: "5", type: "0" }
    ]
};
gantt.init("gantt_here");

gantt.parse(data);


작업과 링크를 수동으로 하이라이트 할 수도 있습니다:

  • task_class 템플릿에서 "gantt_critical_task"를 반환하면 해당 작업이 크리티컬로 표시됩니다.
  • link_class 템플릿에서 "gantt_critical_link"를 반환하면 해당 링크가 크리티컬로 표시됩니다.

관련 예제: Custom critical path per project

Setting lag and lead times between tasks

크리티컬 패스 작업 간의 지연(lag) 및 리드(lead) 시간을 설정할 수 있습니다. 자세한 내용은 여기에서 확인하세요.

Scheduling completed tasks

기본적으로 크리티컬 패스 알고리즘은 완료된 작업(progress 값이 1인 작업)도 미완료 작업과 동일하게 처리합니다.

이 동작을 변경하려면 auto_scheduling_use_progress 설정을 활성화할 수 있습니다:

gantt.config.auto_scheduling_use_progress = true;

gantt.init("gantt_here");

이 옵션을 활성화하면, 완료된 작업은 크리티컬 패스 및 자동 스케줄링에서 제외됩니다.

자세한 정보는 API 페이지에서 확인할 수 있습니다.
