기본적으로 dhtmlxGantt는 타임라인 요소를 다음 순서로 레이어로 렌더링합니다:
Gantt에는 베이스라인, 마감일(Deadlines), 시간 제약(Constraints)과 같은 내장 요소가 포함되어 있습니다. 기본 제공되는 추가 요소 외에도 사용자 정의 요소를 추가 레이어로 생성할 수 있습니다.
베이스라인은 Gantt 차트와 같은 프로젝트 관리 도구에서 계획된 일정과 실제 진행 상황을 비교할 수 있도록 해주는 중요한 역할을 합니다. Gantt API는 베이스라인을 기본적으로 지원하여 이 핵심 기능을 쉽게 사용할 수 있도록 합니다.
Related sample: Display baselines
기본 베이스라인 옵션이 프로젝트 요구에 맞지 않는 경우, baselines 설정 옵션을 사용하여 비활성화할 수 있습니다.
gantt.config.baselines = false;
비활성화한 후에는 다음 방법 중 하나로 베이스라인의 표시 방식을 커스터마이즈할 수 있습니다:
1. gantt.config.baselines 설정 객체 사용

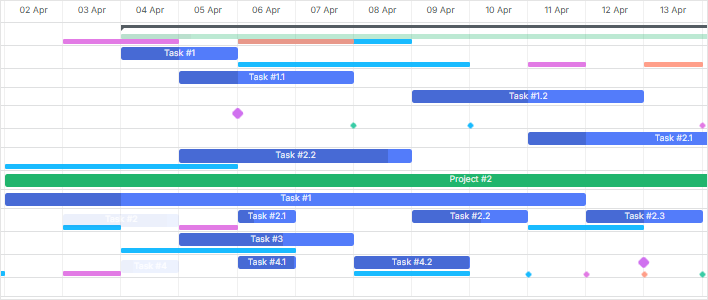

이 객체를 객체 형태로 지정하면 베이스라인의 렌더링 방식을 조정할 수 있습니다. 주요 속성은 다음과 같습니다:
getDatastore
메서드를 참고하세요.false
- 베이스라인을 숨깁니다."taskRow"
- 베이스라인이 작업 바와 같은 행에 표시됩니다."separateRow"

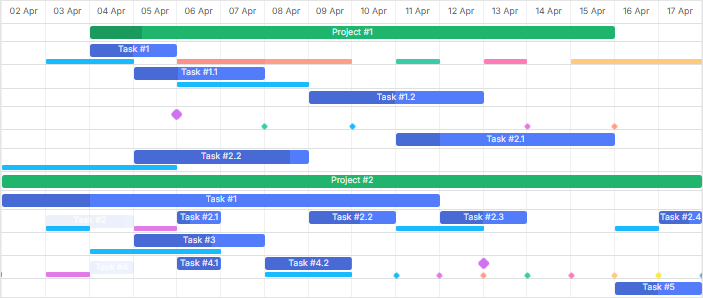

- 베이스라인이 별도의 하위 행(subrow)에 표시되어 작업 행의 높이가 증가합니다."individualRow"
- 각 베이스라인이 작업 아래에 별도의 하위 행에 표시됩니다.render_mode
가 "separateRow"
또는 "individualRow"
일 때만 적용됩니다.예시:
gantt.config.baselines = {
datastore: "baselines",
render_mode: false,
dataprocessor_baselines: false,
row_height: 16,
bar_height: 8
};
gantt.init("gantt_here");
gantt.config.baselines의 표시 설정을 동적으로 변경하는 경우, 베이스라인이 올바르게 표시되도록 adjustTaskHeightForBaselines 메서드 사용을 권장합니다.
const task = gantt.getTask(taskId);
gantt.adjustTaskHeightForBaselines(task); gantt.render();
2. 타임라인에 사용자 정의 베이스라인 요소 생성하여 추가
베이스라인은 다음과 같이 작업과 함께 불러올 수 있습니다:
gantt.parse({
tasks: [
{
id: 2,
start_date: "2025-04-04 00:00:00",
duration: 2,
text: "Task #1",
progress: 0.5,
parent: 0,
open: true,
end_date: "2025-04-06 00:00:00",
},
// 추가 작업...
],
links: [],
baselines: [ { id: 2, task_id: 2, start_date: "2025-04-03 00:00:00", duration: 2, end_date: "2025-04-05 00:00:00", }, // 추가 베이스라인... ], });
불러오면 Gantt가 별도의 추가 설정 없이 타임라인에 베이스라인을 자동으로 표시합니다.
특정 작업에 대한 베이스라인은 getTaskBaselines 메서드를 사용하여 가져올 수 있습니다.
gantt.getTaskBaselines(5);
이 메서드는 데이터스토어에서 해당 작업과 연결된 베이스라인 객체 배열을 반환합니다.
[
{
task_id: 5,
id: 1,
duration: 2,
start_date: "03-04-2019 00:00",
end_date: "05-04-2019 00:00"
},
{
task_id: 5,
id: 2,
duration: 1,
start_date: "06-04-2019 00:00",
end_date: "07-04-2019 00:00"
}
]

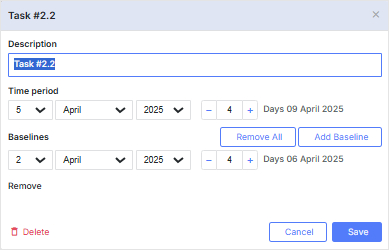

베이스라인은 라이트박스 컨트롤을 통해 직접 관리할 수 있습니다. 작업 세부 정보에서 베이스라인을 추가, 편집, 삭제할 수 있습니다.
gantt.config.lightbox.sections = [
{ name: "description", height: 38, map_to: "text", type: "textarea", focus: true },
{ name: "time", type: "duration", map_to: "auto" },
{ name: "baselines", height: 100, type: "baselines", map_to: "baselines" }, ];
gantt.config.baselines.render_mode 옵션을 통해 베이스라인은 세 가지 방식으로 표시할 수 있습니다:
베이스라인이 작업 바와 함께 같은 행에 표시됩니다:

gantt.config.baselines.render_mode = "taskRow";
모든 베이스라인이 각 작업 하위 행에 표시됩니다:
gantt.config.baselines.render_mode = "separateRow";
각 베이스라인이 더 명확하게 구분되는 별도의 하위 행에 표시됩니다:

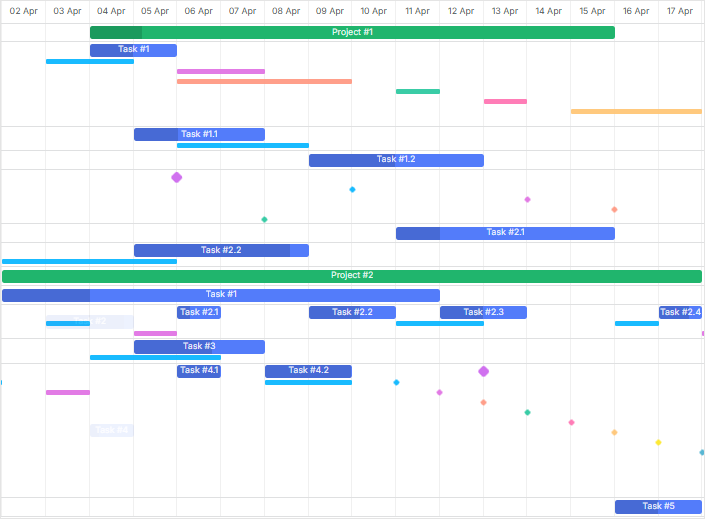

gantt.config.baselines.render_mode = "individualRow";
베이스라인 요소 내부에 사용자 지정 텍스트를 추가하려면 baseline_text 템플릿을 사용하세요:
gantt.templates.baseline_text = function(task, baseline, index) {
return "Baseline #" + (index + 1);
};
마감일과 작업 제약 조건을 관리하는 것은 프로젝트 성공에 매우 중요합니다. DHTMLX Gantt는 마감일과 제약 조건에 대한 내장 시각화 기능을 제공하여 프로젝트 타임라인 관리를 향상시킵니다.
Related sample: Displaying deadlines

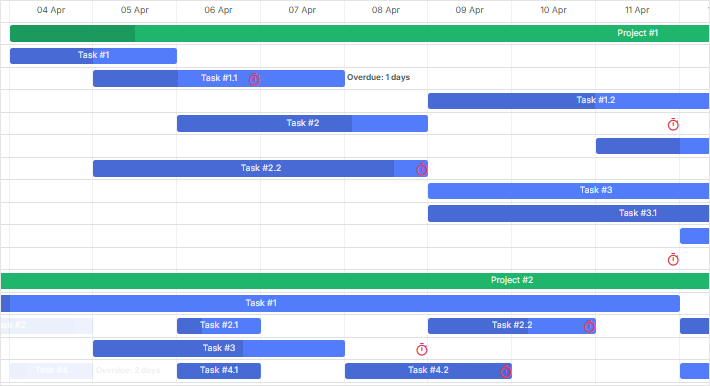

Gantt는 task.deadline 필드를 지원합니다. 이 필드가 설정되면 차트에 시각적 마커가 표시되어 마감일을 쉽게 모니터링할 수 있습니다.
gantt.parse({
data: [
{
id: 1,
text: "Task with Deadline",
start_date: "2025-04-04",
duration: 5,
deadline: new Date(2025, 3, 10), // 2025년 4월 10일 },
// 추가 작업...
],
});
기본 마감일 기능이 필요에 맞지 않으면 deadlines 옵션을 사용해 비활성화할 수 있습니다.
gantt.config.deadlines = false;
비활성화한 후에는 사용자 정의 마감일 요소 생성으로 타임라인에 원하는 방식으로 표시할 수 있습니다.
gantt.config.deadlines 설정은 마감일 요소의 표시를 제어합니다. 활성화 시 Gantt는 task.deadline 속성을 확인하며, 유효한 날짜가 있으면 타임라인에 마감일 마커가 표시됩니다.
v9.0부터 자동 스케줄링이 활성화되고 Constraint 모드(즉, auto_scheduling_compatibility가 false로 설정)에서 동작할 때, Gantt는 차트에 제약 조건 날짜를 자동으로 표시합니다.
gantt.parse({
data: [
{
id: 1,
text: "Task #1",
start_date: "2025-04-04",
duration: 4,
constraint_date: "2025-04-04",
constraint_type: "snet",
parent: 0
},
// 추가 작업
]
})
제약 조건의 표시 여부는 auto_scheduling 설정의 show_constraints
옵션으로 제어할 수 있습니다. 기본적으로 제약 조건은 표시되지만, show_constraints
를 false
로 설정하여 숨길 수 있습니다:
gantt.config.auto_scheduling = {
enabled: true,
show_constraints: false
};
Related sample: Auto-Schedule From Project Start & Constraints
