이 가이드는 Svelte의 기본 개념과 패턴에 대한 이해를 전제로 합니다. 아직 익숙하지 않다면 Svelte 공식 문서에서 시작 가이드를 참고하세요.
DHTMLX Gantt는 Svelte와 잘 호환됩니다. 동작하는 예제는 GitHub에서 확인할 수 있습니다: DHTMLX Gantt with Svelte Demo.
새 프로젝트를 시작하기 전에 Vite (선택 사항)와 Node.js가 설치되어 있는지 확인하세요.
Svelte 프로젝트를 설정하려면 Vite를 사용합니다. 아래 명령어를 실행하세요:
npm create vite@latest
자세한 내용은 관련 문서를 참고하세요.
다음으로, 앱 디렉토리로 이동합니다. 프로젝트 이름을 gantt-svelte로 하고, svelte 옵션을 선택하세요. 그런 다음 아래 명령어를 실행합니다:
cd gantt-svelte
이제 원하는 패키지 매니저를 사용해 의존성을 설치하고 앱을 실행합니다:
yarn install
yarn dev
npm install
npm run dev
Svelte 프로젝트가 이제 http://localhost:5173에서 실행됩니다.

DHTMLX Gantt를 추가하려면, 먼저 터미널에서 Ctrl+C를 눌러 앱을 중지하세요. 이후 Gantt 패키지를 설치합니다.
라이브러리의 PRO 버전은 사설 저장소를 통해 npm/yarn으로 제공됩니다. 접근 권한을 얻으려면 이 안내를 따라주세요.
평가판을 받았다면 다음과 같이 설치합니다:
npm install @dhx/trial-gantt
yarn add @dhx/trial-gantt
또는, 라이브러리 zip 패키지는 npm 모듈 구조이므로 로컬 폴더에서 설치할 수도 있습니다.
이제 Svelte 컴포넌트를 만들어 앱에 Gantt를 포함시킵니다. src/ 폴더에 Gantt.svelte 파일을 새로 만드세요.
Gantt.svelte 파일을 열고 Gantt 소스 파일을 임포트합니다. 참고:
Gantt.svelte
import { Gantt} from "dhtmlx-gantt";
import "dhtmlx-gantt/codebase/dhtmlxgantt.css";
Gantt.svelte
import { Gantt} from "@dhx/trial-gantt";
import "@dhx/trial-gantt/codebase/dhtmlxgantt.css";
이 가이드에서는 trial 버전을 사용합니다.
페이지에 Gantt를 표시하려면, 컴포넌트가 렌더링될 컨테이너를 정의하세요. 예시는 다음과 같습니다:
Gantt.svelte
<script> import "@dhx/trial-gantt/codebase/dhtmlxgantt.css";
import { onMount } from "svelte";
import { Gantt } from "@dhx/trial-gantt";
let container;
onMount(() => {
let gantt = Gantt.getGanttInstance();
gantt.init(container);
return () => {
gantt.destructor();
};
});
</script>
<div bind:this={container} style="width: 100%; height: 100%;"></div>
Gantt 컨테이너가 전체 body를 채우도록 하려면, src/ 폴더 내 app.css에서 기본 스타일을 제거하고 아래를 추가하세요:
src/app.css
body, #app {
margin: 0;
padding: 0;
height: 100vh;
width: 100%;
}
이제 Gantt 컴포넌트를 앱에 포함시킵니다. src/App.svelte를 열고 기본 내용을 아래로 교체하세요:
src/App.svelte
<script>
import Gantt from "./Gantt.svelte";
</script>
<Gantt/>
이제 앱을 실행하면 빈 Gantt 차트가 표시됩니다:

Gantt에 데이터를 표시하려면, 데이터를 전달해야 합니다. src/에 data.js 파일을 만들고 아래와 같이 작성하세요:
src/data.js
export function getData() {
const tasks = {
data: [
{
id: "10",
text: "Project #1",
start_date: "01-04-2025",
duration: 3,
order: 10,
progress: 0.4,
open: true,
},
{
id: "1",
text: "Task #1",
start_date: "01-04-2025",
duration: 1,
order: 10,
progress: 0.6,
parent: "10",
},
{
id: "2",
text: "Task #2",
start_date: "02-04-2025",
duration: 2,
order: 20,
progress: 0.6,
parent: "10",
},
],
links: [{ id: 1, source: 1, target: 2, type: "0" }],
};
return tasks;
}
이 데이터를 App.svelte에서 Gantt 컴포넌트의 props로 전달하세요:
App.svelte
<script> import Gantt from "./Gantt.svelte";
import { getData } from "./data.js";
</script>
<Gantt tasks={getData()} />
그리고 Gantt 컴포넌트 내부에서 gantt.parse()를 사용해 props를 적용하세요:
Gantt.svelte
<script> import "@dhx/trial-gantt/codebase/dhtmlxgantt.css";
import { onMount } from "svelte";
import { Gantt } from "@dhx/trial-gantt";
export let tasks;
let container;
onMount(() => {
let gantt = Gantt.getGanttInstance();
gantt.init(container);
gantt.parse(tasks);
return () => {
gantt.destructor();
};
});
</script>
<div bind:this={container} style="width: 100%; height: 100%;"></div>

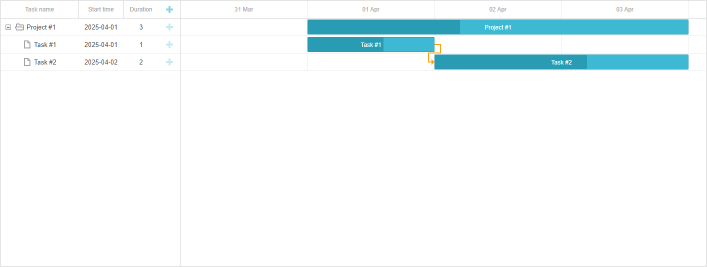

앱을 새로고침하면 작업이 채워진 Gantt 차트를 볼 수 있습니다:

Gantt에서 변경 사항을 추적하려면 dataProcessor 핸들러를 사용할 수 있습니다. 이 핸들러는 백엔드와의 통신을 돕고, 함수 또는 라우터 객체로 정의할 수 있습니다. dhtmlxGantt는 Promise 응답을 지원하여 작업이 올바르게 처리됩니다.
createDataProcessor()를 사용해 DataProcessor를 생성하여 변경 사항을 감지할 수 있습니다:
gantt.createDataProcessor(function(entity, action, data, id) {
gantt.message(`${entity} ${action}`);
});
백엔드에서 새 레코드 생성 후 task ID를 변경하는 경우, Promise가 {id: databaseId} 또는 {tid: databaseId} 객체를 반환해야 Gantt가 해당 레코드를 올바르게 갱신할 수 있습니다. 서버 사이드 연동에 대한 자세한 내용은 여기에서 확인하세요.
이제 Svelte Gantt 설정이 완료되었습니다. 전체 데모는 GitHub에서 확인할 수 있습니다: https://github.com/DHTMLX/svelte-gantt-demo.
Gantt는 SQL 인젝션, XSS, CSRF 공격과 같은 위협에 대한 내장 보호 기능을 제공하지 않습니다. 이러한 위험으로부터 애플리케이션을 보호하는 것은 백엔드 개발자의 책임입니다.
잠재적 취약점과 권장 보안 관행에 대한 자세한 내용은 Application Security 문서를 참고하세요.
Back to top
