이 튜토리얼은 dhtmlxGantt를 Laravel 애플리케이션에 통합하는 방법을 설명합니다.
서버 사이드 통합을 위한 다른 플랫폼의 튜토리얼도 제공됩니다:
전체 소스 코드는 GitHub에서 확인할 수 있습니다.
또한, PHP Laravel로 Gantt 차트를 만드는 방법을 보여주는 동영상 가이드도 있습니다.
먼저, Composer를 사용하여 새로운 Laravel 애플리케이션을 생성합니다:
composer create-project laravel/laravel gantt-laravel-app
이 과정은 필요한 모든 파일을 다운로드하고 설정하는 데 잠시 시간이 걸릴 수 있습니다. 설정이 완료되면 다음 명령어를 통해 정상적으로 설치되었는지 확인할 수 있습니다:
cd gantt-laravel-app
php artisan serve
이제 기본 Laravel 환영 페이지가 표시됩니다:

다음으로, dhtmlxGantt가 포함된 새로운 페이지를 앱에 추가합니다. resources/views 디렉토리로 이동하여 gantt.blade.php라는 새 뷰 파일을 생성합니다:
resources/views/gantt.blade.php
<!DOCTYPE html>
<head>
<meta http-equiv="Content-type" content="text/html; charset=utf-8">
<script src="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.js"></script>
<link href="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.css" rel="stylesheet">
<style type="text/css"> html, body{
height:100%;
padding:0px;
margin:0px;
overflow: hidden;
}
</style>
</head>
<body>
<div id="gantt_here" style='width:100%; height:100%;'></div>
<script type="text/javascript"> gantt.init("gantt_here");
</script>
</body>
이 코드는 기본 HTML 레이아웃을 구성하고, CDN에서 dhtmlxGantt 리소스를 불러오며, init 메서드를 사용해 gantt 차트를 초기화합니다.
문서의 body와 gantt 컨테이너 모두 100% 높이로 설정되어 있습니다. gantt는 컨테이너 크기에 맞춰 동적으로 조정되기 때문에 이러한 크기 지정이 중요합니다.
새 페이지를 추가한 후, 브라우저에서 접근할 수 있도록 해야 합니다. 이 예제에서는 gantt 페이지를 앱의 기본 페이지로 설정합니다.
routes/web.php 파일을 열고 기본 라우트를 다음과 같이 수정합니다:
routes/web.php
<?php
Route::get('/', function () {
return view('gantt');
});
앱을 재시작한 후 gantt 페이지가 나타나는지 확인합니다:

gantt 차트가 표시되면, 다음 단계는 데이터베이스와 연결하여 데이터를 불러오는 것입니다.
먼저 .env 파일에서 데이터베이스 설정을 업데이트하세요. 예시:
.env
DB_CONNECTION=mysql
DB_HOST=127.0.0.1
DB_PORT=3306
DB_DATABASE=gantt-test
DB_USERNAME=root
DB_PASSWORD=
그 다음, Artisan 명령어를 사용하여 모델 클래스와 마이그레이션을 생성합니다:
php artisan make:model Task --migration
그리고
php artisan make:model Link --migration
이제 database/migrations 폴더에서 마이그레이션 파일을 찾아 데이터베이스 스키마를 정의합니다.
gantt에서 기대하는 데이터베이스 스키마는 여기에서 확인할 수 있습니다.
Tasks 테이블에 대한 마이그레이션 예시는 다음과 같습니다:
database/migrations/_create_tasks_table.php
<?php
use Illuminate\Support\Facades\Schema;
use Illuminate\Database\Schema\Blueprint;
use Illuminate\Database\Migrations\Migration;
class CreateTasksTable extends Migration
{
public function up()
{
Schema::create('tasks', function (Blueprint $table){
$table->increments('id');
$table->string('text');
$table->integer('duration');
$table->float('progress');
$table->dateTime('start_date');
$table->integer('parent');
$table->timestamps();
});
}
public function down()
{
Schema::dropIfExists('tasks');
}
}
Links 테이블에 대한 마이그레이션 예시는 아래와 같습니다:
database/migrations/_create_links_table.php
<?php
use Illuminate\Support\Facades\Schema;
use Illuminate\Database\Schema\Blueprint;
use Illuminate\Database\Migrations\Migration;
class CreateLinksTable extends Migration
{
public function up()
{
Schema::create('links', function (Blueprint $table) {
$table->increments('id');
$table->string('type');
$table->integer('source');
$table->integer('target');
$table->timestamps();
});
}
public function down()
{
Schema::dropIfExists('links');
}
}
마이그레이션을 실행합니다:
php artisan migrate
설정하는 동안 테스트를 위해 샘플 데이터를 생성하는 것이 유용합니다. 다음 Artisan 명령어로 Seeder 클래스를 생성할 수 있습니다:
php artisan make:seeder TasksTableSeeder
php artisan make:seeder LinksTableSeeder
database/seeds 폴더가 없다면 생성한 후, 해당 폴더에서 TasksTableSeeder에 샘플 데이터를 추가합니다:
database/seeds/TasksTableSeeder.php
<?php
use Illuminate\Database\Seeder;
class TasksTableSeeder extends Seeder
{
public function run()
{
DB::table('tasks')->insert([
['id'=>1, 'text'=>'Project #1', 'start_date'=>'2017-04-01 00:00:00',
'duration'=>5, 'progress'=>0.8, 'parent'=>0],
['id'=>2, 'text'=>'Task #1', 'start_date'=>'2017-04-06 00:00:00',
'duration'=>4, 'progress'=>0.5, 'parent'=>1],
['id'=>3, 'text'=>'Task #2', 'start_date'=>'2017-04-05 00:00:00',
'duration'=>6, 'progress'=>0.7, 'parent'=>1],
['id'=>4, 'text'=>'Task #3', 'start_date'=>'2017-04-07 00:00:00',
'duration'=>2, 'progress'=>0, 'parent'=>1],
['id'=>5, 'text'=>'Task #1.1', 'start_date'=>'2017-04-05 00:00:00',
'duration'=>5, 'progress'=>0.34, 'parent'=>2],
['id'=>6, 'text'=>'Task #1.2', 'start_date'=>'2017-04-11 00:00:00',
'duration'=>4, 'progress'=>0.5, 'parent'=>2],
['id'=>7, 'text'=>'Task #2.1', 'start_date'=>'2017-04-07 00:00:00',
'duration'=>5, 'progress'=>0.2, 'parent'=>3],
['id'=>8, 'text'=>'Task #2.2', 'start_date'=>'2017-04-06 00:00:00',
'duration'=>4, 'progress'=>0.9, 'parent'=>3]
]);
}
}
DatabaseSeeder.php를 수정하여 이 seeder들을 호출하도록 합니다:
database/seeds/DatabaseSeeder.php
<?php
use Illuminate\Database\Seeder;
class DatabaseSeeder extends Seeder
{
public function run()
{
$this->call(TasksTableSeeder::class);
$this->call(LinksTableSeeder::class);
}
}
마지막으로, 명령줄에서 데이터베이스에 시드 데이터를 추가합니다:
php artisan db:seed
데이터는 Eloquent 모델 클래스를 통해 처리됩니다. 앞서 생성한 task와 link 클래스는 별도의 수정 없이 gantt에서 바로 사용할 수 있습니다.
단, 클라이언트에서 작업을 불러올 때 프로젝트 트리가 기본적으로 확장되어 있도록 하려면, Task 클래스의 JSON 응답에 open 속성을 추가할 수 있습니다. 그렇지 않으면 모든 브랜치가 처음에는 접혀서 표시됩니다.
Task 모델 예시는 다음과 같습니다:
/app/Task.php
<?php
namespace App;
use Illuminate\Database\Eloquent\Model;
class Task extends Model
{
protected $appends = ["open"];
public function getOpenAttribute(){ return true; }}
Link 모델은 별도의 수정이 필요하지 않습니다:
/app/Link.php
<?php
namespace App;
use Illuminate\Database\Eloquent\Model;
class Link extends Model
{
}
데이터베이스와 모델이 준비되었으니, 이제 gantt 차트에 데이터를 불러올 수 있습니다. 클라이언트는 특정 포맷의 날짜를 기대하므로, 이에 맞는 JSON을 반환하는 컨트롤러 액션을 생성합니다:
app/Http/Controllers/GanttController.php
<?php
namespace App\Http\Controllers;
use App\Task;
use App\Link;
class GanttController extends Controller
{
public function get(){
$tasks = new Task();
$links = new Link();
return response()->json([
"data" => $tasks->all(),
"links" => $links->all()
]);
}
}
이 액션을 클라이언트에서 요청할 수 있도록 api.php 라우트 파일에 라우트를 추가합니다:
routes/api.php
<?php
use Illuminate\Http\Request;
use App\Http\Controllers\GanttController;
Route::get('/data', 'GanttController@get');
마지막으로, 뷰를 수정하여 이 엔드포인트를 호출하도록 합니다:
resources/views/gantt.blade.php
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";
gantt.init("gantt_here");
gantt.load("/api/data");
gantt.load 메서드는 지정된 URL로 AJAX 요청을 보내고, JSON 응답을 기대합니다.
또한, date_format을 지정하면 gantt가 데이터 소스의 날짜 형식을 인식하여 클라이언트에서 올바르게 파싱할 수 있습니다.

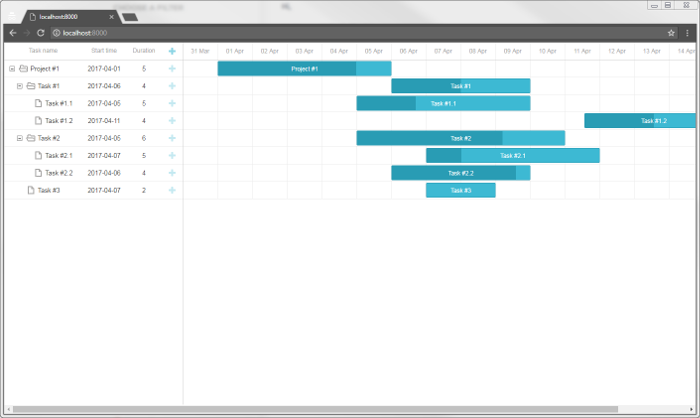

이제 앱을 확인하면 gantt 차트에 작업이 표시됩니다:

현재 gantt 차트는 백엔드에서 데이터를 읽어옵니다. 다음 단계는 변경사항을 데이터베이스에 저장할 수 있도록 하는 것입니다.
클라이언트는 REST 모드로 동작하며, 작업 및 링크에 대한 POST/PUT/DELETE 요청을 보냅니다. gantt에서 사용하는 요청 포맷과 라우트는 여기에서 확인할 수 있습니다.
이를 지원하려면 두 모델 모두에 대해 CRUD 작업을 처리하는 컨트롤러를 생성하고, 라우트를 정의하며, 클라이언트에서 데이터 저장을 활성화해야 합니다.
먼저 두 모델에 대해 RESTful 리소스 컨트롤러를 생성합니다. 이 컨트롤러에는 데이터 추가, 삭제, 갱신을 위한 메서드가 포함됩니다.
app/Http/Controllers/TaskController.php
<?php
namespace App\Http\Controllers;
use Illuminate\Http\Request;
use App\Task;
class TaskController extends Controller
{
public function store(Request $request){
$task = new Task();
$task->text = $request->text;
$task->start_date = $request->start_date;
$task->duration = $request->duration;
$task->progress = $request->has("progress") ? $request->progress : 0;
$task->parent = $request->parent;
$task->save();
return response()->json([
"action"=> "inserted",
"tid" => $task->id
]);
}
public function update($id, Request $request){
$task = Task::find($id);
$task->text = $request->text;
$task->start_date = $request->start_date;
$task->duration = $request->duration;
$task->progress = $request->has("progress") ? $request->progress : 0;
$task->parent = $request->parent;
$task->save();
return response()->json([
"action"=> "updated"
]);
}
public function destroy($id){
$task = Task::find($id);
$task->delete();
return response()->json([
"action"=> "deleted"
]);
}
}
그리고 route는 다음과 같습니다:
routes/api.php
<?php
use Illuminate\Http\Request;
Route::get('/data', 'GanttController@get');
Route::resource('task', 'TaskController');
이 코드에 대한 몇 가지 설명:
다음으로, 링크에 대한 유사한 컨트롤러를 생성해보겠습니다.
app/Http/Controllers/LinkController.php
<?php
namespace App\Http\Controllers;
use Illuminate\Http\Request;
use App\Link;
class LinkController extends Controller
{
public function store(Request $request){
$link = new Link();
$link->type = $request->type;
$link->source = $request->source;
$link->target = $request->target;
$link->save();
return response()->json([
"action"=> "inserted",
"tid" => $link->id
]);
}
public function update($id, Request $request){
$link = Link::find($id);
$link->type = $request->type;
$link->source = $request->source;
$link->target = $request->target;
$link->save();
return response()->json([
"action"=> "updated"
]);
}
public function destroy($id){
$link = Link::find($id);
$link->delete();
return response()->json([
"action"=> "deleted"
]);
}
}
그리고 이에 해당하는 라우트는 다음과 같습니다:
routes/api.php
<?php
use Illuminate\Http\Request;
Route::get('/data', 'GanttController@get');
Route::resource('task', 'TaskController');
Route::resource('link', 'LinkController');
마지막으로, 클라이언트에서 방금 구성한 API와 연동하도록 설정해야 합니다:
resources/views/gantt.blade.php
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";
gantt.init("gantt_here");
gantt.load("/api/data");
var dp = new gantt.dataProcessor("/api");dp.init(gantt);dp.setTransactionMode("REST");

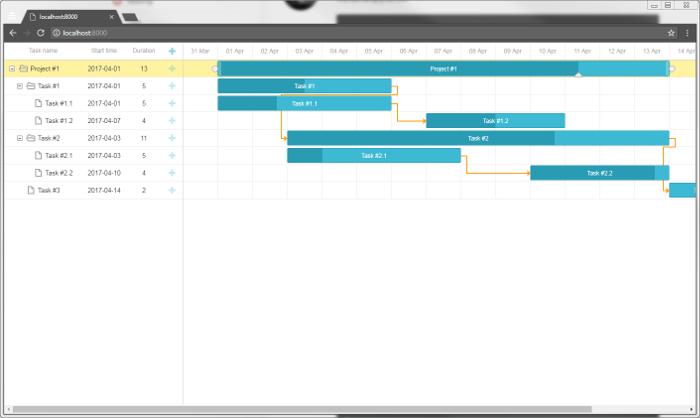

이제 Gantt 차트는 작업과 링크의 조회, 추가, 수정, 삭제가 모두 가능한 완전한 인터랙티브 상태가 됩니다.

dhtmlxGantt의 더 많은 기능은 가이드에서 확인할 수 있습니다.
클라이언트 측 gantt는 드래그 앤 드롭을 통한 작업 순서 변경을 지원합니다. 이 기능을 사용할 경우, 데이터베이스에 순서를 저장해야 합니다. 일반적인 설명은 여기에서 확인할 수 있습니다.
이제 이 기능을 앱에 추가해보겠습니다.
사용자가 UI에서 작업 순서를 변경할 수 있도록, Index 뷰의 gantt 설정을 다음과 같이 수정하세요:
resources/views/gantt.blade.php
gantt.config.order_branch = true;gantt.config.order_branch_free = true;
gantt.init("gantt_here");
백엔드에서는 "sortorder"라는 컬럼에 순서를 저장하게 됩니다. 전체 작업 테이블 스키마 예시는 다음과 같습니다:
Schema::create('tasks', function (Blueprint $table){
$table->increments('id');
$table->string('text');
$table->integer('duration');
$table->float('progress');
$table->dateTime('start_date');
$table->integer('parent');
$table->integer('sortorder')->default(0);
$table->timestamps();
});
또는 기존 스키마에 마이그레이션을 추가할 수도 있습니다:
php artisan make:migration add_sortorder_to_tasks_table --table=tasks
마이그레이션 파일 예시는 다음과 같습니다:
database/migrations/_add_sortorder_to_tasks_table.php
<?php
use Illuminate\Support\Facades\Schema;
use Illuminate\Database\Schema\Blueprint;
use Illuminate\Database\Migrations\Migration;
class AddSortorderToTasksTable extends Migration
{
public function up()
{
Schema::table('tasks', function (Blueprint $table) {
$table->integer('sortorder')->default(0);
});
}
public function down()
{
Schema::table('tasks', function (Blueprint $table) {
$table->dropColumn('sortorder');
});
}
}
그리고 마이그레이션을 실행합니다:
php artisan migrate
다음으로, 컨트롤러의 CRUD 작업을 업데이트해야 합니다.
1 . GET /data 라우트는 sortorder로 정렬된 작업을 반환해야 합니다:
app/Http/Controllers/GanttController.php
<?php
namespace App\Http\Controllers;
use App\Task;
use App\Link;
class GanttController extends Controller
{
public function get(){
$tasks = new Task();
$links = new Link();
return response()->json([
"data" => $tasks->orderBy('sortorder')->get(), "links" => $links->all()
]);
}
}
2 . 새 작업을 추가할 때, 초기 sortorder 값을 할당해야 합니다:
app/Http/Controllers/TaskController.php
public function store(Request $request){
$task = new Task();
$task->text = $request->text;
$task->start_date = $request->start_date;
$task->duration = $request->duration;
$task->progress = $request->has("progress") ? $request->progress : 0;
$task->parent = $request->parent;
$task->sortorder = Task::max("sortorder") + 1;
$task->save();
return response()->json([
"action"=> "inserted",
"tid" => $task->id
]);
}
3 . 마지막으로, 작업의 순서가 변경될 때 서버에서도 순서를 업데이트해야 합니다:
app/Http/Controllers/TaskController.php
public function update($id, Request $request){
$task = Task::find($id);
$task->text = $request->text;
$task->start_date = $request->start_date;
$task->duration = $request->duration;
$task->progress = $request->has("progress") ? $request->progress : 0;
$task->parent = $request->parent;
$task->save();
if($request->has("target")){ $this->updateOrder($id, $request->target); }
return response()->json([
"action"=> "updated"
]);
}
private function updateOrder($taskId, $target){
$nextTask = false;
$targetId = $target;
if(strpos($target, "next:") === 0){
$targetId = substr($target, strlen("next:"));
$nextTask = true;
}
if($targetId == "null")
return;
$targetOrder = Task::find($targetId)->sortorder;
if($nextTask)
$targetOrder++;
Task::where("sortorder", ">=", $targetOrder)->increment("sortorder");
$updatedTask = Task::find($taskId);
$updatedTask->sortorder = $targetOrder;
$updatedTask->save();
}
Gantt 컴포넌트 자체에는 SQL 인젝션, XSS, CSRF 공격 등과 같은 위협에 대한 보호 기능이 포함되어 있지 않습니다. 애플리케이션의 보안은 백엔드 개발자의 책임입니다. 자세한 내용은 관련 문서를 참고하세요.
이 과정을 모두 따라 했음에도 Gantt 차트에 작업이나 링크가 표시되지 않는 경우, 백엔드 통합 문제 해결 문서에서 일반적인 문제의 원인과 해결 방법을 확인할 수 있습니다.
이제 gantt는 완전히 동작합니다. 전체 소스 코드는 GitHub에서 복제하거나 다운로드하여 프로젝트에 사용할 수 있습니다.
gantt의 추가 기능은 가이드에서, 그리고 다른 백엔드 프레임워크와의 연동 방법은 how-to 가이드에서 확인할 수 있습니다.
Back to top
