이 튜토리얼은 ASP.NET과 서버 측 REST API를 사용하여 Gantt 차트를 만드는 방법을 단계별로 안내합니다.
다른 서버 측 연동 옵션에 대해서는 아래 튜토리얼을 참고하세요:
이 예제에서는 ASP.NET MVC 5 프레임워크와 Web API 2 컨트롤러를 사용하여 Gantt 애플리케이션을 위한 REST API를 구축합니다. 데이터베이스 연동은 Entity Framework가 담당하며, 개발은 Visual Studio IDE에서 진행합니다.
전체 소스 코드는 GitHub에서 확인할 수 있습니다.

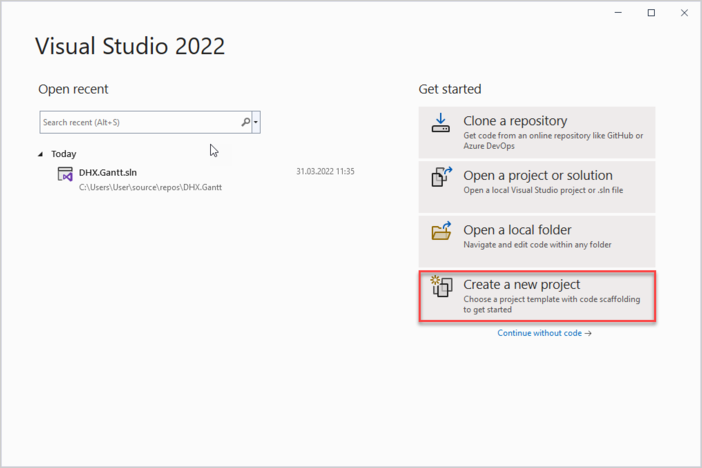

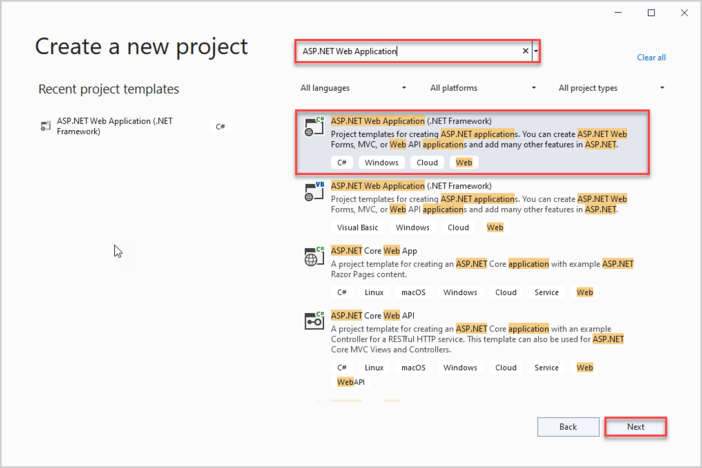

Visual Studio 2022를 실행한 후 Create a new project를 선택하세요.

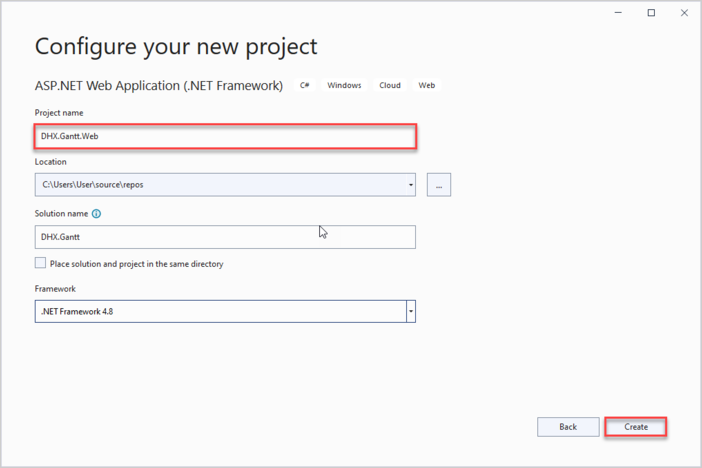

"ASP.NET Web Application"을 선택하고 이름을 DHX.Gantt.Web로 지정합니다. 템플릿이 보이지 않는 경우 Troubleshooting 섹션을 참고하세요.

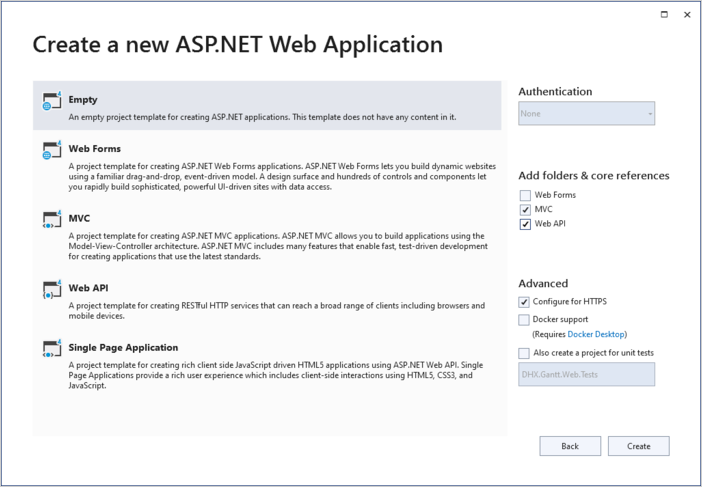

Empty 프로젝트 템플릿을 선택한 뒤, MVC와 Web API 옵션을 모두 체크하세요.

프로젝트 설정이 끝나면, Gantt 차트 페이지를 표시할 MVC 컨트롤러를 추가해야 합니다.

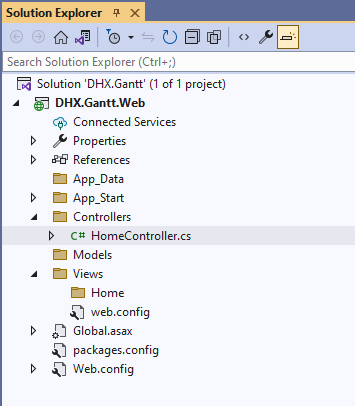

Controllers 폴더에서 마우스 오른쪽 버튼을 클릭하고 Add->Controller를 선택한 후, MVC 5 Controller -> Empty를 고릅니다. 새 컨트롤러 이름은 "HomeController"로 지정하세요.

HomeController에는 기본적으로 ActionResult 클래스의 Index() 메서드가 포함되어 있으므로, 별도의 로직 추가는 필요하지 않습니다. 이 메서드를 위한 뷰를 추가할 예정입니다.
Controllers/HomeController.cs
using System;
using System.Collections.Generic;
using System.Linq;
using System.Web;
using System.Web.Mvc;
namespace DHX.Gantt.Web.Controllers
{
public class HomeController : Controller
{
// GET: Home
public ActionResult Index()
{
return View();
}
}
}

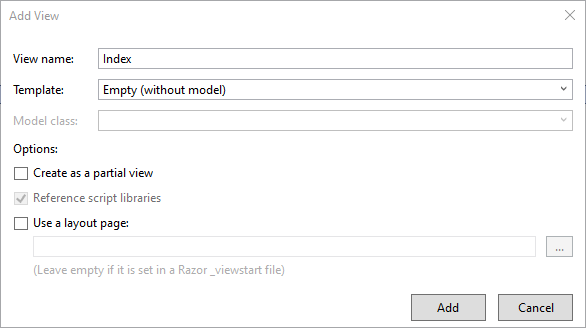

다음으로 index 페이지를 만듭니다. Views/Home 폴더로 이동하여 빈 뷰를 Index라는 이름으로 추가하세요:

뷰를 열고 아래 코드를 삽입합니다:
Views/Home/Index.cshtml
@{
Layout = null;
}
<!DOCTYPE html>
<html>
<head>
<meta name="viewport" content="width=device-width" />
<title>Index</title>
<link href="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.css"
rel="stylesheet" type="text/css" />
<script src="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.js"></script>
<script> document.addEventListener("DOMContentLoaded", function(event) {
// specifying the date format
gantt.config.date_format = "%Y-%m-%d %H:%i";
// initializing gantt
gantt.init("gantt_here");
// initiating data loading
gantt.load("/api/data");
// initializing dataProcessor
var dp = new gantt.dataProcessor("/api/");
// and attaching it to gantt
dp.init(gantt);
// setting the REST mode for dataProcessor
dp.setTransactionMode("REST");
});
</script>
</head>
<body>
<div id="gantt_here" style="width: 100%; height: 100vh;"></div>
</body>
</html>
이 코드는 다음과 같은 역할을 합니다:
날짜 포맷을 지정하는 설정 부분을 참고하세요:
Views/Home/Index.cshtml
gantt.config.date_format = "%Y-%m-%d %H:%i";
이 설정은 서버로부터 받은 날짜를 클라이언트가 올바르게 파싱할 수 있도록 해줍니다.
또한, Gantt가 백엔드의 RESTful API와 연동되도록 설정되어 있습니다. "/api/"를 기본 경로로 사용합니다:
Views/Home/Index.cshtml
gantt.load("/api/data");
// initializing dataProcessor
var dp = new gantt.dataProcessor("/api/");
// and attaching it to gantt
dp.init(gantt);
// setting the REST mode for dataProcessor
dp.setTransactionMode("REST");
서버 측 구현은 곧 다루게 됩니다. 이 단계에서는 앱을 실행하면 페이지에 Gantt 차트가 표시되는 것을 확인할 수 있습니다.

다음으로 Gantt 차트를 위한 모델 클래스를 정의합니다. 데이터 모델은 Links와 Tasks로 구성됩니다.
dhtmlxGantt는 데이터 모델의 네이밍 규칙이 일반적인 C# 규칙과 다릅니다. 일부 클라이언트 측 속성은 데이터베이스에 저장이 필요하지 않지만, 클라이언트나 백엔드 로직에서 사용될 수 있습니다.
이러한 처리를 위해 Data Transfer Object 패턴을 적용합니다. 도메인 모델 클래스는 EF 및 내부 처리에 사용하고, DTO 클래스는 Web API와의 통신에 사용합니다. 이 모델 간의 매핑도 구현할 예정입니다.
시작해봅시다!
먼저 Task 클래스를 생성합니다. 예시는 다음과 같습니다:
Models/Task.cs
using System;
namespace DHX.Gantt.Web.Models
{
public class Task
{
public int Id { get; set; }
public string Text { get; set; }
public DateTime StartDate { get; set; }
public int Duration { get; set; }
public decimal Progress { get; set; }
public int? ParentId { get; set; }
public string Type { get; set; }
}
}
Task 객체에서 사용 가능한 전체 속성 목록(필수 및 선택)은 관련 문서에서 확인할 수 있습니다.
이제 Link 클래스를 다음과 같이 생성합니다:
Models/Link.cs
namespace DHX.Gantt.Web.Models
{
public class Link
{
public int Id { get; set; }
public string Type { get; set; }
public int SourceTaskId { get; set; }
public int TargetTaskId { get; set; }
}
}
앞서 언급했듯이, 데이터베이스 작업은 Entity Framework로 관리합니다.
설치를 위해 Package Manager Console에서 아래 명령어를 실행하세요:
Install-Package EntityFramework
다음으로 데이터베이스 컨텍스트를 생성합니다. 컨텍스트는 데이터베이스와의 세션을 나타내며 데이터의 조회 및 저장을 관리합니다.
Models 폴더에서 마우스 오른쪽 버튼을 클릭해 Add->Class를 선택하고, 클래스 이름을 "GanttContext"로 지정한 뒤, 아래 내용을 입력하세요:
Models/GanttContext.cs
using System.Data.Entity;
namespace DHX.Gantt.Web.Models
{
public class GanttContext : DbContext
{
public DbSet<Task> Tasks { get; set; }
public DbSet<Link> Links { get; set; }
}
}
이제 데이터베이스에 초기 데이터를 추가할 수 있습니다.
Entity Framework는 애플리케이션 실행 시 데이터베이스를 자동으로 생성할 수 있습니다. 모델이 변경될 때마다 데이터베이스가 갱신되도록, 데이터베이스를 삭제 후 재생성하도록 설정합니다.
먼저 데이터베이스 이니셜라이저를 생성합니다. App_Start 폴더에 DropCreateDatabaseIfModelChanges를 상속하는 새 클래스를 추가하고, 이름을 "GanttInitializer"로 지정하세요.
이 클래스에서 Seed() 메서드를 오버라이드하여 테스트 데이터를 삽입합니다. Add() 메서드를 사용해 엔터티를 컨텍스트에 추가합니다.
전체 GanttInitializer 클래스는 다음과 같습니다:
App_Start/GanttInitializer.cs
using System;
using System.Collections.Generic;
using System.Data.Entity;
namespace DHX.Gantt.Web.Models
{
public class GanttInitializer : DropCreateDatabaseIfModelChanges<GanttContext>
{
protected override void Seed(GanttContext context)
{
List<Task> tasks = new List<Task>()
{
new Task()
{
Id = 1,
Text = "Project #2",
StartDate = DateTime.Today.AddDays(-3),
Duration = 18,
Progress = 0.4m,
ParentId = null
},
new Task()
{
Id = 2,
Text = "Task #1",
StartDate = DateTime.Today.AddDays(-2),
Duration = 8,
Progress = 0.6m,
ParentId = 1
},
new Task()
{
Id = 3,
Text = "Task #2",
StartDate = DateTime.Today.AddDays(-1),
Duration = 8,
Progress = 0.6m,
ParentId = 1
}
};
tasks.ForEach(s => context.Tasks.Add(s));
context.SaveChanges();
List<Link> links = new List<Link>()
{
new Link() {Id = 1, SourceTaskId = 1, TargetTaskId = 2, Type = "1"},
new Link() {Id = 2, SourceTaskId = 2, TargetTaskId = 3, Type = "0"}
};
links.ForEach(s => context.Links.Add(s));
context.SaveChanges();
}
}
}
Global.asax 파일을 열어 애플리케이션 시작 시 실행되는 코드에 접근합니다. 필요한 네임스페이스를 추가하고, Application_Start() 메서드 내에 아래 줄을 삽입하여 컨텍스트의 이니셜라이저를 설정하세요:
Global.asax.cs
using System;
using System.Web;
using System.Web.Mvc;
using System.Web.Routing;
using System.Web.Http;
using System.Data.Entity;
using DHX.Gantt.Web.Models;
namespace DHX.Gantt.Web
{
public class Global : HttpApplication
{
void Application_Start(object sender, EventArgs e)
{
// Code that runs on application startup
AreaRegistration.RegisterAllAreas();
GlobalConfiguration.Configure(WebApiConfig.Register);
RouteConfig.RegisterRoutes(RouteTable.Routes);
Database.SetInitializer(new GanttInitializer()); }
}
}
다음으로, Web API에서 사용할 DTO 클래스를 선언합니다. 이해를 돕기 위해 Model과 DTO 클래스 간의 매핑을 위한 명시적 변환 연산자를 정의합니다.
TaskDto 클래스는 다음과 같이 구성되어 있습니다:
Models/TaskDto.cs
using System;
namespace DHX.Gantt.Web.Models
{
public class TaskDto
{
public int id { get; set; }
public string text { get; set; }
public string start_date { get; set; }
public int duration { get; set; }
public decimal progress { get; set; }
public int? parent { get; set; }
public string type { get; set; }
public bool open
{
get { return true; }
set { }
}
public static explicit operator TaskDto(Task task)
{
return new TaskDto
{
id = task.Id,
text = task.Text,
start_date = task.StartDate.ToString("yyyy-MM-dd HH:mm"),
duration = task.Duration,
parent = task.ParentId,
type = task.Type,
progress = task.Progress
};
}
public static explicit operator Task(TaskDto task)
{
return new Task
{
Id = task.id,
Text = task.text,
StartDate = DateTime.Parse(
task.start_date,
System.Globalization.CultureInfo.InvariantCulture),
Duration = task.duration,
ParentId = task.parent,
Type = task.type,
Progress = task.progress
};
}
}
}
마찬가지로, LinkDto 클래스는 아래와 같이 정의됩니다:
Models/LinkDto.cs
namespace DHX.Gantt.Web.Models
{
public class LinkDto
{
public int id { get; set; }
public string type { get; set; }
public int source { get; set; }
public int target { get; set; }
public static explicit operator LinkDto(Link link)
{
return new LinkDto
{
id = link.Id,
type = link.Type,
source = link.SourceTaskId,
target = link.TargetTaskId
};
}
public static explicit operator Link(LinkDto link)
{
return new Link
{
Id = link.id,
Type = link.type,
SourceTaskId = link.source,
TargetTaskId = link.target
};
}
}
}
data source를 위한 데이터 모델을 완성하기 위해 다음 클래스를 추가합니다:
Models/GanttDto.cs
using System.Collections.Generic;
namespace DHX.Gantt.Web.Models
{
public class GanttDto
{
public IEnumerable<TaskDto> data { get; set; }
public IEnumerable<LinkDto> links { get; set; }
}
}
이제 API 구현 단계입니다.
API 세부사항에 따라, 작업(task)과 링크(link)를 위한 각각의 컨트롤러 두 개가 필요합니다. 또한 gantt가 혼합 결과를 기대하므로, '데이터 로드' 액션을 처리할 별도의 컨트롤러도 필요합니다.
새 컨트롤러를 추가하려면:
작업 항목에 대한 기본 CRUD 동작은 다음과 같이 구현됩니다:
Controllers/TaskController.cs
using System.Collections.Generic;
using System.Data.Entity;
using System.Linq;
using System.Web.Http;
using System.Web.UI.WebControls;
using DHX.Gantt.Web.Models;
namespace DHX.Gantt.Web.Controllers
{
public class TaskController : ApiController
{
private GanttContext db = new GanttContext();
// GET api/Task
public IEnumerable<TaskDto> Get()
{
return db.Tasks
.ToList()
.Select(t => (TaskDto)t);
}
// GET api/Task/5
[System.Web.Http.HttpGet]
public TaskDto Get(int id)
{
return (TaskDto)db
.Tasks
.Find(id);
}
// PUT api/Task/5
[System.Web.Http.HttpPut]
public IHttpActionResult EditTask(int id, TaskDto taskDto)
{
var updatedTask = (Task)taskDto;
updatedTask.Id = id;
db.Entry(updatedTask).State = EntityState.Modified;
db.SaveChanges();
return Ok(new
{
action = "updated"
});
}
// POST api/Task
[System.Web.Http.HttpPost]
public IHttpActionResult CreateTask(TaskDto taskDto)
{
var newTask = (Task)taskDto;
db.Tasks.Add(newTask);
db.SaveChanges();
return Ok(new
{
tid = newTask.Id,
action = "inserted"
});
}
// DELETE api/Task/5
[System.Web.Http.HttpDelete]
public IHttpActionResult DeleteTask(int id)
{
var task = db.Tasks.Find(id);
if (task != null)
{
db.Tasks.Remove(task);
db.SaveChanges();
}
return Ok(new
{
action = "deleted"
});
}
protected override void Dispose(bool disposing)
{
if (disposing)
{
db.Dispose();
}
base.Dispose(disposing);
}
}
}
여기서의 로직은 다음과 같습니다:
링크에 대해서도 동일한 방법을 적용합니다.
링크를 위한 빈 Web API Controller는 다음과 같이 생성합니다:
Controllers/LinkController.cs
using System.Collections.Generic;
using System.Data.Entity;
using System.Linq;
using System.Web.Http;
using DHX.Gantt.Web.Models;
namespace DHX.Gantt.Web.Controllers
{
public class LinkController : ApiController
{
private GanttContext db = new GanttContext();
// GET api/Link
[System.Web.Http.HttpGet]
public IEnumerable<LinkDto> Get()
{
return db
.Links
.ToList()
.Select(l => (LinkDto)l);
}
// GET api/Link/5
[System.Web.Http.HttpGet]
public LinkDto Get(int id)
{
return (LinkDto)db
.Links
.Find(id);
}
// POST api/Link
[System.Web.Http.HttpPost]
public IHttpActionResult CreateLink(LinkDto linkDto)
{
var newLink = (Link)linkDto;
db.Links.Add(newLink);
db.SaveChanges();
return Ok(new
{
tid = newLink.Id,
action = "inserted"
});
}
// PUT api/Link/5
[System.Web.Http.HttpPut]
public IHttpActionResult EditLink(int id, LinkDto linkDto)
{
var clientLink = (Link)linkDto;
clientLink.Id = id;
db.Entry(clientLink).State = EntityState.Modified;
db.SaveChanges();
return Ok(new
{
action = "updated"
});
}
// DELETE api/Link/5
[System.Web.Http.HttpDelete]
public IHttpActionResult DeleteLink(int id)
{
var link = db.Links.Find(id);
if (link != null)
{
db.Links.Remove(link);
db.SaveChanges();
}
return Ok(new
{
action = "deleted"
});
}
protected override void Dispose(bool disposing)
{
if (disposing)
{
db.Dispose();
}
base.Dispose(disposing);
}
}
}
마지막으로, 데이터 액션을 위한 컨트롤러를 추가합니다:
Controllers/DataController.cs
using System.Web.Http;
using DHX.Gantt.Web.Models;
namespace DHX.Gantt.Web.Controllers
{
public class DataController : ApiController
{
// GET api/
[System.Web.Http.HttpGet]
public GanttDto Get()
{
return new GanttDto
{
data = new TaskController().Get(),
links = new LinkController().Get()
};
}
}
}

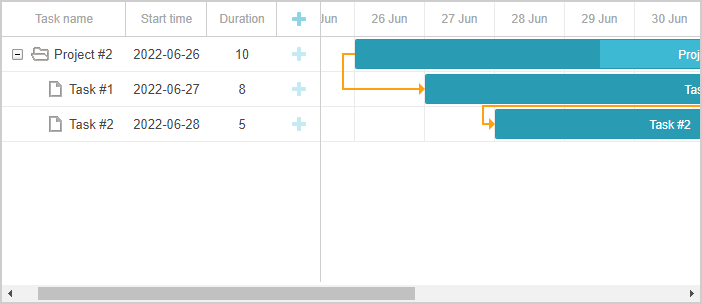

이제 모든 구성이 완료되었으므로, 애플리케이션을 실행하면 페이지에 완전히 동작하는 Gantt 차트가 표시됩니다:

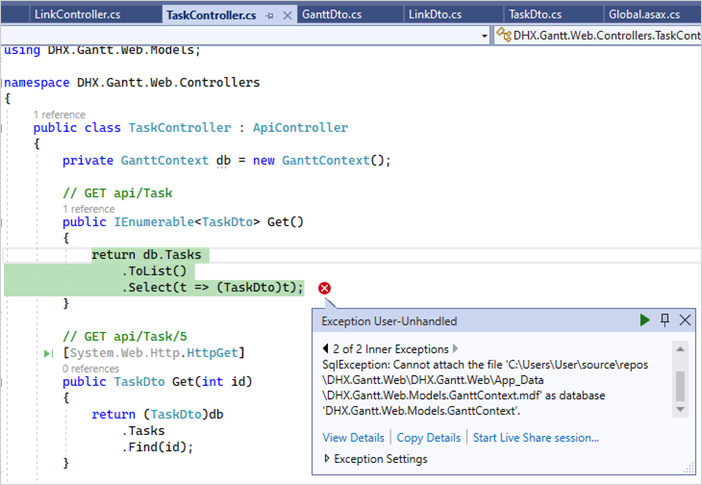

Exception filters를 사용하면 CRUD 핸들러 내에서 발생하는 예외를 포착하여, 클라이언트 측 gantt가 해석할 수 있는 응답을 전송할 수 있습니다.
gantt API에서 오류 처리를 활성화하려면 다음과 같이 진행합니다:
App_Start 폴더에 GanttAPIExceptionFilterAttribute라는 새 클래스를 추가합니다:
App_Start/GanttAPIExceptionFilterAttribute.cs
using System.Net;
using System.Net.Http;
using System.Web.Http.Filters;
namespace DHX.Gantt.Web
{
public class GanttAPIExceptionFilterAttribute : ExceptionFilterAttribute
{
public override void OnException(HttpActionExecutedContext context)
{
context.Response = context.Request.CreateResponse(
HttpStatusCode.InternalServerError, new
{
action = "error",
message = context.Exception.Message
}
);
}
}
}
그런 다음, 이 필터를 WebAPI 컨트롤러에 적용합니다:
Controllers/DataController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter] public class DataController : ApiController
Controllers/LinkController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter] public class LinkController : ApiController
Controllers/TaskController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter] public class TaskController : ApiController
이 설정을 통해 Web API 처리 중 발생하는 모든 예외는 클라이언트가 처리하거나 표시할 수 있도록 오류 상태와 메시지가 전송됩니다.
단, 예외 메시지를 클라이언트에 직접 노출하는 것은 운영 환경에는 적합하지 않을 수 있으니 주의해야 합니다.
클라이언트 측 gantt는 작업 순서 변경을 드래그 앤 드롭으로 지원합니다. 이 기능을 사용할 경우, 데이터베이스에 작업 순서를 저장해야 합니다. 자세한 내용은 일반 설명서에서 확인할 수 있습니다.
다음 단계에서는 이 기능을 애플리케이션에 통합하게 됩니다.
먼저, 사용자가 UI에서 직접 작업의 순서를 변경할 수 있어야 합니다.
Index 뷰를 열고 gantt 설정을 다음과 같이 수정하세요:
Views/Home/Index.cshtml
gantt.config.order_branch = true;gantt.config.order_branch_free = true;
// 날짜 형식 지정
gantt.config.date_format = "%Y-%m-%d %H:%i";
// gantt 초기화
gantt.init("gantt_here");
다음으로, 이러한 변경 사항을 지원하도록 백엔드를 업데이트해야 합니다.
작업의 순서는 SortOrder라는 속성에 저장됩니다. 따라서 Task 클래스도 이에 맞게 수정해야 합니다:
Models/Task.cs
using System;
using System.ComponentModel.DataAnnotations;
namespace DHX.Gantt.Web.Models
{
public class Task
{
public int Id { get; set; }
[MaxLength(255)]
public string Text { get; set; }
public DateTime StartDate { get; set; }
public int Duration { get; set; }
public decimal Progress { get; set; }
public int? ParentId { get; set; }
public string Type { get; set; }
public int SortOrder { get; set; } }
}
TaskController도 다음과 같이 업데이트가 필요합니다:
Controllers/TaskController.cs
namespace DHX.Gantt.Web.Controllers
{
[GanttAPIExceptionFilter]
public class TaskController : ApiController
{
private GanttContext db = new GanttContext();
// GET api/Task
public IEnumerable<TaskDto> Get()
{
return db.Tasks
.OrderBy(t => t.SortOrder) .ToList()
.Select(t => (TaskDto)t);
}
Controllers/TaskController.cs
namespace DHX.Gantt.Web.Controllers
{
[System.Web.Http.HttpPost]
public IHttpActionResult CreateTask(TaskDto taskDto)
{
var newTask = (Task)taskDto;
newTask.SortOrder = db.Tasks.Max(t => t.SortOrder) + 1;
db.Tasks.Add(newTask);
db.SaveChanges();
return Ok(new
{
tid = newTask.Id,
action = "inserted"
});
}
작업이 재정렬되면, gantt는 'target' 속성에 새로운 위치와 기타 작업 정보를 포함하여 PUT 요청을 트리거합니다.
이를 처리하려면, task DTO 클래스에 새로운 속성을 추가하세요:
Models/TaskDto.cs
namespace DHX.Gantt.Web.Models
{
public class TaskDto
{
public int id { get; set; }
public string text { get; set; }
public string start_date { get; set; }
public int duration { get; set; }
public decimal progress { get; set; }
public int? parent { get; set; }
public string type { get; set; }
public bool open{ get { return true; } set { } }
public string target { get; set; }
...
}
}
이제 PUT(EditTask) 액션 내에 재정렬 로직을 구현하세요:
Controllers/TaskController.cs
// PUT api/Task/5
[System.Web.Http.HttpPut]
public IHttpActionResult EditTask(int id, TaskDto taskDto)
{
var updatedTask = (Task)taskDto;
updatedTask.Id = id;
if (!string.IsNullOrEmpty(taskDto.target))
{
// 순서 변경 발생
this._UpdateOrders(updatedTask, taskDto.target); }
db.Entry(updatedTask).State = EntityState.Modified;
db.SaveChanges();
return Ok(new
{
action = "updated"
});
}
private void _UpdateOrders(Task updatedTask, string orderTarget) {
int adjacentTaskId;
var nextSibling = false;
var targetId = orderTarget;
// 인접 작업 id는 '{id}' 또는 'next:{id}' 형식으로 전송됨
// 다음 또는 이전 형제 작업에 따라 다름
if (targetId.StartsWith("next:"))
{
targetId = targetId.Replace("next:", "");
nextSibling = true;
}
if (!int.TryParse(targetId, out adjacentTaskId))
{
return;
}
var adjacentTask = db.Tasks.Find(adjacentTaskId);
var startOrder = adjacentTask.SortOrder;
if (nextSibling)
startOrder++;
updatedTask.SortOrder = startOrder;
var updateOrders = db.Tasks
.Where(t => t.Id != updatedTask.Id)
.Where(t => t.SortOrder >= startOrder)
.OrderBy(t => t.SortOrder);
var taskList = updateOrders.ToList();
taskList.ForEach(t => t.SortOrder++);
}
IIS에서 앱을 실행할 때, HTTP PUT 및 DELETE 요청이 405 또는 401 오류를 반환할 수 있습니다. 이는 WebDAV 모듈이 RESTful 핸들러와 충돌하기 때문일 수 있습니다.
일반적인 해결 방법은 web.config 파일에서 WebDAV 모듈을 비활성화하는 것입니다. 자세한 내용은 여기를 참고하세요.
Gantt 자체는 SQL 인젝션, XSS, CSRF 공격과 같은 위협에 대한 보호를 처리하지 않습니다. 백엔드 구현 시 애플리케이션 보안을 보장하는 것은 개발자의 책임입니다. 자세한 내용은 관련 문서에서 확인할 수 있습니다.
Visual Studio 2022에서 "ASP.NET Web Application" 프로젝트 템플릿이 보이지 않는 경우, 다음을 시도해보세요:

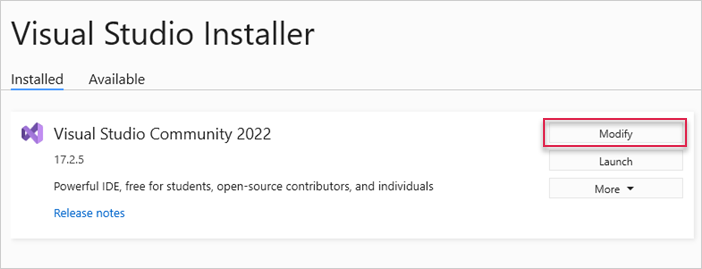

1. Visual Studio 2022를 종료하세요.
2. 시작 메뉴에서 Visual Studio Installer를 실행하세요.
3. Visual Studio Community 2022를 찾아 수정을 클릭하세요.

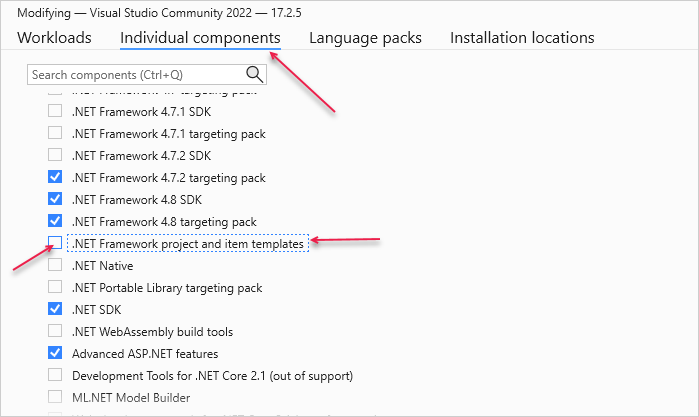

4. 대화상자에서 개별 구성 요소로 이동한 후, ".NET Framework Project and item templates" 항목을 체크하고 수정을 클릭하세요.

이후, Visual Studio 2022를 다시 열면 템플릿이 나타날 것입니다.
가끔 DropCreateDatabaseIfModelChanges 이니셜라이저가 기존 데이터베이스를 삭제한 후 새 데이터베이스를 생성하지 못할 수 있습니다.

이런 경우, GanttInitializer.cs를 열어 DropCreateDatabaseIfModelChanges를 DropCreateDatabaseAlways로 교체하세요:
App_Start/GanttInitializer.cs
using System;
using System.Collections.Generic;
using System.Data.Entity;
namespace DHX.Gantt.Web.Models
{
public class GanttInitializer : DropCreateDatabaseAlways<GanttContext> {
...
}
}
그런 다음, 애플리케이션을 다시 실행하세요.
ASP.NET MVC와 Gantt를 통합한 후 작업과 링크가 렌더링되지 않는 경우, 백엔드 통합 문제 해결 문서를 참고하세요. 잠재적 원인 파악에 도움이 됩니다.
이제 gantt가 완전히 동작합니다. 전체 코드는 GitHub에서 확인하거나 프로젝트에 복제/다운로드할 수 있습니다.
또한, 다양한 gantt 기능 가이드와 다른 백엔드 프레임워크와의 Gantt 통합 튜토리얼도 참고해보세요.
Back to top
