이 가이드는 Django 4 프레임워크와 RESTful API를 백엔드로 사용하여 Python 기반의 Gantt 차트를 만드는 과정을 안내합니다.
다른 플랫폼을 사용하는 경우, 서버 사이드 통합을 위한 튜토리얼도 제공됩니다:
전체 소스 코드는 GitHub에서 확인할 수 있습니다.
Django가 아직 설치되지 않았다면, 아래 설치 가이드를 참고하세요:
프로젝트 폴더를 연 뒤, 아래 명령어로 새 Django 프로젝트를 생성하세요:
django-admin startproject gantt_rest_python
다음으로, gantt_rest_python 폴더의 내용을 현재 디렉토리로 옮기거나 해당 폴더로 이동합니다:
cd gantt_rest_python
기본 설정이 정상적으로 되었는지 확인하려면 아래 명령어를 실행하세요:
python manage.py runserver

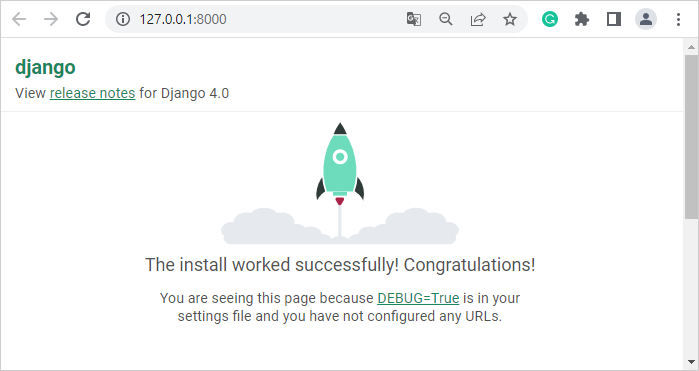

브라우저에서 http://localhost:8000 을 열면 Django 기본 환영 페이지가 나타납니다:

먼저 Gantt 컴포넌트를 위한 새 앱을 만듭니다:
python manage.py startapp gantt
REST framework 패키지를 설치하세요:
pip install djangorestframework
pip install djangorestframework-jsonapi
gantt 폴더 안에 static과 templates 디렉토리를 생성합니다.
Gantt 패키지의 codebase 폴더를 static 폴더에 복사한 후 gantt로 이름을 바꿔 내용을 명확히 표시하세요.
그 다음, templates/gantt 폴더에 index.html 파일을 아래 내용으로 생성하세요:
gantt/templates/gantt/index.html
<html>
<head>
{% load static %}
<script src="{% static "gantt/dhtmlxgantt.js" %}" type="text/javascript">
</script>
<link rel="stylesheet" href="{% static "gantt/dhtmlxgantt.css" %}" />
</head>
<body>
<div id="gantt_here" style='width:100%; height:500px;'>
</div>
<script>
gantt.config.date_format = "%Y-%m-%d %H:%i";
gantt.config.open_tree_initially = true;
gantt.init("gantt_here");
</script>
</body>
</html>

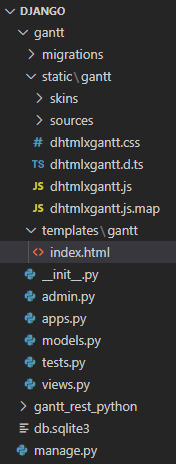

이 시점에서 폴더 구조는 다음과 같아야 합니다:

gantt 폴더의 views.py 파일을 열고 아래 코드를 추가하세요:
gantt/views.py
from django.shortcuts import render
def index(request):
return render(request, 'gantt/index.html')
다음으로, gantt 폴더에 urls.py 파일을 생성하고 아래와 같이 라우팅을 설정하세요:
gantt/urls.py
from django.urls import include, re_path
from . import views
from rest_framework.urlpatterns import format_suffix_patterns
urlpatterns = [
re_path(r'^$', views.index, name='index'),
]
urlpatterns = format_suffix_patterns(urlpatterns)
gantt_rest_python 폴더의 urls.py에서 urlpatterns을 아래와 같이 수정하여 gantt 앱 라우트를 포함시키세요:
gantt_rest_python/urls.py
from django.urls import include, re_path
from django.contrib import admin
urlpatterns = [
re_path(r'', include('gantt.urls')),
]
Django가 템플릿과 static 파일을 인식하도록 gantt_rest_python의 settings.py를 열어 상단에 아래 코드를 추가하세요:
gantt_rest_python/settings.py
import os
TEMPLATES 설정에서 빈 DIRS 배열을 찾아:
'DIRS': [],
아래와 같이 변경하세요:
'DIRS': [os.path.join(BASE_DIR, 'gantt/templates')],
마지막으로 static 파일 위치를 지정하기 위해 파일 끝에 아래 라인을 추가하세요:
STATICFILES_DIRS = [os.path.join(BASE_DIR, "gantt/static")]
서버를 다시 시작하세요:
python manage.py runserver

모든 설정이 올바르면, 빈 gantt 차트가 표시됩니다:

gantt_rest_python/settings.py에서 'rest_framework'와 'gantt.apps.GanttConfig'를 INSTALLED_APPS 목록에 추가하고 REST framework 옵션을 설정하세요:
gantt_rest_python/settings.py
INSTALLED_APPS = [
'gantt.apps.GanttConfig',
'django.contrib.admin',
'django.contrib.auth',
'django.contrib.contenttypes',
'django.contrib.sessions',
'django.contrib.messages',
'django.contrib.staticfiles',
'rest_framework',
]
REST_FRAMEWORK = {
'DEFAULT_PERMISSION_CLASSES': ('rest_framework.permissions.AllowAny',),
'PAGE_SIZE': 10
}
DHTMLX Gantt는 타임존이 없는 절대 날짜를 사용하므로 타임존 지원을 비활성화하세요:
USE_TZ = False
gantt/models.py 파일에 Task와 Link 모델을 정의하세요:
gantt/models.py
from django.db import models
class Task(models.Model):
id = models.AutoField(primary_key=True, editable=False)
text = models.CharField(blank=True, max_length=100)
start_date = models.DateTimeField()
end_date = models.DateTimeField()
duration = models.IntegerField()
progress = models.FloatField()
parent = models.CharField(max_length=100)
class Link(models.Model):
id = models.AutoField(primary_key=True, editable=False)
source = models.CharField(max_length=100)
target = models.CharField(max_length=100)
type = models.CharField(max_length=100)
lag = models.IntegerField(blank=True, default=0)
새 모델에 대한 마이그레이션을 생성하세요:
python manage.py makemigrations gantt
마이그레이션을 적용하여 데이터베이스 스키마를 업데이트하세요:
python manage.py migrate
초기 데이터를 추가하려면 Django shell을 실행하세요:
python manage.py shell
shell 내에서 현재 데이터를 확인하세요:
from gantt.models import Task
Task.objects.all()
from gantt.models import Link
Link.objects.all()
데이터베이스가 비어 있으므로, 아래와 같이 task와 link를 추가하세요:
t1=Task(id="10",text="Project #1",start_date="2025-04-01 00:00",
end_date="2025-04-03 00:00",duration=2,progress=0.5,parent="0")
t1.save()
t1=Task(id="1", text="Task #1",start_date="2025-04-01 00:00",
end_date="2025-04-02 00:00", duration=1, progress=0.45, parent="10")
t1.save()
t1=Task(id="2", text="Task #2",start_date="2025-04-02 00:00",
end_date="2025-04-03 00:00", duration=1, progress=0.15, parent="10")
t1.save()
t1=Task(id="20", text="Project #2",start_date="2025-04-03 00:00",
end_date="2025-04-05 00:00", duration=2, progress=0.35, parent="0")
t1.save()
t1=Task(id="3", text="Task #3",start_date="2025-04-03 00:00",
end_date="2025-04-04 00:00", duration=1, progress=0.85, parent="20")
t1.save()
t1=Task(id="4", text="Task #4",start_date="2025-04-04 00:00",
end_date="2025-04-06 00:00", duration=1, progress=0.65, parent="20")
t1.save()
l1=Link(id="1",source="1",target="2",type="0",lag=0)
l1.save()
l1=Link(id="2",source="2",target="3",type="0",lag=0)
l1.save()
l1=Link(id="3",source="3",target="4",type="0",lag=0)
l1.save()
이제 Task.objects.all() 및 Link.objects.all()을 실행하면 새로 추가한 항목이 반환됩니다.
직렬화를 처리하기 위해 gantt 폴더에 serializers.py 파일을 생성하세요:
gantt/serializers.py
from .models import Task
from .models import Link
from rest_framework import serializers
class TaskSerializer(serializers.ModelSerializer):
start_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')
end_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')
class Meta:
model = Task
fields = ('id','text','start_date','end_date','duration','progress','parent')
class LinkSerializer(serializers.ModelSerializer):
class Meta:
model = Link
fields = ('id', 'source', 'target', 'type', 'lag')
gantt/views.py 파일을 업데이트하여 gantt 데이터를 반환하는 뷰를 추가하세요:
gantt/views.py
from django.shortcuts import render
from .models import Task
from .models import Link
from gantt.serializers import TaskSerializer
from gantt.serializers import LinkSerializer
from rest_framework.decorators import api_view
from rest_framework.response import Response
def index(request):
return render(request, 'gantt/index.html')
@api_view(['GET'])
def data_list(request, offset):
if request.method == 'GET':
tasks = Task.objects.all()
links = Link.objects.all()
taskData = TaskSerializer(tasks, many=True)
linkData = LinkSerializer(links, many=True)
return Response({
"tasks": taskData.data,
"links": linkData.data
})
gantt/urls.py에 데이터 로딩 라우트를 추가하세요:
gantt/urls.py
from django.urls import include, re_path
from . import views
from rest_framework.urlpatterns import format_suffix_patterns
urlpatterns = [
re_path(r'^$', views.index, name='index'),
re_path(r'^data/(.*)$', views.data_list),
]
urlpatterns = format_suffix_patterns(urlpatterns)
마지막으로 gantt/templates/gantt/index.html 파일을 수정하여 서버에서 데이터를 불러오도록 아래 코드를 추가하세요:
gantt/templates/gantt/index.html
gantt.load("/data/", "json");

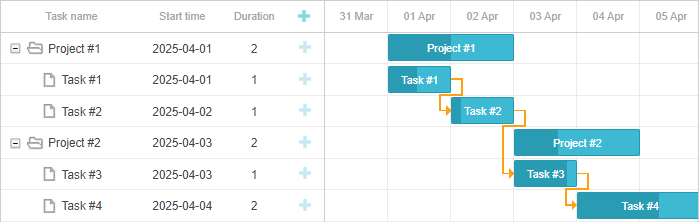

이제 서버를 실행하면 task와 link가 채워진 gantt 차트가 표시됩니다:

변경사항 저장을 위해 gantt/views.py에 POST, PUT, DELETE 메서드 지원을 추가하세요:
gantt/views.py
from django.shortcuts import render
from .models import Task
from .models import Link
from gantt.serializers import TaskSerializer
from gantt.serializers import LinkSerializer
from rest_framework.decorators import api_view
from rest_framework.response import Response
from django.http import JsonResponse
def index(request):
return render(request, 'gantt/index.html')
@api_view(['GET'])
def data_list(request, offset):
if request.method == 'GET':
tasks = Task.objects.all()
links = Link.objects.all()
taskData = TaskSerializer(tasks, many=True)
linkData = LinkSerializer(links, many=True)
return Response({
"tasks": taskData.data,
"links": linkData.data
})
@api_view(['POST'])
def task_add(request):
if request.method == 'POST':
serializer = TaskSerializer(data=request.data)
print(serializer)
if serializer.is_valid():
task = serializer.save()
return JsonResponse({'action':'inserted', 'tid': task.id})
return JsonResponse({'action':'error'})
@api_view(['PUT', 'DELETE'])
def task_update(request, pk):
try:
task = Task.objects.get(pk=pk)
except Task.DoesNotExist:
return JsonResponse({'action':'error2'})
if request.method == 'PUT':
serializer = TaskSerializer(task, data=request.data)
print(serializer)
if serializer.is_valid():
serializer.save()
return JsonResponse({'action':'updated'})
return JsonResponse({'action':'error'})
if request.method == 'DELETE':
task.delete()
return JsonResponse({'action':'deleted'})
@api_view(['POST'])
def link_add(request):
if request.method == 'POST':
serializer = LinkSerializer(data=request.data)
print(serializer)
if serializer.is_valid():
link = serializer.save()
return JsonResponse({'action':'inserted', 'tid': link.id})
return JsonResponse({'action':'error'})
@api_view(['PUT', 'DELETE'])
def link_update(request, pk):
try:
link = Link.objects.get(pk=pk)
except Link.DoesNotExist:
return JsonResponse({'action':'error'})
if request.method == 'PUT':
serializer = LinkSerializer(link, data=request.data)
if serializer.is_valid():
serializer.save()
return JsonResponse({'action':'updated'})
return JsonResponse({'action':'error'})
if request.method == 'DELETE':
link.delete()
return JsonResponse({'action':'deleted'})
gantt/urls.py에 아래와 같이 라우트를 추가하세요:
gantt/urls.py
from django.urls import include, re_path
from . import views
from rest_framework.urlpatterns import format_suffix_patterns
urlpatterns = [
re_path(r'^$', views.index, name='index'),
re_path(r'^data/task/(?P<pk>[0-9]+)$', views.task_update),
re_path(r'^data/task', views.task_add),
re_path(r'^data/link/(?P<pk>[0-9]+)$', views.link_update),
re_path(r'^data/link', views.link_add),
re_path(r'^data/(.*)$', views.data_list),
]
urlpatterns = format_suffix_patterns(urlpatterns)
변경사항을 서버로 전송하려면 gantt/templates/gantt/index.html에서 Data Processor를 활성화하세요:
gantt/templates/gantt/index.html
var dp = new gantt.dataProcessor("/data/");
dp.init(gantt);
dp.setTransactionMode("REST");

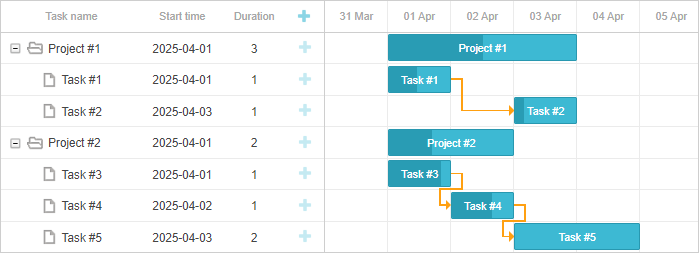

이제 task 및 link 추가, 수정, 삭제 시 변경사항이 저장됩니다. 페이지를 새로고침하면 저장된 데이터가 반영됩니다:

DHTMLX Gantt는 클라이언트 사이드이므로 작업 순서를 별도로 저장하지 않습니다. 순서는 JSON 데이터의 배열 순서에 따라 달라집니다. 한 가지 방법은 서버에서 작업을 정렬하여 Gantt에 전달하는 것입니다. 자세한 내용은 여기에서 확인하세요.
또 다른 방법은 부모 작업과 브랜치 내 위치를 활용하는 것입니다. 부모 ID는 parent 필드에, 브랜치 내 위치는 임시 $local_index 속성에 있습니다. $local_index를 변경해도 표시에는 영향이 없지만, 이를 별도 속성에 저장하여 순서를 추적할 수 있습니다. 로드 후 해당 속성으로 작업을 정렬할 수 있습니다.
먼저 gantt/models.py의 Task 모델에 sort_order 필드를 추가하세요:
gantt/models.py
class Task(models.Model):
id = models.AutoField(primary_key=True, editable=False)
text = models.CharField(blank=True, max_length=100)
start_date = models.DateTimeField()
end_date = models.DateTimeField()
duration = models.IntegerField()
progress = models.FloatField()
parent = models.CharField(max_length=100)
sort_order = models.IntegerField(default=0)
gantt/serializers.py의 serializer에도 sort_order를 포함시키세요:
gantt/serializers.py
class TaskSerializer(serializers.ModelSerializer):
start_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')
end_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')
class Meta:
model = Task
fields = ('id', 'text', 'start_date', 'end_date', 'duration', 'progress',
'parent', 'sort_order')
변경사항을 데이터베이스에 반영하세요:
python manage.py makemigrations gantt
python manage.py migrate
다음으로 index.html을 업데이트하여 작업 추가 또는 재정렬 시 sort_order를 조정하세요:
gantt.attachEvent("onRowDragEnd", function (id, target) {
gantt.batchUpdate(function () {
gantt.eachTask(function (task) {
task.sort_order = task.$local_index + 1;
gantt.updateTask(task.id)
})
})
});
gantt.attachEvent("onBeforeTaskAdd", function (id, task) {
task.sort_order = task.$local_index + 1;
return true;
});
아래 코드를 gantt.init 전에 추가하여 수직 정렬을 활성화하세요:
gantt.config.order_branch = "marker";
gantt.config.order_branch_free = true;
데이터 로드 후 작업을 정렬하려면 gantt.init 또는 gantt.load 전에 아래 코드를 추가하세요:
gantt.attachEvent("onLoadEnd", function () {
gantt.batchUpdate(function () {
gantt.sort("sort_order", false)
})
});
모든 내용을 반영한 index.html의 주요 부분은 다음과 같습니다:
gantt/templates/gantt/index.html
gantt.config.date_format = "%Y-%m-%d %H:%i";
gantt.config.order_branch = "marker";
gantt.config.order_branch_free = true;
gantt.config.open_tree_initially = true;
gantt.attachEvent("onLoadEnd", function() {
gantt.batchUpdate(function() {
gantt.sort("sort_order", false)
})
});
gantt.attachEvent("onRowDragEnd", function(id, target) {
//update the order of tasks
gantt.batchUpdate(function() {
gantt.eachTask(function(task) {
task.sort_order = task.$local_index + 1;
gantt.updateTask(task.id)
})
})
});
gantt.attachEvent("onBeforeTaskAdd", function(id, task) {
task.sort_order = task.$local_index + 1;
return true;
});
gantt.init("gantt_here");
gantt.load("/data/", "json");
var dp = new gantt.dataProcessor("/data/");
dp.init(gantt);
dp.setTransactionMode("REST");

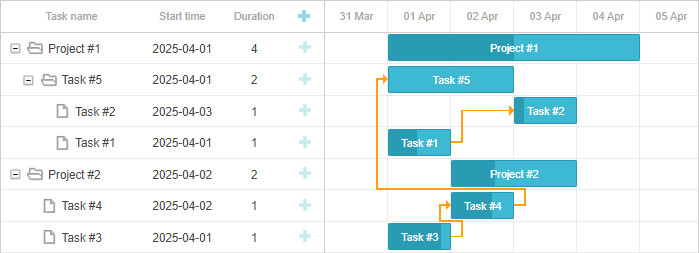

이 설정으로 작업을 수직으로 재배열하면 순서가 저장됩니다:

DHTMLX Gantt는 SQL 인젝션, XSS, CSRF와 같은 위협에 대한 내장 보호 기능을 포함하지 않습니다. 백엔드에서 애플리케이션을 안전하게 만드는 것은 개발자의 책임입니다. 자세한 내용은 보안 관련 문서를 참고하세요.
통합 후 작업과 링크가 표시되지 않는 경우 백엔드 통합 문제 해결의 가이드에서 일반적인 문제 해결 방법을 확인하세요.
이제 동작하는 Gantt 차트 애플리케이션이 완성되었습니다. 전체 소스 코드는 GitHub에서 복제하거나 다운로드하여 프로젝트에 사용할 수 있습니다.
또한 다양한 Gantt 기능 가이드나 다른 백엔드 프레임워크와의 통합 튜토리얼도 참고해 보세요.
Back to top
