이 튜토리얼에서는 dhtmlxGantt를 Node.js와 서버 측 REST API와 함께 설정하는 방법을 안내합니다.
다른 기술 스택을 사용하고 있다면, 아래의 다른 통합 옵션을 참고할 수 있습니다:
Node.js 구현에서는 서버와의 통신을 위해 REST API를 사용할 예정입니다.
Node.js에서는 이미 준비된 다양한 도구를 제공하므로, 모든 것을 처음부터 만들 필요는 없습니다. 데이터 저장소로는 MySQL을 사용할 것입니다.
전체 소스 코드는 GitHub에서 확인할 수 있습니다.
또한, Node.js를 사용하여 Gantt 차트를 만드는 방법을 보여주는 영상 가이드도 참고할 수 있습니다.
먼저, 프로젝트 폴더를 만들고 필요한 의존성을 추가합니다. 아래 모듈을 사용할 예정입니다:
"dhx-gantt-app"이라는 프로젝트 폴더를 생성합니다:
mkdir dhx-gantt-app
cd dhx-gantt-app
다음으로, 아래 명령어로 package.json 파일을 생성하세요:
npm init -y
파일이 생성되면 열어서 위에서 언급한 의존성을 추가하세요. 다음과 같이 보일 것입니다:
package.json
{
"name": "dhx-gantt-app",
"version": "1.0.2",
"description": "",
"main": "server.js",
"dependencies": {
"body-parser": "^1.19.1",
"express": "^4.17.2"
},
"scripts": {
"test": "echo \"Error: no test specified\" && exit 1",
"start": "node server.js"
},
"keywords": [],
"author": "",
"license": "MIT"
}
이제 다음 명령어로 의존성을 설치하세요:
npm install
express 기반의 기본 백엔드를 구성합니다: 서버용 단일 자바스크립트 파일("server.js"), 정적 파일을 위한 폴더("public"), 그리고 단일 HTML 페이지가 필요합니다.
프로젝트 구조는 다음과 같습니다:
dhx-gantt-app
├── node_modules
├── server.js
├── package.json
└── public
└── index.html
server.js 파일을 생성하고 아래 코드를 추가하세요:
server.js
const express = require('express');
const bodyParser = require('body-parser');
const path = require('path');
const port = 1337;
const app = express();
app.use(express.static(path.join(__dirname, "public")));
app.use(bodyParser.urlencoded({ extended: true }));
app.listen(port, () =>{
console.log("Server is running on port "+port+"...");
});
이 코드는 다음을 수행합니다:
다음으로 "public" 폴더를 만듭니다. 이 폴더에는 앱의 메인 페이지인 index.html이 들어갑니다.
이 폴더는 dhtmlxGantt의 js 및 css 파일을 넣는 위치이기도 합니다. 하지만 이 튜토리얼에서는 CDN에서 gantt를 불러오기 때문에 HTML 페이지만 이곳에 위치합니다.
public 폴더를 생성하고 그 안에 index.html 파일을 추가하세요. index.html을 열고 아래 내용을 입력합니다:
index.html
<!DOCTYPE html>
<head>
<meta http-equiv="Content-type" content="text/html; charset=utf-8">
<script src="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.js"></script>
<link href="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.css" rel="stylesheet">
<style type="text/css"> html, body{
height:100%;
padding:0px;
margin:0px;
overflow: hidden;
}
</style>
</head>
<body>
<div id="gantt_here" style='width:100%; height:100%;'></div>
<script type="text/javascript"> gantt.init("gantt_here");
</script>
</body>
프로젝트 폴더에서 아래 명령어를 실행하여 동작을 확인하세요:
node server.js
그리고 브라우저에서 http://127.0.0.1:1337 을 엽니다. 아래와 같이 빈 Gantt 차트가 나타납니다:

이제 데이터베이스를 설정합니다.
작업(tasks)용 테이블과 링크(links)용 테이블, 두 개의 테이블로 간단한 데이터베이스를 만듭니다:
CREATE TABLE `gantt_links` (
`id` int(11) NOT NULL AUTO_INCREMENT,
`source` int(11) NOT NULL,
`target` int(11) NOT NULL,
`type` varchar(1) NOT NULL,
PRIMARY KEY (`id`)
);
CREATE TABLE `gantt_tasks` (
`id` int(11) NOT NULL AUTO_INCREMENT,
`text` varchar(255) NOT NULL,
`start_date` datetime NOT NULL,
`duration` int(11) NOT NULL,
`progress` float NOT NULL,
`parent` int(11) NOT NULL,
PRIMARY KEY (`id`)
);
샘플 데이터를 추가합니다:
INSERT INTO `gantt_tasks` VALUES ('1', 'Project #1', '2017-04-01 00:00:00',
'5', '0.8', '0');
INSERT INTO `gantt_tasks` VALUES ('2', 'Task #1', '2017-04-06 00:00:00',
'4', '0.5', '1');
INSERT INTO `gantt_tasks` VALUES ('3', 'Task #2', '2017-04-05 00:00:00',
'6', '0.7', '1');
INSERT INTO `gantt_tasks` VALUES ('4', 'Task #3', '2017-04-07 00:00:00',
'2', '0', '1');
INSERT INTO `gantt_tasks` VALUES ('5', 'Task #1.1', '2017-04-05 00:00:00',
'5', '0.34', '2');
INSERT INTO `gantt_tasks` VALUES ('6', 'Task #1.2', '2017-04-11 13:22:17',
'4', '0.5', '2');
INSERT INTO `gantt_tasks` VALUES ('7', 'Task #2.1', '2017-04-07 00:00:00',
'5', '0.2', '3');
INSERT INTO `gantt_tasks` VALUES ('8', 'Task #2.2', '2017-04-06 00:00:00',
'4', '0.9', '3');
자세한 내용은 여기 예제를 참고하세요.
이제 데이터 로딩을 설정할 차례입니다.
MySQL을 사용하므로, 접근을 위해 필요한 모듈을 설치합니다.
이 튜토리얼에서는 CRUD 작업에 promise를 사용하므로, promise-mysql과
promise 라이브러리로 bluebird를 사용합니다.
서로 호환되는 버전으로 아래와 같이 설치하세요:
npm install bluebird@3.7.2 --save
npm install promise-mysql@5.1.0 --save
npm install date-format-lite@17.7.0 --save
원한다면 다른 모듈을 사용해도 괜찮습니다. 로직은 비교적 단순합니다.
클라이언트는 JSON 포맷으로 데이터를 기대합니다.
따라서 이 포맷으로 데이터를 반환하는 라우트를 생성합니다.
"start_date" 필드는 날짜 객체이므로, 클라이언트에 올바른 포맷으로 전송해야 합니다. 이를 위해 date-format-lite를 사용합니다.
npm install date-format-lite --save
이제 server.js 파일을 아래와 같이 업데이트합니다:
server.js
const express = require('express');
const bodyParser = require('body-parser');
const path = require('path');
const port = 1337;
const app = express();
app.use(express.static(path.join(__dirname, "public")));
app.use(bodyParser.urlencoded({ extended: true }));
app.listen(port, () =>{
console.log("Server is running on port "+port+"...");
});
const Promise = require('bluebird');
require("date-format-lite");
const mysql = require('promise-mysql');
async function serverСonfig() {
const db = await mysql.createPool({
host: 'localhost',
user: 'root',
password: '',
database: 'gantt_howto_node'
});
app.get("/data", (req, res) => {
Promise.all([
db.query("SELECT * FROM gantt_tasks"),
db.query("SELECT * FROM gantt_links")
]).then(results => {
let tasks = results[0],
links = results[1];
for (let i = 0; i < tasks.length; i++) {
tasks[i].start_date = tasks[i].start_date.format("YYYY-MM-DD hh:mm:ss");
tasks[i].open = true;
}
res.send({
data: tasks,
collections: { links: links }
});
}).catch(error => {
sendResponse(res, "error", null, error);
});
});
function sendResponse(res, action, tid, error) {
if (action == "error")
console.log(error);
let result = {
action: action
};
if (tid !== undefined && tid !== null)
result.tid = tid;
res.send(result);
}
};
serverСonfig();
이 코드는 다음을 수행합니다:
open 속성은 작업 트리가 기본적으로 펼쳐지도록 하기 위해 추가되었습니다.
이제 클라이언트 측에서 이 라우트를 호출합니다:
public/index.html
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";
gantt.init("gantt_here");
gantt.load("/data");
date_format 설정은 서버에서 오는 날짜 포맷을 gantt가 해석할 수 있게 합니다.

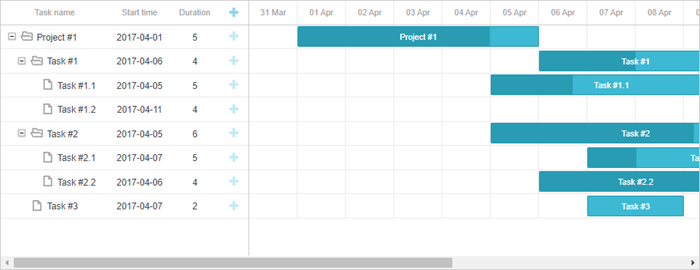

앱을 다시 실행한 후 http://127.0.0.1:1337 을 열면, gantt가 데이터베이스의 테스트 데이터를 표시합니다.

마지막으로, 변경사항 저장을 설정합니다.
즉, 클라이언트에서 발생한 변경을 서버로 전송합니다.
public/index.html을 열고 gantt.dataProcessor를 추가하세요:
public/index.html
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";
gantt.init("gantt_here");
gantt.load("/data");
const dp = new gantt.dataProcessor("/data");dp.init(gantt);dp.setTransactionMode("REST");
이 동작 방식에 대해 좀 더 자세히 살펴보겠습니다.
사용자가 작업(task)이나 링크(link)를 추가, 수정 또는 삭제할 때마다 DataProcessor는 적절한 URL로 AJAX 요청을 보냅니다. 이 요청에는 데이터베이스에 변경사항을 저장하는 데 필요한 모든 파라미터가 포함되어 있습니다.
DataProcessor가 REST 모드로 실행되기 때문에, 작업 유형에 따라 다양한 HTTP 메서드를 사용합니다. 이러한 HTTP 메서드와 요청 및 응답에 대한 자세한 내용은 Server-Side Integration 문서에서 확인할 수 있습니다.
다음으로, server.js 파일에 필요한 라우트와 핸들러를 추가해야 합니다. 이 핸들러들은 클라이언트 측에서 발생한 변경사항을 데이터베이스에 반영합니다. 결과 코드는 다음과 같습니다:
server.js
// add a new task
app.post("/data/task", (req, res) => {
let task = getTask(req.body);
db.query("INSERT INTO gantt_tasks(text, start_date, duration, progress, parent)"
+ " VALUES (?,?,?,?,?)",
[task.text, task.start_date, task.duration, task.progress, task.parent])
.then(result => {
sendResponse(res, "inserted", result.insertId);
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});
// update a task
app.put("/data/task/:id", (req, res) => {
let sid = req.params.id,
task = getTask(req.body);
db.query("UPDATE gantt_tasks SET text = ?, start_date = ?, "
+ "duration = ?, progress = ?, parent = ? WHERE id = ?",
[task.text, task.start_date, task.duration, task.progress, task.parent, sid])
.then(result => {
sendResponse(res, "updated");
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});
// delete a task
app.delete("/data/task/:id", (req, res) => {
let sid = req.params.id;
db.query("DELETE FROM gantt_tasks WHERE id = ?", [sid])
.then(result => {
sendResponse(res, "deleted");
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});
// add a link
app.post("/data/link", (req, res) => {
let link = getLink(req.body);
db.query("INSERT INTO gantt_links(source, target, type) VALUES (?,?,?)",
[link.source, link.target, link.type])
.then(result => {
sendResponse(res, "inserted", result.insertId);
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});
// update a link
app.put("/data/link/:id", (req, res) => {
let sid = req.params.id,
link = getLink(req.body);
db.query("UPDATE gantt_links SET source = ?, target = ?, type = ? WHERE id = ?",
[link.source, link.target, link.type, sid])
.then(result => {
sendResponse(res, "updated");
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});
// delete a link
app.delete("/data/link/:id", (req, res) => {
let sid = req.params.id;
db.query("DELETE FROM gantt_links WHERE id = ?", [sid])
.then(result => {
sendResponse(res, "deleted");
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});
function getTask(data) {
return {
text: data.text,
start_date: data.start_date.date("YYYY-MM-DD"),
duration: data.duration,
progress: data.progress || 0,
parent: data.parent
};
}
function getLink(data) {
return {
source: data.source,
target: data.target,
type: data.type
};
}
여기서는 두 가지 엔터티, 즉 tasks와 links에 대한 라우트가 각각 생성되어 있습니다. "/data/task" URL은 작업 관련 요청을 처리하고, "/data/link"는 링크 관련 요청을 처리합니다.
요청 타입은 다음과 같습니다:
응답은 수행된 작업의 종류나 문제가 발생한 경우 "error"를 나타내는 JSON 객체입니다.
POST 요청의 경우, 응답에는 새 레코드의 데이터베이스 ID도 포함됩니다. 이를 통해 클라이언트는 새 항목을 데이터베이스 엔터티와 매핑할 수 있습니다.

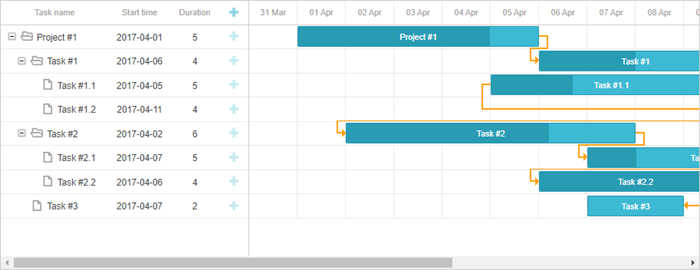

이제 http://127.0.0.1:1337 에 접속하면 완전히 동작하는 간트 차트를 확인할 수 있습니다.

클라이언트 측 간트는 작업 순서 변경을 드래그 앤 드롭을 통해 지원합니다. 이 기능을 사용할 경우, 변경된 순서를 데이터베이스에 저장해야 합니다. 여기에서 개요를 확인할 수 있습니다.
이제 이 기능을 앱에 추가해보겠습니다.
먼저, 사용자가 UI에서 작업 순서를 변경할 수 있어야 합니다. "Index" 뷰를 열고 간트 설정을 업데이트하세요:
public/index.html
gantt.config.order_branch = true;gantt.config.order_branch_free = true;
gantt.init("gantt_here");
다음으로, 이러한 변경사항을 백엔드에 반영해야 합니다. 순서는 "sortorder"라는 컬럼에 저장됩니다. 업데이트된 gantt_tasks 테이블의 예시는 다음과 같습니다:
CREATE TABLE `gantt_tasks` (
`id` int(11) NOT NULL AUTO_INCREMENT PRIMARY KEY,
`text` varchar(255) COLLATE utf8_unicode_ci NOT NULL,
`start_date` datetime NOT NULL,
`duration` int(11) NOT NULL,
`progress` float NOT NULL DEFAULT 0,
`parent` int(11) NOT NULL,
`sortorder` int(11) NOT NULL ) ENGINE=InnoDB DEFAULT CHARSET=utf8 COLLATE=utf8_unicode_ci;
또는 기존 테이블에 컬럼을 추가할 수도 있습니다:
ALTER TABLE `gantt_tasks` ADD COLUMN `sortorder` int(11) NOT NULL;
그리고 server.js 파일을 다음과 같이 수정합니다:
sortorder 컬럼 순서대로 작업을 반환해야 합니다:server.js
app.get("/data", (req, res) => {
Promise.all([
db.query("SELECT * FROM gantt_tasks ORDER BY sortorder ASC"), db.query("SELECT * FROM gantt_links")
]).then(results => {
let tasks = results[0],
links = results[1];
for (let i = 0; i < tasks.length; i++) {
tasks[i].start_date = tasks[i].start_date.format("YYYY-MM-DD hh:mm:ss");
tasks[i].open = true;
}
res.send({
data: tasks,
collections: { links: links }
});
}).catch(error => {
sendResponse(res, "error", null, error);
});
});
sortorder의 초기값을 할당합니다:server.js
app.post("/data/task", (req, res) => { // adds new task to database
let task = getTask(req.body);
db.query("SELECT MAX(sortorder) AS maxOrder FROM gantt_tasks")
.then(result => { // assign max sort order to new task
let orderIndex = (result[0].maxOrder || 0) + 1; return db.query("INSERT INTO gantt_tasks(text, start_date, duration,"
+ "progress, parent, sortorder) VALUES (?,?,?,?,?,?)",
[task.text, task.start_date, task.duration, task.progress, task.parent,
orderIndex]); })
.then(result => {
sendResponse(res, "inserted", result.insertId);
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});
server.js
// update task
app.put("/data/task/:id", (req, res) => {
let sid = req.params.id,
target = req.body.target,
task = getTask(req.body);
Promise.all([
db.query("UPDATE gantt_tasks SET text = ?, start_date = ?,"
+ "duration = ?, progress = ?, parent = ? WHERE id = ?",
[task.text, task.start_date, task.duration, task.progress,
task.parent, sid]),
updateOrder(sid, target) ])
.then(result => {
sendResponse(res, "updated");
})
.catch(error => {
sendResponse(res, "error", null, error);
});
});
function updateOrder(taskId, target) {
let nextTask = false;
let targetOrder;
target = target || "";
if (target.startsWith("next:")) {
target = target.substr("next:".length);
nextTask = true;
}
return db.query("SELECT * FROM gantt_tasks WHERE id = ?", [target])
.then(result => {
if (!result[0])
return Promise.resolve();
targetOrder = result[0].sortorder;
if (nextTask)
targetOrder++;
return db.query("UPDATE gantt_tasks SET sortorder"+
" = sortorder + 1 WHERE sortorder >= ?", [targetOrder])
.then(result => {
return db.query("UPDATE gantt_tasks SET sortorder = ? WHERE id = ?",
[targetOrder, taskId]);
});
});
}
완성된 데모는 GitHub에서 확인할 수 있습니다: https://github.com/DHTMLX/gantt-howto-node.
Gantt 자체는 SQL 인젝션, XSS, CSRF 공격과 같은 위협에 대한 보호 기능을 제공하지 않습니다. 애플리케이션 보안은 백엔드를 관리하는 개발자의 책임입니다. 자세한 내용은 이 문서를 참고하세요.
Gantt와 Node.js를 연동하는 모든 단계를 따라 했음에도 작업과 링크가 페이지에 표시되지 않는 경우, 백엔드 통합 문제 해결 문서를 참고하세요. 일반적인 문제의 원인과 해결 방법을 안내합니다.
이제 간트 차트가 완전히 동작합니다. 전체 코드는 GitHub에서 확인하거나 프로젝트에 사용할 수 있도록 복제하거나 다운로드할 수 있습니다.
또한 다양한 간트 기능 가이드나 다른 백엔드 프레임워크와 Gantt 연동 튜토리얼도 살펴볼 수 있습니다.
Back to top
