본문으로 건너뛰기
노트

완전한 데모 소스 코드는 GitHub에서 확인할 수 있습니다: https://github.com/DHTMLX/gantt-migrating-from-frappe.

Frappe Gantt에서 DHTMLX Gantt로 마이그레이션

소개​

이 가이드는 기존 애플리케이션을 Frappe Gantt에서 DHTMLX Gantt로 마이그레이션하는 과정을 안내합니다. 데이터베이스 스키마 변경, 서버 측 API 수정, 클라이언트 측 코드 업데이트를 포함한 필요한 모든 단계를 다룹니다.

전제 조건​

마이그레이션을 시작하기 전에 아래를 확인하세요:

  • Frappe Gantt를 사용하는 기존의 작동 중인 애플리케이션
  • Node.js (>= 20.0.0) 설치
  • Frappe Gantt 데이터 구조를 가진 MySQL 데이터베이스
  • Express.js 및 JavaScript에 대한 기본 지식

1단계: 데이터베이스 마이그레이션​

현재 스키마 이해하기​

Frappe Gantt 데모 설정을 따라왔다면 하나의 테이블이 있어야 합니다: frappe_tasks.

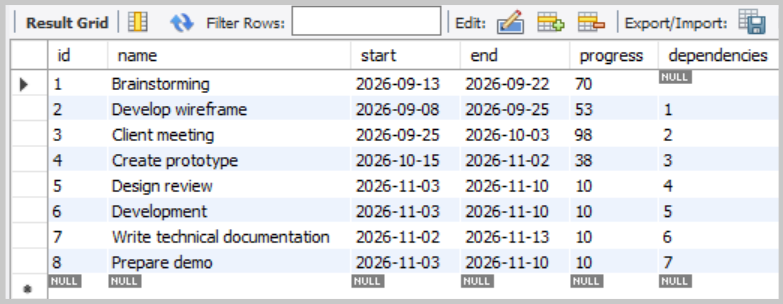

frappe_tasks 테이블 구조:

Frappe tasks table

DHTMLX 테이블 생성​

DHTMLX Gantt는 작업용 테이블과 의존성 링크용 별도 테이블 두 개를 사용합니다. 동일한 데이터베이스 내에 두 테이블을 생성합니다:

USE frappe_dhtmlx;

CREATE TABLE IF NOT EXISTS gantt_tasks (
id VARCHAR(36) NOT NULL DEFAULT (UUID()),
text VARCHAR(255) NOT NULL,
start_date DATETIME NOT NULL,
end_date DATETIME NOT NULL,
duration INT NOT NULL,
progress FLOAT NOT NULL DEFAULT 0,
parent VARCHAR(36) NOT NULL DEFAULT '0',
PRIMARY KEY (id)
);

CREATE TABLE IF NOT EXISTS gantt_links (
id VARCHAR(36) NOT NULL DEFAULT (UUID()),
source VARCHAR(36) NOT NULL,
target VARCHAR(36) NOT NULL,
type VARCHAR(1) NOT NULL,
PRIMARY KEY (id)
);

기존 데이터 마이그레이션​

이제 기존 Frappe 데이터를 새 DHTMLX 테이블로 마이그레이션합니다.

작업(Tasks) 마이그레이션:

INSERT INTO gantt_tasks (id, text, start_date, end_date, duration, progress, parent)
SELECT
id,
name, -- name → text
start, -- start → start_date
end, -- end → end_date
GREATEST(DATEDIFF(end, start), 1), -- 기간(일 단위, 최소 1일)
progress / 100.0, -- 백분율(0-100)을 소수점(0-1)으로 변환
'0' -- Frappe에는 계층 구조가 없으므로 모든 작업은 루트

FROM frappe_tasks;

결과를 확인할 수 있습니다:

SELECT * FROM gantt_tasks;

링크(의존성) 마이그레이션

Frappe Gantt의 데이터 구조에서 의존성은 frappe_tasks 테이블의 dependencies 열에 문자열로 저장됩니다.

DHTMLX Gantt에서 작업 및 링크는 별도 테이블에 저장됩니다. 각 링크는 다음과 같은 열을 가진 한 행입니다:

  • id - 링크 ID
  • source - 의존성이 시작되는 작업의 ID
  • target - 의존성이 끝나는 작업의 ID
  • type - 의존성 유형: "0"(FS), "1"(SS), "2"(FF), "3"(SF)

모든 Frappe 의존성이 FS이므로 마이그레이션 시 항상 type = "0"으로 설정합니다.

다음 코드를 파일 migrate-frappe-to-dhtmlx.js로 생성하고 아래 코드를 붙여넣으세요:

import mysql from 'mysql2/promise';
import 'dotenv/config';

const dbConfig = {
host: process.env.HOST,
user: process.env.MYSQL_USER,
password: process.env.PASSWORD,
database: process.env.DATABASE,
};

async function migrateFrappeToDHtmlX() {
let connection;

try {
connection = await mysql.createConnection(dbConfig);

// 의존성이 있는 모든 작업 조회
const [tasks] = await connection.execute(
'SELECT id, dependencies FROM frappe_tasks WHERE dependencies IS NOT NULL AND dependencies != ""',
);

console.log(`Found ${tasks.length} tasks with dependencies`);

if (tasks.length === 0) {
console.log('No dependencies to migrate.');
return;
}

const links = [];

for (const task of tasks) {
const targetId = task.id;
const dependencies = task.dependencies;

// 쉼표로 구분된 의존성 ID 분리
const depIds = dependencies
.split(',')
.map((dep) => dep.trim())
.filter((dep) => dep);

console.log(`\nTask ${targetId} depends on: ${depIds.join(', ')}`);

// 각 의존성은 FS 유형의 링크(type "0")가 됨
for (const sourceId of depIds) {
links.push({
source: sourceId,
target: targetId,
type: '0',
});
}
}

if (links.length > 0) {
console.log(`\nInserting ${links.length} links into gantt_links...`);

await connection.beginTransaction();

try {
await connection.execute('DELETE FROM gantt_links');
console.log('Cleared existing links from gantt_links table');

for (const link of links) {
await connection.execute('INSERT INTO gantt_links (source, target, type) VALUES (?, ?, ?)', [
link.source,
link.target,
link.type,
]);
}

await connection.commit();
console.log('Links inserted successfully!');
} catch (error) {
await connection.rollback();
throw error;
}
}

const [insertedLinks] = await connection.execute('SELECT * FROM gantt_links');
console.log(`Total links in gantt_links: ${insertedLinks.length}`);

console.log('\nMigration completed successfully!');
} catch (error) {
console.error('Migration failed:', error.message);
process.exit(1);
} finally {
if (connection) {
await connection.end();
console.log('\nDatabase connection closed.');
}
}
}

migrateFrappeToDHtmlX();

그런 다음 이 파일을 package.json에 스크립트로 추가합니다:

{
"scripts": {
"migrate": "node migrate-frappe-to-dhtmlx.js"
}
}

마이그레이션을 실행합니다:

npm run migrate

의존성이 올바르게 마이그레이션되었는지 확인하려면:

SELECT * FROM gantt_links;

의존성마다 하나의 행이 생성되었고, 올바른 source와 target ID를 확인할 수 있습니다.

Frappe Task 필드를 DHTMLX Gantt로 매핑하기​

Frappe 필드DHTMLX 필드비고
ididTask ID
nametextTask 이름
startstart_date작업의 시작 날짜
endend_date작업의 종료 날짜
(저장되지 않음)duration작업 기간. DHTMLX Gantt에서 지정되지 않으면 start_date와 end_date 속성으로부터 자동 계산합니다
progressprogressFrappe: 정수 0–100; DHTMLX: 소수점 0.0–1.0
(지원되지 않음)parentFrappe에는 계층 구조가 없으며, DHTMLX Gantt에서 부모 작업을 지정할 수 있습니다
dependencies(링크 테이블)Frappe는 문자열로 저장합니다; DHTMLX는 별도의 gantt_links 테이블을 사용합니다

2단계: 백엔드 마이그레이션 (server.js)​

Frappe 전용 엔드포인트 및 헬퍼 제거​

Frappe 서버에서 데이터 로딩 및 작업 CRUD는 /data/tasks를 통해 이루어집니다. 아래 모든 항목을 삭제하거나 대체합니다:

  • function formatTaskForClient(dbTask) - Frappe 전용 응답 포매터
  • app.get('/data/tasks', ...) - 작업 객체의 plain 배열 반환
  • app.post('/data/tasks', ...) - 작업 생성; 응답은 전체 작업 객체
  • app.put('/data/tasks/:id', ...) - 작업 업데이트; 응답은 업데이트된 작업 객체
  • app.delete('/data/tasks/:id', ...) - 작업 삭제; HTTP 204를 응답으로 반환

DHTMLX Gantt 패키지 설치​

다음 설치 가이드를 따라 DHTMLX Gantt를 설치합니다.

이 튜토리얼에서는 DHTMLX Gantt의 체험판 버전을 사용합니다:

npm install @dhx/trial-gantt

데이터 로딩 엔드포인트 추가​

DHTMLX는 데이터 로딩 시 작업과 링크를 단일 GET /data 응답으로 { tasks: [], links: [] } 형태로 반환할 것을 기대합니다.

Frappe의 GET /data/tasks 엔드포인트를 아래와 같이 대체합니다:

import dateFormat from 'date-format-lite';

// GET /data - Load tasks and links
app.get('/data', async (req, res) => {
try {
const [tasks] = await pool.query('SELECT * FROM gantt_tasks ORDER BY start_date');
const [links] = await pool.query('SELECT * FROM gantt_links');

tasks.forEach((task) => {
if (task.start_date) {
task.start_date = task.start_date.format('YYYY-MM-DD hh:mm:ss');
}
if (task.end_date) {
task.end_date = task.end_date.format('YYYY-MM-DD hh:mm:ss');
}
});

res.json({ tasks, links });
} catch (error) {
console.error('Error loading data:', error);
res.status(500).json({ error: 'Failed to load data' });
}
});

Task와 Link에 대한 CRUD 엔드포인트 추가​

DHTMLX Gantt의 DataProcessor는 서버와 데이터를 동기화하기 위해 RESTful 엔드포인트를 사용합니다. 각 작업(생성, 수정, 삭제)은 별도의 HTTP 요청으로 전송됩니다. 서버 사이드 통합에 대해 자세히 알아보기: Server-side integration.

Frappe 작업 엔드포인트(POST /data/tasks, PUT /data/tasks/:id, DELETE /data/tasks/:id)를 아래로 교체합니다:

import { randomUUID } from 'crypto';

// POST /data/task — Create a new task
app.post('/data/task', async (req, res) => {
try {
const task = getTask(req.body);
const { text, start_date, end_date, duration, progress, parent } = task;
const id = randomUUID();

await pool.query(
'INSERT INTO gantt_tasks (id, text, start_date, end_date, duration, progress, parent) VALUES (?, ?, ?, ?, ?, ?, ?)',
[id, text, start_date, end_date, duration, progress, parent],
);
sendResponse(res, 'inserted', id);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// PUT /data/task/:id — Update an existing task
app.put('/data/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
const task = getTask(req.body);
const { text, start_date, end_date, duration, progress, parent } = task;

await pool.query(
'UPDATE gantt_tasks SET text = ?, start_date = ?, end_date = ?, duration = ?, progress = ?, parent = ? WHERE id = ?',
[text, start_date, end_date, duration, progress, parent, taskId],
);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// DELETE /data/task/:id — Delete a task
app.delete('/data/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
await pool.query('DELETE FROM gantt_tasks WHERE id = ?', [taskId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

의존성 작업에 대한 핸들러 추가(링크):

// POST /data/link — Create a new link
app.post('/data/link', async (req, res) => {
try {
const link = getLink(req.body);
const id = randomUUID();

await pool.query('INSERT INTO gantt_links (id, source, target, type) VALUES (?, ?, ?, ?)', [
id,
link.source,
link.target,
link.type,
]);
sendResponse(res, 'inserted', id);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// PUT /data/link/:id — Update an existing link
app.put('/data/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
const link = getLink(req.body);

await pool.query('UPDATE gantt_links SET source = ?, target = ?, type = ? WHERE id = ?', [
link.source,
link.target,
link.type,
linkId,
]);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// DELETE /data/link/:id — Delete a link
app.delete('/data/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
await pool.query('DELETE FROM gantt_links WHERE id = ?', [linkId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

헬퍼 함수 추가​

Frappe의 formatTaskForClient 함수를 DHTMLX-호환 헬퍼로 교체합니다:

// Parse task data from request body
function getTask(data) {
return {
text: data.text,
start_date: data.start_date,
end_date: data.end_date,
duration: data.duration || 1,
progress: parseFloat(data.progress) || 0,
parent: data.parent || 0,
};
}

// Parse link data from request body
function getLink(data) {
return {
source: data.source,
target: data.target,
type: data.type,
};
}

// Send DataProcessor-compatible response
function sendResponse(res, action, tid = null, error = null) {
if (error) {
console.error('Error:', error);
return res.status(500).json({ action: 'error', message: error.message });
}
const result = { action };
if (tid !== null) result.tid = tid;
res.json(result);
}

참고: 응답 형식은 Frappe와 다릅니다. Frappe 엔드포인트는 전체 작업 객체를 반환하거나 삭제 시 HTTP 204를 반환했습니다. DHTMLX의 DataProcessor는 { action: "inserted", tid: 5 }, { action: "updated" }, { action: "deleted" }와 같은 action 필드를 가진 JSON 객체를 기대합니다. 자세한 내용은 Request and Responses details를 참조하세요.

데이터 정 sanitization (XSS 보호)​

DHTMLX Gantt는 텍스트와 같은 필드를 HTML로 렌더링하고 기본적으로 이를 이스케이프하지 않으므로, 마이그레이션 데이터에 포함된 마크업(또는 이후 사용자가 입력한 내용)이 있는 경우 그대로 렌더링될 수 있어 잠재적인 XSS 벡터가 됩니다. Frappe 및 대부분의 라이브러리도 같은 방식이므로 이를 마이그레이션 단계에서 명시적으로 처리하는 것이 좋습니다.

백엔드에서 정 sanitization 권장: 데이터베이스에 도달하기 전에 자유 텍스트 필드를 정리합니다.

npm install isomorphic-dompurify
import DOMPurify from 'isomorphic-dompurify';

function getTask(data) {
return {
text: DOMPurify.sanitize(data.text),
// ...나머지 필드는 변경 없이 유지
};
}

프론트엔드에서 이스케이프(깊이 방어) 처리: src/main.js에서 템플릿을 재정의하여 작업 텍스트를 이스케이프합니다.

const escapeHTML = (value) =>
String(value ?? '').replace(/[&<>"']/g, (ch) =>
({ '&': '&amp;', '<': '&lt;', '>': '&gt;', '"': '&quot;', "'": '&#39;' }[ch]));

gantt.templates.task_text = (start, end, task) => escapeHTML(task.text);
gantt.templates.tooltip_text = (start, end, task) => escapeHTML(task.text);
// 또한 텍스트 그리드 열도 템플릿으로 이스케이프: template: (task) => escapeHTML(task.text)

전체 보안 세부사항 — 콘텐츠 보안 정책(CSP), 라이트박스 정 sanitization, SQL 인젝션 가이드라인 등은 Application Security 가이드를 참고하세요.

3단계: 프런트엔드 마이그레이션​

DHTMLX Gantt 패키지 설치​

이 튜토리얼에서는 DHTMLX Gantt의 체험판을 사용합니다:

npm install @dhx/trial-gantt

vite.config.js 업데이트​

Frappe 데모에서 Vite 프록시는 /data/tasks로 한정되어 있었습니다:

proxy: {
'/data/tasks': {
target: 'http://localhost:1337',
changeOrigin: true,
},
},

이 프록시를 /data 전체 요청으로 업데이트합니다(이제 작업 CRUD 및 링크 CRUD를 모두 포함합니다):

proxy: {
'/data': {
target: 'http://localhost:1337',
changeOrigin: true,
},
},

index.html 업데이트​

Frappe 데모에서 frappe-gantt는 CDN에서 로드되었습니다. 모달, 체크박스, 컨트롤 버튼 등 복잡한 커스텀 UI도 더 이상 필요하지 않습니다. DHTMLX Gantt가 작업 편집을 위한 내장 라이트박스를 제공하기 때문입니다.

전체 index.html 내용을 교체합니다:

제거:

<script src="https://cdn.jsdelivr.net/npm/frappe-gantt/dist/frappe-gantt.umd.js"></script>
<link rel="stylesheet" href="https://cdn.jsdelivr.net/npm/frappe-gantt/dist/frappe-gantt.css" />

또한 <body> 안의 모든 커스텀 UI 마크업도 제거합니다(다음 포함):

  • #add-task, #refresh, #delete-task 버튼이 있는 .controls div
  • 작업 체크박스가 있는 .delete-section div
  • #add-task-modal 오버레이
  • <div id="gantt"> 컨테이너

다음과 같은 최소 구조로 교체합니다:

<!DOCTYPE html>
<html lang="en">
<head>
<meta charSet="UTF-8" />
<link rel="stylesheet" href="/src/style.css" />
<meta name="viewport" content="width=device-width, initial-scale=1.0" />
<title>DHTMLX Gantt Demo</title>
</head>
<body>
<div id="gantt_here"></div>
<script type="module" src="/src/main.js"></script>
</body>
</html>

src/style.css 업데이트​

Frappe 데모의 style.css에는 컨트롤 패널, 버튼, 모달, 체크박스 등에 대한 커스텀 스타일이 포함되어 있습니다. 모든 커스텀 UI를 제거했으므로 DHTMLX 전용 스타일로 교체합니다:

html,
body {
margin: 0;
padding: 0;
height: 100%;
width: 100%;
}

#gantt_here {
width: 100%;
height: 100%;
}

.weekend {
background: var(--dhx-gantt-base-colors-background-alt);
}

.weekend 클래스는 DHTMLX Gantt 템플릿에서 주말 칼럼을 하이라이트하는 데 사용됩니다(예: src/main.js 참고).

src/main.js 교체​

Frappe 관련 코드를 모두 제거하고 src/main.js를 아래로 교체합니다:

import '@dhx/trial-gantt/codebase/dhtmlxgantt.css';
import gantt from '@dhx/trial-gantt';

gantt.plugins({
auto_scheduling: true,
tooltip: true,
});

gantt.config.auto_scheduling = {
enabled: true,
};

const hourToStr = gantt.date.date_to_str('%H:%i');
const hourRangeFormat = function (step) {
return function (date) {
const intervalEnd = new Date(gantt.date.add(date, step, 'hour') - 1);
return hourToStr(date) + ' - ' + hourToStr(intervalEnd);
};
};

const zoomConfig = {
minColumnWidth: 80,
maxColumnWidth: 150,
levels: [
[
{ unit: 'month', format: '%M %Y', step: 1 },
{
unit: 'week',
step: 1,
format: function (date) {
const dateToStr = gantt.date.date_to_str('%d %M');
const endDate = gantt.date.add(date, 7 - date.getDay(), 'day');
const weekNum = gantt.date.date_to_str('%W')(date);
return 'Week #' + weekNum + ', ' + dateToStr(date) + ' - ' + dateToStr(endDate);
},
},
],
[
{ unit: 'month', format: '%M %Y', step: 1 },
{ unit: 'day', format: '%d %M', step: 1 },
],
[
{ unit: 'day', format: '%d %M', step: 1 },
{ unit: 'hour', format: hourRangeFormat(12), step: 12 },
],
[
{ unit: 'day', format: '%d %M', step: 1 },
{ unit: 'hour', format: hourRangeFormat(8), step: 8 },
],
[
{ unit: 'day', format: '%d %M', step: 1 },
{ unit: 'hour', format: '%H:%i', step: 1 },
],
],
useKey: 'ctrlKey',
trigger: 'wheel',
element: function () {
return gantt.$root.querySelector('.gantt_task');
},
};

gantt.ext.zoom.init(zoomConfig);

gantt.templates.scale_cell_class = function (date) {
if (date.getDay() == 0 || date.getDay() == 6) {
return 'weekend';
}
};
gantt.templates.timeline_cell_class = function (item, date) {
if (date.getDay() == 0 || date.getDay() == 6) {
return 'weekend';
}
};

gantt.config.date_format = '%Y-%m-%d %H:%i:%s';
gantt.config.scale_height = 50;
gantt.config.open_tree_initially = true;

gantt.init('gantt_here');
gantt.load('/data');

const dp = gantt.createDataProcessor({
url: '/data',
mode: 'REST',
});

DataProcessor는 자동으로 다음 요청을 보냅니다:

  • 작업 생성 시 POST /data/task
  • 작업 수정 시 PUT /data/task/:id
  • 작업 삭제 시 DELETE /data/task/:id
  • 의존성 링크 생성 시 POST /data/link
  • 링크 수정 시 PUT /data/link/:id
  • 링크 삭제 시 DELETE /data/link/:id

4단계: 마이그레이션 테스트​

애플리케이션 실행​

개발 모드에서는 두 가지 프로세스를 실행해야 합니다.

  • 터미널 1 — 백엔드(Express):
npm run server

API 서버가 http://localhost:1337 (또는 구성된 포트)에서 시작됩니다.

  • 터미널 2 — 프런트엔드(Vite):
npm run dev

Vite 개발 서버가 http://localhost:5173 에서 시작됩니다. 브라우저를 열고 http://localhost:5173 로 접속하면 Vite가 /data 요청을 Express 백엔드로 자동 프록시합니다.

데이터베이스에서 마이그레이션된 데이터를 로드한 DHTMLX Gantt 차트를 보실 수 있습니다.

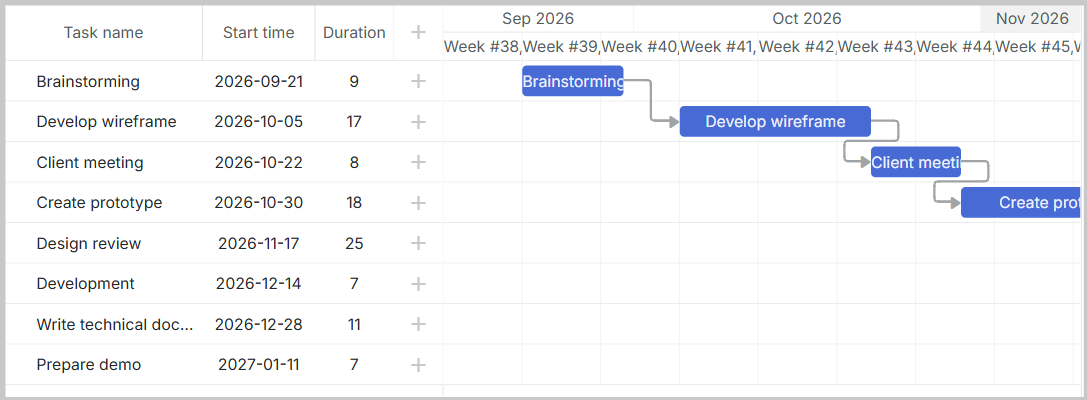

DHTMLX Gantt Chart

다음 단계​

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
