заметка

Полный исходный код демо-доступен на GitHub: https://github.com/DHTMLX/gantt-migrating-from-frappe.

Миграция Gantt от Frappe Gantt к DHTMLX Gantt

Введение​

Это руководство проведет васThrough процесс миграции существующего приложения из Frappe Gantt в DHTMLX Gantt. Мы охватим все необходимые шаги, включая изменения схемы базы данных, модификации серверного API и обновления клиентского кода.

Требования​

Перед началом миграции убедитесь, что у вас есть:

  • Существующее работающее приложение, использующее Frappe Gantt
  • Node.js (>= 20.0.0) установлен
  • База данных MySQL со структурой данных Frappe Gantt
  • Базовые знания Express.js и JavaScript

Шаг 1: Миграция базы данных​

Понимание текущей схемы​

Если вы следовали демо-установке Frappe Gantt, у вас должна быть одна таблица: frappe_tasks.

Структура таблицы frappe_tasks:

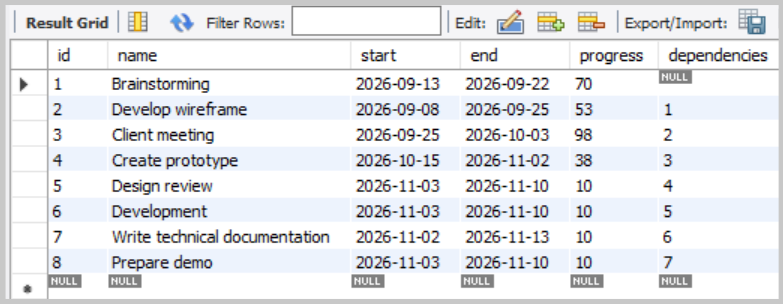

Frappe tasks table

Создание таблиц DHTMLX​

DHTMLX Gantt использует две отдельные таблицы: одна для задач и одна для связей-зависимостей. Создайте их в той же базе данных:

USE frappe_dhtmlx;

CREATE TABLE IF NOT EXISTS gantt_tasks (
id VARCHAR(36) NOT NULL DEFAULT (UUID()),
text VARCHAR(255) NOT NULL,
start_date DATETIME NOT NULL,
end_date DATETIME NOT NULL,
duration INT NOT NULL,
progress FLOAT NOT NULL DEFAULT 0,
parent VARCHAR(36) NOT NULL DEFAULT '0',
PRIMARY KEY (id)
);

CREATE TABLE IF NOT EXISTS gantt_links (
id VARCHAR(36) NOT NULL DEFAULT (UUID()),
source VARCHAR(36) NOT NULL,
target VARCHAR(36) NOT NULL,
type VARCHAR(1) NOT NULL,
PRIMARY KEY (id)
);

Миграция существующих данных​

Теперь перенесите существующие данные Frappe в новые таблицы DHTMLX.

Миграция задач:

INSERT INTO gantt_tasks (id, text, start_date, end_date, duration, progress, parent)
SELECT
id,
name, -- name → text
start, -- start → start_date
end, -- end → end_date
GREATEST(DATEDIFF(end, start), 1), -- Duration in days (minimum 1)
progress / 100.0, -- Convert percentage (0-100) to decimal (0-1)
'0' -- No hierarchy in Frappe, all tasks are root-level
FROM frappe_tasks;

Вы можете проверить результат:

SELECT * FROM gantt_tasks;

Миграция ссылок (Dependencies)

В структуре данных Frappe Gantt зависимости хранятся как строки в столбце dependencies таблицы frappe_tasks.

В DHTMLX Gantt задачи и связи хранятся в отдельныx таблицах. Каждая связь — это строка со следующими полями:

  • id - идентификатор связи
  • source - идентификатор задачи, от которой начинается зависимость
  • target - идентификатор задачи, на которую заканчивается зависимость
  • type - тип зависимости: "0" (FS), "1" (SS), "2" (FF), "3" (SF)

Поскольку все зависимости Frappe — FS, миграция всегда устанавливает type = "0".

Создайте файл migrate-frappe-to-dhtmlx.js и вставьте в него следующий код:

import mysql from 'mysql2/promise';
import 'dotenv/config';

const dbConfig = {
host: process.env.HOST,
user: process.env.MYSQL_USER,
password: process.env.PASSWORD,
database: process.env.DATABASE,
};

async function migrateFrappeToDHtmlX() {
let connection;

try {
connection = await mysql.createConnection(dbConfig);

// Query all tasks that have dependencies
const [tasks] = await connection.execute(
'SELECT id, dependencies FROM frappe_tasks WHERE dependencies IS NOT NULL AND dependencies != ""',
);

console.log(`Found ${tasks.length} tasks with dependencies`);

if (tasks.length === 0) {
console.log('No dependencies to migrate.');
return;
}

const links = [];

for (const task of tasks) {
const targetId = task.id;
const dependencies = task.dependencies;

// Split comma-separated dependency IDs
const depIds = dependencies
.split(',')
.map((dep) => dep.trim())
.filter((dep) => dep);

console.log(`\nTask ${targetId} depends on: ${depIds.join(', ')}`);

// Each dependency becomes a Finish-to-Start link (type "0")
for (const sourceId of depIds) {
links.push({
source: sourceId,
target: targetId,
type: '0',
});
}
}

if (links.length > 0) {
console.log(`\nInserting ${links.length} links into gantt_links...`);

await connection.beginTransaction();

try {
await connection.execute('DELETE FROM gantt_links');
console.log('Cleared existing links from gantt_links table');

for (const link of links) {
await connection.execute('INSERT INTO gantt_links (source, target, type) VALUES (?, ?, ?)', [
link.source,
link.target,
link.type,
]);
}

await connection.commit();
console.log('Links inserted successfully!');
} catch (error) {
await connection.rollback();
throw error;
}
}

const [insertedLinks] = await connection.execute('SELECT * FROM gantt_links');
console.log(`Total links in gantt_links: ${insertedLinks.length}`);

console.log('\nMigration completed successfully!');
} catch (error) {
console.error('Migration failed:', error.message);
process.exit(1);
} finally {
if (connection) {
await connection.end();
console.log('\nDatabase connection closed.');
}
}
}

migrateFrappeToDHtmlX();

Затем добавьте скрипт в ваш файл package.json:

{
"scripts": {
"migrate": "node migrate-frappe-to-dhtmlx.js"
}
}

Запустите миграцию:

npm run migrate

Вы можете проверить, что связи мигрированы корректно:

SELECT * FROM gantt_links;

Вы должны увидеть по одной строке на каждую зависимость, с корректными source и target.

Соответствие полей Frappe Task полям DHTMLX Gantt​

Frappe FieldDHTMLX FieldNotes
ididИдентификатор задачи
nametextИмя задачи
startstart_dateДата начала задачи
endend_dateДата завершения задачи
(not stored)durationПродолжительность задачи. В DHTMLX Gantt, если не указана, она рассчитывается на основе start_date и end_date
progressprogressFrappe: целое 0–100; DHTMLX: десятичное 0.0–1.0
(not supported)parentУ Frappe нет иерархии. В DHTMLX Gantt можно указать родительскую задачу
dependencies(links table)Frappe хранит как строки; DHTMLX использует отдельную таблицу gantt_links

Шаг 2: Миграция Backend (server.js)​

Удаление Endpoints и помощника, специфичных для Frappe​

В Frappe-сервере загрузка данных и CRUD для задач проходят через /data/tasks. Удалите или замените все следующие элементы:

  • function formatTaskForClient(dbTask) - форматирование ответа, специфичное для Frappe
  • app.get('/data/tasks', ...) - возвращает простой массив объектов задач
  • app.post('/data/tasks', ...) - создаёт задачу; ответ возвращает полный объект задачи
  • app.put('/data/tasks/:id', ...) - обновляет задачу; ответ возвращает обновлённый объект задачи
  • app.delete('/data/tasks/:id', ...) - удаляет задачу; возвращает HTTP 204 без тела

Установка пакета DHTMLX Gantt​

Установите DHTMLX Gantt, следуя инструкции по установке.

Для этого руководства мы будем использовать пробную версию DHTMLX Gantt:

npm install @dhx/trial-gantt

Добавление Endpoints загрузки данных​

DHTMLX ожидает, что данные задач и связей будут возвращаться в одном ответе GET /data в формате { tasks: [], links: [] }.

Замените Frappe-endpoint GET /data/tasks на:

import dateFormat from 'date-format-lite';

// GET /data - Load tasks and links
app.get('/data', async (req, res) => {
try {
const [tasks] = await pool.query('SELECT * FROM gantt_tasks ORDER BY start_date');
const [links] = await pool.query('SELECT * FROM gantt_links');

tasks.forEach((task) => {
if (task.start_date) {
task.start_date = task.start_date.format('YYYY-MM-DD hh:mm:ss');
}
if (task.end_date) {
task.end_date = task.end_date.format('YYYY-MM-DD hh:mm:ss');
}
});

res.json({ tasks, links });
} catch (error) {
console.error('Error loading data:', error);
res.status(500).json({ error: 'Failed to load data' });
}
});

Добавление CRUD-эндпойнтов для задач и связей​

DataProcessor DHTMLX Gantt использует REST-эндпойнты для синхронизации данных с сервером. Каждая операция (создание, обновление, удаление) отправляется отдельным HTTP-запросом. Узнайте больше о Server-side integration.

Замените эндпойнты задач Frappe (POST /data/tasks, PUT /data/tasks/:id, DELETE /data/tasks/:id) на:

import { randomUUID } from 'crypto';

// POST /data/task — Create a new task
app.post('/data/task', async (req, res) => {
try {
const task = getTask(req.body);
const { text, start_date, end_date, duration, progress, parent } = task;
const id = randomUUID();

await pool.query(
'INSERT INTO gantt_tasks (id, text, start_date, end_date, duration, progress, parent) VALUES (?, ?, ?, ?, ?, ?, ?)',
[id, text, start_date, end_date, duration, progress, parent],
);
sendResponse(res, 'inserted', id);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// PUT /data/task/:id — Update an existing task
app.put('/data/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
const task = getTask(req.body);
const { text, start_date, end_date, duration, progress, parent } = task;

await pool.query(
'UPDATE gantt_tasks SET text = ?, start_date = ?, end_date = ?, duration = ?, progress = ?, parent = ? WHERE id = ?',
[text, start_date, end_date, duration, progress, parent, taskId],
);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// DELETE /data/task/:id — Delete a task
app.delete('/data/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
await pool.query('DELETE FROM gantt_tasks WHERE id = ?', [taskId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

Добавьте обработчики для операций с связями (зависимостями):

// POST /data/link — Create a new link
app.post('/data/link', async (req, res) => {
try {
const link = getLink(req.body);
const id = randomUUID();

await pool.query('INSERT INTO gantt_links (id, source, target, type) VALUES (?, ?, ?, ?)', [
id,
link.source,
link.target,
link.type,
]);
sendResponse(res, 'inserted', id);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// PUT /data/link/:id — Update an existing link
app.put('/data/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
const link = getLink(req.body);

await pool.query('UPDATE gantt_links SET source = ?, target = ?, type = ? WHERE id = ?', [
link.source,
link.target,
link.type,
linkId,
]);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// DELETE /data/link/:id — Delete a link
app.delete('/data/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
await pool.query('DELETE FROM gantt_links WHERE id = ?', [linkId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

Добавление вспомогательных функций​

Замените Frappe-функцию formatTaskForClient на совместимые с DHTMLX помощники:

// Parse task data from request body
function getTask(data) {
return {
text: data.text,
start_date: data.start_date,
end_date: data.end_date,
duration: data.duration || 1,
progress: parseFloat(data.progress) || 0,
parent: data.parent || 0,
};
}

// Parse link data from request body
function getLink(data) {
return {
source: data.source,
target: data.target,
type: data.type,
};
}

// Send DataProcessor-compatible response
function sendResponse(res, action, tid = null, error = null) {
if (error) {
console.error('Error:', error);
return res.status(500).json({ action: 'error', message: error.message });
}
const result = { action };
if (tid !== null) result.tid = tid;
res.json(result);
}

Примечание: Формат ответа отличается от Frappe. Эндпойнты Frappe возвращали полный объект задачи (или HTTP 204 для удалений). DataProcessor DHTMLX ожидает JSON-объект с полем action (например, { action: "inserted", tid: 5 }, { action: "updated" }, { action: "deleted" }). Узнайте больше в разделе Request and Responses details.

Очистка данных задачи (защита от XSS)​

DHTMLX Gantt рендерит поля, такие как текст задачи, как HTML, и по умолчанию не экранирует их — любой разметке в мигрированных данных (или введённой позже пользователем) будет позволено отобразиться как есть — потенциальная векторная уязвимость XSS. Frappe и большинство других библиотек ведут себя аналогично, поэтому имеет смысл обработать это явно во время миграции.

Очистка на бэкенде (рекомендуется). Очистите текстовые поля до попадания в базу данных:

npm install isomorphic-dompurify
import DOMPurify from 'isomorphic-dompurify';

function getTask(data) {
return {
text: DOMPurify.sanitize(data.text),
// ...остальные поля без изменений
};
}

Экранирование на фронтенде (многоступенчатая защита). Переопределите шаблоны, которые рендерят текст задачи, в src/main.js:

const escapeHTML = (value) =>
String(value ?? '').replace(/[&<>"']/g, (ch) =>
({ '&': '&amp;', '<': '&lt;', '>': '&gt;', '"': '&quot;', "'": '&#39;' }[ch]));

gantt.templates.task_text = (start, end, task) => escapeHTML(task.text);
gantt.templates.tooltip_text = (start, end, task) => escapeHTML(task.text);
// также экранируйте и "text" грид-колонку через шаблон колонки: template: (task) => escapeHTML(task.text)

Для полного набора рекомендаций — политика безопасности содержания (Content Security Policy), очистка через lightbox и рекомендации по предотвращению SQL-инъекций — смотрите руководство Безопасность приложения.

Шаг 3: Миграция фронтенда​

Установка пакета DHTMLX Gantt​

Для этого руководства мы будем использовать пробную версию DHTMLX Gantt:

npm install @dhx/trial-gantt

Обновление vite.config.js​

В демо Frappe прокси Vite был ограничен для /data/tasks:

proxy: {
'/data/tasks': {
target: 'http://localhost:1337',
changeOrigin: true,
},
},

Обновите его, чтобы проксировать все запросы /data (которые теперь покрывают задачи, CRUD задач и CRUD связей):

proxy: {
'/data': {
target: 'http://localhost:1337',
changeOrigin: true,
},
},

Обновление index.html​

В демо Frappe frappe-gantt загружался с CDN. Также была сложная собственная UI с модальными окнами, флажками и кнопками управления — всё это больше не требуется, потому что DHTMLX Gantt предоставляет встроенный lightbox для редактирования задач.

Замените весь контент index.html:

Удалите:

<script src="https://cdn.jsdelivr.net/npm/frappe-gantt/dist/frappe-gantt.umd.js"></script>
<link rel="stylesheet" href="https://cdn.jsdelivr.net/npm/frappe-gantt/dist/frappe-gantt.css" />

Также удалите весь кастомный UI-маркап внутри <body> включая:

  • блок .controls с кнопками #add-task, #refresh и #delete-task
  • блок .delete-section с чекбоксами задач
  • оверлей #add-task-modal
  • контейнер <div id="gantt">

Замените на минимальную структуру:

<!DOCTYPE html>
<html lang="en">
<head>
<meta charSet="UTF-8" />
<link rel="stylesheet" href="/src/style.css" />
<meta name="viewport" content="width=device-width, initial-scale=1.0" />
<title>DHTMLX Gantt Demo</title>
</head>
<body>
<div id="gantt_here"></div>
<script type="module" src="/src/main.js"></script>
</body>
</html>

Обновление src/style.css​

CSS-файл демо Frappe содержит кастомные стили для панели управления, кнопок, модалов и чекбоксов. Так как вся эта кастомная UI удалена, замените файл стилями, специфичными для DHTMLX:

html,
body {
margin: 0;
padding: 0;
height: 100%;
width: 100%;
}

#gantt_here {
width: 100%;
height: 100%;
}

.weekend {
background: var(--dhx-gantt-base-colors-background-alt);
}

Класс .weekend используется шаблонами DHTMLX Gantt для подсветки weekend-колонок (см. src/main.js).

Замена src/main.js​

Удалите весь код, связанный с Frappe, и замените src/main.js на:

import '@dhx/trial-gantt/codebase/dhtmlxgantt.css';
import gantt from '@dhx/trial-gantt';

gantt.plugins({
auto_scheduling: true,
tooltip: true,
});

gantt.config.auto_scheduling = {
enabled: true,
};

const hourToStr = gantt.date.date_to_str('%H:%i');
const hourRangeFormat = function (step) {
return function (date) {
const intervalEnd = new Date(gantt.date.add(date, step, 'hour') - 1);
return hourToStr(date) + ' - ' + hourToStr(intervalEnd);
};
};

const zoomConfig = {
minColumnWidth: 80,
maxColumnWidth: 150,
levels: [
[
{ unit: 'month', format: '%M %Y', step: 1 },
{
unit: 'week',
step: 1,
format: function (date) {
const dateToStr = gantt.date.date_to_str('%d %M');
const endDate = gantt.date.add(date, 7 - date.getDay(), 'day');
const weekNum = gantt.date.date_to_str('%W')(date);
return 'Week #' + weekNum + ', ' + dateToStr(date) + ' - ' + dateToStr(endDate);
},
},
],
[
{ unit: 'month', format: '%M %Y', step: 1 },
{ unit: 'day', format: '%d %M', step: 1 },
],
[
{ unit: 'day', format: '%d %M', step: 1 },
{ unit: 'hour', format: hourRangeFormat(12), step: 12 },
],
[
{ unit: 'day', format: '%d %M', step: 1 },
{ unit: 'hour', format: hourRangeFormat(8), step: 8 },
],
[
{ unit: 'day', format: '%d %M', step: 1 },
{ unit: 'hour', format: '%H:%i', step: 1 },
],
],
useKey: 'ctrlKey',
trigger: 'wheel',
element: function () {
return gantt.$root.querySelector('.gantt_task');
},
};

gantt.ext.zoom.init(zoomConfig);

gantt.templates.scale_cell_class = function (date) {
if (date.getDay() == 0 || date.getDay() == 6) {
return 'weekend';
}
};
gantt.templates.timeline_cell_class = function (item, date) {
if (date.getDay() == 0 || date.getDay() == 6) {
return 'weekend';
}
};

gantt.config.date_format = '%Y-%m-%d %H:%i:%s';
gantt.config.scale_height = 50;
gantt.config.open_tree_initially = true;

gantt.init('gantt_here');
gantt.load('/data');

const dp = gantt.createDataProcessor({
url: '/data',
mode: 'REST',
});

DataProcessor автоматически:

  • отправляет POST к /data/task при создании задачи
  • отправляет PUT к /data/task/:id при обновлении задачи
  • отправляет DELETE к /data/task/:id при удалении задачи
  • отправляет POST к /data/link при создании связи
  • отправляет PUT к /data/link/:id при обновлении связи
  • отправляет DELETE к /data/link/:id при удалении связи

Шаг 4: Тестирование миграции​

Запуск приложения​

В режиме разработки нужно запустить два процесса.

Терминал 1 — Backend (Express):

npm run server

Это запускает API-сервер на http://localhost:1337 (или указанном вами порту).

Терминал 2 — Frontend (Vite):

npm run dev

Это запускает Vite dev-сервер на http://localhost:5173. Откройте браузер и перейдите по адресу http://localhost:5173. Vite автоматически проксирует /data-запросы к бекенду Express.

Вы должны увидеть диаграмму DHTMLX Gantt с мигрированными данными, загруженными из базы данных.

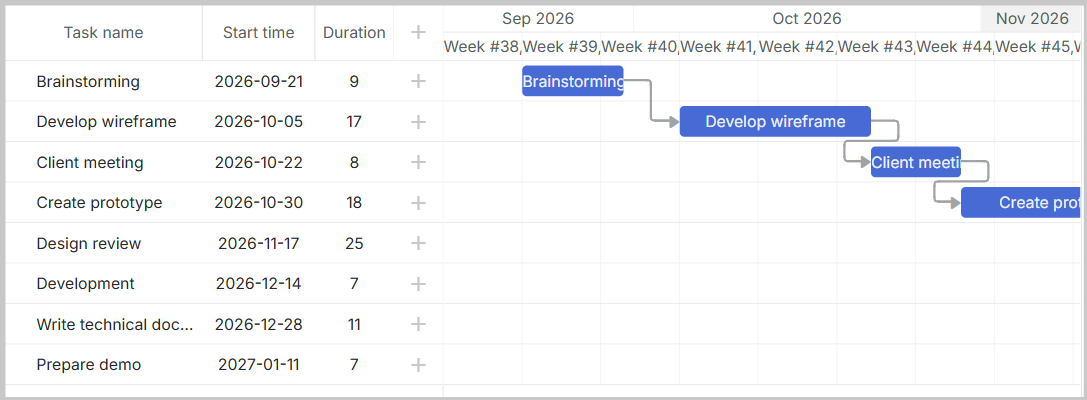

DHTMLX Gantt Chart

Дальнейшие шаги​

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
