Zum Hauptinhalt springen
Hinweis

Der vollständige Demo-Quellcode ist auf GitHub verfügbar: https://github.com/DHTMLX/gantt-migrating-from-frappe.

Migration von Frappe Gantt zu DHTMLX Gantt

Einführung​

Dieser Leitfaden führt Sie durch den Prozess der Migration einer bestehenden Anwendung von Frappe Gantt zu DHTMLX Gantt. Wir behandeln alle erforderlichen Schritte, einschließlich Änderungen am Datenbankschema, serverseitige API-Anpassungen und Aktualisierungen des Client-Codes.

Voraussetzungen​

Bevor Sie mit der Migration beginnen, stellen Sie sicher, dass Sie:

  • Eine bestehende, funktionsfähige Anwendung mit Frappe Gantt
  • Node.js (>= 20.0.0) installiert
  • MySQL-Datenbank mit der Frappe Gantt-Datenstruktur
  • Grundkenntnisse in Express.js und JavaScript

Schritt 1: Datenbank-Migration​

Aktuelles Schema verstehen​

Wenn Sie dem Demo-Setup von Frappe Gantt gefolgt sind, sollten Sie eine Tabelle haben: frappe_tasks.

Die Struktur der Tabelle frappe_tasks:

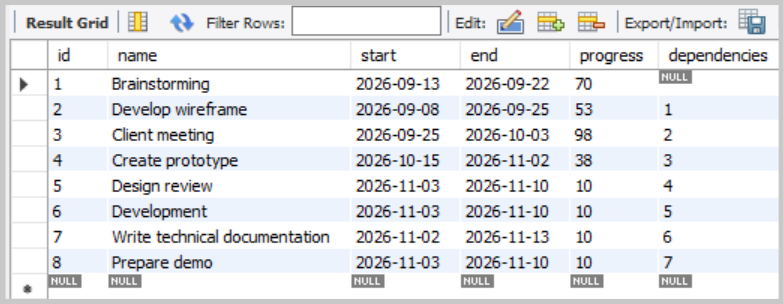

Frappe-Aufgabentabelle

DHTMLX-Tabellen erstellen​

DHTMLX Gantt verwendet zwei separate Tabellen: eine für Aufgaben und eine für Abhängigkeitsverknüpfungen. Erstellen Sie sie in derselben Datenbank:

USE frappe_dhtmlx;

CREATE TABLE IF NOT EXISTS gantt_tasks (
id VARCHAR(36) NOT NULL DEFAULT (UUID()),
text VARCHAR(255) NOT NULL,
start_date DATETIME NOT NULL,
end_date DATETIME NOT NULL,
duration INT NOT NULL,
progress FLOAT NOT NULL DEFAULT 0,
parent VARCHAR(36) NOT NULL DEFAULT '0',
PRIMARY KEY (id)
);

CREATE TABLE IF NOT EXISTS gantt_links (
id VARCHAR(36) NOT NULL DEFAULT (UUID()),
source VARCHAR(36) NOT NULL,
target VARCHAR(36) NOT NULL,
type VARCHAR(1) NOT NULL,
PRIMARY KEY (id)
);

Vorhandene Daten migrieren​

Nun migrieren Sie Ihre bestehenden Frappe-Daten in die neuen DHTMLX-Tabellen.

Aufgaben migrieren:

INSERT INTO gantt_tasks (id, text, start_date, end_date, duration, progress, parent)
SELECT
id,
name, -- name → text
start, -- start → start_date
end, -- end → end_date
GREATEST(DATEDIFF(end, start), 1), -- Dauer in Tagen (mindestens 1)
progress / 100.0, -- Prozentwert (0-100) in Dezimalwert (0-1) umrechnen
'0' -- In Frappe keine Hierarchie, alle Aufgaben sind Ebenen der Wurzel
FROM frappe_tasks;

Sie können das Ergebnis verifizieren:

SELECT * FROM gantt_tasks;

Links migrieren (Abhängigkeiten)

Im Frappe-Gantt-Datenmodell werden Abhängigkeiten als Zeichenfolgen in der Spalte dependencies der Tabelle frappe_tasks gespeichert.

Bei DHTMLX Gantt werden Aufgaben und Verknüpfungen in getrennten Tabellen gespeichert. Jede Verknüpfung ist eine Zeile mit:

  • id - die Verknüpfungs-ID
  • source - die ID der Aufgabe, von der die Abhängigkeit ausgeht
  • target - die ID der Aufgabe, zu der die Abhängigkeit führt
  • type - der Typ der Abhängigkeit: "0" (FS), "1" (SS), "2" (FF), "3" (SF)

Da alle Frappe-Abhängigkeiten FS sind, wird bei der Migration immer type = "0" gesetzt.

Erstellen Sie eine Datei migrate-frappe-to-dhtmlx.js und fügen Sie den folgenden Code dort ein:

import mysql from 'mysql2/promise';
import 'dotenv/config';

const dbConfig = {
host: process.env.HOST,
user: process.env.MYSQL_USER,
password: process.env.PASSWORD,
database: process.env.DATABASE,
};

async function migrateFrappeToDHtmlX() {
let connection;

try {
connection = await mysql.createConnection(dbConfig);

// Abfragen aller Aufgaben, die Abhängigkeiten haben
const [tasks] = await connection.execute(
'SELECT id, dependencies FROM frappe_tasks WHERE dependencies IS NOT NULL AND dependencies != ""',
);

console.log(`Found ${tasks.length} tasks with dependencies`);

if (tasks.length === 0) {
console.log('No dependencies to migrate.');
return;
}

const links = [];

for (const task of tasks) {
const targetId = task.id;
const dependencies = task.dependencies;

// Aufteilen von durch Komma getrennten Abhängigkeits-IDs
const depIds = dependencies
.split(',')
.map((dep) => dep.trim())
.filter((dep) => dep);

console.log(`\nTask ${targetId} depends on: ${depIds.join(', ')}`);

// Jede Abhängigkeit wird zu einer Finish-to-Start-Verknüpfung (Typ "0")
for (const sourceId of depIds) {
links.push({
source: sourceId,
target: targetId,
type: '0',
});
}
}

if (links.length > 0) {
console.log(`\nInserting ${links.length} links into gantt_links...`);

await connection.beginTransaction();

try {
await connection.execute('DELETE FROM gantt_links');
console.log('Cleared existing links from gantt_links table');

for (const link of links) {
await connection.execute('INSERT INTO gantt_links (source, target, type) VALUES (?, ?, ?)', [
link.source,
link.target,
link.type,
]);
}

await connection.commit();
console.log('Links inserted successfully!');
} catch (error) {
await connection.rollback();
throw error;
}
}

const [insertedLinks] = await connection.execute('SELECT * FROM gantt_links');
console.log(`Total links in gantt_links: ${insertedLinks.length}`);

console.log('\nMigration completed successfully!');
} catch (error) {
console.error('Migration failed:', error.message);
process.exit(1);
} finally {
if (connection) {
await connection.end();
console.log('\nDatabase connection closed.');
}
}
}

migrateFrappeToDHtmlX();

Dann fügen Sie Ihrem package.json ein Skript hinzu:

{
"scripts": {
"migrate": "node migrate-frappe-to-dhtmlx.js"
}
}

Führen Sie die Migration aus:

npm run migrate

Sie können verifizieren, dass die Verknüpfungen korrekt migriert wurden:

SELECT * FROM gantt_links;

Sie sollten pro Abhängigkeit eine Zeile sehen, mit korrekten source- und target-IDs.

Abbildung der Frappe-Aufgabeneigenschaften auf DHTMLX Gantt​

Frappe-FeldDHTMLX-FeldHinweise
ididAufgaben-ID
nametextAufgabenname
startstart_dateStartdatum der Aufgabe
endend_dateEnddatum der Aufgabe
(nicht gespeichert)durationDie Aufgabendauer. In DHTMLX Gantt wird sie, falls nicht angegeben, anhand von start_date und end_date berechnet
progressprogressFrappe: Ganzzahl 0–100; DHTMLX: Dezimalwert 0,0–1,0
(nicht unterstützt)parentFrappe hat keine Hierarchie. In DHTMLX Gantt können Sie die übergeordnete Aufgabe angeben
dependencies(links-Tabelle)Frappe speichert als Zeichenfolge; DHTMLX verwendet eine separate gantt_links-Tabelle

Schritt 2: Backend-Migration (server.js)​

Entfernen von Frappe-spezifischen Endpunkten und Hilfsfunktionen​

Im Frappe-Server werden Datenladen und CRUD für Aufgaben über /data/tasks abgewickelt. Löschen oder Ersetzen Sie alle folgenden Punkte:

  • function formatTaskForClient(dbTask) - der Frappe-spezifische Response-Formatter
  • app.get('/data/tasks', ...) - gibt eine einfache Liste von Aufgabenobjekten zurück
  • app.post('/data/tasks', ...) - erstellt eine Aufgabe; Antwort gibt das vollständige Aufgabenobjekt zurück
  • app.put('/data/tasks/:id', ...) - aktualisiert eine Aufgabe; Antwort gibt das aktualisierte Aufgabenobjekt
  • app.delete('/data/tasks/:id', ...) - löscht eine Aufgabe; gibt HTTP 204 mit leerem Körper zurück

DHTMLX Gantt-Paket installieren​

Installieren Sie DHTMLX Gantt gemäß der Installationsanleitung.

Für dieses Tutorial verwenden wir die Testversion von DHTMLX Gantt:

npm install @dhx/trial-gantt

Endpunkt zum Laden von Daten hinzufügen​

DHTMLX erwartet, dass sowohl Aufgaben als auch Verknüpfungen in einer einzigen GET /data-Antwort zurückgegeben werden als { tasks: [], links: [] }.

Ersetzen Sie den Frappe-Endpunkt GET /data/tasks durch:

import dateFormat from 'date-format-lite';

// GET /data - Aufgaben und Verknüpfungen laden
app.get('/data', async (req, res) => {
try {
const [tasks] = await pool.query('SELECT * FROM gantt_tasks ORDER BY start_date');
const [links] = await pool.query('SELECT * FROM gantt_links');

tasks.forEach((task) => {
if (task.start_date) {
task.start_date = task.start_date.format('YYYY-MM-DD hh:mm:ss');
}
if (task.end_date) {
task.end_date = task.end_date.format('YYYY-MM-DD hh:mm:ss');
}
});

res.json({ tasks, links });
} catch (error) {
console.error('Error loading data:', error);
res.status(500).json({ error: 'Failed to load data' });
}
});

CRUD-Endpunkte für Aufgaben und Verknüpfungen hinzufügen​

Der DataProcessor von DHTMLX Gantt verwendet REST-Endpoints, um Daten mit dem Server zu synchronisieren. Jede Operation (Erstellen, Aktualisieren, Löschen) wird als separierte HTTP-Anfrage gesendet. Erfahren Sie mehr über Server-seitige Integration.

Ersetzen Sie die Frappe-Aufgaben-Endpunkte (POST /data/tasks, PUT /data/tasks/:id, DELETE /data/tasks/:id) durch:

import { randomUUID } from 'crypto';

// POST /data/task — Neue Aufgabe erstellen
app.post('/data/task', async (req, res) => {
try {
const task = getTask(req.body);
const { text, start_date, end_date, duration, progress, parent } = task;
const id = randomUUID();

await pool.query(
'INSERT INTO gantt_tasks (id, text, start_date, end_date, duration, progress, parent) VALUES (?, ?, ?, ?, ?, ?, ?)',
[id, text, start_date, end_date, duration, progress, parent],
);
sendResponse(res, 'inserted', id);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// PUT /data/task/:id — Eine vorhandene Aufgabe aktualisieren
app.put('/data/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
const task = getTask(req.body);
const { text, start_date, end_date, duration, progress, parent } = task;

await pool.query(
'UPDATE gantt_tasks SET text = ?, start_date = ?, end_date = ?, duration = ?, progress = ?, parent = ? WHERE id = ?',
[text, start_date, end_date, duration, progress, parent, taskId],
);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// DELETE /data/task/:id — Eine Aufgabe löschen
app.delete('/data/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
await pool.query('DELETE FROM gantt_tasks WHERE id = ?', [taskId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

Hinzufügen Sie Handler für Verknüpfungen (Abhängigkeiten):

// POST /data/link — Neue Verknüpfung erstellen
app.post('/data/link', async (req, res) => {
try {
const link = getLink(req.body);
const id = randomUUID();

await pool.query('INSERT INTO gantt_links (id, source, target, type) VALUES (?, ?, ?, ?)', [
id,
link.source,
link.target,
link.type,
]);
sendResponse(res, 'inserted', id);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// PUT /data/link/:id — Eine vorhandene Verknüpfung aktualisieren
app.put('/data/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
const link = getLink(req.body);

await pool.query('UPDATE gantt_links SET source = ?, target = ?, type = ? WHERE id = ?', [
link.source,
link.target,
link.type,
linkId,
]);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// DELETE /data/link/:id — Eine Verknüpfung löschen
app.delete('/data/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
await pool.query('DELETE FROM gantt_links WHERE id = ?', [linkId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

Hilfsfunktionen hinzufügen​

Ersetzen Sie die Frappe-Funktion formatTaskForClient durch DHTMLX-kompatible Helferfunktionen:

// Aufgaben-Daten aus dem Request-Body parsen
function getTask(data) {
return {
text: data.text,
start_date: data.start_date,
end_date: data.end_date,
duration: data.duration || 1,
progress: parseFloat(data.progress) || 0,
parent: data.parent || 0,
};
}

// Verknüpfungs-Daten aus dem Request-Body parsen
function getLink(data) {
return {
source: data.source,
target: data.target,
type: data.type,
};
}

// DataProcessor-kompatible Antwort senden
function sendResponse(res, action, tid = null, error = null) {
if (error) {
console.error('Error:', error);
return res.status(500).json({ action: 'error', message: error.message });
}
const result = { action };
if (tid !== null) result.tid = tid;
res.json(result);
}

Hinweis: Das Antwortformat unterscheidet sich von Frappe. Die Frappe-Endpunkte gaben das vollständige Aufgabenobjekt zurück (oder HTTP 204 bei Löschungen). Der DataProcessor von DHTMLX erwartet ein JSON-Objekt mit einem Feld action (z. B. { action: "inserted", tid: 5 }, { action: "updated" }, { action: "deleted" }). Weitere Details zu Anfragen und Antworten finden Sie im Leitfaden Server-seitige Integration.

Aufgabendaten bereinigen (XSS-Schutz)​

DHTMLX Gantt rendert Felder wie den Text einer Aufgabe als HTML und escaped sie standardmäßig nicht – jegliches Markup in migrierten Daten (oder später vom Nutzer eingegeben) wird unverändert angezeigt – potenzieller XSS-Vektor. Frappe und die meisten anderen Bibliotheken verhalten sich genauso, daher lohnt es sich, dies explizit während der Migration zu behandeln.

Bereinigung im Backend (empfohlen). Reinigt frei-textliche Felder, bevor sie in die Datenbank gelangen:

npm install isomorphic-dompurify
import DOMPurify from 'isomorphic-dompurify';

function getTask(data) {
return {
text: DOMPurify.sanitize(data.text),
// ...die verbleibenden Felder unverändert
};
}

Escape im Frontend (Defense in Depth). Überschreiben Sie die Vorlagen, die den Task-Text in src/main.js rendern:

const escapeHTML = (value) =>
String(value ?? '').replace(/[&<>"']/g, (ch) =>
({ '&': '&amp;', '<': '&lt;', '>': '&gt;', '"': '&quot;', "'": '&#39;' }[ch]));

gantt.templates.task_text = (start, end, task) => escapeHTML(task.text);
gantt.templates.tooltip_text = (start, end, task) => escapeHTML(task.text);
// außerdem den "text" Grid-Spaltenwert über eine Spaltenvorlage maskieren: template: (task) => escapeHTML(task.text)

Für das vollständige Repertoire an Empfehlungen – Content Security Policy, Lightbox-Sanitisierung und Hinweise zur SQL-Injektion – sehen Sie den Leitfaden Application Security.

Schritt 3: Frontend-Migration​

DHTMLX Gantt-Paket installieren​

Für dieses Tutorial verwenden wir die Testversion von DHTMLX Gantt:

npm install @dhx/trial-gantt

update vite.config.js​

Im Frappe-Demo war der Vite-Proxy auf /data/tasks beschränkt:

proxy: {
'/data/tasks': {
target: 'http://localhost:1337',
changeOrigin: true,
},
},

Aktualisieren Sie ihn, um alle /data-Anfragen zu proxien (diese decken nun Aufgaben, CRUD für Aufgaben und CRUD für Verknüpfungen ab):

proxy: {
'/data': {
target: 'http://localhost:1337',
changeOrigin: true,
},
},

index.html aktualisieren​

Im Frappe-Demo wird frappe-gantt von einem CDN geladen. Es gibt außerdem eine komplexe benutzerdefinierte UI mit Modalen, Kontrollkästchen und Bedienelementen – all dies ist nicht mehr nötig, da DHTMLX Gantt ein integriertes Lightbox-Editor-Fenster für Aufgaben bietet.

Ersetzen Sie den gesamten Inhalt von index.html:

Entfernen Sie:

<script src="https://cdn.jsdelivr.net/npm/frappe-gantt/dist/frappe-gantt.umd.js"></script>
<link rel="stylesheet" href="https://cdn.jsdelivr.net/npm/frappe-gantt/dist/frappe-gantt.css" />

Entfernen Sie außerdem das gesamte benutzerdefinierte UI-Markup innerhalb von <body> einschließlich:

  • Der .controls-Div mit den Buttons #add-task, #refresh und #delete-task
  • Der .delete-section-Div mit Aufgaben-Checkboxen
  • Dem Overlay #add-task-modal
  • Dem Container <div id="gantt">

Ersetzen Sie es durch eine minimale Struktur:

<!DOCTYPE html>
<html lang="en">
<head>
<meta charSet="UTF-8" />
<link rel="stylesheet" href="/src/style.css" />
<meta name="viewport" content="width=device-width, initial-scale=1.0" />
<title>DHTMLX Gantt Demo</title>
</head>
<body>
<div id="gantt_here"></div>
<script type="module" src="/src/main.js"></script>
</body>
</html>

src/style.css aktualisieren​

Das CSS der Frappe-Demo enthält benutzerdefinierte Stile für das Steuerfeld, Buttons, Modale und Checkboxen. Da diese gesamte benutzerdefinierte UI entfernt wurde, ersetzen Sie die Datei durch DHTMLX-spezifische Styles:

html,
body {
margin: 0;
padding: 0;
height: 100%;
width: 100%;
}

#gantt_here {
width: 100%;
height: 100%;
}

.weekend {
background: var(--dhx-gantt-base-colors-background-alt);
}

Die .weekend-Klasse wird von DHTMLX Gantt-Vorlagen verwendet, um Wochenendspalten hervorzuheben (siehe src/main.js).

src/main.js ersetzen​

Entfernen Sie allen Frappe-bezogenen Code und ersetzen Sie src/main.js durch:

import '@dhx/trial-gantt/codebase/dhtmlxgantt.css';
import gantt from '@dhx/trial-gantt';

gantt.plugins({
auto_scheduling: true,
tooltip: true,
});

gantt.config.auto_scheduling = {
enabled: true,
};

const hourToStr = gantt.date.date_to_str('%H:%i');
const hourRangeFormat = function (step) {
return function (date) {
const intervalEnd = new Date(gantt.date.add(date, step, 'hour') - 1);
return hourToStr(date) + ' - ' + hourToStr(intervalEnd);
};
};

const zoomConfig = {
minColumnWidth: 80,
maxColumnWidth: 150,
levels: [
[
{ unit: 'month', format: '%M %Y', step: 1 },
{
unit: 'week',
step: 1,
format: function (date) {
const dateToStr = gantt.date.date_to_str('%d %M');
const endDate = gantt.date.add(date, 7 - date.getDay(), 'day');
const weekNum = gantt.date.date_to_str('%W')(date);
return 'Woche #' + weekNum + ', ' + dateToStr(date) + ' - ' + dateToStr(endDate);
},
},
],
[
{ unit: 'month', format: '%M %Y', step: 1 },
{ unit: 'day', format: '%d %M', step: 1 },
],
[
{ unit: 'day', format: '%d %M', step: 1 },
{ unit: 'hour', format: hourRangeFormat(12), step: 12 },
],
[
{ unit: 'day', format: '%d %M', step: 1 },
{ unit: 'hour', format: hourRangeFormat(8), step: 8 },
],
[
{ unit: 'day', format: '%d %M', step: 1 },
{ unit: 'hour', format: '%H:%i', step: 1 },
],
],
useKey: 'ctrlKey',
trigger: 'wheel',
element: function () {
return gantt.$root.querySelector('.gantt_task');
},
};

gantt.ext.zoom.init(zoomConfig);

gantt.templates.scale_cell_class = function (date) {
if (date.getDay() == 0 || date.getDay() == 6) {
return 'weekend';
}
};
gantt.templates.timeline_cell_class = function (item, date) {
if (date.getDay() == 0 || date.getDay() == 6) {
return 'weekend';
}
};

gantt.config.date_format = '%Y-%m-%d %H:%i:%s';
gantt.config.scale_height = 50;
gantt.config.open_tree_initially = true;

gantt.init('gantt_here');
gantt.load('/data');

const dp = gantt.createDataProcessor({
url: '/data',
mode: 'REST',
});

Der DataProcessor sorgt automatisch dafür:

  • POST zu /data/task beim Anlegen einer Aufgabe
  • PUT zu /data/task/:id beim Aktualisieren einer Aufgabe
  • DELETE zu /data/task/:id beim Löschen einer Aufgabe
  • POST zu /data/link beim Erstellen einer Abhängigkeit
  • PUT zu /data/link/:id beim Aktualisieren einer Verknüpfung
  • DELETE zu /data/link/:id beim Löschen einer Verknüpfung

Schritt 4: Migration testen​

Anwendung ausführen​

Für den Entwicklungsmodus müssen zwei Prozesse gestartet werden.

Terminal 1 — Backend (Express):

npm run server

Dies startet den API-Server unter http://localhost:1337 (bzw. dem konfigurierten Port).

Terminal 2 — Frontend (Vite):

npm run dev

Dies startet den Vite-Entwicklungsserver unter http://localhost:5173. Öffnen Sie Ihren Browser und navigieren Sie zu http://localhost:5173. Vite leitet /data-Anfragen automatisch an das Express-Backend weiter.

Sie sollten das DHTMLX Gantt-Diagramm mit den aus der Datenbank geladenen Migrierungsdaten sehen.

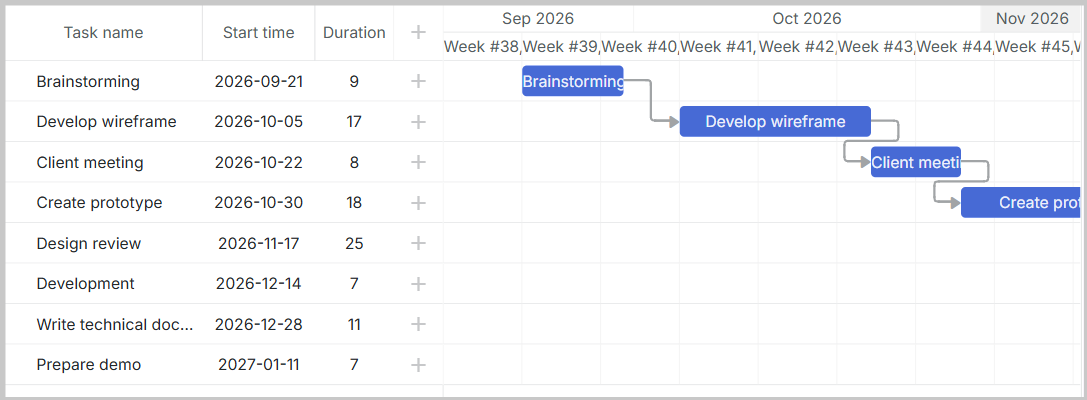

DHTMLX Gantt Diagramm

Nächste Schritte​

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
