Migration von Bryntum Gantt zu DHTMLX Gantt
Einführung
Bryntum Gantt ist eine JavaScript-Gantt-Diagrammkomponente für Tools zur Projektverwaltung.
Diese Anleitung führt Sie durch den Prozess der Migration einer bestehenden Anwendung von Bryntum Gantt zu DHTMLX Gantt. Wir decken alle notwendigen Schritte ab, einschließlich Änderungen am Datenbank-Schema, Anpassungen am serverseitigen API und Updates im Client-Code.
Voraussetzungen
Bevor Sie mit der Migration beginnen, stellen Sie sicher, dass Sie:
- eine vorhandene, funktionierende Anwendung mit Bryntum Gantt
- Node.js (>= 20.0.0) installiert
- eine MySQL-Datenbank mit Bryntum-Datenstruktur
- Grundkenntnisse von Express.js und JavaScript
Schritt 1: Datenbank-Migration
Verständnis des aktuellen Schemas

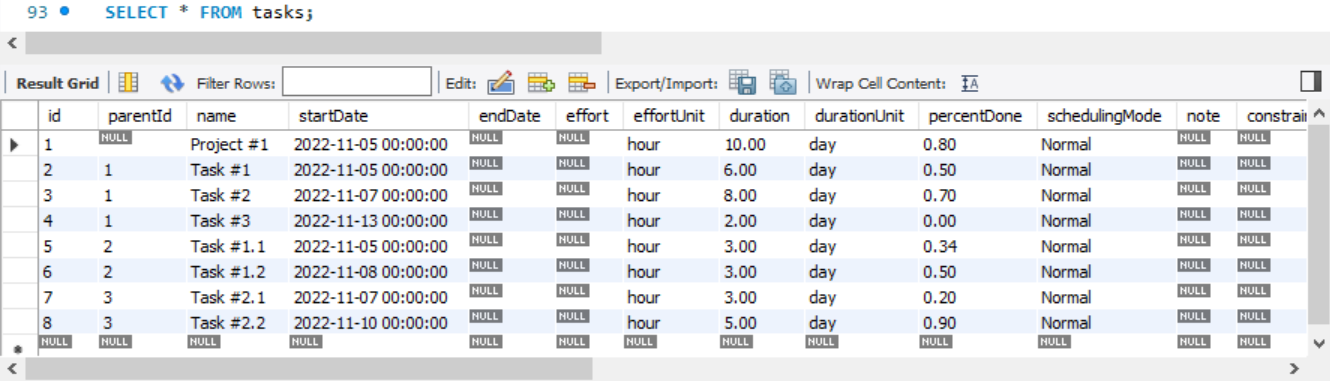

Wenn Sie dem Bryntum-Demoprojekt gefolgt sind, sollten Sie zwei Tabellen haben: tasks und dependencies.
Die Struktur der Tabelle tasks:

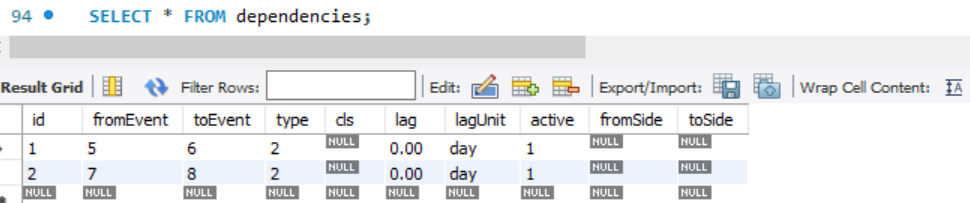

Die Struktur der Tabelle dependencies:

Erstellen der DHTMLX-Tabellen
DHTMLX Gantt verwendet eine einfachere Datenbankstruktur. Erzeugen Sie zwei neue Tabellen, die mit DHTMLX Gantt kompatibel sind:
CREATE TABLE `gantt_tasks`
(
`id` int(11) NOT NULL AUTO_INCREMENT,
`text` varchar(255) NOT NULL,
`start_date` datetime NOT NULL,
`end_date` datetime NOT NULL,
`duration` int(11) NOT NULL,
`progress` float NOT NULL,
`parent` int(11) NOT NULL,
`constraint_type` varchar(20) DEFAULT 'asap',
`constraint_date` datetime DEFAULT NULL,
PRIMARY KEY (`id`)
);
CREATE TABLE `gantt_links`
(
`id` int(11) NOT NULL AUTO_INCREMENT,
`source` int(11) NOT NULL,
`target` int(11) NOT NULL,
`type` varchar(1) NOT NULL,
PRIMARY KEY (`id`)
);
Hinweis:
- Wir haben
constraint_type- undconstraint_date-Felder hinzugefügt, um Auto-Scheduling mit Einschränkungen zu unterstützen. Diese Funktionalität ist sowohl in Bryntum als auch in DHTMLX Gantt verfügbar. - Wir haben das Feld
end_datehinzugefügt, um das genaue Enddatum zu erhalten, das vom Gantt berechnet wird. Ohne Speicherung vonend_datewürde es basierend aufstart_dateunddurationneu berechnet werden, was je nach aktivierten Features (Auto-Scheduling, Arbeitszeit, Einschränkungen) variieren kann. Die Speicherung vonend_dateverhindert den Verlust dieser fundamentalen Information.
Migrieren vorhandener Daten
Exportieren Sie nun Ihre bestehenden Bryntum-Daten in die neuen DHTMLX-Tabellen.
Aufgaben migrieren:
INSERT INTO gantt_tasks (
`id`,
`text`,
`start_date`,
`end_date`,
`duration`,
`progress`,
`parent`,
`constraint_type`,
`constraint_date`
)
SELECT
`id`,
`name`, -- 'name' */} 'text'
`startDate`,
DATE_ADD(`startDate`, INTERVAL `duration` DAY), -- End_date aus Startdatum + Dauer berechnen
`duration`,
`percentDone`, -- 'percentDone' */} 'progress'
IFNULL(`parentId`, 0), -- 'parentId' */} 'parent' (0 für Wurzel-Aufgaben)
CASE `constraintType` -- Zuordnung der Einschränkungen
WHEN 'assoonaspossible' THEN 'asap'
WHEN 'aslateaspossible' THEN 'alap'
WHEN 'startnoearlierthan' THEN 'snet'
WHEN 'startnolaterthan' THEN 'snlt'
WHEN 'finishnoearlierthan' THEN 'fnet'
WHEN 'finishnolaterthan' THEN 'fnlt'
WHEN 'muststarton' THEN 'mso'
WHEN 'mustfinishon' THEN 'mfo'
ELSE 'asap'
END,
`constraintDate`
FROM tasks;
Migrate links (dependencies):
INSERT INTO gantt_links (`id`, `source`, `target`, `type`)
SELECT
`id`,
`fromEvent`, -- 'fromEvent' */} 'source'
`toEvent`, -- 'toEvent' */} 'target'
CASE `type` -- Umwandlung Bryntum-Linktypen in DHTMLX-Format
WHEN 0 THEN '1' -- Start-to-Start
WHEN 1 THEN '3' -- Start-to-Finish
WHEN 2 THEN '0' -- Finish-to-Start (am häufigsten)
WHEN 3 THEN '2' -- Finish-to-Finish
ELSE '0' -- Standard zu Finish-to-Start
END
FROM dependencies;
Sie können prüfen, ob die Daten korrekt migriert wurden, indem Sie die folgenden Befehle ausführen:
SELECT * FROM gantt_tasks;
SELECT * FROM gantt_links;
Sie sollten alle Ihre Aufgaben und Verknüpfungen mit den richtigen Feldzuordnungen sehen.
Zuordnung der Bryntum-Task-Felder zu DHTMLX Gantt
Der TaskModel von Bryntum Gantt enthält eine Reihe von Feldern, die in DHTMLX Gantt unterschiedlich implementiert sind oder während der Migration speziell behandelt werden müssen. Die folgende Tabelle erläutert, wie die gängigsten Bryntum-Task-Felder zu DHTMLX Gantt gemappt werden:
| Bryntum Field | Description | Recommended Approach |
|---|---|---|
effort / effortUnit | Arbeitsmenge, die erforderlich ist, um eine Aufgabe abzuschließen (z. B. 16h), verwendet für Aufwand-getriebene und ressourcenbasierte Planung | DHTMLX Gantt unterstützt keine aufwandsgetriebene Planung auf Aufgabeneinheit. Als Alternative können Sie das Resource Management Modul verwenden, um Ressourcen zuzuweisen und Arbeitslast zu visualisieren. Ressourcen-Zuweisungen können Aufwand (z. B. Stunden pro Tag) darstellen, aber die Aufgabendauer wird nicht automatisch neu berechnet und muss manuell oder über benutzerdefinierte Logik verwaltet werden. |
durationUnit | Einheit, die verwendet wird, um die Aufgabendauer zu interpretieren (Stunden, Tage, Wochen usw.) | DHTMLX Gantt verwendet eine globale Dauer-Einheit, die über gantt.config.duration_unit konfiguriert wird. Während der Migration wird empfohlen, alle Dauern auf eine einzige Einheit zu normalisieren. Wenn Sie für verschiedene Aufgaben unterschiedliche Dauer-Einheiten verwenden möchten, z. B. einige Aufgaben in Stunden und andere in „Tagen“, können Sie das Formatter-Modul verwenden. |
schedulingMode | Definiert, wie sich die Aufgabeneinplanung verhält (Normal, FixedDuration, FixedEffort usw.) | Keine direkte Entsprechung. DHTMLX Gantt unterstützt keine per-Aufgabe Scheduling-Modi. Sie können diesen Wert als benutzerdefiniertes Feld speichern und bei Bedarf benutzerdefiniertes Verhalten mit Gantt-Ereignissen erzwingen (z. B. onBeforeTaskUpdate). |
note | Freitextnotizen oder Beschreibung, die einer Aufgabe zugeordnet sind | Kann direkt als benutzerdefiniertes Textfeld migriert werden (z. B. note oder description) und im Lightbox, Tooltip oder einer benutzerdefinierten Raster-Spalte angezeigt werden. |
manuallyScheduled | Gibt an, ob eine Aufgabe von der automatischen Planung ausgeschlossen ist | Verwenden Sie die task.auto_scheduling-Eigenschaft der Aufgabe, die es ermöglicht, einzelne Aufgaben von der automatischen Planung auszuschließen, während sie global aktiviert bleibt. Siehe Deaktivieren der automatischen Planung für bestimmte Aufgaben. |
calendar | Der Kalender, der der Aufgabe zugewiesen ist | DHTMLX Gantt unterstützt mehrere Arbeitskalender. Ein Kalender kann einer Aufgabe über die Eigenschaft calendar_id (oder eine durch gantt.config.calendar_property definierte benutzerdefinierte Eigenschaft) zugewiesen werden. Siehe Zuweisen eines Kalenders zu einer Aufgabe. |
deadline | Ein Zieldatum, das die Aufgabe nicht überschreiten sollte | Vollständig unterstützt über die Eigenschaft task.deadline. Wenn angegeben, zeigt DHTMLX Gantt eine visuelle Fristmarkierung auf der Zeitleiste an. Der Wert verwendet dasselbe Datumsformat wie start_date. |
Schritt 2: Backend-Migration (server.js)
Bryntum-spezifischen Code entfernen
Entfernen Sie zunächst die Bryntum-Paket-Abruf-Middleware aus Ihrer server.js:
// DELETE this line:
app.use(express.static(path.join(__dirname, '/node_modules/@bryntum/gantt')));
Wichtig: Mit Vite, das in diesem Demo verwendet wird, müssen Sie nicht mehr direkt node_modules bedienen. Entfernen Sie jegliche Middleware, die das gesamte node_modules-Verzeichnis freigibt:
// DELETE this line if present:
app.use('/node_modules', express.static(path.join(__dirname, 'node_modules')));
Bryntum-Endpunkte entfernen
Löschen Sie die folgenden bryntum-spezifischen Endpunkte und Hilfsfunktionen:
app.get('/load', ...)- Bryntum-Datenlade-Endpunktapp.post('/sync', ...)- Bryntum-Sync-EndpunktapplyTableChanges()FunktioncreateOperation()FunktionupdateOperation()FunktiondeleteOperation()Funktion
Installieren Sie DHTMLX Gantt und Vite
Entfernen Sie Abhängigkeiten von Bryntum. Wenn Sie Bryntum über npm verwenden, deinstallieren Sie es:
npm uninstall @bryntum/gantt
Installieren Sie DHTMLX Gantt gemäß der Installationsanleitung.
Für dieses Tutorial verwenden wir die Testversion von DHTMLX Gantt:
npm install @dhx/trial-gantt
Lassen Sie uns außerdem Vite als Build-Tool installieren:
npm install --save-dev vite
Fügen Sie einen Data Loading Endpoint hinzu
Fügen Sie den GET-Endpunkt hinzu, um Daten im DHTMLX-Format zu laden:
import dateFormat from 'date-format-lite';
// GET /data - Laden von Tasks und Links
app.get('/data', async (req, res) => {
try {
const [[tasks], [links]] = await Promise.all([
db.query('SELECT * FROM gantt_tasks'),
db.query('SELECT * FROM gantt_links'),
]);
// Formatieren der Datumsangaben für DHTMLX Gantt
for (let i = 0; i < tasks.length; i++) {
tasks[i].start_date = tasks[i].start_date.format("YYYY-MM-DD hh:mm:ss");
tasks[i].end_date = tasks[i].end_date.format("YYYY-MM-DD hh:mm:ss");
// Falls constraint_date existiert, formatieren
if (tasks[i].constraint_date) {
tasks[i].constraint_date = tasks[i].constraint_date.format("YYYY-MM-DD hh:mm:ss");
}
}
res.json({
tasks,
links
});
} catch (error) {
res.status(500).json({
success: false,
message: error.message,
});
}
});
Hinweis: Das Antwortformat unterscheidet sich von Bryntum. DHTMLX erwartet { tasks: [], links: [] } statt Bryntums verschachtelter Struktur.
Fügen Sie CRUD-Endpunkte für Tasks und Links hinzu
DHTMLX Gantt DataProcessor verwendet RESTful Endpunkte. Fügen Sie Handler für Aufgaben-Operationen hinzu:
// Neue Aufgabe erstellen
app.post("/data/task", async (req, res) => {
const task = getTask(req.body);
const { text, start_date, end_date, duration, progress, parent, constraint_type, constraint_date } = task;
try {
const [result] = await db.query(
"INSERT INTO gantt_tasks(text, start_date, end_date, duration, progress, parent, constraint_type, constraint_date) VALUES (?,?,?,?,?,?,?,?)",
[text, start_date, end_date, duration, progress, parent, constraint_type, constraint_date]
);
sendResponse(res, "inserted", result.insertId);
} catch (error) {
sendResponse(res, "error", null, error);
}
});
// Vorhandene Aufgabe aktualisieren
app.put("/data/task/:id", async (req, res) => {
const sid = req.params.id;
const task = getTask(req.body);
const { text, start_date, end_date, duration, progress, parent, constraint_type, constraint_date } = task;
try {
await db.query(
"UPDATE gantt_tasks SET text = ?, start_date = ?, end_date = ?, duration = ?, progress = ?, parent = ?, constraint_type = ?, constraint_date = ? WHERE id = ?",
[text, start_date, end_date, duration, progress, parent, constraint_type, constraint_date, sid]
);
sendResponse(res, "updated");
} catch (error) {
sendResponse(res, "error", null, error);
}
});
// Aufgabe löschen
app.delete("/data/task/:id", async (req, res) => {
const sid = req.params.id;
try {
await db.query("DELETE FROM gantt_tasks WHERE id = ?", [sid]);
sendResponse(res, "deleted");
} catch (error) {
sendResponse(res, "error", null, error);
}
});
Fügen Sie Handler für Link- (Dependency-)Operationen hinzu:
// Neuer Link erstellen
app.post("/data/link", async (req, res) => {
const link = getLink(req.body);
const { source, target, type } = link;
try {
const [result] = await db.query(
"INSERT INTO gantt_links(source, target, type) VALUES (?,?,?)",
[source, target, type]
);
sendResponse(res, "inserted", result.insertId);
} catch (error) {
sendResponse(res, "error", null, error);
}
});
// Vorhandenen Link aktualisieren
app.put("/data/link/:id", async (req, res) => {
const sid = req.params.id;
const link = getLink(req.body);
const { source, target, type } = link;
try {
await db.query(
"UPDATE gantt_links SET source = ?, target = ?, type = ? WHERE id = ?",
[source, target, type, sid]
);
sendResponse(res, "updated");
} catch (error) {
sendResponse(res, "error", null, error);
}
});
// Link löschen
app.delete("/data/link/:id", async (req, res) => {
const sid = req.params.id;
try {
await db.query("DELETE FROM gantt_links WHERE id = ?", [sid]);
sendResponse(res, "deleted");
} catch (error) {
sendResponse(res, "error", null, error);
}
});
Hilfsfunktionen hinzufügen
Fügen Sie außerdem Hilfsfunktionen hinzu, um Daten zu verarbeiten und Antworten zu senden:
function getTask(data) {
return {
text: data.text,
start_date: data.start_date.date("YYYY-MM-DD hh:mm:ss"),
end_date: data.end_date.date("YYYY-MM-DD hh:mm:ss"),
duration: data.duration,
progress: data.progress || 0,
parent: data.parent,
constraint_type: data.constraint_type || 'asap',
constraint_date: data.constraint_date || null
};
}
function getLink(data) {
return {
source: data.source,
target: data.target,
type: data.type
};
}
function sendResponse(res, action, tid, error) {
if (action === "error") {
console.log(error);
}
const result = { action: action };
if (tid !== undefined && tid !== null) {
result.tid = tid;
}
res.send(result);
}
Task-Daten bereinigen (XSS-Schutz)
DHTMLX Gantt rendert Felder wie den Task-Text als HTML und escapiert sie standardmäßig nicht — jegliches Markup in migrierten Daten (oder später vom Benutzer eingegeben) wird unverändert dargestellt — ein potenzieller XSS-Vektor. Bryntum und die meisten anderen Bibliotheken verhalten sich ähnlich, daher lohnt es sich, dies während der Migration explizit zu behandeln.
Backend bereinigen (empfohlen). Freitext-Felder vor dem Speichern in der Datenbank bereinigen:
npm install isomorphic-dompurify
import DOMPurify from 'isomorphic-dompurify';
function getTask(data) {
return {
text: DOMPurify.sanitize(data.text),
// ...die übrigen Felder unverändert
};
}
Auf dem Frontend escapen (Defense in Depth). Überschreiben Sie die Vorlagen, die Text in der Datei src/main.js rendern:
const escapeHTML = (value) =>
String(value ?? "").replace(/[&<>"']/g, (ch) =>
({ "&": "&", "<": "<", ">": ">", '"': """, "'": "'" }[ch]));
gantt.templates.task_text = (start, end, task) => escapeHTML(task.text);
gantt.templates.tooltip_text = (start, end, task) => escapeHTML(task.text);
// auch die "text"-Spalte im Grid escapen: template: (task) => escapeHTML(task.text)
Für die vollständige Empfehlungsliste – Content-Security-Policy, Lightbox-Sanitisierung und SQL-Injection-Guidance – siehe die Anleitung Application Security.
Schritt 3: Frontend-Migration mit Vite
Vite-Konfiguration einrichten
Erstellen Sie eine Datei vite.config.js im Stammverzeichnis Ihres Projekts:
import { defineConfig } from 'vite';
import path from 'path';
export default defineConfig({
root: '.',
server: {
port: 5173,
proxy: {
// Proxy-API-Anfragen an das Express-Backend
'/data': {
target: 'http://localhost:1337',
changeOrigin: true,
}
}
},
build: {
outDir: 'dist',
emptyOutDir: true,
sourcemap: true,
},
resolve: {
alias: {
'@': path.resolve(__dirname, './src')
}
}
});
Projektdateien umstrukturieren
Organisieren Sie Ihr Projekt mit dieser Struktur:
dhtmlx-demo/
├── index.html # Vom Public-Verzeichnis in das Root-Verzeichnis verschieben
├── src/
│ └── main.js # Diese Datei für die App-Logik erstellen
├── dist/ # Von Vite Build erzeugt
├── server.js # Backend
├── vite.config.js # Vite-Konfiguration
└── package.json
index.html aktualisieren
Verschieben Sie index.html in das Projekt-Root-Verzeichnis und aktualisieren Sie es. Mit Vite müssen Sie CSS- und JS-Dateien nicht manuell einbinden – Vite bündelt sie automatisch.
<!DOCTYPE html>
<html lang="en">
<head>
<meta charSet="UTF-8" />
<meta name="viewport" content="width=device-width, initial-scale=1.0" />
<title>DHTMLX Gantt Demo</title>
<style>
html, body {
margin: 0;
padding: 0;
height: 100%;
width: 100%;
}
#gantt_here {
width: 100%;
height: 100%;
}
</style>
</head>
<body>
<div id="gantt_here"></div>
<script type="module" src="/src/main.js"></script>
</body>
</html>
Hinweis: Der Container-ID hat sich zu gantt_here geändert, was die konventionelle Container-ID von DHTMLX Gantt ist.
Erstellen Sie src/main.js
Erstellen Sie eine neue Datei src/main.js mit Ihrer DHTMLX Gantt-Initialisierung:
Bryntum-Code entfernen:
// DELETE all Bryntum imports and initialization
import { Gantt, ProjectModel } from './gantt.module.js';
const project = new ProjectModel({
taskStore: { transformFlatData: true },
loadUrl: '/load',
syncUrl: '/sync',
autoLoad: true,
autoSync: true,
});
const gantt = new Gantt({
appendTo: document.body,
project,
columns: [...]
});
DHTMLX-Code hinzufügen in src/main.js:
// Importieren Sie DHTMLX Gantt CSS und Bibliothek
import '@dhx/trial-gantt/codebase/dhtmlxgantt.css';
import gantt from '@dhx/trial-gantt';
// Plugins aktivieren
gantt.plugins({
auto_scheduling: true,
marker: true,
tooltip: true
});
// Auto-Scheduling mit Einschränkungen konfigurieren
gantt.config.auto_scheduling = {
enabled: true,
show_constraints: true,
apply_constraints: true,
project_constraint: true,
};
// Projektstart
gantt.config.project_start = new Date(2026, 10, 5);
// Arbeitzeit aktivieren
gantt.config.work_time = true;
// Zusätzliche Features aktivieren
gantt.config.drag_project = true; // Drag-Drops von Projekten
gantt.config.order_branch = true; // Task-Reihenfolge innerhalb derselben Baum-Ebene vertikal neu ordnen
// Datumsformat
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";
gantt.config.open_tree_initially = true;
// Spalten konfigurieren, um Constraint-Informationen anzuzeigen
gantt.config.columns = [
{ name: "text", tree: true, width: '*', resize: true, width: 150 },
{ name: "start_date", align: "center", resize: true, width: 150 },
{ name: "duration", align: "center", width: 80, resize: true, },
{
name: "constraint_type", align: "center", width: 100, template: function (task) {
return gantt.locale.labels[gantt.getConstraintType(task)];
}, resize: true,
},
{
name: "constraint_date", align: "center", width: 120, template: function (task) {
const constraintTypes = gantt.config.constraint_types;
if (task.constraint_date && task.constraint_type != constraintTypes.ASAP && task.constraint_type != constraintTypes.ALAP) {
return task.constraint_date;
}
return "";
}, resize: true,
},
{ name: "add", width: 44 }
];
// Lightbox-Sektionen konfigurieren
gantt.config.lightbox.sections = [
{ name:"description", height:38, map_to:"text", type:"textarea", focus:true},
{ name:"constraint", type:"constraint" },
{ name:"time", type:"duration", map_to:"auto" }
];
// Maus-Rad-Zoom konfigurieren
const hourToStr = gantt.date.date_to_str("%H:%i");
const hourRangeFormat = function(step){
return function(date) {
const intervalEnd = new Date(gantt.date.add(date, step, "hour") - 1)
return hourToStr(date) + " - " + hourToStr(intervalEnd);
};
};
const zoomConfig = {
minColumnWidth: 80,
maxColumnWidth: 150,
levels: [
[
{ unit: "month", format: "%M %Y", step: 1},
{ unit: "week", step: 1, format: function (date) {
const dateToStr = gantt.date.date_to_str("%d %M");
const endDate = gantt.date.add(date, 7 - date.getDay(), "day");
const weekNum = gantt.date.date_to_str("%W")(date);
return "Week #" + weekNum + ", " + dateToStr(date) + " - " + dateToStr(endDate);
}}
],
[
{ unit: "month", format: "%M %Y", step: 1},
{ unit: "day", format: "%d %M", step: 1}
],
[
{ unit: "day", format: "%d %M", step: 1},
{ unit: "hour", format: hourRangeFormat(12), step: 12}
],
[
{unit: "day", format: "%d %M",step: 1},
{unit: "hour",format: hourRangeFormat(6),step: 6}
],
[
{ unit: "day", format: "%d %M", step: 1 },
{ unit: "hour", format: "%H:%i", step: 1}
]
],
startDate: new Date(2026, 10, 5),
endDate: new Date(2026, 10, 20),
useKey: "ctrlKey",
trigger: "wheel",
element: function(){
return gantt.$root.querySelector(".gantt_task");
}
}
gantt.ext.zoom.init(zoomConfig);
// Marker für Projektstart hinzufügen

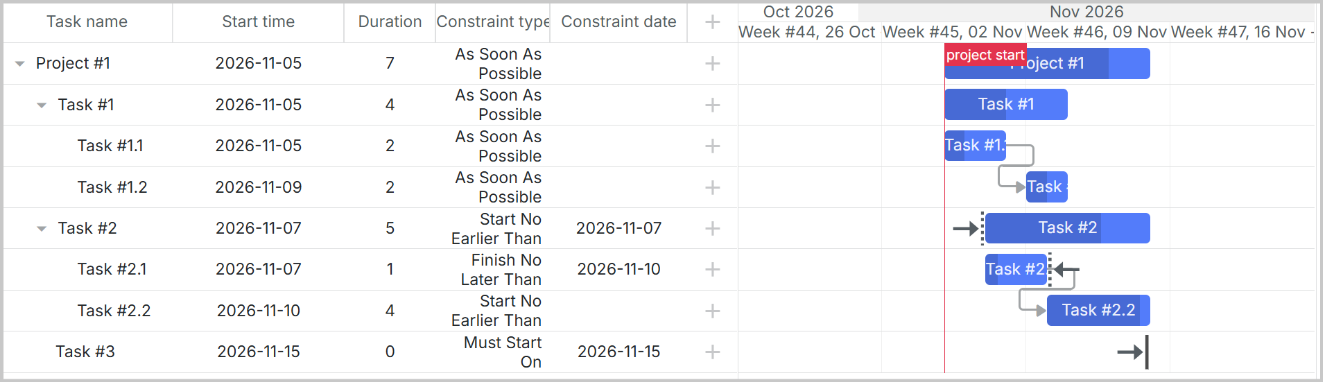

gantt.addMarker({
start_date: gantt.config.project_start,
text: "project start"
});
// Wochenenden im Zeitstrahl hervorheben
gantt.templates.scale_cell_class = function (date) {
if (date.getDay() == 0 || date.getDay() == 6) {
return "weekend";
}
};
gantt.templates.timeline_cell_class = function (item, date) {
if (date.getDay() == 0 || date.getDay() == 6) {
return "weekend";
}
};
// Gantt initialisieren
gantt.init("gantt_here");
// Daten vom Server laden
gantt.load("/data");
const dp = gantt.createDataProcessor({
url: '/data',
mode: 'REST'
});
Der DataProcessor erledigt automatisch:
- POST-Anfragen an
/data/taskbeim Erstellen von Tasks - PUT-Anfragen an
/data/task/:idbeim Aktualisieren von Tasks - DELETE-Anfragen an
/data/task/:idbeim Löschen von Tasks - Ebenso für Links mit
/data/linkEndpunkten
Bryntum-Standard-Funktionen aktivieren
Wichtiger Hinweis: Um einige in Bryntum Gantt standardmäßig aktivierte Funktionen zu nutzen, müssen Sie diese in DHTMLX Gantt explizit aktivieren. Die obige Konfiguration enthält mehrere Funktionen, die in Bryntum Standard sind:
Auto-Scheduling mit Einschränkungen
In DHTMLX Gantt müssen Sie:
- Das Plugin
auto_schedulingaktivieren - Die Einstellungen unter
gantt.config.auto_schedulingkonfigurieren
Time constraints for tasks
Auto Scheduling
Arbeitszeit und Wochenend-Hervorhebung
Um Nicht-Arbeitszeiten in der Timeline hervorzuheben:
- Aktivieren Sie die Konfiguration
work_time - Verwenden Sie
scale_cell_classundtimeline_cell_class-Vorlagen, um Wochenenden hervorzuheben
Tooltips
Aktivieren Sie das Tooltip-Plugin, um Task-Informationen beim Hover anzuzeigen.
gantt.plugins({
tooltip: true
});
Maus-Rad-Zoom
Konfigurieren Sie gantt.ext.zoom, um das Zoomen mit dem Mausrad zu ermöglichen, sodass Benutzer zwischen Tag-, Wochen-, Monats- und anderen Ansichten wechseln können.
Drag & Drop-Funktionen
drag_project: Ermöglicht Drag & Drop von Elementen des Projekttypsorder_branch: Ermöglicht das vertikale Neuordnen von Aufgaben innerhalb derselben Baum-Ebene
Hinweis zur Task-Reihenfolge: Wenn order_branch aktiviert ist, können Benutzer Aufgaben in der UI neu ordnen. Diese Änderungen werden jedoch NICHT automatisch in der Datenbank gespeichert. Um die Aufgaben-Reihenfolge dauerhaft zu speichern, müssen Sie zusätzliche serverseitige Logik implementieren. Siehe dieses Handbuch für detaillierte Implementierungsanweisungen.
Projekt-Marker
Fügen Sie visuelle Marker hinzu, um wichtige Termine (wie Projektstart) in der Timeline hervorzuheben.
Weekend-Styling hinzufügen
Fügen Sie Ihrem index.html CSS-Stile hinzu:
<style>
html, body {
margin: 0;
padding: 0;
height: 100%;
width: 100%;
}
#gantt_here {
width: 100%;
height: 100%;
}
/* Weekend-Styling */
.weekend {
background: var(--dhx-gantt-base-colors-background-alt);
}
[data-column-name='constraint_type'] .gantt_tree_content {
padding: 1px;
line-height: 17px;
white-space: normal;
text-align: right;
box-sizing: border-box;
}
.gantt_grid_editor_placeholder[data-column-name='constraint_type'] select {
line-height: 20px;
white-space: normal;
}
</style>
Aktualisieren Sie die Scripts im package.json
Aktualisieren Sie Ihre package.json-Skripte, damit sie mit Vite arbeiten:
{
"scripts": {
"dev": "vite",
"build": "vite build",
"preview": "vite preview",
"server": "nodemon server.js"
}
}
