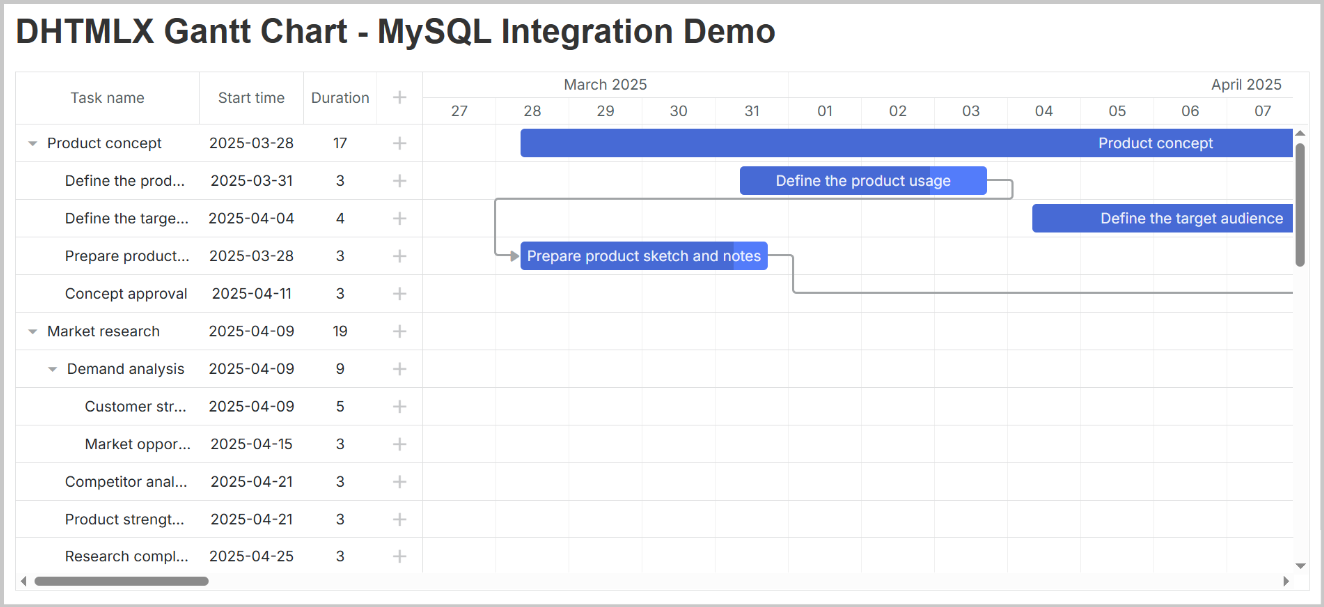

Der vollständige Demo-Quellcode ist auf GitHub verfügbar: https://github.com/DHTMLX/gantt-migrating-from-syncfusion.
Migration von Syncfusion Gantt zu DHTMLX Gantt
Einführung
Diese Anleitung führt Sie Schritt für Schritt durch den Prozess der Migration einer bestehenden Anwendung von Syncfusion Gantt zu DHTMLX Gantt. Wir behandeln alle notwendigen Schritte, einschließlich Änderungen des Datenbankschemas, Modifikationen der serverseitigen API und Aktualisierungen des clientseitigen Codes.
Voraussetzungen
Bevor Sie mit der Migration beginnen, stellen Sie sicher, dass Sie:
- Eine bereits funktionierende Anwendung mit Syncfusion Gantt
- Node.js (>= 20.0.0) installiert
- Eine MySQL-Datenbank mit Syncfusion-Datenstruktur
- Grundkenntnisse in Express.js und JavaScript
Schritt 1: Migration der Datenbank
Verstehen des aktuellen Schemas

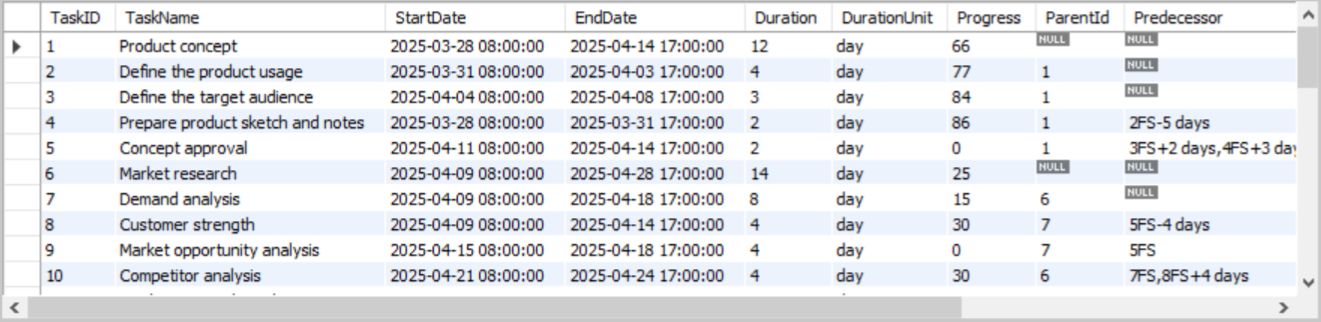

Wenn Sie dem Syncfusion-Demo-Setup gefolgt sind, sollten Sie eine Tabelle haben: syncfusion_tasks.
Die Struktur der Tabelle syncfusion_tasks:

Erstellen Sie DHTMLX-Tabellen
Erstellen Sie zwei neue Tabellen, die mit DHTMLX Gantt kompatibel sind:
CREATE TABLE IF NOT EXISTS `gantt_tasks` (
`id` INT(11) NOT NULL AUTO_INCREMENT,
`text` VARCHAR(255) NOT NULL,
`start_date` DATETIME NOT NULL,
`end_date` DATETIME NOT NULL,
`duration` INT(11) NOT NULL,
`progress` FLOAT NOT NULL DEFAULT 0,
`parent` INT(11) NOT NULL DEFAULT 0,
`notes` TEXT NULL,
`open` BOOLEAN NOT NULL DEFAULT TRUE,
PRIMARY KEY (`id`)
);
CREATE TABLE IF NOT EXISTS `gantt_links` (
`id` INT(11) NOT NULL AUTO_INCREMENT,
`source` INT(11) NOT NULL,
`target` INT(11) NOT NULL,
`type` VARCHAR(1) NOT NULL,
`lag` INT(11) DEFAULT 0,
PRIMARY KEY (`id`)
);
Bestehende Daten migrieren
Migrieren Sie nun Ihre bestehenden Syncfusion-Daten in die neuen DHTMLX-Tabellen.
Aufgaben migrieren:
INSERT INTO gantt_tasks (id, text, start_date, end_date, duration, progress, parent, notes, open)
SELECT
TaskID,
TaskName, -- TaskName → text
StartDate,
COALESCE(EndDate,
DATE_ADD(StartDate, INTERVAL Duration DAY)), -- EndDate berechnen, falls fehlt
COALESCE(Duration,
DATEDIFF(EndDate, StartDate)), -- duration berechnen, falls fehlt
COALESCE(Progress, 0) / 100, -- Prozentsatz (0-100) in Dezimalzahl (0-1) umwandeln
COALESCE(ParentId, 0), -- ParentId → parent (0 für Wurzelaufgaben)
info, -- info → notes
COALESCE(isExpand, TRUE) -- isExpand → open
FROM syncfusion_tasks;
Links migrieren (Abhängigkeiten)
In der Datenstruktur von Syncfusion Gantt werden Abhängigkeiten als Zeichenketten in der Spalte Predecessor gespeichert:
- Formatbeispiele:
"5","3,4","5FS+2","7SS-1,8FF+3","2FS-5 days"
In DHTMLX Gantt werden Aufgaben und Links in getrennten Tabellen gespeichert. Jede Verknüpfung ist eine Zeile mit:
id- die Link-IDsource- die ID einer Aufgabe, von der die Abhängigkeit beginnttarget- die ID einer Aufgabe, an der die Abhängigkeit endettype- der Abhängigkeitstyp:"0"(FS),"1"(SS),"2"(FF),"3"(SF)lag- optionale Verzögerung der Aufgabe
Wir implementieren ein Node.js-Migrationsskript, um das String-Format von Syncfusion zu parsen und in das strukturierte Format von DHTMLX zu konvertieren.
Verständnis des Predecessor-Formats von Syncfusion:
| Beispiel | Bedeutung | DHTMLX-Entsprechung |
|---|---|---|
"5" | Aufgabe hängt von Aufgabe 5 ab (Standard FS) | source: 5, type: "0" |
"3,4" | Hängt von Aufgaben 3 UND 4 ab | Zwei separate Links |
"5FS" | Finish-to-Start-Abhängigkeit | source: 5, type: "0" |
"5FS+2" | FS mit 2 Tagen positiver Verzögerung | source: 5, type: "0", lag: 2 |
"5FS-3" | FS mit 3 Tagen negativer Verzögerung | source: 5, type: "0", lag: -3 |
"2FS-5 days" | FS mit Verzögerung einschließlich "days"-Text | source: 2, type: "0", lag: -5 |
Erstellen Sie eine Datei migrate-dependencies.js und fügen Sie folgenden Code ein:
import { pool } from './server.js';
const LINK_TYPE_MAP = {
FS: '0', // Finish-to-Start
SS: '1', // Start-to-Start
FF: '2', // Finish-to-Finish
SF: '3', // Start-to-Finish
};
/**
* Parse a single predecessor string like "5FS+2" or "7SS-1 days"
* @param {string} predecessor - Single predecessor string
* @returns {object|null} - Parsed link object or null if invalid
*/
function parseSinglePredecessor(predecessor) {
const clean = predecessor.trim();
// Regex pattern to match: TaskID [Type] [+/-Lag]
// Matches: "5", "5FS", "5FS+2", "7SS-1", "3FS+2 days", "8SS-1 days"
const pattern = /^(\d+)(FS|SS|FF|SF)?([\+\-]\d+)?(?:\s+days?)?$/i;
const match = clean.match(pattern);
if (!match) {
console.warn(`Cannot parse predecessor: "${predecessor}"`);
return null;
}
const source = parseInt(match[1]);
const typeCode = match[2] ? match[2].toUpperCase() : 'FS';
const lag = match[3] ? parseInt(match[3]) : 0;
return {
source,
type: LINK_TYPE_MAP[typeCode] || '0',
lag,
};
}
/**
* Parse a full predecessor string that may contain multiple dependencies
* @param {string} predecessorString - Full predecessor string from database (e.g., "3,4FS+2,5SS-1")
* @returns {array} - Array of link objects
*/
function parsePredecessors(predecessorString) {
if (!predecessorString || predecessorString.trim() === '') {
return [];
}
const parts = predecessorString.split(',');
const links = [];
for (const part of parts) {
const link = parseSinglePredecessor(part);
if (link) {
links.push(link);
}
}
return links;
}
async function migrateDependencies() {
const connection = await pool.getConnection();
try {
console.log('Starting dependency migration...\n');
// Step 1: Query all tasks that have predecessors
const [tasks] = await connection.query(
'SELECT TaskID, TaskName, Predecessor FROM syncfusion_tasks WHERE Predecessor IS NOT NULL AND Predecessor != ""'
);
console.log(`Found ${tasks.length} tasks with predecessors\n`);
const linksToInsert = [];
let skippedCount = 0;
// Step 2: Parse each task's predecessor string
for (const task of tasks) {
const targetId = task.TaskID;
const predecessorString = task.Predecessor;
const links = parsePredecessors(predecessorString);
if (links.length === 0) {
console.log(`No valid links parsed`);
skippedCount++;
continue;
}
// Step 3: Create link objects for insertion
for (const link of links) {
linksToInsert.push({
source: link.source,
target: targetId,
type: link.type,
lag: link.lag || 0,
});
const typeName = Object.keys(LINK_TYPE_MAP).find((key) => LINK_TYPE_MAP[key] === link.type);
console.log(`Link: ${link.source} -> ${targetId} (${typeName})`);
}
}
console.log(`\n--- Summary ---`);
console.log(`Tasks processed: ${tasks.length}`);
console.log(`Links to create: ${linksToInsert.length}`);
console.log(`Tasks skipped: ${skippedCount}\n`);
// Step 4: Insert links into database (with transaction)
if (linksToInsert.length > 0) {
await connection.beginTransaction();
try {
// Clear existing links to avoid duplicates
await connection.query('DELETE FROM gantt_links');
console.log('Cleared existing links from gantt_links table');
// Insert each link
for (const link of linksToInsert) {
await connection.query('INSERT INTO gantt_links (source, target, type, `lag`) VALUES (?, ?, ?, ?)', [
link.source,
link.target,
link.type,
link.lag,
]);
}
await connection.commit();
console.log(`Successfully inserted ${linksToInsert.length} links\n`);
const [insertedLinks] = await connection.query('SELECT * FROM gantt_links ORDER BY id');
console.log('Inserted links:');
console.table(insertedLinks);
} catch (error) {
await connection.rollback();
throw error;
}
}
console.log('\nMigration completed successfully!');
} catch (error) {
console.error('Error during migration:', error);
throw error;
} finally {
connection.release();
await pool.end();
}
}
// Run the migration
migrateDependencies().catch(console.error);
Dann fügen Sie ein Skript zu Ihrer dhtmlx-demo/package.json hinzu:
{
"scripts": {
"migrate-deps": "node migrate-dependencies.js"
}
}
Führen Sie die Migration aus:
cd dhtmlx-demo
npm run migrate-deps
Sie können überprüfen, dass die Daten korrekt migriert wurden, indem Sie folgende Befehle ausführen:
SELECT * FROM gantt_tasks;
SELECT * FROM gantt_links;
Sie sollten alle Ihre Aufgaben und Links korrekt übertragen sehen mit den richtigen Feldzuordnungen.
Zuordnung der Syncfusion-Aufgabenfelder zu DHTMLX Gantt
| Syncfusion-Feld | DHTMLX-Feld | Hinweise |
|---|---|---|
TaskID | id | Aufgaben-ID |
TaskName | text | Aufgabenname |
StartDate | start_date | Aufgabenstartdatum |
EndDate | end_date | Aufgabenenddatum (in DHTMLX wird es berechnet, falls nicht angegeben) |
Duration | duration | Aufgabendauer |
DurationUnit | (config) | DHTMLX Gantt verwendet eine globale Dauer-Einheit, konfiguriert über gantt.config.duration_unit. Während der Migration wird empfohlen, alle Dauern auf eine einzige Einheit zu normalisieren. Wenn Sie unterschiedliche Dauer-Einheiten für verschiedene Aufgaben möchten, z. B. Dauern einiger Aufgaben in Stunden und anderer in "Tagen", können Sie das formatter module verwenden. |
Progress | progress | Syncfusion: 0-100%, DHTMLX: 0-1 (Dezimal) |
ParentId | parent | Elternaufgaben-ID (0 für Wurzelaufgaben) |
Predecessor | (links table) | Syncfusion speichert als Zeichenkette, DHTMLX verwendet separate gantt_links-Tabelle |
info (notes) | - | Kann als benutzerdefinierte Spalte hinzugefügt werden. Siehe diesen Artikel für weitere Informationen: How to add a custom column in the grid |
isExpand | open | Expand-/Zusammenklappzustand für Elternaufgaben |
Indicators | markers | DHTMLX verwendet die API gantt.addMarker(). Erfahren Sie mehr über das Hinzufügen vertikaler Marker |
Schritt 2: Backend-Migration (server.js)
Entfernen Sie Syncfusion-Endpunkte
Entfernen Sie die folgenden Syncfusion-spezifischen Endpunkte aus Ihrem server.js:
app.post('/api/getTasks', ...)- Syncfusion-Datenlade-Endpunktapp.post('/api/batchTasks', ...)- Syncfusion-Batch-Sync-Endpunkt
Installieren Sie DHTMLX Gantt Paket und Vite
Entfernen Sie die Syncfusion-Abhängigkeit:
npm uninstall @syncfusion/ej2
Installieren Sie DHTMLX Gantt gemäß der Installationsanleitung.
Für dieses Tutorial verwenden wir die Testversion von DHTMLX Gantt:
npm install @dhx/trial-gantt
Lassen Sie uns außerdem Vite als Build-Tool installieren:
npm install --save-dev vite
Fügen Sie einen Data Loading-Endpunkt hinzu
Wir verwenden die Bibliothek date-format-lite, um Daten aus dem MySQL-DATETIME-Format in das von DHTMLX erwartete Format zu formatieren.
Installieren Sie die Bibliothek:
npm install date-format-lite
Fügen Sie den GET-Endpunkt zum Laden von Daten im DHTMLX-Format hinzu:
import dateFormat from 'date-format-lite';
// GET /data - Load tasks and links
app.get('/data', async (req, res) => {
try {
const [tasks] = await pool.query('SELECT * FROM gantt_tasks ORDER BY id');
const [links] = await pool.query('SELECT * FROM gantt_links');
tasks.forEach((task) => {
if (task.start_date) {
task.start_date = task.start_date.format('YYYY-MM-DD hh:mm:ss');
}
if (task.end_date) {
task.end_date = task.end_date.format('YYYY-MM-DD hh:mm:ss');
}
});
res.json({
tasks,
links,
});
} catch (error) {
console.error('Error loading data:', error);
res.status(500).json({ error: 'Failed to load data' });
}
});
Hinweis: Das Antwortformat unterscheidet sich von Syncfusion ({ result: [...], count: number }). DHTMLX erwartet { tasks: [], links: [] }.
Fügen Sie CRUD-Endpunkte für Tasks und Links hinzu
DHTMLX Gantt's DataProcessor verwendet REST-Endpoints, um Daten mit dem Server zu synchronisieren. Jede Operation (Erstellen, Aktualisieren, Löschen) wird als separate HTTP-Anfrage mit der passenden Methode gesendet.
Weitere Informationen finden Sie unter Server-side integration.
Fügen Sie Handler für Task-Operationen hinzu:
// Create a new task
app.post('/data/task', async (req, res) => {
try {
const task = getTask(req.body);
const [result] = await pool.query(
`INSERT INTO gantt_tasks (text, start_date, end_date, duration, progress, parent, notes)
VALUES (?, ?, ?, ?, ?, ?, ?)`,
[task.text, task.start_date, task.end_date, task.duration, task.progress, task.parent, task.notes]
);
sendResponse(res, 'inserted', result.insertId);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
// Update an existing task
app.put('/data/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
const task = getTask(req.body);
await pool.query(
`UPDATE gantt_tasks
SET text = ?, start_date = ?, end_date = ?, duration = ?, progress = ?, parent = ?, notes = ?
WHERE id = ?`,
[task.text, task.start_date, task.end_date, task.duration, task.progress, task.parent, task.notes, taskId]
);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
// Delete a task
app.delete('/data/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
await pool.query('DELETE FROM gantt_tasks WHERE id = ?', [taskId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
Fügen Sie Handler für Link- (Abhängigkeits-) Operationen hinzu:
// POST /data/link - Create new link
app.post('/data/link', async (req, res) => {
try {
const link = getLink(req.body);
const [result] = await pool.query('INSERT INTO gantt_links (source, target, type) VALUES (?, ?, ?)', [
link.source,
link.target,
link.type,
]);
sendResponse(res, 'inserted', result.insertId);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
// PUT /data/link/:id - Update existing link
app.put('/data/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
const link = getLink(req.body);
await pool.query('UPDATE gantt_links SET source = ?, target = ?, type = ? WHERE id = ?', [
link.source,
link.target,
link.type,
linkId,
]);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
// DELETE /data/link/:id - Delete link
app.delete('/data/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
await pool.query('DELETE FROM gantt_links WHERE id = ?', [linkId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
Hilfsfunktionen hinzufügen
Fügen Sie außerdem Hilfsfunktionen hinzu, um Daten zu verarbeiten und Antworten zu senden:
// Helper: Parse task data from request
function getTask(data) {
return {
text: data.text,
start_date: data.start_date,
end_date: data.end_date,
duration: data.duration || 1,
progress: parseFloat(data.progress) || 0,
parent: data.parent || 0,
notes: data.notes || null,
};
}
// Helper: Parse link data from request
function getLink(data) {
return {
source: data.source,
target: data.target,
type: data.type,
};
}
// Helper: Send response to DataProcessor
function sendResponse(res, action, tid = null, error = null) {
if (error) {
console.error('Error:', error);
return res.status(500).json({ action: 'error', message: error.message });
}
const result = { action };
if (tid !== null) result.tid = tid;
res.json(result);
}
Bereinigen von Task-Daten (XSS-Schutz)
DHTMLX Gantt rendert Felder wie den Text einer Aufgabe als HTML und escaped sie standardmäßig nicht – jeder Markup in migrierten Daten (oder später vom Benutzer eingegeben) wird unverändert gerendert – potenzieller XSS-Vektor. Syncfusion und die meisten anderen Bibliotheken verhalten sich ähnlich, daher lohnt es sich, dies explizit während der Migration zu berücksichtigen.
Bereinigung im Backend (empfohlen). Bereinigen Sie freizügige Textfelder, bevor sie in die Datenbank gelangen:
npm install isomorphic-dompurify
import DOMPurify from 'isomorphic-dompurify';
function getTask(data) {
return {
text: DOMPurify.sanitize(data.text),
notes: data.notes ? DOMPurify.sanitize(data.notes) : null,
// ...die verbleibenden Felder unverändert
};
}
Escape im Frontend (Defense in Depth). Überschreiben Sie die Vorlagen, die den Task-Text in src/app/app.ts rendern:
const escapeHTML = (value: unknown) =>
String(value ?? '').replace(/[&<>"']/g, (ch) =>
({ '&': '&', '<': '<', '>': '>', '"': '"', "'": ''' }[ch] as string));
gantt.templates.task_text = (start, end, task) => escapeHTML(task.text);
// auch jeden benutzerdefinierten Grid-Spalten-Text sichern: template: (task) => escapeHTML(task.text)
Für das vollständige Set an Empfehlungen – Content Security Policy, Lightbox-Sanitisierung und Hinweise zur SQL-Injektion – siehe den Guide Application Security.
Schritt 3: Frontend-Migration mit Vite
Vite-Konfiguration einrichten
Erstellen Sie eine Datei vite.config.js im Stamm Ihres Projekts:
import { defineConfig } from 'vite';
export default defineConfig({
root: './src',
server: {
port: 5173,
proxy: {
'/data': {
target: 'http://localhost:1337',
changeOrigin: true,
},
},
},
build: {
outDir: 'dist',
emptyOutDir: true,
},
});
Organisieren Sie Ihr Projekt folgender Struktur:
dhtmlx-demo/
├── src/ # Frontend-Quellcode
│ ├── app/
│ │ └── app.ts # Haupt-Gantt-Initialisierung
│ ├── index.html # Haupt-HTML-Datei
│ ├── resources/
│ └── styles/
├── e2e/ # End-to-End-Tests (optional)
├── .env.example
