Der vollständige Demo-Quellcode ist auf GitHub verfügbar: https://github.com/DHTMLX/gantt-migrating-from-devexpress.
Migration von DevExpress Gantt zu DHTMLX Gantt
Einführung
Diese Anleitung führt Sie durch den Prozess der Migration einer bestehenden Anwendung von DevExpress Gantt zu DHTMLX Gantt. Wir behandeln alle erforderlichen Schritte, einschließlich Änderungen am Datenbankschema, Modifikationen der serverseitigen API und Aktualisierungen des Client-Codes.
Voraussetzungen
Bevor Sie mit der Migration beginnen, stellen Sie sicher, dass Sie:
- Eine bestehende, funktionsfähige Anwendung mit DevExpress Gantt
- Node.js (>= 20.0.0) installiert
- MySQL-Datenbank mit DevExpress-Datenstruktur
- Grundkenntnisse in Express.js, React und TypeScript
Schritt 1: Datenbank-Migration
Verständnis des DevExpress-Schemas

Wenn Sie dem Demo-Setup von DevExpress gefolgt sind, sollten Sie zwei Tabellen haben: devexpress_tasks und devexpress_dependencies.
Die Struktur der Tabelle devexpress_tasks:

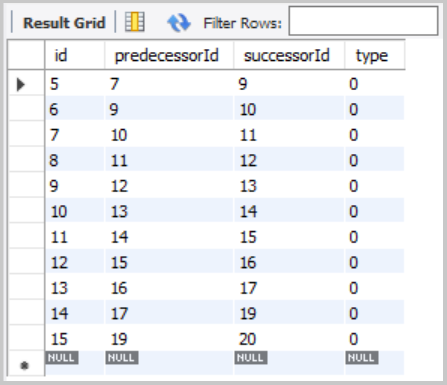

Die Struktur der Tabelle devexpress_dependencies:

Diese Zwei-Tabellen-Struktur ähnelt bereits dem Ansatz von DHTMLX, wodurch die Migration unkompliziert wird.
Erstellung der DHTMLX-Tabellen
Erstellen Sie zwei neue Tabellen, die mit DHTMLX Gantt kompatibel sind:
CREATE TABLE IF NOT EXISTS gantt_tasks (
id INT(11) NOT NULL AUTO_INCREMENT,
text VARCHAR(255) NOT NULL,
start_date DATETIME NOT NULL,
end_date DATETIME NOT NULL,
progress FLOAT NOT NULL DEFAULT 0,
parent INT(11) NOT NULL DEFAULT 0,
PRIMARY KEY (id)
);
CREATE TABLE IF NOT EXISTS gantt_links (
id INT(11) NOT NULL AUTO_INCREMENT,
source INT(11) NOT NULL,
target INT(11) NOT NULL,
type VARCHAR(1) NOT NULL,
PRIMARY KEY (id)
);
Hinweis: DHTMLX Gantt berechnet automatisch duration basierend auf start_date und end_date.
Bestehende Daten migrieren
Migrieren Sie nun Ihre bestehenden DevExpress-Daten in die neuen DHTMLX-Tabellen.
Aufgaben migrieren:
INSERT INTO gantt_tasks (id, text, start_date, end_date, progress, parent)
SELECT
id,
title,
start,
end,
progress / 100,
COALESCE(parentId, 0)
FROM devexpress_tasks;
Verknüpfungen (Abhängigkeiten) migrieren:
DevExpress speichert Abhängigkeiten bereits in einem strukturierten Format in der Tabelle devexpress_dependencies, was die Migration erleichtert:
INSERT INTO gantt_links (id, source, target, type)
SELECT
id,
predecessorId, -- predecessorId → source
successorId, -- successorId → target
CASE type
WHEN 0 THEN '0' -- Finish-to-Start
WHEN 1 THEN '1' -- Start-to-Start
WHEN 2 THEN '2' -- Finish-to-Finish
WHEN 3 THEN '3' -- Start-to-Finish
ELSE '0'
END
FROM devexpress_dependencies;
Sie können überprüfen, dass die Daten korrekt migriert wurden, indem Sie die folgenden Befehle ausführen:
SELECT * FROM gantt_tasks;
SELECT * FROM gantt_links;
Sie sollten alle Aufgaben und Verknüpfungen mit den korrekten Feldzuordnungen übertragen sehen.
Zuordnung DevExpress-Felder zu DHTMLX Gantt
| DevExpress-Feld | DHTMLX-Feld | Hinweise |
|---|---|---|
id | id | Aufgaben-ID |
title | text | Aufgabentitel |
start | start_date | Aufgabenstartdatum und -uhrzeit |
end | end_date | Aufgabenenddatum und -uhrzeit |
progress | progress | DevExpress: 0-100 (Ganzzahl), DHTMLX: 0-1 (Fließkomma). Während der Migration durch 100 teilen |
parentId | parent | Übergeordnete Aufgaben-ID. NULL-Werte → 0 für Wurzelaufgaben |
Weitere Informationen zu Aufgaben-Eigenschaften: Task Properties.
Mapping DevExpress-Abhängigkeitsfelder zu DHTMLX-Verknüpfungen
| DevExpress-Feld | DHTMLX-Feld | Hinweise |
|---|---|---|
id | id | Verknüpfungs-ID |
predecessorId | source | ID der Aufgabe, von der die Abhängigkeit ausgeht |
successorId | target | ID der Aufgabe, auf die die Abhängigkeit verweist |
type | type | Abhängigkeitstyp. DevExpress verwendet Zahlen (0-3), DHTMLX verwendet standardmäßig Strings ("0"-"3") |
Weitere Informationen zu Verknüpfungseigenschaften: Link Properties.
Schritt 2: Backend-Migration (server.js)
DevExpress-Endpunkte entfernen
Löschen Sie die folgenden DevExpress-spezifischen Endpunkte aus Ihrer server.js:
app.get('/api/tasks', ...)- Endpunkt zum Laden von DevExpress-Aufgabenapp.post('/api/tasks', ...)- Endpunkt zum Erstellen von Aufgabenapp.put('/api/tasks/:id', ...)- Endpunkt zum Aktualisieren von Aufgabenapp.delete('/api/tasks/:id', ...)- Endpunkt zum Löschen von Aufgabenapp.get('/api/dependencies', ...)- Endpunkt zum Laden von DevExpress-Abhängigkeitenapp.post('/api/dependencies', ...)- Endpunkt zum Erstellen von Abhängigkeitenapp.put('/api/dependencies/:id', ...)- Endpunkt zum Aktualisieren von Abhängigkeitenapp.delete('/api/dependencies/:id', ...)- Endpunkt zum Löschen von Abhängigkeiten
Entfernen Sie außerdem die CustomStore-bezogene Antwortformat-Verarbeitung.
DHTMLX Gantt-Pakete installieren
DevExpress-Abhängigkeiten entfernen:
npm uninstall devextreme devextreme-react
Installieren Sie DHTMLX React Gantt gemäß der Installationsanleitung.
Für dieses Tutorial verwenden wir die Testversion von DHTMLX React Gantt:
npm install @dhtmlx/trial-react-gantt
Installieren Sie eine Datum-Formatierungsbibliothek für die MySQL-DATETIME-Konvertierung:
npm install date-format-lite
Data Loading Endpoint hinzufügen
Fügen Sie den GET-Endpunkt hinzu, um Daten im DHTMLX-Format zu laden. Importieren Sie die Bibliothek date-format-lite oben in Ihrer server.js:
import dateFormat from 'date-format-lite';
Dann fügen Sie den Data-Loading-Endpunkt hinzu:
// GET /load - Load all tasks and links
app.get('/load', async (req, res) => {
try {
const [tasks] = await pool.query('SELECT * FROM gantt_tasks ORDER BY id');
const [links] = await pool.query('SELECT * FROM gantt_links');
tasks.forEach((task) => {
if (task.start_date) {
task.start_date = task.start_date.format('YYYY-MM-DD hh:mm:ss');
}
if (task.end_date) {
task.end_date = task.end_date.format('YYYY-MM-DD hh:mm:ss');
}
});
res.json({
data: tasks,
links: links,
});
} catch (error) {
console.error('Error loading data:', error);
res.status(500).json({ error: 'Failed to load data' });
}
});
DevExpress gibt separate Arrays zurück, DHTMLX erwartet { data: [...], links: [...] }.
CRUD-Endpunkte für Tasks und Links hinzufügen
DHTMLX React Gantt verwendet einen benutzerdefinierten Save-Handler, um Daten mit dem Server zu synchronisieren. Jede Operation (create, update, delete) wird mit der passenden HTTP-Methode gesendet.
Fügen Sie Handler für Aufgaben-Operationen hinzu:
// POST /save/task - Create a new task
app.post('/save/task', async (req, res) => {
try {
const task = getTask(req.body);
const [result] = await pool.query(
'INSERT INTO gantt_tasks (text, start_date, end_date, progress, parent) VALUES (?, ?, ?, ?, ?)',
[task.text, task.start_date, task.end_date, task.progress, task.parent],
);
sendResponse(res, 'inserted', result.insertId);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
// PUT /save/task/:id - Update an existing task
app.put('/save/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
const task = getTask(req.body);
await pool.query(
'UPDATE gantt_tasks SET text = ?, start_date = ?, end_date = ?, progress = ?, parent = ? WHERE id = ?',
[task.text, task.start_date, task.end_date, task.progress, task.parent, taskId],
);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
// DELETE /save/task/:id - Delete a task
app.delete('/save/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
await pool.query('DELETE FROM gantt_tasks WHERE id = ?', [taskId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
Fügen Sie Handler für Verknüpfungs- (Abhängigkeits-) Operationen hinzu:
// POST /save/link - Create new link
app.post('/save/link', async (req, res) => {
try {
const link = getLink(req.body);
const [result] = await pool.query('INSERT INTO gantt_links (source, target, type) VALUES (?, ?, ?)', [
link.source,
link.target,
link.type,
]);
sendResponse(res, 'inserted', result.insertId);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
// PUT /save/link/:id - Update existing link
app.put('/save/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
const link = getLink(req.body);
await pool.query('UPDATE gantt_links SET source = ?, target = ?, type = ? WHERE id = ?', [
link.source,
link.target,
link.type,
linkId,
]);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
// DELETE /save/link/:id - Delete link
app.delete('/save/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
await pool.query('DELETE FROM gantt_links WHERE id = ?', [linkId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});
Hilfsfunktionen hinzufügen
Fügen Sie Hilfsfunktionen hinzu, um Daten zu verarbeiten und Antworten zu senden:
// Helper: Parse task data from request
function getTask(data) {
return {
text: data.text,
start_date: data.start_date,
end_date: data.end_date,
progress: parseFloat(data.progress) || 0,
parent: data.parent || 0,
};
}
// Helper: Parse link data from request
function getLink(data) {
return {
source: data.source,
target: data.target,
type: data.type,
};
}
// Helper: Send response to DataProcessor
function sendResponse(res, action, tid = null, error = null) {
if (error) {
console.error('Error:', error);
return res.status(500).json({ action: 'error', message: error.message });
}
const result = { action };
if (tid !== null) result.tid = tid;
res.json(result);
}
Task-Daten bereinigen (XSS-Schutz)
Gantt-Diagramme rendern Freitextfelder wie den Task-Text, und HTML in diesem Text kann eine XSS-Vektor darstellen. Bereinigen Sie daher Benutzereingaben im Backend, bevor Sie sie speichern – säubern Sie Freitextfelder in der getTask-Hilfsfunktion:
npm install isomorphic-dompurify
import DOMPurify from 'isomorphic-dompurify';
function getTask(data) {
return {
text: DOMPurify.sanitize(data.text),
// ...die verbleibenden Felder unverändert
};
}
Wenn Sie benutzerdefinierte Zell- oder Tooltip-Renderer hinzufügen, die rohes HTML ausgeben, maskieren Sie die Werte dort ebenfalls. Für die vollständige Sammlung von Empfehlungen – Richtlinien zur Anwendungen-Sicherheit (Content Security Policy) und Hinweise zu SQL-Injektion – siehe den Leitfaden Application Security.
Schritt 3: Frontend-Migration
DevExpress-Komponenten und -Dienste entfernen
Löschen Sie die CustomStore-Service-Datei (src/services/dataService.ts) – DHTMLX React Gantt verwendet CustomStore nicht.
Entfernen Sie außerdem DevExpress-CSS-Verknüpfungen aus index.html.
Wenn Sie DevExpress-CSS-Verknüpfungen in Ihrer index.html hinzugefügt haben, entfernen Sie sie:
<!-- Entfernen Sie diese Zeilen -->
<link rel="stylesheet" type="text/css" href="https://cdn3.devexpress.com/jslib/25.2.4/css/dx.fluent.blue.light.css" />
<link rel="stylesheet" type="text/css" href="https://cdn3.devexpress.com/jslib/25.2.4/css/dx-gantt.min.css" />
DHTMLX React Gantt beinhaltet eigene Styles, die direkt in der Komponente importiert werden:
import '@dhtmlx/trial-react-gantt/dist/react-gantt.css';
Vite-Konfiguration aktualisieren
Aktualisieren Sie Ihre vite.config.ts, um API-Anfragen an den Backend-Server zu proxyen. Dies ist wichtig im Entwicklungsmodus:
import { defineConfig } from 'vite';
import react from '@vitejs/plugin-react';
const PORT = process.env.PORT || 1337;
export default defineConfig({
plugins: [react()],
server: {
proxy: {
'/load': {
target: `http://localhost:${PORT}`,
changeOrigin: true,
},
'/save': {
target: `http://localhost:${PORT}`,
changeOrigin: true,
},
},
},
});
Update von package.json
Stellen Sie sicher, dass Ihre package.json die richtigen Abhängigkeiten enthält:
"dependencies": {
"@dhtmlx/trial-react-gantt": "^9.1.4",
"body-parser": "^2.2.2",
"cors": "^2.8.6",
"date-format-lite": "^17.7.0",
"dotenv": "^17.2.4",
"express": "^5.2.1",
"mysql2": "^3.16.3",
"nodemon": "^3.1.11",
"react": "^19.2.0",
"react-dom": "^19.2.0"
},
"devDependencies": {
"@eslint/js": "^9.39.1",
"@types/node": "^24.10.1",
"@types/react": "^19.2.7",
"@types/react-dom": "^19.2.3",
"@vitejs/plugin-react": "^5.1.1",
"eslint": "^9.39.1",
"eslint-plugin-react-hooks": "^7.0.1",
"eslint-plugin-react-refresh": "^0.4.24",
"globals": "^16.5.0",
"typescript": "~5.9.3",
"typescript-eslint": "^8.48.0",
"vite": "^7.3.1"
}
Update von src/App.tsx
Ersetzen Sie Ihre DevExpress-Gantt-Komponente in src/App.tsx durch DHTMLX React Gantt:
import { useCallback, useMemo, useRef } from 'react';
import ReactGantt, { type GanttConfig, type Link, type ReactGanttRef, type Task } from '@dhtmlx/trial-react-gantt';
import '@dhtmlx/trial-react-gantt/dist/react-gantt.css';
import './App.css';
function App() {
const ganttRef = useRef<ReactGanttRef>(null);
const config: GanttConfig = useMemo(
() => ({
date_format: '%Y-%m-%d %H:%i:%s',
scales: [
{ unit: 'month', step: 1, format: '%F %Y' },
{ unit: 'week', step: 1, format: 'Week #%W' },
],
open_tree_initially: true,
}),
[]
);
const save = useCallback(
async (entity: string, action: 'update' | 'create' | 'delete', item: Task | Link, id: string | number) => {
switch (action) {
case 'create':
return await fetch(`/save/${entity}`, {
method: 'POST',
body: JSON.stringify(item),
headers: {
'Content-Type': 'application/json',
},
})
.then((response) => response.json())
.then((result) => ({ id: result.tid }));
case 'update':
await fetch(`/save/${entity}/${id}`, {
method: 'PUT',
body: JSON.stringify(item),
headers: {
'Content-Type': 'application/json',
},
});
break;
case 'delete':
await fetch(`/save/${entity}/${id}`, {
method: 'DELETE',
});
break;
default:
throw new Error(`Invalid action: ${action}`);
}
},
[]
);
return (
<ReactGantt
ref={ganttRef}
data={{
load: '/load',
save,
}}
config={config}
/>
);
}
export default App;
Anwendung ausführen
Für den Entwicklungsmodus müssen Sie zwei Prozesse starten:
Terminal 1 – Backend (Express):
npm run server
Damit wird der API-Server unter http://localhost:1337 gestartet (oder der in Ihrer .env konfigurierten PORT).
Sie sollten sehen:
Server is running on port 1337
Terminal 2 – Frontend (Vite):
npm run dev
Damit wird der Vite-Entwicklungsserver unter http://localhost:5173 gestartet. Öffnen Sie Ihren Browser und navigieren Sie zu http://localhost:5173. Vite leitet API-Anfragen automatisch an das Express-Backend weiter.

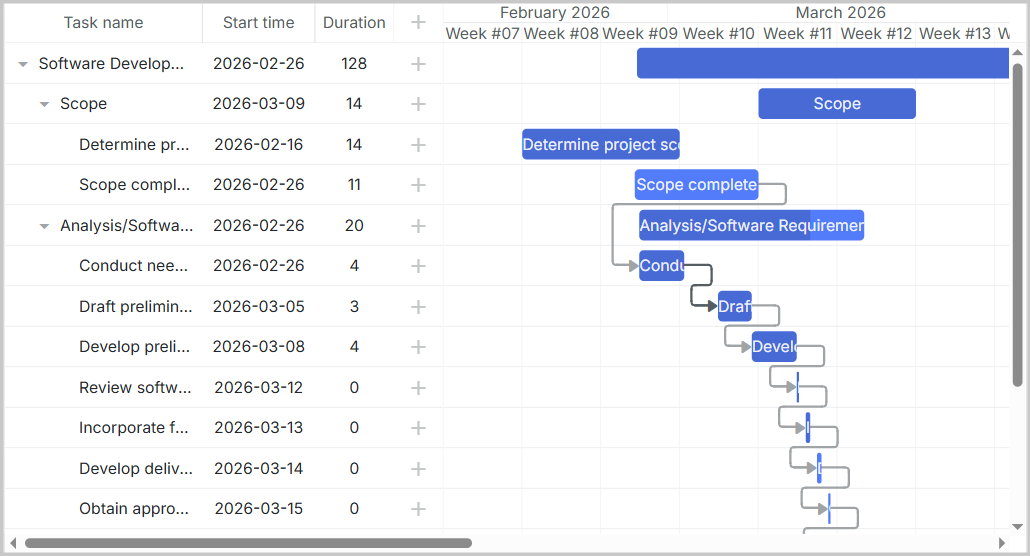

Sie sollten das DHTMLX Gantt-Diagramm mit Ihren Daten sehen, die aus der Datenbank geladen wurden:
