DevExpress Gantt에서 DHTMLX Gantt로 마이그레이션하기

소개​

이 가이드는 기존 애플리케이션을 DevExpress Gantt에서 DHTMLX Gantt로 마이그레이션하는 과정에 대해 안내합니다. 데이터베이스 스키마 변경, 서버 측 API 수정, 클라이언트 코드 업데이트 등 필요한 모든 단계를 다룹니다.

선행 조건​

마이그레이션을 시작하기 전에 다음을 확인하세요:

  • DevExpress Gantt를 사용 중인 기존 애플리케이션
  • Node.js (>= 20.0.0) 설치
  • DevExpress 데이터 구조를 사용하는 MySQL 데이터베이스
  • Express.js, React, TypeScript에 대한 기본 지식

1단계: 데이터베이스 마이그레이션​

DevExpress 스키마 이해하기​

DevExpress의 데모 설정을 따라왔다면 두 개의 테이블이 있을 가능성이 큽니다: devexpress_tasks와 devexpress_dependencies.

devexpress_tasks 테이블 구조:

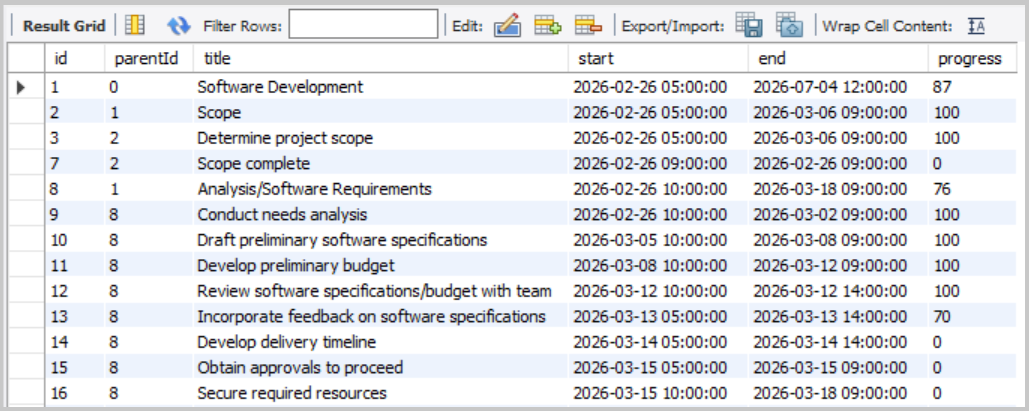

DevExpress 작업 테이블

devexpress_dependencies 테이블 구조:

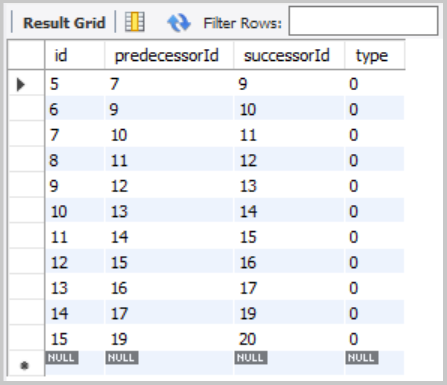

DevExpress 연결 테이블

이 두 테이블 구조는 이미 DHTMLX의 접근 방식과 유사하여 마이그레이션이 비교적 쉽습니다.

DHTMLX 테이블 생성​

DHTMLX Gantt와 호환되는 두 개의 새로운 테이블을 생성합니다:

CREATE TABLE IF NOT EXISTS gantt_tasks (
id INT(11) NOT NULL AUTO_INCREMENT,
text VARCHAR(255) NOT NULL,
start_date DATETIME NOT NULL,
end_date DATETIME NOT NULL,
progress FLOAT NOT NULL DEFAULT 0,
parent INT(11) NOT NULL DEFAULT 0,
PRIMARY KEY (id)
);

CREATE TABLE IF NOT EXISTS gantt_links (
id INT(11) NOT NULL AUTO_INCREMENT,
source INT(11) NOT NULL,
target INT(11) NOT NULL,
type VARCHAR(1) NOT NULL,
PRIMARY KEY (id)
);

참고: DHTMLX Gantt는 시작 날짜와 종료 날짜를 기반으로 자동으로 duration을 계산합니다.

기존 데이터 마이그레이션​

이제 기존 DevExpress 데이터를 새 DHTMLX 테이블로 마이그레이션합니다.

작업 마이그레이션:

INSERT INTO gantt_tasks (id, text, start_date, end_date, progress, parent)
SELECT
id,
title,
start,
end,
progress / 100,
COALESCE(parentId, 0)
FROM devexpress_tasks;

링크(의존성) 마이그레이션:

DevExpress는 의존성을 devexpress_dependencies 테이블에 구조화된 형식으로 저장하고 있어 마이그레이션이 간단합니다:

INSERT INTO gantt_links (id, source, target, type)
SELECT
id,
predecessorId, -- predecessorId → source
successorId, -- successorId → target
CASE type
WHEN 0 THEN '0' -- Finish-to-Start
WHEN 1 THEN '1' -- Start-to-Start
WHEN 2 THEN '2' -- Finish-to-Finish
WHEN 3 THEN '3' -- Start-to-Finish
ELSE '0'
END
FROM devexpress_dependencies;

다음 명령을 실행하여 데이터가 올바르게 마이그레이션되었는지 확인할 수 있습니다:

SELECT * FROM gantt_tasks;
SELECT * FROM gantt_links;

작업과 링크가 올바르게 이전되었고 필드 매핑이 정확한지 확인하세요.

DevExpress 작업 필드를 DHTMLX Gantt로 매핑​

DevExpress FieldDHTMLX Field비고
ididTask ID
titletextTask name
startstart_dateTask start date and time
endend_dateTask end date and time
progressprogressDevExpress: 0-100 (정수), DHTMLX: 0-1 (부동소수점). 마이그레이션 중 100으로 나누기
parentIdparentParent task ID. NULL 값 → 루트 작업의 경우 0

More about task properties: Task Properties.

DevExpress 의존성 필드를 DHTMLX Links로 매핑​

DevExpress FieldDHTMLX Field비고
ididLink ID
predecessorIdsource의존성이 시작되는 작업의 ID
successorIdtarget의존성이 가리키는 작업의 ID
typetype의존성 유형. DevExpress는 숫자(0-3)를 사용하고, 기본적으로 DHTMLX는 문자열("0"-"3")을 사용합니다

More about link properties: Link Properties.

2단계: 백엔드 마이그레이션 (server.js)​

DevExpress 엔드포인트 제거​

다음 DevExpress 전용 엔드포인트를 server.js에서 삭제합니다:

  • app.get('/api/tasks', ...) - DevExpress 작업 로딩 엔드포인트
  • app.post('/api/tasks', ...) - 작업 생성 엔드포인트
  • app.put('/api/tasks/:id', ...) - 작업 업데이트 엔드포인트
  • app.delete('/api/tasks/:id', ...) - 작업 삭제 엔드포인트
  • app.get('/api/dependencies', ...) - DevExpress 의존성 로딩 엔드포인트
  • app.post('/api/dependencies', ...) - 의존성 생성 엔드포인트
  • app.put('/api/dependencies/:id', ...) - 의존성 업데이트 엔드포인트
  • app.delete('/api/dependencies/:id', ...) - 의존성 삭제 엔드포인트

또한 CustomStore 관련 응답 형식 처리를 제거합니다.

DHTMLX Gantt 패키지 설치​

DevExpress 의존성을 제거합니다:

npm uninstall devextreme devextreme-react

설치 가이드를 따라 DHTMLX React Gantt를 설치합니다:

npm install @dhtmlx/trial-react-gantt

MySQL DATETIME 변환을 위한 날짜 형식 라이브러리를 설치합니다:

npm install date-format-lite

데이터 로딩 엔드포인트 추가​

백엔드에서 DHTMLX 포맷 데이터를 로드하는 GET 엔드포인트를 추가합니다. 맨 위에 date-format-lite 라이브러리를 임포트합니다:

import dateFormat from 'date-format-lite';

다음처럼 데이터 로딩 엔드포인트를 추가합니다:

// GET /load - Load all tasks and links
app.get('/load', async (req, res) => {
try {
const [tasks] = await pool.query('SELECT * FROM gantt_tasks ORDER BY id');
const [links] = await pool.query('SELECT * FROM gantt_links');

tasks.forEach((task) => {
if (task.start_date) {
task.start_date = task.start_date.format('YYYY-MM-DD hh:mm:ss');
}
if (task.end_date) {
task.end_date = task.end_date.format('YYYY-MM-DD hh:mm:ss');
}
});

res.json({
data: tasks,
links: links,
});
} catch (error) {
console.error('Error loading data:', error);
res.status(500).json({ error: 'Failed to load data' });
}
});

DevExpress는 별도의 배열을 반환하는 반면, DHTMLX는 { data: [...], links: [...] } 형식을 기대합니다.

Tasks 및 Links에 대한 CRUD 엔드포인트 추가​

DHTMLX React Gantt는 서버와 데이터를 동기화하기 위해 커스텀 저장 핸들러를 사용합니다. 생성, 업데이트, 삭제 각 작업은 적절한 HTTP 메서드로 전송됩니다.

작업 작업에 대한 핸들러를 추가합니다:

// POST /save/task - Create a new task
app.post('/save/task', async (req, res) => {
try {
const task = getTask(req.body);

const [result] = await pool.query(
'INSERT INTO gantt_tasks (text, start_date, end_date, progress, parent) VALUES (?, ?, ?, ?, ?)',
[task.text, task.start_date, task.end_date, task.progress, task.parent],
);

sendResponse(res, 'inserted', result.insertId);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// PUT /save/task/:id - Update an existing task
app.put('/save/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
const task = getTask(req.body);

await pool.query(
'UPDATE gantt_tasks SET text = ?, start_date = ?, end_date = ?, progress = ?, parent = ? WHERE id = ?',
[task.text, task.start_date, task.end_date, task.progress, task.parent, taskId],
);

sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// DELETE /save/task/:id - Delete a task
app.delete('/save/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
await pool.query('DELETE FROM gantt_tasks WHERE id = ?', [taskId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

의존성(링크) 작업에 대한 핸들러도 추가합니다:

// POST /save/link - Create new link
app.post('/save/link', async (req, res) => {
try {
const link = getLink(req.body);

const [result] = await pool.query('INSERT INTO gantt_links (source, target, type) VALUES (?, ?, ?)', [
link.source,
link.target,
link.type,
]);

sendResponse(res, 'inserted', result.insertId);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// PUT /save/link/:id - Update existing link
app.put('/save/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
const link = getLink(req.body);

await pool.query('UPDATE gantt_links SET source = ?, target = ?, type = ? WHERE id = ?', [
link.source,
link.target,
link.type,
linkId,
]);

sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// DELETE /save/link/:id - Delete link
app.delete('/save/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
await pool.query('DELETE FROM gantt_links WHERE id = ?', [linkId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

유틸리티 함수 추가​

데이터를 처리하고 응답을 보내는 유틸리티 함수들을 추가합니다:

// Helper: Parse task data from request
function getTask(data) {
return {
text: data.text,
start_date: data.start_date,
end_date: data.end_date,
progress: parseFloat(data.progress) || 0,
parent: data.parent || 0,
};
}

// Helper: Parse link data from request
function getLink(data) {
return {
source: data.source,
target: data.target,
type: data.type,
};
}

// Helper: Send response to DataProcessor
function sendResponse(res, action, tid = null, error = null) {
if (error) {
console.error('Error:', error);
return res.status(500).json({ action: 'error', message: error.message });
}

const result = { action };
if (tid !== null) result.tid = tid;
res.json(result);
}

Task 데이터 정 sanitization (XSS 보호)​

그랜트 차트는 작업의 텍스트(text)와 같은 자유 텍스트 필드를 렌더링하며, 해당 텍스트에 포함된 HTML은 XSS 벡터가 될 수 있습니다. 입력 데이터를 백엔드에서 저장하기 전에 항상 정화하십시오 — getTask 헬퍼에서 자유 텍스트 필드를 정화합니다:

npm install isomorphic-dompurify
import DOMPurify from 'isomorphic-dompurify';

function getTask(data) {
return {
text: DOMPurify.sanitize(data.text),
// ...나머지 필드는 변경 없이
};
}

커스텀 셀 또는 도구 툴팁 렌더러를 추가하여_raw HTML_을 출력하는 경우에도 값은 해당 위치에서 이스케이프하십시오. 전체 권고 사항은 — 콘텐츠 보안 정책(Content Security Policy) 및 SQL 주입 가이드(SQL-injection guidance) — 애플리케이션 보안 안내를 참고하세요: Application Security


3단계: 프런트엔드 마이그레이션​

DevExpress 컴포넌트 및 서비스 제거​

CustomStore 서비스 파일(src/services/dataService.ts)을 삭제합니다 — DHTMLX React Gantt는 CustomStore를 사용하지 않습니다.

index.html에서 DevExpress CSS 링크를 제거합니다

index.html에 DevExpress CSS 링크를 추가한 경우 제거합니다:

<!-- Remove these lines -->
<link rel="stylesheet" type="text/css" href="https://cdn3.devexpress.com/jslib/25.2.4/css/dx.fluent.blue.light.css" />
<link rel="stylesheet" type="text/css" href="https://cdn3.devexpress.com/jslib/25.2.4/css/dx-gantt.min.css" />

DHTMLX React Gantt에는 자체 스타일이 포함되어 있으며, 컴포넌트에 직접 가져옵니다:

import '@dhtmlx/trial-react-gantt/dist/react-gantt.css';

Vite 구성 업데이트​

백엔드 서버로 API 요청을 프록시하도록 vite.config.ts를 업데이트합니다. 개발 모드에서 중요합니다:

import { defineConfig } from 'vite';
import react from '@vitejs/plugin-react';

const PORT = process.env.PORT || 1337;

export default defineConfig({
plugins: [react()],
server: {
proxy: {
'/load': {
target: `http://localhost:${PORT}`,
changeOrigin: true,
},
'/save': {
target: `http://localhost:${PORT}`,
changeOrigin: true,
},
},
},
});

package.json 업데이트​

다음 의존성이 정확한지 확인합니다:

"dependencies": {
"@dhtmlx/trial-react-gantt": "^9.1.4",
"body-parser": "^2.2.2",
"cors": "^2.8.6",
"date-format-lite": "^17.7.0",
"dotenv": "^17.2.4",
"express": "^5.2.1",
"mysql2": "^3.16.3",
"nodemon": "^3.1.11",
"react": "^19.2.0",
"react-dom": "^19.2.0"
},
"devDependencies": {
"@eslint/js": "^9.39.1",
"@types/node": "^24.10.1",
"@types/react": "^19.2.7",
"@types/react-dom": "^19.2.3",
"@vitejs/plugin-react": "^5.1.1",
"eslint": "^9.39.1",
"eslint-plugin-react-hooks": "^7.0.1",
"eslint-plugin-react-refresh": "^0.4.24",
"globals": "^16.5.0",
"typescript": "~5.9.3",
"typescript-eslint": "^8.48.0",
"vite": "^7.3.1"
}

src/App.tsx 업데이트​

DevExpress Gantt 컴포넌트를 DHTMLX React Gantt로 교체합니다:

import { useCallback, useMemo, useRef } from 'react';
import ReactGantt, { type GanttConfig, type Link, type ReactGanttRef, type Task } from '@dhtmlx/trial-react-gantt';
import '@dhtmlx/trial-react-gantt/dist/react-gantt.css';
import './App.css';

function App() {
const ganttRef = useRef<ReactGanttRef>(null);

const config: GanttConfig = useMemo(
() => ({
date_format: '%Y-%m-%d %H:%i:%s',
scales: [
{ unit: 'month', step: 1, format: '%F %Y' },
{ unit: 'week', step: 1, format: 'Week #%W' },
],
open_tree_initially: true,
}),
[]
);

const save = useCallback(
async (entity: string, action: 'update' | 'create' | 'delete', item: Task | Link, id: string | number) => {
switch (action) {
case 'create':
return await fetch(`/save/${entity}`, {
method: 'POST',
body: JSON.stringify(item),
headers: {
'Content-Type': 'application/json',
},
})
.then((response) => response.json())
.then((result) => ({ id: result.tid }));

case 'update':
await fetch(`/save/${entity}/${id}`, {
method: 'PUT',
body: JSON.stringify(item),
headers: {
'Content-Type': 'application/json',
},
});
break;

case 'delete':
await fetch(`/save/${entity}/${id}`, {
method: 'DELETE',
});
break;

default:
throw new Error(`Invalid action: ${action}`);
}
},
[]
);

return (
<ReactGantt
ref={ganttRef}
data={{
load: '/load',
save,
}}
config={config}
/>
);
}

export default App;

애플리케이션 실행​

개발 모드에서는 두 개의 프로세스를 실행해야 합니다:

터미널 1 - 백엔드(Express):

npm run server

이 명령은 API 서버를 http://localhost:1337에서 시작합니다(또는 .env에 구성된 PORT).

다음과 같은 메시지를 확인할 수 있습니다:

Server is running on port 1337

터미널 2 - 프런트엔드(Vite):

npm run dev

이 명령은 Vite 개발 서버를 http://localhost:5173에서 시작합니다. 브라우저를 열고 http://localhost:5173로 접속합니다. Vite가 API 요청을 Express 백엔드로 자동으로 프록시합니다.

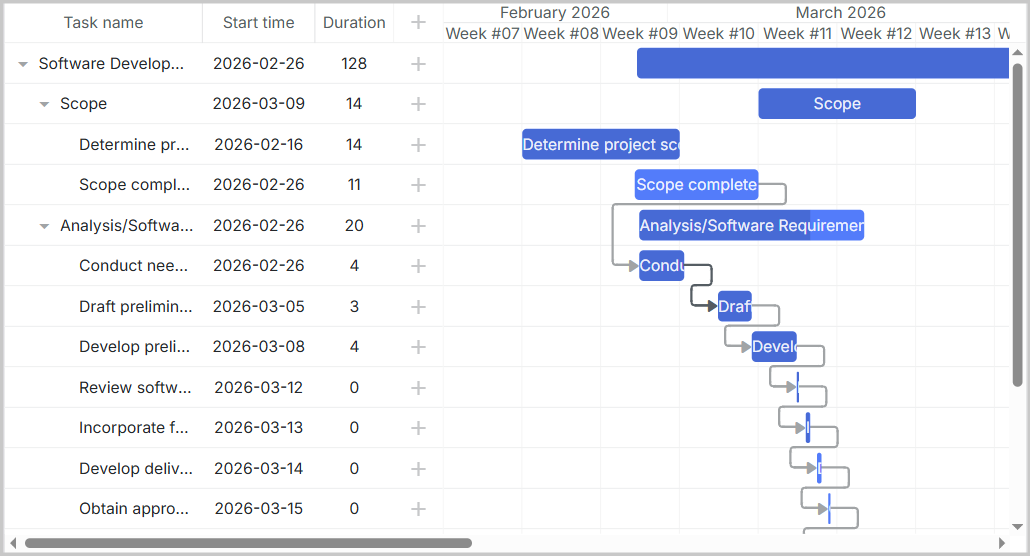

데이터베이스에서 로드된 데이터로 채워진 DHTMLX Gantt 차트를 확인할 수 있습니다:

Gantt with data loaded
