Перейти к основному содержимому
заметка

Полный исходный код демо доступен на GitHub: https://github.com/DHTMLX/gantt-migrating-from-syncfusion.

Миграция Syncfusion Gantt на DHTMLX Gantt

Введение​

Этот гид проведет вас через процесс миграции существующего приложения с Syncfusion Gantt на DHTMLX Gantt. Мы рассмотрим все необходимые шаги, включая изменения в схеме базы данных, модификации серверных API и обновления клиентского кода.

Требования​

Прежде чем начать миграцию, убедитесь, что у вас есть:

  • Существующее работающее приложение, использующее Syncfusion Gantt
  • Node.js (>= 20.0.0) установлен
  • База данных MySQL со структурой данных Syncfusion
  • Базовые знания Express.js и JavaScript

Шаг 1: Миграция базы данных​

Понимание текущей схемы​

Если вы следовали настройке демо Syncfusion, у вас должна быть одна таблица: syncfusion_tasks.

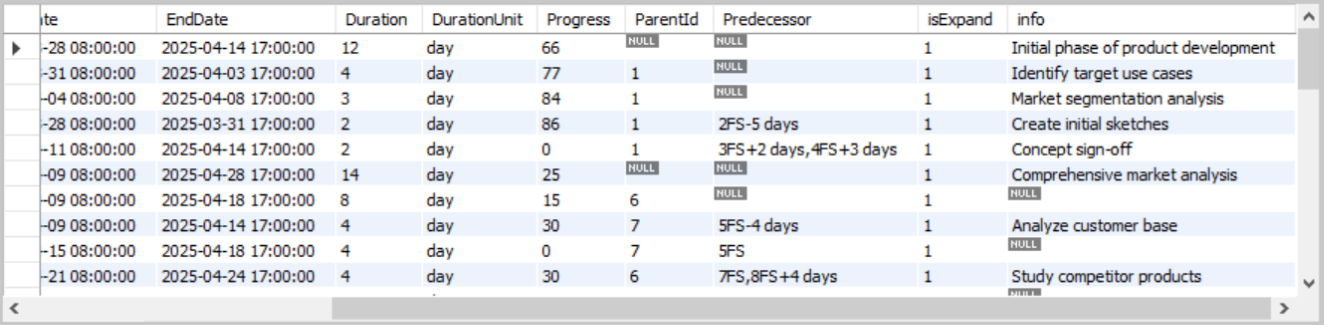

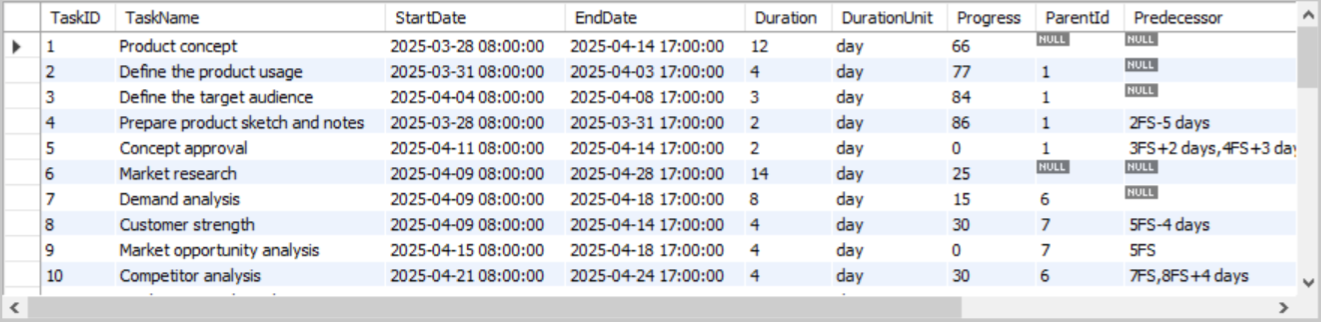

Структура таблицы syncfusion_tasks:

Таблица задач Syncfusion Таблица задач Syncfusion

Создание таблиц DHTMLX​

Создайте две новые таблицы, совместимые с Gantt:

CREATE TABLE IF NOT EXISTS `gantt_tasks` (
`id` INT(11) NOT NULL AUTO_INCREMENT,
`text` VARCHAR(255) NOT NULL,
`start_date` DATETIME NOT NULL,
`end_date` DATETIME NOT NULL,
`duration` INT(11) NOT NULL,
`progress` FLOAT NOT NULL DEFAULT 0,
`parent` INT(11) NOT NULL DEFAULT 0,
`notes` TEXT NULL,
`open` BOOLEAN NOT NULL DEFAULT TRUE,
PRIMARY KEY (`id`)
);

CREATE TABLE IF NOT EXISTS `gantt_links` (
`id` INT(11) NOT NULL AUTO_INCREMENT,
`source` INT(11) NOT NULL,
`target` INT(11) NOT NULL,
`type` VARCHAR(1) NOT NULL,
`lag` INT(11) DEFAULT 0,
PRIMARY KEY (`id`)
);

Миграция существующих данных​

Теперь мигрируйте существующие данные Syncfusion в новые таблицы DHTMLX.

Миграция задач:

INSERT INTO gantt_tasks (id, text, start_date, end_date, duration, progress, parent, notes, open)
SELECT
TaskID,
TaskName, -- TaskName → text
StartDate,
COALESCE(EndDate,
DATE_ADD(StartDate, INTERVAL Duration DAY)), -- Calculate end_date if missing
COALESCE(Duration,
DATEDIFF(EndDate, StartDate)), -- Calculate duration if missing
COALESCE(Progress, 0) / 100, -- Convert percentage (0-100) to decimal (0-1)
COALESCE(ParentId, 0), -- ParentId → parent (0 for root tasks)
info, -- info → notes
COALESCE(isExpand, TRUE) -- isExpand → open
FROM syncfusion_tasks;

Миграция связей (зависимостей)

В структуре данных Syncfusion зависимости хранятся как строки в столбце Predecessor:

  • Примеры форматов: "5", "3,4", "5FS+2", "7SS-1,8FF+3", "2FS-5 days"

В DHTMLX Gantt задачи и связи хранятся в отдельных таблицах. Каждая связь — это строка с:

  • id — идентификатор связи
  • source — идентификатор задачи, от которой начинается зависимость
  • target — идентификатор задачи, к которой заканчивается зависимость
  • type — тип зависимости: "0" (FS), "1" (SS), "2" (FF), "3" (SF)
  • lag — необязательный лаг задачи

Мы реализуем Node.js-скрипт миграции для разбора строк Syncfusion и конвертации в структурированный формат DHTMLX.

Понимание формата предшественителя Syncfusion:

ПримерЗначениеЭквивалент DHTMLX
"5"Задача зависит от задачи 5 (по умолчанию FS)source: 5, type: "0"
"3,4"Зависит от задач 3 и 4Две отдельные связи
"5FS"Зависимость Finish-to-Startsource: 5, type: "0"
"5FS+2"FS с положительным лагом 2 дняsource: 5, type: "0", lag: 2
"5FS-3"FS с отрицательным лагом 3 дняsource: 5, type: "0", lag: -3
"2FS-5 days"FS с лагом, включая текст "days"source: 2, type: "0", lag: -5

Создайте файл migrate-dependencies.js и вставьте в него следующий код:

import { pool } from './server.js';

const LINK_TYPE_MAP = {
FS: '0', // Finish-to-Start
SS: '1', // Start-to-Start
FF: '2', // Finish-to-Finish
SF: '3', // Start-to-Finish
};

/**
* Parse a single predecessor string like "5FS+2" или "7SS-1 days"
* @param {string} predecessor - Single predecessor string
* @returns {object|null} - Parsed link object or null if invalid
*/
function parseSinglePredecessor(predecessor) {
const clean = predecessor.trim();

// Regex pattern to match: TaskID [Type] [+/-Lag]
// Matches: "5", "5FS", "5FS+2", "7SS-1", "3FS+2 days", "8SS-1 days"
const pattern = /^(\d+)(FS|SS|FF|SF)?([\+\-]\d+)?(?:\s+days?)?$/i;
const match = clean.match(pattern);

if (!match) {
console.warn(`Cannot parse predecessor: "${predecessor}"`);
return null;
}

const source = parseInt(match[1]);
const typeCode = match[2] ? match[2].toUpperCase() : 'FS';
const lag = match[3] ? parseInt(match[3]) : 0;

return {
source,
type: LINK_TYPE_MAP[typeCode] || '0',
lag,
};
}

/**
* Parse a full predecessor string that may contain multiple dependencies
* @param {string} predecessorString - Full predecessor string from database (e.g., "3,4FS+2,5SS-1")
* @returns {array} - Array of link objects
*/
function parsePredecessors(predecessorString) {
if (!predecessorString || predecessorString.trim() === '') {
return [];
}

const parts = predecessorString.split(',');
const links = [];

for (const part of parts) {
const link = parseSinglePredecessor(part);
if (link) {
links.push(link);
}
}

return links;
}

async function migrateDependencies() {
const connection = await pool.getConnection();

try {
console.log('Starting dependency migration...\n');

// Step 1: Query all tasks that have predecessors
const [tasks] = await connection.query(
'SELECT TaskID, TaskName, Predecessor FROM syncfusion_tasks WHERE Predecessor IS NOT NULL AND Predecessor != ""'
);

console.log(`Found ${tasks.length} tasks with predecessors\n`);

const linksToInsert = [];
let skippedCount = 0;

// Step 2: Parse each task's predecessor string
for (const task of tasks) {
const targetId = task.TaskID;
const predecessorString = task.Predecessor;
const links = parsePredecessors(predecessorString);

if (links.length === 0) {
console.log(`No valid links parsed`);
skippedCount++;
continue;
}

// Step 3: Create link objects for insertion
for (const link of links) {
linksToInsert.push({
source: link.source,
target: targetId,
type: link.type,
lag: link.lag || 0,
});

const typeName = Object.keys(LINK_TYPE_MAP).find((key) => LINK_TYPE_MAP[key] === link.type);
console.log(`Link: ${link.source} -> ${targetId} (${typeName})`);
}
}

console.log(`\n--- Summary ---`);
console.log(`Tasks processed: ${tasks.length}`);
console.log(`Links to create: ${linksToInsert.length}`);
console.log(`Tasks skipped: ${skippedCount}\n`);

// Step 4: Insert links into database (with transaction)
if (linksToInsert.length > 0) {
await connection.beginTransaction();

try {
// Clear existing links to avoid duplicates
await connection.query('DELETE FROM gantt_links');
console.log('Cleared existing links from gantt_links table');

// Insert each link
for (const link of linksToInsert) {
await connection.query('INSERT INTO gantt_links (source, target, type, `lag`) VALUES (?, ?, ?, ?)', [
link.source,
link.target,
link.type,
link.lag,
]);
}

await connection.commit();
console.log(`Successfully inserted ${linksToInsert.length} links\n`);

const [insertedLinks] = await connection.query('SELECT * FROM gantt_links ORDER BY id');
console.log('Inserted links:');
console.table(insertedLinks);
} catch (error) {
await connection.rollback();
throw error;
}
}

console.log('\nMigration completed successfully!');
} catch (error) {
console.error('Error during migration:', error);
throw error;
} finally {
connection.release();
await pool.end();
}
}

// Run the migration
migrateDependencies().catch(console.error);

Затем добавьте скрипт в ваш файл dhtmlx-demo/package.json:

{
"scripts": {
"migrate-deps": "node migrate-dependencies.js"
}
}

Запустите миграцию:

cd dhtmlx-demo
npm run migrate-deps

Вы можете проверить корректность миграции, выполнив следующие команды:

SELECT * FROM gantt_tasks;
SELECT * FROM gantt_links;

Вы должны увидеть, что все задачи и связи корректно перенесены с правильными соответствиями полей.

Сопоставление полей Syncfusion Task с DHTMLX Gantt​

Syncfusion FieldDHTMLX FieldПримечания
TaskIDidИдентификатор задачи
TaskNametextНазвание задачи
StartDatestart_dateДата начала задачи
EndDateend_dateДата конца задачи (вычисляется в DHTMLX, если не указана)
DurationdurationПродолжительность задачи
DurationUnit(config)DHTMLX Gantt использует глобальную единицу длительности, настроенную через gantt.config.duration_unit. При миграции рекомендуется нормализовать все длительности к одной единице. Если вы хотите иметь разные единицы длительности для разных задач, например, показывать длительности некоторых задач в часах, а для других — в "днях", можно использовать модуль formatter.
ProgressprogressSyncfusion: 0-100%, DHTMLX: 0-1 (десятичное число)
ParentIdparentИдентификатор родительской задачи (0 для корневых задач)
Predecessor(links table)Syncfusion хранит как строку, DHTMLX использует отдельную таблицу gantt_links
info (notes)-Можно добавить как пользовательский столбец. Дополнительная информация: Как добавить настраиваемый столбец в грид
isExpandopenРасширение/свертывание для родительских задач
IndicatorsmarkersDHTMLX использует API gantt.addMarker(). Узнайте больше об добавлении вертикальных маркеров

Шаг 2: Миграция бэкенда (server.js)​

Удаление конечных точек Syncfusion​

Удалите следующие конечные точки, специфичные для Syncfusion, из вашего server.js:

  • app.post('/api/getTasks', ...) - точка загрузки данных Syncfusion
  • app.post('/api/batchTasks', ...) - точка пакетной синхронизации Syncfusion

Установка DHTMLX Gantt и Vite​

Удалите зависимость от Syncfusion:

npm uninstall @syncfusion/ej2

Установите DHTMLX Gantt, следуя руководству по установке:

npm install @dhx/trial-gantt

Также установим Vite в качестве инструмента сборки:

npm install --save-dev vite

Добавление конечной точки загрузки данных​

Будем использовать библиотеку date-format-lite для форматирования дат из формата MySQL DATETIME в формат, ожидаемый DHTMLX.

Установите библиотеку:

npm install date-format-lite

Добавьте GET-эндпойнт для загрузки данных в формате DHTMLX:

import dateFormat from 'date-format-lite';

// GET /data - Load tasks and links
app.get('/data', async (req, res) => {
try {
const [tasks] = await pool.query('SELECT * FROM gantt_tasks ORDER BY id');
const [links] = await pool.query('SELECT * FROM gantt_links');

tasks.forEach((task) => {
if (task.start_date) {
task.start_date = task.start_date.format('YYYY-MM-DD hh:mm:ss');
}
if (task.end_date) {
task.end_date = task.end_date.format('YYYY-MM-DD hh:mm:ss');
}
});

res.json({
tasks,
links,
});
} catch (error) {
console.error('Error loading data:', error);
res.status(500).json({ error: 'Failed to load data' });
}
});

Примечание: Формат ответа отличается от Syncfusion ({ result: [...], count: number }). DHTMLX ожидает { tasks: [], links: [] }.

Добавление CRUD-эндпойнтов для задач и связей​

DHTMLX Gantt DataProcessor использует RESTful-эндпойнты для синхронизации данных с сервером. Каждая операция (создание, обновление, удаление) отправляется отдельным HTTP-запросом с соответствующим методом. Узнайте больше о Server-side integration.

Добавьте обработчики для операций задач:

// Create a new task
app.post('/data/task', async (req, res) => {
try {
const task = getTask(req.body);

const [result] = await pool.query(
`INSERT INTO gantt_tasks (text, start_date, end_date, duration, progress, parent, notes)
VALUES (?, ?, ?, ?, ?, ?, ?)`,
[task.text, task.start_date, task.end_date, task.duration, task.progress, task.parent, task.notes]
);
sendResponse(res, 'inserted', result.insertId);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// Update an existing task
app.put('/data/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
const task = getTask(req.body);
await pool.query(
`UPDATE gantt_tasks
SET text = ?, start_date = ?, end_date = ?, duration = ?, progress = ?, parent = ?, notes = ?
WHERE id = ?`,
[task.text, task.start_date, task.end_date, task.duration, task.progress, task.parent, task.notes, taskId]
);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// Delete a task
app.delete('/data/task/:id', async (req, res) => {
try {
const taskId = req.params.id;
await pool.query('DELETE FROM gantt_tasks WHERE id = ?', [taskId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

Добавьте обработчики для операций над связями (зависимостями):

// POST /data/link - Create new link
app.post('/data/link', async (req, res) => {
try {
const link = getLink(req.body);
const [result] = await pool.query('INSERT INTO gantt_links (source, target, type) VALUES (?, ?, ?)', [
link.source,
link.target,
link.type,
]);
sendResponse(res, 'inserted', result.insertId);
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// PUT /data/link/:id - Update existing link
app.put('/data/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
const link = getLink(req.body);
await pool.query('UPDATE gantt_links SET source = ?, target = ?, type = ? WHERE id = ?', [
link.source,
link.target,
link.type,
linkId,
]);
sendResponse(res, 'updated');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

// DELETE /data/link/:id - Delete link
app.delete('/data/link/:id', async (req, res) => {
try {
const linkId = req.params.id;
await pool.query('DELETE FROM gantt_links WHERE id = ?', [linkId]);
sendResponse(res, 'deleted');
} catch (error) {
sendResponse(res, 'error', null, error);
}
});

Добавление вспомогательных функций​

Также добавим вспомогательные функции для обработки данных и отправки ответов:

// Helper: Parse task data from request
function getTask(data) {
return {
text: data.text,
start_date: data.start_date,
end_date: data.end_date,
duration: data.duration || 1,
progress: parseFloat(data.progress) || 0,
parent: data.parent || 0,
notes: data.notes || null,
};
}

// Helper: Parse link data from request
function getLink(data) {
return {
source: data.source,
target: data.target,
type: data.type,
};
}

// Helper: Send response to DataProcessor
function sendResponse(res, action, tid = null, error = null) {
if (error) {
console.error('Error:', error);
return res.status(500).json({ action: 'error', message: error.message });
}
const result = { action };
if (tid !== null) result.tid = tid;
res.json(result);
}

Очистка данных задач (защита от XSS)​

DHTMLX Gantt отображает поля, такие как текст задачи, как HTML и по умолчанию не экранирует их — поэтому любые разметки в мигрированных данных (или введенные позже пользователем) отображаются как есть — потенциальный вектор XSS. Syncfusion и большинство других библиотек ведут себя так же, поэтому стоит обрабатывать это явно во время миграции.

Очистка на сервере (рекомендовано). Очистите текстовые поля перед попаданием в базу данных:

npm install isomorphic-dompurify
import DOMPurify from 'isomorphic-dompurify';

function getTask(data) {
return {
text: DOMPurify.sanitize(data.text),
notes: data.notes ? DOMPurify.sanitize(data.notes) : null,
// ...остальные поля без изменений
};
}

Экранирование на клиенте (модульная защита). Переопределите шаблоны, которые рендерят текст задачи, в src/app/app.ts:

const escapeHTML = (value: unknown) =>
String(value ?? '').replace(/[&<>"']/g, (ch) =>
({ '&': '&amp;', '<': '&lt;', '>': '&gt;', '"': '&quot;', "'": '&#39;' }[ch] as string));

gantt.templates.task_text = (start, end, task) => escapeHTML(task.text);
// также экранируйте любой пользовательский столбец грида, который показывает текст задачи: template: (task) => escapeHTML(task.text)

Для полного набора рекомендаций — политики безопасности контента, очистка при загрузке изображений и руководство по предотвращению SQL-инъекций — см. руководство Application Security.


Шаг 3: Миграция фронтенда с Vite​

Настройка конфигурации Vite​

Создайте файл vite.config.js в корне проекта:

import { defineConfig } from 'vite';

export default defineConfig({
root: './src',
server: {
port: 5173,
proxy: {
'/data': {
target: 'http://localhost:1337',
changeOrigin: true,
},
},
},
build: {
outDir: 'dist',
emptyOutDir: true,
},
});

Организуйте проект по следующей структуре:

dhtmlx-demo/
├── src/ # Фронтенд-исходники
│ ├── app/
│ │ └── app.ts # Инициализация Gantt
│ ├── index.html # Главный HTML-файл
│ ├── resources/
│ └── styles/
├── e2e/ # End-to-end тесты (опционально)
├── .env.example
├── .gitignore
├── migrate-dependencies.js # Скрипт миграции зависимостей
├── package.json # Зависимости проекта
├── server.js # Express сервер
├── setup.sql # Скрипт настройки базы данных
├── tsconfig.json # Конфигурация TypeScript
└── vite.config.js # Конфигурация Vite

Обновление index.html​

Обновите index.html следующим образом:

<!DOCTYPE html>
<html lang="en">
<head>
<title>DHTMLX Gantt Chart Demo</title>
<meta charSet="utf-8" />
<meta name="viewport" content="width=device-width, initial-scale=1.0, user-scalable=no" />
<meta name="description" content="DHTMLX Gantt Chart - MySQL Integration Demo" />
<meta name="author" content="DHTMLX" />

<style>
html,
body {
margin: 0;
padding: 0;
height: 100%;
width: 100%;
font-family: Arial, sans-serif;
}

.container {
width: 100%;
height: 100%;
display: flex;
flex-direction: column;
padding: 20px;
box-sizing: border-box;
}

h1 {
color: #333;
margin: 0 0 20px 0;
}

#gantt_here {
flex-grow: 1;
width: 100%;
}
</style>
</head>

<body>
<div class="container">
<h1>DHTMLX Gantt Chart - MySQL Integration Demo</h1>
<div id="gantt_here"></div>
</div>

<script type="module" src="./app/app.ts"></script>
</body>
</html>

Примечание: идентификатор контейнера изменён на gantt_here, что является обычной практикой для DHTMLX Gantt.

Обновление src/app/app.ts​

В файле src/app/app.ts удалите все импорты и код Syncfusion и замените их инициализацией DHTMLX Gantt:

import '@dhx/trial-gantt/codebase/dhtmlxgantt.css';
import { Gantt } from '@dhx/trial-gantt';

const gantt = Gantt.getGanttInstance();

gantt.config.date_format = '%Y-%m-%d %H:%i:%s';
gantt.config.scale_height = 50;

gantt.config.scales = [
{ unit: 'month', step: 1, format: '%F %Y' },
{ unit: 'day', step: 1, format: '%d' },
];

gantt.config.lightbox.sections = [
{ name: 'description', height: 38, map_to: 'text', type: 'textarea', focus: true },
{ name: 'time', height: 72, type: 'duration', map_to: 'auto' },
{ name: 'notes', height: 70, map_to: 'notes', type: 'textarea' },
];

gantt.init('gantt_here');
gantt.load('/data');

const dp = gantt.createDataProcessor({
url: '/data', // Base URL for REST endpoints
mode: 'REST', // Use RESTful mode
});

DataProcessor автоматически:

  • будет отправлять POST-запросы на /data/task при создании задач
  • будет отправлять PUT-запросы на /data/task/:id при обновлении задач
  • будет отправлять DELETE-запросы на /data/task/:id при удалении задач
  • будет обрабатывать связи аналогично через конечные точки /data/link

Обновление скриптов package.json​

Обновите скрипты вашего package.json для использования Vite:

{
"scripts": {
"dev": "vite",
"build": "vite build",
"preview": "vite preview",
"server": "nodemon server.js",
"migrate-deps": "node migrate-dependencies.js"
}
}

Шаг 4: Тестирование миграции​

Запуск приложения​

Для режима разработки требуется запустить два процесса:

Терминал 1 — Backend (Express):​

npm run server

Это запускает API-сервер по адресу http://localhost:1337 (или указанный вами порт)

Терминал 2 — Frontend (Vite):​

npm run dev

Это запускает Vite dev-сервер по адресу http://localhost:5173. Откройте браузер и перейдите по адресу http://localhost:5173. Vite будет проксировать API-запросы к Express-бэкенду автоматически.

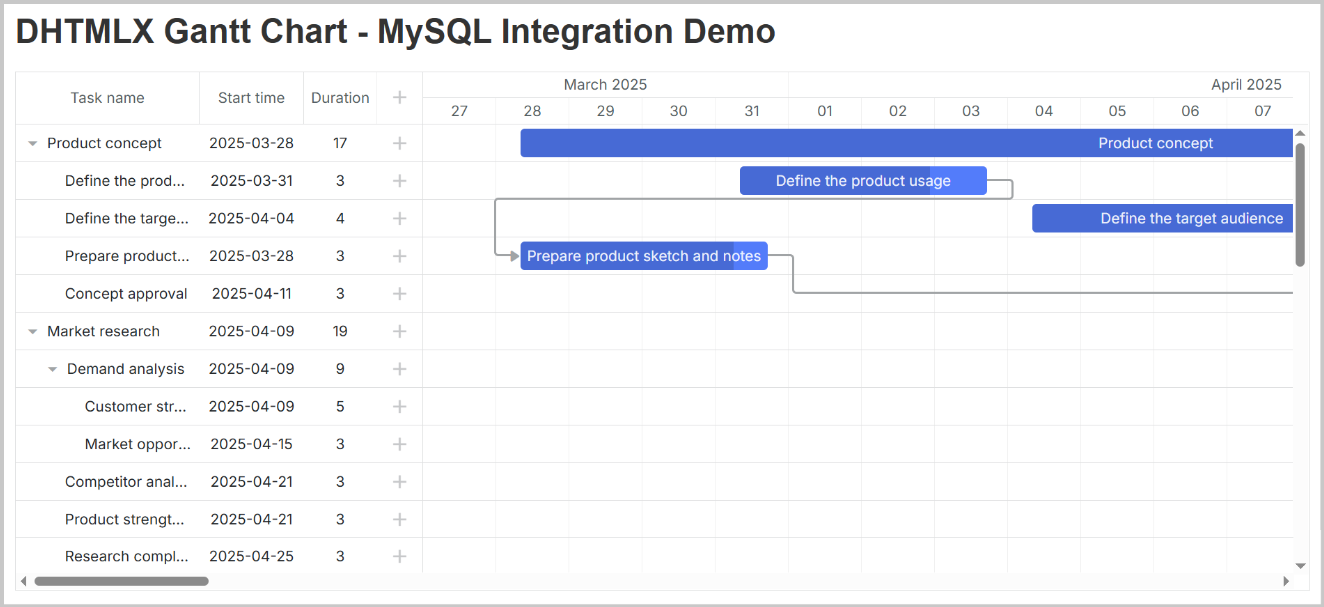

Вы должны увидеть диаграмму Gantt DHTMLX с данными, загруженными из базы данных:

Gantt with data loaded

Дальнейшие шаги​

  • Ознакомьтесь с документацией по DHTMLX Gantt для расширенных возможностей: DHTMLX Gantt documentation
  • Просмотрите API reference для вариантов кастомизации
  • Посмотрите примеры DHTMLX Gantt samples для примеров реализации
Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
