Расчет рабочего времени

По умолчанию dhtmlxGantt вычисляет длительность задач в календарном времени. Предполагается, что итоговая длительность задач может включать выходные и праздники.

заметка

См. статью Отображение даты окончания задачи и включительные даты окончания, чтобы узнать формат даты окончания задачи.

Включение расчета рабочего времени​

Чтобы обеспечить вычисление длительности задач во времени рабочего времени, используйте опцию work_time:

Включение режима, при котором длительность задач рассчитывается во временном интервале рабочего времени

gantt.config.work_time = true;     // исключает нерабочее время из вычислений /*!*/
gantt.config.skip_off_time = true; /*!*/ // скрывает нерабочее время на диаграмме

gantt.init("gantt_here");

Обратите внимание, что конфигурационная опция skip_off_time доступна только в PRO-версии.

Длительность включает только рабочие дни

заметка

В зависимости от значения duration_unit dhtmlxGantt вычисляет длительность задач в разных единицах времени (например, при duration_unit = "hour" длительность считается в рабочих часах).

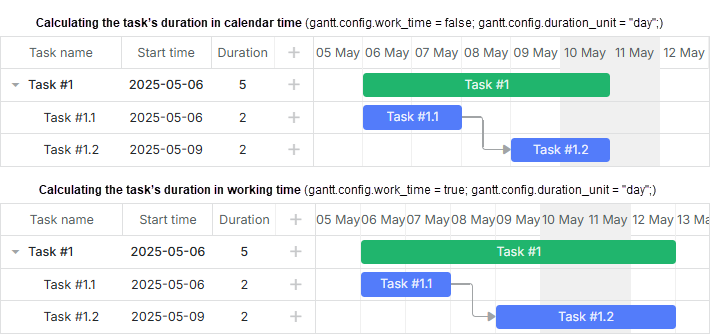

calculating_different_time

Длительность задачи в десятичном формате​

информация

Эта функциональность доступна только в PRO-издании.

Начиная с версии v6.3 dhtmlxGantt позволяет задавать длительности задач в десятичном формате ("2.5 days",

"0.5 hours", "3.75 hours") через модуль Duration Formatter.

Важно помнить, что внутри Gantt длительность задач всегда хранится как целые значения.

В то же время предоставляемый модуль позволяет преобразовывать длительность задач из введённого пользователем формата в формат, который хранится в Gantt (например, вместо введённого "1.5 hours" Gantt сохранит количество минут — 90). Кроме того, сохранённые значения можно конвертировать в читаемый формат (из 12 hours в "0.5 days").

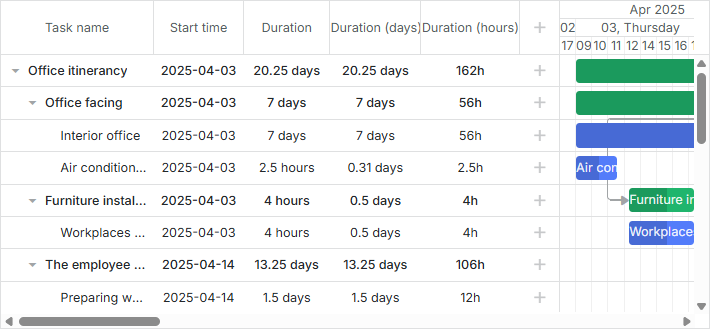

decimal_duration

заметка

Длительность задач может быть представлена как доля часа, дня или любой другой единицы, поддерживаемой конфигурацией duration_unit, за исключением минут.

Реализация десятичного формата​

Чтобы обеспечить отображение длительности задач в десятичном формате, следуйте нижеприведённой логике:

gantt.config.work_time = true;
gantt.config.duration_unit = "minute"; /*!*/

Обратите внимание, что длительности задач следует хранить в меньшей единице, чем единицы значений, отображаемых в десятичном формате. Проще говоря:

  • если вы хотите, чтобы пользователь мог задавать длительности как дробь часа (например, "0.5 hours"), вам нужно установить duration_unit в minute

  • если вы хотите, чтобы пользователь мог задавать длительности как дробь дня, вам нужно установить duration_unit в hour. В этом случае пользователи смогут ввести длительность задачи как "0.5 day", но "0.5 hour" будет округлена до 1 часа, поскольку длительность будет храниться в целочисленных часах.

заметка

По умолчанию даты задач привязаны к шкале времени. Если у вас шкала времени в днях, возможно, стоит отключить её, чтобы можно было перетаскивать задачу на другие часы внутри дня.

Чтобы включить это перетаскивание, необходимо отключить round_dnd_dates и задать подходящее значение time_step.

Например:

// глобальный шаг времени 15 минут, требует использования "minute" как единиц длительности
gantt.config.time_step = 15;
gantt.config.round_dnd_dates = false;

или

// глобальный шаг времени равен одному часу,
// такое значение может использоваться при установке duration_unit в "hour"
gantt.config.time_step = 60;
gantt.config.round_dnd_dates = false;
  • создайте объект formatter для форматирования длительности задач:
// форматирование длительности
const formatter = gantt.ext.formatters.durationFormatter({
enter: "day",
store: "minute", // duration_unit
format: "day",
hoursPerDay: 8,
hoursPerWeek: 40,
daysPerMonth: 30
});
  • добавьте объект formatter в колонку "Duration", определив функцию шаблона, которая будет возвращать отформатированную длительность задачи, через атрибут template в параметрах колонок:
gantt.config.columns = [
{ name: "text", tree: true, width: 170, resize: true, editor: textEditor },
{ name: "start_date", align: "center", resize: true, editor: dateEditor },
{ name: "duration", label: "Duration", resize: true, align: "center",
template: task => formatter.format(task.duration), width: 100 },
{ name: "add", width: 44 }
];
  • добавьте объект formatter в секцию lightbox, указав свойство formatter для элемента управления time:
gantt.config.lightbox.sections = [
{ name: "description", map_to: "text", type: "textarea", height: 70, focus: true },
{ name: "time", map_to: "auto", type: "duration", formatter: formatter }
];
  • если включено inline-редактирование в Grid, также необходимо добавить объект formatter в объект durationEditor через атрибут formatter:
const durationEditor = {
type: "duration",
map_to: "duration",
formatter: formatter, /*!*/
min: 0,
max: 1000
};

gantt.config.columns = [
{ name: "text", tree: true, width: 170, resize: true },
{ name: "start_date", align: "center", resize: true },
{ name: "duration", label: "Duration", resize: true, align: "center",
template: (task) => formatter.format(task.duration),
editor: durationEditor, width: 100 },
{ name: "add", width: 44 }
];
заметка

Если у вас уже есть Gantt с длительностями задач, сохранёнными в минутах, часах или любой другой единице, вы также можете использовать модуль [Duration Formatter] для отображения длительностей в десятичном формате.

Глобальные настройки​

Установка рабочего времени​

По умолчанию рабочее время следующее:

  • Рабочие дни: понедельник - пятница.
  • Рабочие часы: 8:00 - 12:00, 13:00 - 17:00.

Чтобы изменить стандартное рабочее время, используйте метод setWorkTime:

Установка собственного рабочего времени
// изменяет рабочее время рабочих дней
gantt.setWorkTime({ hours: ["9:00-18:00"] });

// делает каждую пятницу выходным днем
gantt.setWorkTime({ day: 5, hours: false });

// изменяет рабочее время для пятниц и суббот
gantt.setWorkTime({ day: 5, hours: ["8:00-12:00"] });
gantt.setWorkTime({ day: 6, hours: ["8:00-12:00"] });

// делает конкретную дату рабочим днем
gantt.setWorkTime({ date: new Date(2025, 2, 31) });

// делает конкретную дату выходным днем
gantt.setWorkTime({ date: new Date(2025, 0, 1), hours: false });

Связанный пример: Custom working days and time

Установка рабочих часов для ночной смены​

Настройки рабочего времени для атрибута hours объекта конфигурации метода setWorkTime должны задаваться от меньшего интервала к большему, то есть в возрастающем порядке. В случае, если настройки времени заданы по убыванию, часть из них будет проигнорирована. В примере ниже промежутки времени после 18:00 будут проигнорированы:

// ниже приведенные настройки неверны
gantt.setWorkTime({ day: 5, hours: ["16:00-18:00", "14:00-15:00", "08:00-10:00"] });
gantt.setWorkTime({ day: 5, hours: ["16:00-18:00", "00:00-04:00", "05:00-06:00"] });

Если вам нужно задать настройки рабочего времени для ночной смены, задавайте их следующим образом:

  • в течение 24 часов для первого дня
  • в течение 24 часов для следующего дня

Например:

gantt.setWorkTime({ day: 5, hours: ["16:00-18:00"] });
gantt.setWorkTime({ day: 6, hours: ["00:00-04:00", "05:00-06:00"] });

Настройка правил рабочего времени​

Существует возможность настраивать разные правила рабочего времени для разных периодов времени с использованием атрибута customWeeks метода setWorkTime. Например, можно изменить стандартное рабочее время на зимние месяцы:

//изменение рабочего времени для зимних месяцев
gantt.setWorkTime({
customWeeks: {
winter: {
from: new Date(2025, 11, 1), // 1 декабря 2025 года
to: new Date(2026, 2, 1), // 1 марта 2026 года 00:00
hours: ["9:00-13:00", "14:00-16:00"],
days: [1, 1, 1, 1, 0, 0, 0]
}
}
});

Чтобы задать рабочее время не только по часам, но и с учётом минут (например, "8:15-12:45"), установите конфигурацию duration_unit в "minute".

Установка собственного рабочего времени вплоть до минут
gantt.config.duration_unit = "minute";

// устанавливает рабочее время вплоть до минут
gantt.setWorkTime({ hours: ["8:15-12:45"] });
заметка

Формат рабочего времени, который применялся до версии 7.0, продолжит работать как и раньше:

gantt.setWorkTime({ hours: [9, 18] });

Перезапись правила рабочего времени​

Обратите внимание, что при каждом следующем вызове метода для той же даты предыдущее правило рабочего времени будет перезаписано. Поэтому, если необходимо снять какое-либо правило, вызывайте метод setWorkTime с другой конфигурацией:

gantt.setWorkTime({ hours: ["8:00-12:00"] });
gantt.setWorkTime({ hours: ["13:00-17:00"] });
// результат вышеуказанных команд будет работать как рабочее время 13:00-17:00
// и не будет смешивать оба правила

Установка пользовательских рабочих дней/выходных дней​

Обратите внимание, что невозможно применить настройки рабочего времени, которые не включают рабочие дни/часы. Например, так:

gantt.setWorkTime({ day: 0, hours: [] });
gantt.setWorkTime({ day: 1, hours: [] });
gantt.setWorkTime({ day: 2, hours: [] });
gantt.setWorkTime({ day: 3, hours: [] });
gantt.setWorkTime({ day: 4, hours: [] });
gantt.setWorkTime({ day: 5, hours: [] });
gantt.setWorkTime({ day: 6, hours: [] });

В результате Gantt проигнорирует применение метода к одному из рабочих дней, но рабочие часы останутся.

Если вы попытаетесь рассчитать ближайшее рабочее время или длительность от какой-либо даты, не будет ни такой даты, ни длительности. Это означает, что настройка такого календаря не имеет смысла. Даже если вы установите определённые даты с рабочими часами, работа будет некорректной, потому что Gantt может рассчитывать даты только в пределах диапазона дат, включающего рабочие дни/часы. Попытка расчёта дат за пределами диапазона приведёт к отсутствию даты и к различным ошибкам.

Если вы хотите создать календарь, в котором некоторые месяцы или даже годы будут состоять только из нерабочих дней, используйте настройку customWeeks метода setWorkTime(). Чтобы задать рабочие дни/часы в необходимом диапазоне, необходимо:

  • разделить диапазон на периоды без рабочих часов
  • задать рабочие часы для нужных дат
gantt.setWorkTime({ date: new Date(2025, 3, 10), hours: ["8:00-12:00"] })
gantt.setWorkTime({ date: new Date(2025, 3, 11), hours: ["13:00-17:00"] })

gantt.setWorkTime({
customWeeks: {
period1: {
from: new Date(2025, 3, 1),
to: new Date(2025, 3, 10),
hours: false,
},

period2: {
from: new Date(2025, 3, 12),
to: new Date(2025, 5, 1),
hours: false,
},

}
});

Связанный пример Using customWeeks to make all days in the calendar days-off

Отмена рабочего времени​

Вы можете отменить установленное рабочее время с помощью метода unsetWorkTime:

// изменяет рабочее время рабочих дней с ["8:00-17:00"] на ["8:00-12:00"]
gantt.setWorkTime({ hours: ["8:00-12:00"] });
// отменяет рабочее время
gantt.unsetWorkTime({ hours: ["8:00-12:00"] });

Проверка рабочего времени​

Чтобы проверить, является ли указанная дата рабочим временем, используйте метод isWorkTime:

// делает 1 января 2025 года выходным днём
gantt.setWorkTime({ date: new Date(2025, 0, 1), hours: false });
gantt.isWorkTime(new Date(2025, 0, 1)); // -> false /*!*/

// делает 15 марта 2025 года рабочим днём с 9:00 до 18:00
gantt.setWorkTime({ date: new Date(2025, 2, 15), hours: ["8:00-17:00"] });
gantt.isWorkTime(new Date(2025, 2, 15, 10, 0), "hour"); // -> true /*!*/
gantt.isWorkTime(new Date(2025, 2, 15, 8, 0), "hour"); // -> false /*!*/

Связанный пример: Correct task position on drag

Получение рабочего времени​

Чтобы получить рабочие часы указанной даты, используйте метод getWorkHours:

gantt.getWorkHours(new Date(2025, 3, 30)); // -> ["8:00-17:00"]

Чтобы получить ближайший рабочий день к указанной дате, используйте метод getClosestWorkTime:

gantt.getClosestWorkTime(new Date(2025, 3, 30));

Повторение определённого рабочего времени​

Часто требуется задать рабочее время, которое повторяется только в определённые дни (например, последняя пятница месяца — короткий день, 25 декабря — праздник), но на протяжении всего срока проекта.

Текущая версия dhtmlxGantt не предоставляет отдельных конфигураций для установки такого типа рабочего времени.

Библиотека позволяет только:

  • задать рабочее время для дня недели (понедельник, вторник...)
  • задать рабочее время для конкретной даты (4 июня 2025 года)
  • переопределить правила рабочего времени для диапазона дат (1 июня 2025 года - 1 сентября 2025 года)

Поэтому, если у вас есть исключения из правил рабочего времени, вам нужно вручную получить даты, соответствующие вашему правилу, и применить настройки рабочего времени к каждой из этих дат отдельно.

Например, у вас есть проект длительностью 5 лет, и вы хотите сделать 1 января выходным днём, а последнюю пятницу каждого месяца — коротким днём.

Чтобы задать 1 января как выходной день, можно просто захардкодить значения, как в примере:

gantt.setWorkTime({ hours: false, date: new Date(2025, 0, 1) });
gantt.setWorkTime({ hours: false, date: new Date(2026, 0, 1) });
gantt.setWorkTime({ hours: false, date: new Date(2027, 0, 1) });
gantt.setWorkTime({ hours: false, date: new Date(2028, 0, 1) });
gantt.setWorkTime({ hours: false, date: new Date(2029, 0, 1) });

А вот пример кода, показывающий, как сделать последнюю пятницу месяца коротким днём на протяжении всего проекта:

const lastFridayOfMonth = (date) => {
let lastDay = new Date(date.getFullYear(), date.getMonth() + 1, 0);

if (lastDay.getDay() < 5) {
lastDay.setDate(lastDay.getDate() - 7);
}

lastDay.setDate(lastDay.getDate() - (lastDay.getDay() - 5));

return lastDay;
};

const projectStart = new Date(2025, 5, 1);
const projectEnd = new Date(2026, 5, 1);
let currentDate = new Date(projectStart);

while (currentDate <= projectEnd) {
const lastFriday = lastFridayOfMonth(currentDate);
gantt.setWorkTime({ hours: ["8:00-12:00", "13:00-15:00"], date: lastFriday });
currentDate = gantt.date.add(currentDate, 1, "month");
}

Выделение времени выходных​

Чтобы выделить время выходных в области диаграммы, используйте шаблон timeline_cell_class:

gantt.templates.timeline_cell_class = (task, date) =>
!gantt.isWorkTime({ task, date }) ? "week_end" : "";

Связанный пример: Custom working days and time

Подробнее см. в статье Highlighting Time Slots.

заметка

Чтобы скрыть период выходных, используйте технику, описанную в статье - Hiding Time Units in the Scale.

Несколько календарей рабочего времени​

Помимо глобальных настроек рабочего времени, Gantt позволяет создавать несколько календарей рабочего времени. Вы можете назначать их отдельным задачам или группам задач.

Создание календаря рабочего времени​

Новый экземпляр календаря можно создать с помощью метода createCalendar.

Этот метод предполагает два возможных варианта:

  • при вызове без параметров создаётся календарь полного времени: 24 рабочих часа в день, 7 дней в неделю
const calendar = gantt.createCalendar();
  • если у вас уже есть готовый календарь и вы хотите использовать его для создания нового с другими опциями, вы можете передать ваш календарь в качестве параметра методу createCalendar
const newCalendar = gantt.createCalendar(calendar);

Объект календаря изначально отсоединён от Gantt и не будет влиять, пока вы не добавите его в Gantt.

Добавление календаря в Gantt​

После создания календаря его нужно добавить в Gantt с помощью метода addCalendar. Снова существуют два варианта:

  • добавить существующую конфигурацию календаря
const calendarId = gantt.addCalendar(calendar);
  • задать новую конфигурацию календаря, которая включает id календаря и объект worktime с рабочими днями и часами:
const calendarId = gantt.addCalendar({
id: "custom", // optional
worktime: {
hours: ["8:00-17:00"],
days: [1, 1, 1, 1, 1, 1, 1]
}
});
заметка

Вы также можете использовать эту опцию для создания календаря.

Установка разных рабочих часов для разных временны́х периодов​

Начиная с v7.1, появилась возможность устанавливать разные правила рабочего времени для разных периодов внутри одного календаря. Например, можно применить отдельное расписание для зимних месяцев при добавлении календаря в Gantt. Для этого нужно использовать свойство customWeeks метода addCalendar:

const calendarId = gantt.addCalendar({
id: "global", // optional
worktime: {
hours: ["8:00-17:00"],
days: [1, 1, 1, 1, 1, 1, 1],
customWeeks: {
winter: {
from: new Date(2025, 11, 1), // December 1st, 2025
to: new Date(2026, 2, 1), // March 1st, 00:00, 2026
hours: ["9:00-13:00", "14:00-16:00"],
days: [1, 1, 1, 1, 0, 0, 0]
}
}
}
});

Связанный пример: Different worktimes for different time periods

Изменение рабочих часов​

Вы можете изменить рабочее время для отдельных дней нужного календаря через метод setWorkTime():

const calendar = gantt.getCalendar("custom");
calendar.setWorkTime({ day: 6, hours: ["8:00-12:00"] });
calendar.setWorkTime({ date: new Date(2025, 0, 1), hours: ["8:00-12:00"] });

Получение календарей​

Вы можете получить объекты календарей работы и работать с ними позднее. Есть несколько доступных вариантов, которые описаны ниже.

Получение глобального календаря Gantt​

Чтобы получить объект глобального календаря Gantt с помощью метода getCalendar:

const calendar = gantt.getCalendar(id);

Объект calendar является экземпляром интерфейса calendar.

Глобальный экземпляр календаря (глобальные настройки) доступен по заранее заданному id "global":

const globalSettings = gantt.getCalendar("global");

Этот календарь используется методами рабочих часов guidances/working-time.md#global-settings) по умолчанию, если другой календарь не указан. Он назначается задачам по умолчанию.

Получение текущего календаря задачи​

Чтобы получить объект рабочего календаря, назначенного конкретной задаче, примените метод getTaskCalendar. Вам нужно передать объект задачи этому методу:

const task = gantt.getTask(taskId);
const calendar = gantt.getTaskCalendar(task);

if (calendar.isWorkTime(date)) {
alert("TaskWorkTime");
}

Связанный пример: Task level calendars

Если рабочее время выключено в конфигурации gantt, метод вернёт календарь 24/7.

Использование глобальных методов для доступа к календарям​

Методы work time объекта Gantt можно использовать для вычисления длительности времени конкретной задачи без обращения к её календарю вручную.

В этом случае методы принимают объект-аргумент, где соответствующий объект "task" передаётся как одна из свойств.

if (gantt.isWorkTime({ date: date, task: task })) {
alert(`Work time of a task: ${task.text}`);
}

Что эквивалентно:

const calendar = gantt.getTaskCalendar(task);

if (calendar.isWorkTime({ date: date })) {
alert(`Work time of a task: ${task.text}`);
}
const endDate = gantt.calculateEndDate({
start_date: date, duration: duration, task: task
});
// или
const endDate = gantt.calculateEndDate(task);
const duration = gantt.calculateDuration({
start_date: start, end_date: end, task: task
});
// или
const duration = gantt.calculateDuration(task);
const closestTime = gantt.getClosestWorkTime({ date: date, task: task });

Получение всех календарей Gantt​

Чтобы получить все календарь, добавленные в Gantt (как глобальный, так и те, что назначены отдельным задачам), используйте метод getCalendars:

const calendars = gantt.getCalendars();

Метод возвращает массив объектов интерфейса Calendar.

Удаление календарей​

Если календарь больше не нужен, его можно легко удалить с помощью метода deleteCalendar. Нужно передать идентификатор календаря в этот метод:

// добавление календаря
gantt.addCalendar({
id: "custom",
worktime: {
hours: ["8:00-17:00"],
days: [1, 1, 1, 1, 1, 1, 1]
}
});

// удаление календаря
gantt.deleteCalendar("custom");

Назначение календаря задаче​

Чтобы назначить задаче рабочий календарь, необходимо указать id календаря и объект worktime с рабочими днями и часами:

gantt.addCalendar({
id: "custom", // optional
worktime: {
hours: ["8:00-17:00"],
days: [1, 1, 1, 1, 1, 1, 1]
}
});

и затем задать id календаря как значение атрибута "calendar_id" в объекте задачи:

{
id: 2, text: "Task #1", start_date: "02-04-2025", duration: 8,
calendar_id: "custom" /*!*/
}

Вы можете изменить имя свойства задачи, отвечающее за привязку календаря к задаче, через конфигурационный параметр calendar_property:

gantt.config.calendar_property = "property_name";

Связанный пример: Task level calendars

Назначение календаря ресурсу​

информация

Эта функциональность доступна только в PRO-версии.

Также возможно назначить конкретный рабочий календарь задачам, требующим определённых ресурсов (людей, приборов и т. д.).

Например, можно задать индивидуальные календари для задач, в зависимости от пользователя, к которому прикреплена задача. Порядок действий будет следующим:

  • определить свойство объекта задачи, которое будет хранить id ресурса через конфигурационный атрибут [resource_property]. В примере ниже свойство с именем user будет хранить id пользователей:
gantt.config.resource_property = "user";
  • использовать настройку resource_calendars, чтобы добавить нужный календарь для каждого пользователя и сгруппировать календари в один объект.
gantt.config.resource_calendars = {
1 : gantt.addCalendar({
worktime: {
days: [0, 1, 1, 1, 1, 1, 0]
}
}),
2 : gantt.addCalendar({
worktime: {
days: [1, 0, 0, 0, 0, 0, 1]
}
}),
3 : gantt.addCalendar({
worktime: {
days: [0, 1, 1, 1, 0, 1, 1]
}
})
};

Объект содержит набор пар ключ:значение, где ключ — это id ресурса, а значение соответствует id календарей, возвращаемых методом addCalendar.

  • укажите атрибут user в конфигурационных объектах задач. В качестве значения этого атрибута используйте ключ необходимого календаря из объекта, определённого в конфигурации resource_calendars:
{ id: 1, user: 1, text: "Project #2", start_date: "01-04-2025", duration: 5 },
{ id: 2, user: 0, text: "Task #1", start_date: "02-04-2025", duration: 2 },
{ id: 3, user: 2, text: "Task #2", start_date: "11-04-2025", duration: 4 },
{ id: 4, user: 3, text: "Task #3", start_date: "13-04-2025", duration: 3 },
{ id: 5, user: 0, text: "Task #1.1", start_date: "02-04-2025", duration: 7 },
{ id: 6, user: 1, text: "Task #1.2", start_date: "03-04-2025", duration: 7 }

Resource level calendars

заметка

Обратите внимание: если у задачи есть как собственный календарь, так и календарь ресурса, собственный календарь имеет более высокий приоритет и переопределяет настройки календаря ресурса.

Объединение нескольких календарей​

Начиная с v7.0, появилась возможность объединять несколько календарей в один.

Например, вы хотите задать двух или более ресурсов с разными рабочими календарями для одной задачи. Часы первого — с 9:00 до 15:00, часы другого — с 12:00 до 17:00. В результате их объединения вы получите один календарь с рабочими часами с 12:00 до 15:00.

Установка конфигурации dynamic_resource_calendars в true автоматически активирует эту возможность:

gantt.config.dynamic_resource_calendars = true;

Связанный пример: Merge work Calendars of different resources

Но можно также объединять календари вручную с помощью метода mergeCalendars:

const johnCalendarId = gantt.addCalendar({
worktime: {
hours: ["0:00-24:00"],
days: [0, 1, 1, 1, 1, 1, 0]
}
});

const mikeCalendarId = gantt.addCalendar({
worktime: {
hours: ["8:00-12:00", "13:00-17:00"],
days: [0, 1, 1, 1, 1, 1, 0]
}
});

const joinedCalendar = gantt.mergeCalendars(
gantt.getCalendar(mikeCalendarId),
gantt.getCalendar(johnCalendarId)
);

Узнайте логику объединения рабочих часов в статье mergeCalendars().

Назначение календаря проекту​

информация

Эта функциональность доступна только в PRO-версии.

Существует возможность задать календарь работы не только для конкретной задачи или ресурса, но и для проекта, чтобы задачи могли наследовать календарь, к которому привязан их родительский проект.

Логика наследования календаря задачей следующая:

  • если пользователь назначает календарь для подпроекта с задачами, все его задачи будут использовать этот календарь;
  • если у задачи будет назначен личный календарь, она будет использовать свой календарь, а не календарь родительского проекта.

Чтобы включить эту функциональность, необходимо установить конфигурационный параметр inherit_calendar в true. По умолчанию этот параметр отключён.

gantt.config.inherit_calendar = true;
  • Если true, задачи без назначенного календаря будут использовать календарь, назначенный их суммарному родителю (который в свою очередь может получить календарь от своего родителя).
  • Если false, задачи без календаря будут использовать глобальный календарь.

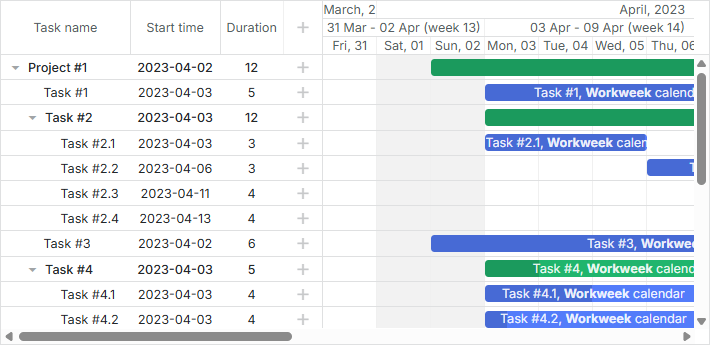

По умолчанию в примере задачи наследуют календари от своих родительских проектов. Если у задачи другой календарь, будет использоваться этот календарь. Таким образом, "Task #2.2" и "Task #3" используют календари "Full week", отличающиеся от родительских проектов:

Working calendar for project

Связанный пример: Project level calendars

Динамическое изменение календаря​

Начиная с v7.0, Gantt отслеживает изменение календаря задачи и автоматически пересчитывает время задач.

Однако вы можете вручную обновлять график выполнения задачи при изменении календаря. Например, календарь можно изменить через lightbox:

const updateTaskTiming = (task) => {
task.start_date = gantt.getClosestWorkTime({
dir: "future",
date: task.start_date,
unit: gantt.config.duration_unit,
task: task
});
task.end_date = gantt.calculateEndDate(task);
};

gantt.attachEvent("onLightboxSave", (id, task, is_new) => {
updateTaskTiming(task);
return true;
});

Или можно определить перерасчёт всех задач по требованию:

gantt.batchUpdate(() => {
gantt.eachTask((task) => {
task.start_date = gantt.getClosestWorkTime({
dir: "future",
date: task.start_date,
unit: gantt.config.duration_unit,
task: task
});
task.end_date = gantt.calculateEndDate(task);
gantt.updateTask(task.id);
});
});

Связанный пример: Toggle working time settings and move the task to the working date

Связанный пример: Toggle working time settings and recalculate the task's end dates

Визуализация баров задач в дни/недели на основе рабочего времени​

Начиная с версии 9.1 Gantt позволяет указать настройку projection в конфигурации объекта задачи. С помощью этого свойства можно задать положение и размер полос задач на шкалах Day и Week в зависимости от рабочего времени, а не от интервала 00:00-24:00.

Подробное описание возможностей проектирования шкал можно найти в соответствующем руководстве: в связанном руководстве.
