Перейти к основному содержимому

Пользовательские элементы в области временной шкалы

информация

Эта функциональность доступна только в редакции PRO

dhtmlxGantt предоставляет встроенную функциональность (built-in functionality), которая по умолчанию позволяет отрисовывать такие дополнительные элементы, как базовые линии, дедлайны и ограничения задач. Если вам нужно расширить или изменить стандартные функции, вы можете вручную добавить пользовательские элементы в область временной шкалы, как описано ниже.

Отображение дополнительных элементов обычно выполняется путём создания отображаемого слоя и размещения там пользовательских элементов (с использованием абсолютного позиционирования для размещения элементов рядом с соответствующей задачей).

Чтобы добавить ещё один слой в область временной шкалы, используйте метод addTaskLayer(). В качестве параметра метод принимает функцию, которая:

  • принимает объект задачи;
  • возвращает либо DOM-элемент, который будет отображаться, либо false (элемент задачи должен быть скрыт).
gantt.addTaskLayer((task) => {
const layerElement = document.createElement('div');
// your code
return layerElement;
});

Связанный пример: Отображение дедлайнов

Примечание:

  1. После вызова метода dhtmlxGantt добавляет контейнер в область временной шкалы.
  2. Когда dhtmlxGantt отрисовывает данные, метод addTaskLayer() будет вызываться для каждой задачи, и возвращённый DOM-элемент будет добавлен в контейнер.
  3. Для размещения элементов можно использовать обычное абсолютное позиционирование.
  4. Когда задача в Gantt обновляется, она будет обновляться во всех слоях, включая пользовательские (функция будет вызвана для обновлённой задачи, и соответствующий DOM-элемент будет заменён).
  5. dhtmlxGantt предоставляет метод для вычисления позиции и размера задачи — getTaskPosition(). Вы можете использовать его для расчёта позиции и размера ваших пользовательских элементов.

Чтобы узнать, как повысить производительность рендеринга пользовательских элементов, прочитайте статью addTaskLayer().

заметка

Если вам нужно отображать пользовательский контент во всех ячейках области временной шкалы, поместите HTML непосредственно в ячейки, используя шаблон timeline_cell_content. Такой путь проще реализовать и быстрее по производительности.

Пример использования​

Чтобы понять, как применить эту функциональность, рассмотрим пример: у задач есть запланированное и фактическое время, и нужно отобразить оба времени.

baselines

Шаг 1. Уменьшите высоту задачи и переместите линию задачи вверх​

Изначально задачи выглядят так:

baselines_start

Прежде всего нужно освободить место для базовых линий под задачами. Для этого необходимо уменьшить высоту панели задачи с помощью gantt.config.bar_height и сделать её примерно вдвое меньше высоты строки, определяемой gantt.config.row_height:

gantt.config.bar_height = 16;
gantt.config.row_height = 40;

И переместите линию задачи к верхней части строки, применив следующий CSS-код:

.gantt_task_line,
.gantt_line_wrapper {
margin-top: -9px;
}

.gantt_task_link .gantt_link_arrow {
margin-top: -10px;
}

.gantt_task_link .gantt_link_corner {
margin-top: -9px;
}

Результат будет следующего вида:

baselines_task_height

Шаг 2. Добавьте дополнительные свойства данных​

После этого нужно добавить в объект задачи дополнительные свойства данных. Назовём их: planned_start и planned_end.

baseline_task_object

Шаг 3. Преобразуйте добавленные свойства в объекты Date​

dhtmlxGantt знает только свойства данных start_date и end_date и автоматически преобразует их в объекты Date. Любые другие свойства даты требуют дополнительной обработки. Чтобы распознавать добавленные свойства planned_start и planned_end в dhtmlxGantt, преобразуйте их в Date с помощью метода parseDate() в обработчике события onTaskLoading.

gantt.attachEvent("onTaskLoading", (task) => {
task.planned_start = gantt.date.parseDate(task.planned_start, gantt.config.date_format);
task.planned_end = gantt.date.parseDate(task.planned_end, gantt.config.date_format);
return true;
});

Шаг 4. Отображение пользовательских элементов для запланированного времени​

Затем вызовите метод addTaskLayer() для отображения запланированного времени задачи, определённого свойствами planned_start и planned_end.

gantt.addTaskLayer((task) => {
if (task.planned_start && task.planned_end) {
const taskPosition = gantt.getTaskPosition(task, task.planned_start, task.planned_end);
const baselineElement = document.createElement('div');
baselineElement.className = 'baseline';
baselineElement.style.left = taskPosition.left + 'px';
baselineElement.style.width = taskPosition.width + 'px';
baselineElement.style.top = taskPosition.top + gantt.config.task_height + 13 + 'px';
return baselineElement;
}
return false;
});

Шаг 5. Определите правила CSS для добавленных элементов​

Далее добавьте стиль для ваших новых элементов:

.baseline {
position: absolute;
border-radius: 2px;
opacity: 0.6;
margin-top: -7px;
height: 12px;
background: #ffd180;
border: 1px solid rgb(255, 153, 0);
}

Шаг 6. Добавьте возможность редактирования добавленных свойств данных в лайтбоксе​

Наконец, переработайте структуру lightbox, если хотите предоставить возможность редактировать добавленные свойства через интерфейс пользователя.

gantt.config.lightbox.sections = [
{ name: "description", height: 70, map_to: "text", type: "textarea", focus: true },
{ name: "time", height: 72, map_to: "auto", type: "duration" },
{
name: "baseline",
height: 72,
map_to: {
start_date: "planned_start",
end_date: "planned_end"
},
type: "duration"
}
];
gantt.locale.labels.section_baseline = "Planned";

Полный код рассмотренного примера можно увидеть в связанном примере.

Связанный пример: [Отображение базовых линий] (https://docs.dhtmlx.com/gantt/samples/04_customization/15_baselines.html)

Примеры пользовательского контента​

Ниже приведены примеры, демонстрирующие различные способы применения метода addTaskLayer() для обогащения временной шкалы диаграммы Ганта различными пользовательскими элементами:

Перетаскивание для пользовательских элементов​

Возможно, вам будет полезно рассмотреть вопрос о включении перетаскивания для пользовательских элементов. Суть в том, что в DHTMLX Gantt нет встроенной функции реализации собственного перетаскивания, но его можно реализовать вручную довольно простым способом.

Здесь нужно обработать три DOM-события: mousedown, mousemove и mouseup, и определить пару флагов для хранения состояния перетаскивания между этими событиями.

  1. Событие mousedown сигнализирует о начале перетаскивания. Однако это может быть и первая стадия обычного клика, который не должен активировать перетаскивание. На этом шаге нужно установить флаг, означающий, что перетаскивание запрошено, и запомнить исходную позицию мыши, а также любые другие данные, которые понадобятся позже.
let dndRequested = false;
let dndActivated = false;
let startPosition = null;
let startTimestamp = null;
let taskId = null;
const domUtils = gantt.utils.dom;
// в этом примере мы будем перетаскивать элементы `.baseline` внутри контейнера `gantt.$task_data`
gantt.event(gantt.$task_data, 'mousedown', (event) => {
// используйте element.closest или gantt.utils.dom.closest для поиска перетаскиваемого элемента
const draggableElement = domUtils.closest(event.target, '.baseline');

if (draggableElement) {
// ещё не известно, будет ли пользователь перетаскивать элемент или просто кликнет
// сохраните информацию о событии, мы проверим её во время 'mousemove'
dndRequested = true;
startTimestamp = Date.now();
startPosition = domUtils.getRelativeEventPosition(event, gantt.$task_data);
taskId = draggableElement.getAttribute("data-task");
}
});

Обработчик события добавляется через gantt.event(), а не через нативный Element.addEventListener. Это сделано потому, что Gantt можно уничтожить с помощью метода gantt.destructor(), и все события, подключённые через gantt.event(), будут очищены автоматически. Если вы используете нативный метод и gantt.destructor(), может потребоваться вручную очищать обработчики событий, чтобы избежать утечек памяти.

  1. Реальное перетаскивание начнётся в обработчике mousemove. Вместо того чтобы инициировать перетаскивание при клике, сравните текущую позицию мыши с исходной, сохранённой в mousedown. Так вы сможете начать перетаскивание только тогда, когда текущая позиция существенно отличается от исходной. Если не хотите устанавливать минимальный порог для перетаскивания, можно также оценивать время, прошедшее с момента mousedown.

Как только вы определили, что перетаскивание началось, можете использовать обработчик mousemove для обновления позиции перетаскиваемого элемента на экране. Если вы перетаскиваете элемент слоя, ожидаемым способом обновления является изменение базового объекта и повторная отрисовка через Gantt API (gantt.refreshTask()), а не прямое изменение DOM-элемента.

gantt.event(window, 'mousemove', (event) => {
if (dndRequested && gantt.isTaskExists(taskId)) {
// мы перехватили 'mousemove' после события 'mousedown'
const currentPosition = domUtils.getRelativeEventPosition(event, gantt.$task_data);
if (!dndActivated) {
// 'mousemove' может быть частью обычного процесса клика,
// мы не хотим запускать dnd на обычном клике
// проверяем, изменилось ли положение мыши существенно,
// или если пользователь задерживает нажатие более чем обычно
if (Math.abs(currentPosition.x - startPosition.x) > 5 || (Date.now() - startTimestamp) > 500) {
// если да — считаем, что dnd началось
dndActivated = true;
}
}
if (dndActivated) {
// здесь можно обновить позицию перетаскиваемого элемента.
// если вы перетаскиваете элемент, добавленный через `gantt.addTaskLayer`,
// лучше обновлять соответствующий объект задачи
// и перерисовывать его через `gantt.refreshTask`
// также можно получить соответствующую дату временной шкалы:
const pointerDate = gantt.dateFromPos(currentPosition.x);
gantt.getTask(taskId).baseline_date = pointerDate;
gantt.refreshTask(taskId);
}
}
});
  1. Наконец, необходимо зафиксировать событие mouseup. Если перетаскивание было запущено, примените изменения к перемещённому объекту, при необходимости вызовите метод gantt.updateTask() и очистите все временные флаги.
gantt.event(window, 'mouseup', (event) => {
// применить изменения, если перетаскивание было в процессе
if (dndActivated) {
// проверить и завершить изменения при необходимости
const task = gantt.getTask(taskId);
task.baseline_date = gantt.roundDate({
date: task.baseline_date,
unit: "hour",
step: 1
});
// вызвать gantt.updateTask, чтобы инициировать обновление данных
gantt.updateTask(taskId);
}
// очистить все флаги, установленные на предыдущих этапах
dndRequested = false;
dndActivated = false;
startPosition = null;
startTimestamp = null;
taskId = null;
});

Дополнительный оверлей для диаграммы Ганта​

dhtmlxGantt предоставляет возможность добавить дополнительный слой поверх диаграммы Ганта для размещения некоторого пользовательского контента внутри неё. В качестве оверлея можно использовать div-контейнер, HTML-канвас и т.д. Чтобы нарисовать контент оверлея, можно использовать любую стороннюю библиотеку.

Например, можно добавить S-образную кривую во временный оверлей. В общем случае S-образные кривые отображают рост расходов, уменьшение запасов материалов и т.д., и позволяют отслеживать общий прогресс реализации задач проекта.

Чтобы добавить оверлей в Gantt, нужно выполнить два шага:

  • включите расширение overlay с помощью метода gantt.plugins()
gantt.plugins({
overlay: true
});
  • используйте метод addOverlay() объекта gantt.ext.overlay и передайте функцию, которая содержит логику добавления контента оверлея в него. Эта функция принимает контейнер с пользовательским контентом в качестве параметра. См. примеры ниже.

Следующий пример демонстрирует, как можно добавить канвас-оверлей с S-кривыми для отображения целевого и фактического прогресса проекта (реализовано с помощью библиотеки ChartJS):

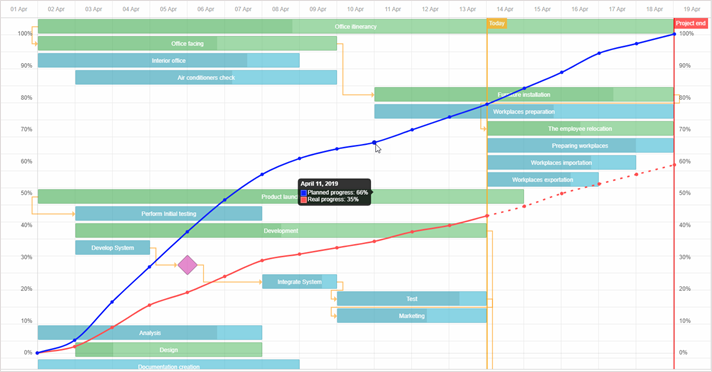

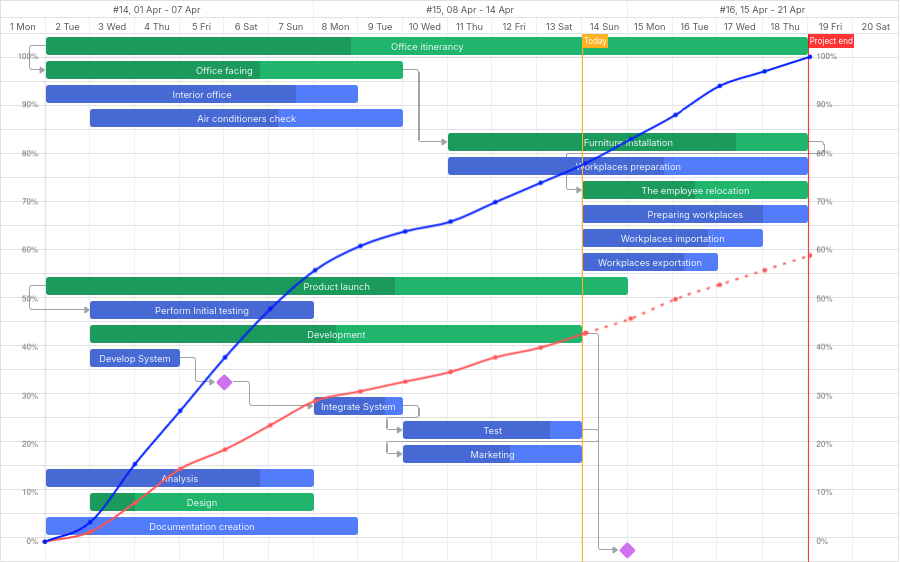

Overlay with S-curve

const overlayId = gantt.ext.overlay.addOverlay((container) => {
const canvas = document.createElement("canvas");
container.appendChild(canvas);
canvas.style.height = container.offsetHeight + "px";
canvas.style.width = container.offsetWidth + "px";

const chartContext = canvas.getContext("2d");
const progressChart = new Chart(chartContext, {
type: "line",
// полный конфиг графика
});
});

Метод gantt.ext.overlay.addOverlay() возвращает id нового оверлея в виде числа.

Связанный пример: Гантт-график с оверлеем и зумом (S-кривая)

API расширения Overlay​

Расширение dhtmlxgantt_overlay содержит набор API-методов для работы с оверлеями. Эти методы доступны через объект gantt.ext.overlay.

addOverlay()​

Добавляет новый оверлей в диаграмму Ганта и возвращает его id. Принимает контейнер с пользовательским контентом в качестве параметра.

const overlayId = gantt.ext.overlay.addOverlay((container) => {});

deleteOverlay()​

Удаляет оверлей по его id.

gantt.ext.overlay.deleteOverlay(id);

getOverlaysIds()​

Возвращает массив с id оверлеев, добавленных на диаграмму.

const overlayIds = gantt.ext.overlay.getOverlaysIds();

refreshOverlay()​

Перерисовывает указанный оверлей. Принимает id оверлея в качестве параметра.

gantt.ext.overlay.refreshOverlay(id);

showOverlay()​

Показывает оверлей по его id. Принимает id оверлея в качестве параметра.

gantt.ext.overlay.showOverlay(id);

hideOverlay()​

Скрывает оверлей по его id.

gantt.ext.overlay.hideOverlay(id);

isOverlayVisible()​

Проверяет, видим ли указанный оверлей. Возвращает true, если оверлей видим.

const isVisible = gantt.ext.overlay.isOverlayVisible(id);
