본문으로 건너뛰기

타임라인 영역의 커스텀 요소

정보

이 기능은 PRO 에디션에서만 사용할 수 있습니다

dhtmlxGantt는 기본적으로 baselines(기준선), deadlines(마감 기한) 및 작업 제약과 같은 이러한 추가 요소를 렌더링할 수 있는 빌트인 기능을 제공합니다. 기본 기능을 확장하거나 수정해야 하는 경우 아래에 설명된 대로 타임라인에 커스텀 요소를 수동으로 추가할 수 있습니다.

추가 요소의 표시은 보통 표시 가능한 레이어를 생성하고 그 안에 커스텀 요소를 배치하는 방식으로 이루어지며 (관련 작업 옆에 커스텀 요소를 배치하기 위해 절대 위치 지정을 사용합니다).

타임라인 영역에 레이어를 하나 더 추가하려면, [addTaskLayer()] 메서드를 사용합니다. 매개변수로는 다음을 수행하는 함수를 받습니다:

  • 작업 객체를 받습니다;
  • 표시될 DOM 요소를 반환하거나 false를 반환합니다(작업에 대한 요소를 숨겨야 하는 경우).
gantt.addTaskLayer((task) => {
const layerElement = document.createElement('div');
// your code
return layerElement;
});

관련 샘플: 마감일 표시

참고:

  1. 메서드를 호출하면 dhtmlxGantt가 타임라인 영역에 컨테이너를 추가합니다.
  2. dhtmlxGantt가 데이터를 렌더링할 때, addTaskLayer() 메서드가 각 작업에 대해 호출되며 반환된 DOM 요소가 컨테이너에 추가됩니다.
  3. 요소를 배치할 때 일반적인 절대 위치를 사용할 수 있습니다.
  4. Gantt의 작업이 업데이트되면 커스텀 레이어를 포함한 모든 레이어에서 업데이트되며(업데이트된 작업에 대해 함수가 호출되고 관련 DOM 요소가 교체됩니다).
  5. 작업의 위치와 크기를 계산하는 메서드 - getTaskPosition() 를 제공합니다. 이를 사용해 커스텀 요소의 위치와 크기도 계산할 수 있습니다.

커스텀 요소 렌더링 속도(perfomance)를 높이는 방법을 배우려면 addTaskLayer() 기사를 읽으세요.

노트

타임라인의 모든 셀에 커스텀 콘텐츠를 표시해야 하는 경우, 셀에 직접 HTML을 배치하려면 timeline_cell_content 템플릿을 사용하세요. 이 방법이 구현하기 쉽고 성능도 더 빠릅니다.

사용 예 제시​

이 기능을 어떻게 적용하는지 이해하기 위해 예를 하나 살펴보겠습니다: 작업에 대해 계획된 시간과 실제 시간이 있고, 두 시간을 모두 표시해야 합니다.

baselines

1단계. 작업 높이를 줄이고 작업 선을 위로 올리기​

초기 상태에서 작업은 아래처럼 보입니다:

baselines_start

먼저 작업 아래의 기준선을 위한 공간을 확보해야 합니다. 이를 위해 작업 막대의 높이를 gantt.config.bar_height로 줄이고, 이를 gantt.config.row_height로 정의된 행 높이의 대략 절반과 같도록 만듭니다:

gantt.config.bar_height = 16;
gantt.config.row_height = 40;

그리고 아래의 CSS를 적용하여 작업 선을 행의 맨 위로 옮깁니다:

.gantt_task_line,
.gantt_line_wrapper {
margin-top: -9px;
}

.gantt_task_link .gantt_link_arrow {
margin-top: -10px;
}

.gantt_task_link .gantt_link_corner {
margin-top: -9px;
}

그 결과는 다음과 같습니다:

baselines_task_height

2단계. 추가 데이터 속성 추가​

그다음 작업 객체에 추가 데이터 속성을 더합니다. 이름은 예를 들어: planned_start 와 planned_end 로 합시다.

baseline_task_object

3단계. 추가된 데이터 속성을 Date 객체로 변환​

dhtmlxGantt는 start_date와 end_date 데이터 속성만 자동으로 Date 객체로 파싱합니다. 다른 모든 날짜 속성은 추가 처리가 필요합니다. 추가된 planned_start와 planned_end 속성을 dhtmlxGantt에서 인식 가능하게 만들려면, onTaskLoading 이벤트 핸들러에서 parseDate() 메서드를 사용해 Date 객체로 파싱합니다.

gantt.attachEvent("onTaskLoading", (task) => {
task.planned_start = gantt.date.parseDate(task.planned_start, gantt.config.date_format);
task.planned_end = gantt.date.parseDate(task.planned_end, gantt.config.date_format);
return true;
});

4단계. 계획된 시간에 대해 커스텀 요소 표시​

그다음, planned_start와 planned_end 속성으로 정의된 작업의 계획된 시간을 표시하기 위해 addTaskLayer() 메서드를 호출합니다.

gantt.addTaskLayer((task) => {
if (task.planned_start && task.planned_end) {
const taskPosition = gantt.getTaskPosition(task, task.planned_start, task.planned_end);
const baselineElement = document.createElement('div');
baselineElement.className = 'baseline';
baselineElement.style.left = taskPosition.left + 'px';
baselineElement.style.width = taskPosition.width + 'px';
baselineElement.style.top = taskPosition.top + gantt.config.task_height + 13 + 'px';
return baselineElement;
}
return false;
});

5단계. 추가 요소에 대한 CSS 규칙 지정​

다음으로 새 요소를 위한 스타일을 추가합니다:

.baseline {
position: absolute;
border-radius: 2px;
opacity: 0.6;
margin-top: -7px;
height: 12px;
background: #ffd180;
border: 1px solid rgb(255, 153, 0);
}

6단계. 라이트박스에서 추가 데이터 속성 편집 기능 추가​

마지막으로 UI에서 새로 추가된 속성을 편집할 수 있도록 lightbox 구조를 재정의합니다.

gantt.config.lightbox.sections = [
{ name: "description", height: 70, map_to: "text", type: "textarea", focus: true },
{ name: "time", height: 72, map_to: "auto", type: "duration" },
{
name: "baseline",
height: 72,
map_to: {
start_date: "planned_start",
end_date: "planned_end"
},
type: "duration"
}
];
gantt.locale.labels.section_baseline = "Planned";

고려 중인 예제의 전체 코드는 관련 샘플에서 확인할 수 있습니다.

관련 샘플: Display baselines

커스텀 콘텐츠 샘플​

다음 샘플은 addTaskLayer() 메서드를 적용해 Gantt 차트의 타임라인을 다양한 커스텀 요소로 확장하는 여러 방법을 보여줍니다:

커스텀 엘리먼트의 드래그 앤 드롭​

커스텀 엘리먼트에 대해 드래그 앤 드롭을 활성화하는 방법을 살펴보는 것이 유용할 수 있습니다. DHTMLX Gantt에는 커스텀 드래그 앤 드롭 구현을 위한 빌트인 기능이 없지만, 비교적 간단한 방식으로 수동으로 구현할 수 있습니다.

여기서는 세 가지 DOM 이벤트: mousedown, mousemove, mouseup 를 캡처하고 이 이벤트들 사이의 드래그 앤 드롭 상태를 저장하기 위한 플래그를 몇 개 정의해야 합니다.

  1. mousedown 이벤트는 드래그 앤 드롭이 시작되었음을 신호합니다. 다만 이때가 일반적인 click 이벤트의 첫 단계일 수도 있어 드래그 앤 드롭을 활성화하지 않을 수도 있습니다. 이 단계에서 드래그 앤 드롭이 요청되었음을 나타내는 플래그를 설정하고 초기 마우스 위치와 이후에 필요할 수 있는 데이터를 기억합니다.
let dndRequested = false;
let dndActivated = false;
let startPosition = null;
let startTimestamp = null;
let taskId = null;
const domUtils = gantt.utils.dom;
// 이 샘플에서는 `.baseline` 요소를 `gantt.$task_data` 컨테이너 내부에서 드래그합니다
gantt.event(gantt.$task_data, 'mousedown', (event) => {
// 드래그 가능한 요소를 찾으려면 element.closest 혹은 gantt.utils.dom.closest를 사용하세요
const draggableElement = domUtils.closest(event.target, '.baseline');

if (draggableElement) {
// 아직은 사용자가 요소를 드래그할지 단순 클릭할지 모릅니다
// 이벤트 정보를 저장해두고, 'mousemove'에서 확인합니다
dndRequested = true;
startTimestamp = Date.now();
startPosition = domUtils.getRelativeEventPosition(event, gantt.$task_data);
taskId = draggableElement.getAttribute("data-task");
}
});

참고로 이벤트 핸들러는 native Element.addEventListener가 아닌 gantt.event()로 추가됩니다. 이는 Gantt가 gantt.destructor() 메서드로 파괴될 수 있으며 gantt.event()를 통해 연결된 모든 이벤트가 자동으로 정리되기 때문입니다. 네이티브 메서드를 사용하고 gantt.destructor()를 호출하면 메모리 누수를 피하기 위해 이벤트 핸들러를 수동으로 정리해야 할 수 있습니다.

  1. 실제 드래그 앤 드롭은 mousemove 핸들러에서 시작됩니다. 사용자가 마우스를 클릭했을 때 드래그 앤 드롭을 시작하는 대신, 현재 마우스 위치를 mousedown에서 저장한 초기 위치와 비교합니다. 이렇게 하면 초기 위치와 충분히 다를 때만 드래그 앤 드롭을 시작할 수 있습니다. 드래그 앤 드롭에 최소 임계값을 설정하고 싶지 않다면, mousedown 이후 경과한 시간도 추정할 수 있습니다.

실제로 드래그 앤 드롭이 시작되었다고 판단되면, 화면에서 드래그 중인 요소의 위치를 업데이트하기 위해 mousemove 이벤트 핸들러를 사용할 수 있습니다. 커스텀 레이어 요소를 드래그하는 경우, 이를 새로 고침하는 일반적인 방법은 DOM 요소를 직접 수정하기보다 기반 객체를 수정하고 Gantt API를 통해 다시 그리는 것(gantt.refreshTask)이 바람직합니다.

gantt.event(window, 'mousemove', (event) => {
if (dndRequested && gantt.isTaskExists(taskId)) {
// 'mousedown' 이벤트 이후에 'mousemove'를 캡처했습니다
const currentPosition = domUtils.getRelativeEventPosition(event, gantt.$task_data);
if (!dndActivated) {
// 'mousemove'는 일반 클릭 과정의 일부일 수 있습니다
// 일반 클릭에서 dnd를 호출하고 싶지 않습니다
// 마우스 위치가 충분히 변했는지 확인합니다
// 또는 regular click보다 마우스가 더 오래 눌려 있는지 확인합니다
if (Math.abs(currentPosition.x - startPosition.x) > 5 || (Date.now() - startTimestamp) > 500) {
// 그렇다면 - dnd가 시작된 것으로 간주합니다
dndActivated = true;
}
}
if (dndActivated) {
// 이제 드래그된 요소의 위치를 화면에서 업데이트할 수 있습니다
// `gantt.addTaskLayer`를 통해 추가한 요소를 드래그하는 경우
// 작업 객체를 업데이트하고
// `gantt.refreshTask`를 통해 다시 그리는 것이 좋습니다
// 시간 축의 해당 날짜도 얻을 수 있습니다:
const pointerDate = gantt.dateFromPos(currentPosition.x);
gantt.getTask(taskId).baseline_date = pointerDate;
gantt.refreshTask(taskId);
}
}
});
  1. 마지막으로 mouseup 이벤트를 캡처해야 합니다. 드래그 앤 드롭이 시작되었다면 이동된 객체에 변경 사항을 적용하고 필요하다면 gantt.updateTask() 메서드를 호출한 뒤 모든 임시 플래그를 초기화합니다.
gantt.event(window, 'mouseup', (event) => {
// 드래그 앤 드롭이 진행 중이었다면 변경 사항 적용
if (dndActivated) {
// 필요 시 변경 사항 검증 및 확정
const task = gantt.getTask(taskId);
task.baseline_date = gantt.roundDate({
date: task.baseline_date,
unit: "hour",
step: 1
});
// 데이터 업데이트를 트리거하기 위해 updateTask를 호출
gantt.updateTask(taskId);
}
// 이전 단계에서 설정한 모든 플래그를 초기화
dndRequested = false;
dndActivated = false;
startPosition = null;
startTimestamp = null;
taskId = null;
});

차트에 대한 추가 오버레이​

dhtmlxGantt는 차트 위에 커스텀 콘텐츠를 배치하기 위한 추가 레이어를 제공하는 가능성을 제공합니다. 오버레이로 div 컨테이너, HTML 캔버스 등 어떤 것도 사용할 수 있습니다. 오버레이 콘텐츠를 그리려면 서드파티 라이브러리를 사용할 수 있습니다.

예를 들어 추가 오버레이에 S-curve를 추가할 수 있습니다. 일반적으로 S-curve는 비용 증가, 자재 공급 감소 등을 표시하며, 프로젝트의 작업 구현의 전반적인 진행 상황을 추적하는 데 사용됩니다.

Gantt에 오버레이를 추가하려면 두 가지를 완료해야 합니다:

  • gantt.plugins() 메서드를 사용해 overlay 확장을 활성화합니다.
gantt.plugins({
overlay: true
});
  • gantt.ext.overlay 객체의 addOverlay() 메서드를 사용하고, 그 안에 오버레이 콘텐츠를 추가하는 로직을 포함하는 함수를 전달합니다. 이 함수는 커스텀 콘텐츠가 포함된 컨테이너를 매개변수로 받습니다. 아래 예제를 참고하세요.

프로젝트의 목표 및 실제 진행률을 표시하기 위해 S-curve가 있는 캔버스 오버레이를 추가하는 예제는 (ChartJS 라이브러리를 사용하여 구현):

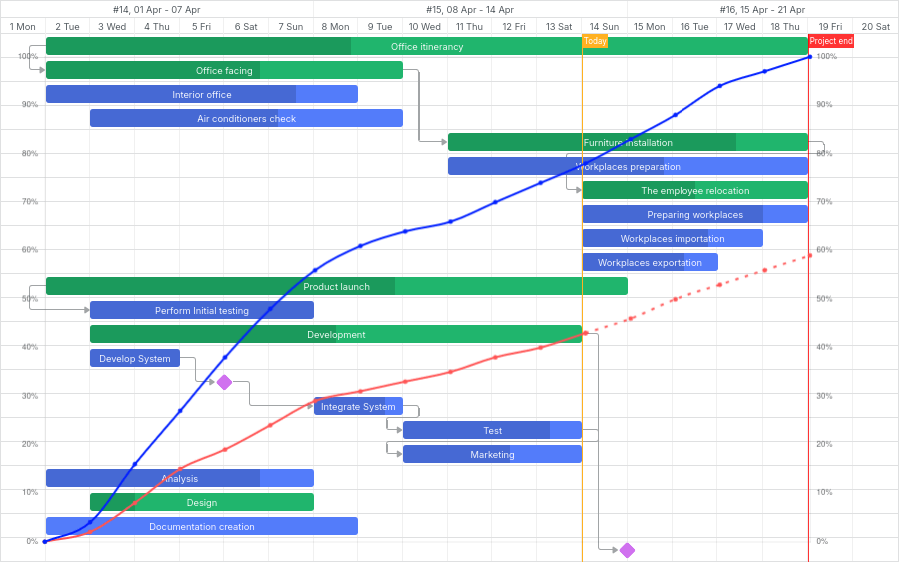

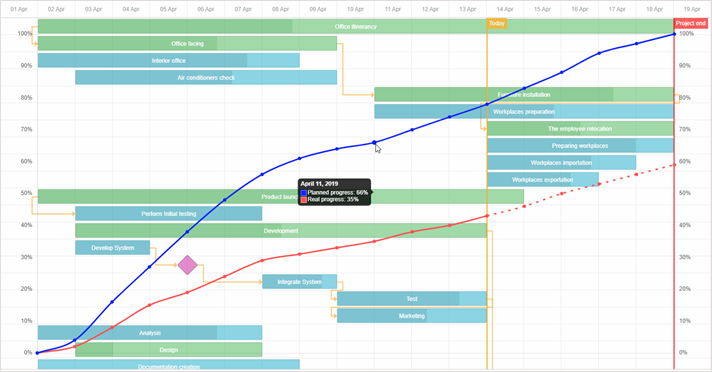

Overlay with S-curve

const overlayId = gantt.ext.overlay.addOverlay((container) => {
const canvas = document.createElement("canvas");
container.appendChild(canvas);
canvas.style.height = container.offsetHeight + "px";
canvas.style.width = container.offsetWidth + "px";

const chartContext = canvas.getContext("2d");
const progressChart = new Chart(chartContext, {
type: "line",
// 전체 차트 구성
});
});

gantt.ext.overlay.addOverlay() 메서드는 새 오버레이의 ID를 숫자로 반환합니다.

관련 샘플: Gantt 차트와 오버레이 및 확대/축소(S-Curve)

Overlay extension API​

dhtmlxgantt_overlay 확장은 오버레이 작업을 위한 API 메서드 모음을 포함합니다. 이 메서드들은 gantt.ext.overlay 객체를 통해 사용할 수 있습니다.

addOverlay()​

Gantt 차트에 새 오버레이를 추가하고 그 ID를 반환합니다. 커스텀 콘텐츠를 담은 컨테이너를 매개변수로 받습니다.

const overlayId = gantt.ext.overlay.addOverlay((container) => {});

deleteOverlay()​

오버레이를 해당 ID로 제거합니다.

gantt.ext.overlay.deleteOverlay(id);

getOverlaysIds()​

차트에 추가된 오버레이의 ID 배열을 반환합니다.

const overlayIds = gantt.ext.overlay.getOverlaysIds();

refreshOverlay()​

지정된 오버레이를 다시 그립니다. 오버레이의 ID를 매개변수로 받습니다.

gantt.ext.overlay.refreshOverlay(id);

showOverlay()​

ID로 오버레이를 표시합니다. 오버레이의 ID를 매개변수로 받습니다.

gantt.ext.overlay.showOverlay(id);

hideOverlay()​

ID로 오버레이를 숨깁니다.

gantt.ext.overlay.hideOverlay(id);

isOverlayVisible()​

지정된 오버레이가 보이는지 확인합니다. 보이면 true를 반환합니다.

const isVisible = gantt.ext.overlay.isOverlayVisible(id);
Need help?
