본문으로 건너뛰기

ASP.NET Core와 함께하는 dhtmlxGantt

이 튜토리얼은 서버 측에서 ASP.NET Core를 사용해 Gantt를 만드는 단계별 지침을 제공합니다.

다른 서버 측 기술에 대한 튜토리얼도 확인할 수 있습니다:

데이터베이스와의 통신을 조직하기 위해 Entity Framework Core가 사용됩니다. 이 애플리케이션은 Visual Studio 2022의 도움으로 구축됩니다.

노트

전체 소스 코드는 GitHub에서 이용 가능합니다.

1단계. 프로젝트 생성​

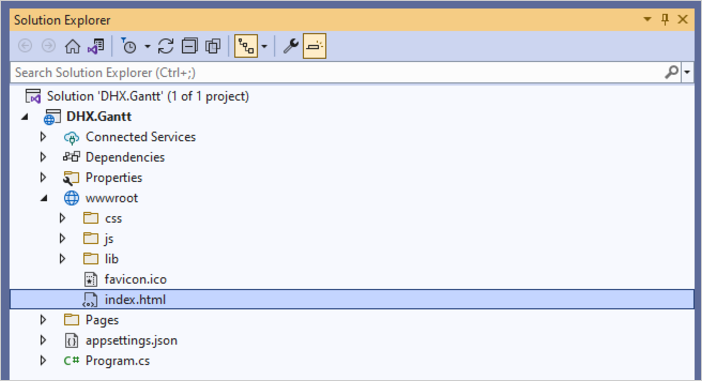

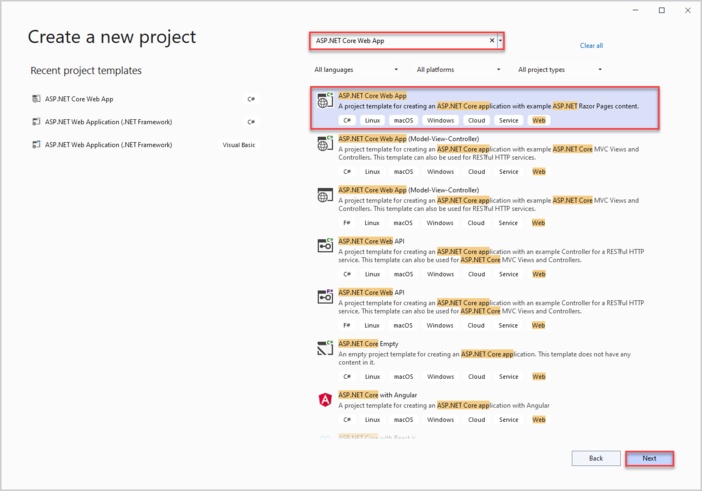

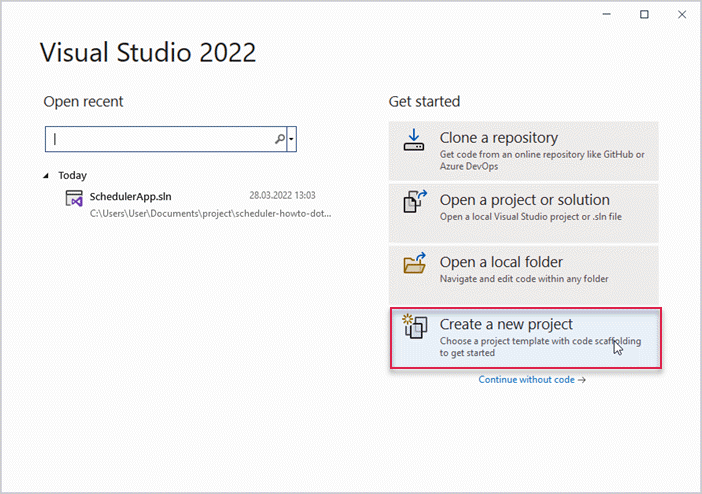

Visual Studio 2022를 실행하고 새 프로젝트를 만듭니다. 다음을 선택합니다: Create a new project.

dhtmlxGantt with ASP.NET Core creating a project

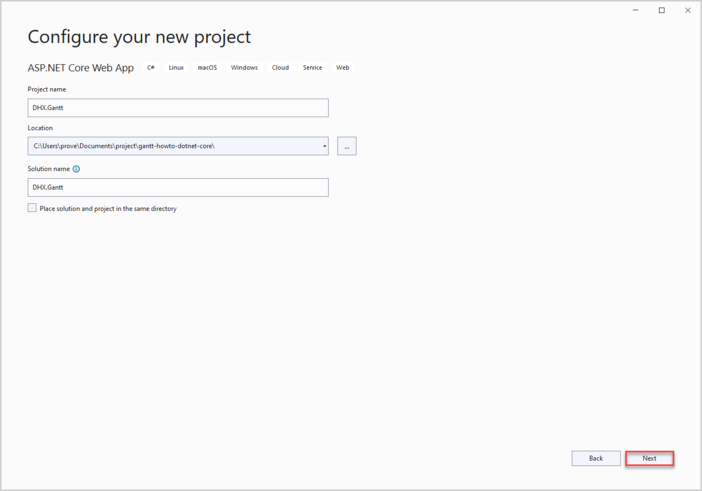

다음으로 "ASP.NET Core Web App"을 선택하고 이름을 DHX.Gantt로 지정합니다.

dhtmlxGantt with ASP.NET Core creating a project

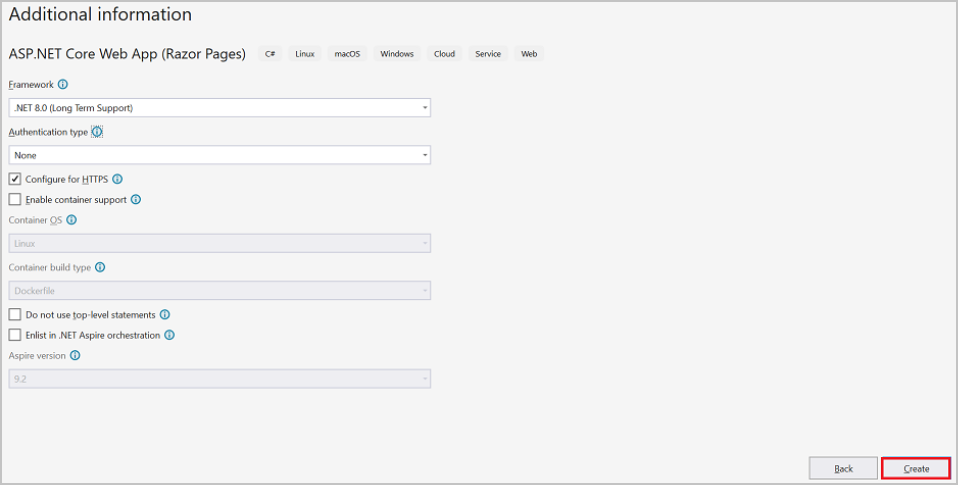

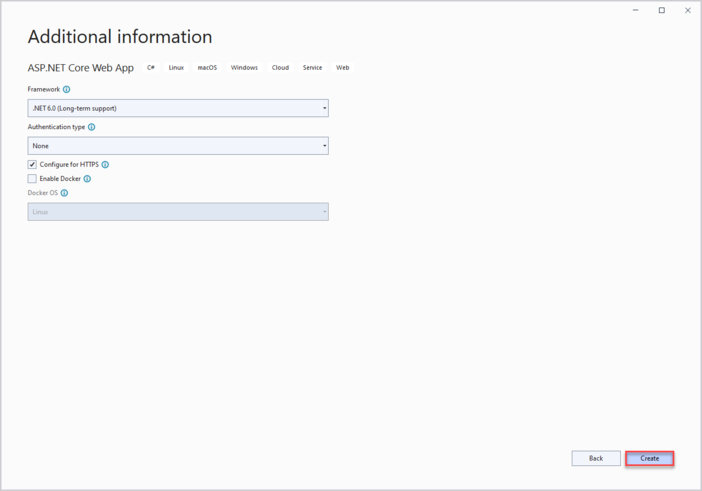

dhtmlxGantt with ASP.NET Core configure a project

dhtmlxGantt with ASP.NET Core configure a project

이제 프로젝트를 생성했고 Gantt용 마크업과 스크립트를 추가할 준비가 되었습니다.

2단계. Gantt 마크업 및 JS 추가​

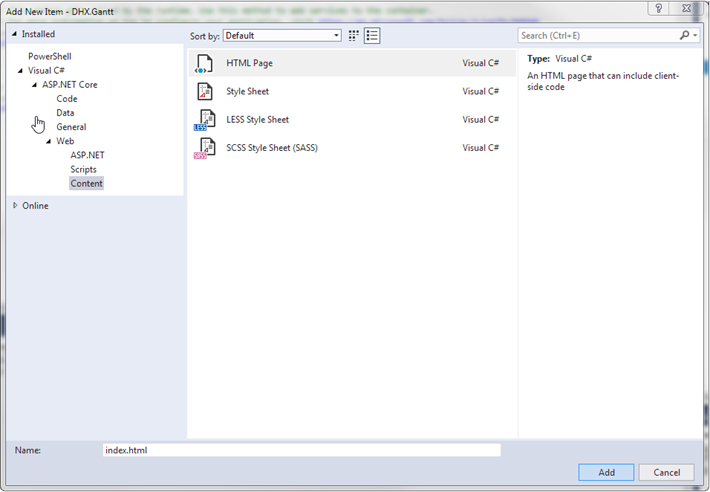

wwwroot로 이동해 index.html 파일을 만듭니다.

dhtmlxGantt with ASP.NET Core 2 creating a project

dhtmlxGantt with ASP.NET Core 2 creating a project

새로 만든 파일에 간단한 Gantt 차트를 위한 페이지를 만듭니다.

참고로 이 데모에서 Gantt 파일은 CDN에서 가져옵니다. 컴포넌트의 Professional 버전을 사용하는 경우에는 프로젝트에 Gantt 파일을 수동으로 추가해야 합니다.

index.html
<!DOCTYPE html>
<html>
<head>
<meta name="viewport" content="width=device-width" />
<title>Index</title>
<link href="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.css" rel="stylesheet" type="text/css" />
<link href="css/site.css" rel="stylesheet" type="text/css" />
<script src="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.js"></script>
<script>
document.addEventListener('DOMContentLoaded', function () {
// specifying the date format
gantt.config.date_format = '%Y-%m-%d %H:%i';
// initializing gantt
gantt.init('gantt_here');

// initiating data loading
gantt.load('/api/data');
// creating and configuring dataProcessor
const dp = gantt.createDataProcessor({
url: '/api/',
mode: 'REST',
});
});
</script>
</head>
<body>
<div id="gantt_here" style="width: 100vw; height: 100vh"></div>
</body>
</html>

페이지가 로드되면 초기화된 gantt 차트과 데이터 로딩이 즉시 호출되고, dataProcessor이 설정되므로 사용자가 Gantt 차트를 통해 수행한 모든 변경사항이 백엔드에 저장됩니다. 백엔드가 아직 구현되지 않았으므로, 나중에 더 의미가 있습니다.

다음으로 Program.cs로 이동해 애플리케이션이 index.html 페이지를 사용하도록 설정합니다. 이를 위해 wwwroot 폴더에서 정적 파일을 서비스하도록 애플리케이션을 구성해야 합니다. 이를 위해 app.UseDefaultFiles() 메서드를 추가합니다. 자세한 내용은 여기서 확인.

Program.cs
var builder = WebApplication.CreateBuilder(args);

// Add services to the container.
builder.Services.AddRazorPages();

var app = builder.Build();

// Configure the HTTP request pipeline.
if (!app.Environment.IsDevelopment())
{
app.UseExceptionHandler("/Error");
// The default HSTS value is 30 days.
// You may want to change this for production scenarios,
// see https://aka.ms/aspnetcore-hsts.
app.UseHsts();
}

app.UseHttpsRedirection();

app.UseDefaultFiles(); /*!*/

app.UseStaticFiles();

app.UseRouting();

app.UseAuthorization();

app.MapRazorPages();

app.Run();

app.UseDefaultFiles() 메서드는 기본 파일 제공을 허용합니다. 이는 다음 파일을 wwwroot 폴더에서 검색합니다:

  • index.html
  • index.htm
  • default.html
  • default.htm

따라서 이들 중 하나를 선택할 수 있습니다. 이번 튜토리얼에서는 "index.html"을 사용합니다. UseDefaultFiles()는 실제로 파일을 제공하는 URL 재작성기일 뿐입니다. 이를 위해서는 UseStaticFiles()도 함께 추가해야 합니다. Gantt가 본문 전체를 차지하도록 하려면, wwwroot/css 폴더에 있는 site.css 파일에 다음 스타일을 추가합니다:

DHX.Gantt/wwwroot/css/site.css
html {
font-size: 14px;
}

@media (min-width: 768px) {
html {
font-size: 16px;
}
}

body {
width: 100%;
height: 100%;
padding: 0;
margin: 0;
}

이 작업을 마치면 애플리케이션을 실행했을 때 페이지에 빈 Gantt가 표시되어야 합니다. 상단 오른쪽의 "Invalid data" 레이블은 gantt.load()가 호출되기 때문이며, 데이터 제공 백엔드가 아직 없으므로 데이터가 표시되지 않는 상태입니다. 컨트롤러가 구현되면 Gantt는 작업과 연결선을 표시하게 됩니다.

dhtmlxGantt with ASP.NET Core 2 adding Gantt

이제 기본 부분은 완료되었으니 백엔드를 구현해 봅시다. 먼저 모델 클래스를 구현한 다음 WebAPI 컨트롤러로 진행해 보겠습니다.

3단계. 모델과 데이터베이스 만들기​

데이터 모델부터 시작하겠습니다. Gantt의 데이터 모델은 링크와 작업을 포함합니다. dhtmlxGantt는 .NET 세계관에서의 데이터 모델 속성에 대해 비전형적인 이름을 사용하는 편입니다. 때로는 클라이언트 측 모델에 클라이언트 측 또는 백엔드 로직용 속성이 포함되기도 하지만, 이 속성들은 데이터베이스에 저장되면 안 됩니다.

이를 처리하기 위해 Data Transfer Object (DTO) 패턴을 사용할 예정입니다. 두 가지 종류의 모델이 정의될 예정입니다:

  • EF Core와 애플리케이션 내부에서 사용할 도메인 모델 클래스
  • Web API와의 통신에 사용할 DTO 클래스

그다음 두 모델 간의 매핑을 구현해야 합니다.

모델​

프로젝트 폴더에 Models라는 새 폴더를 만듭니다. 여기에 모델 클래스와 EF 컨텍스트가 구현될 예정입니다.

Task 모델​

먼저 Tasks를 위한 클래스를 생성합니다. Models 폴더에 파일을 만들고 이름을 Task.cs로 지정합니다. Models 폴더에 컨텍스트 메뉴를 열고 Add->Class를 선택해도 됩니다.

다음은 모델의 모양 예시입니다:

DHX.Gantt/Models/Task.cs
namespace DHX.Gantt.Models
{
public class Task
{
public int Id { get; set; }
public string? Text { get; set; }
public DateTime StartDate { get; set; }
public int Duration { get; set; }
public decimal Progress { get; set; }
public int? ParentId { get; set; }
public string? Type { get; set; }
}
}

Task 객체의 모든 속성 목록은 Task 속성에서 확인할 수 있습니다.

Link를 위한 클래스를 하나 더 생성합니다:

DHX.Gantt/Models/Link.cs
namespace DHX.Gantt.Models
{
public class Link
{
public int Id { get; set; }
public string? Type { get; set; }
public int SourceTaskId { get; set; }
public int TargetTaskId { get; set; }
}
}

모델이 준비되었으며 이제 데이터베이스 연결 구성을 시작할 수 있습니다.

데이터베이스 연결 구성​

데이터베이스 연결 구성을 위해 아래에 나열된 단계가 필요합니다:

Entity Framework Core 설치​

Entity Framework Core를 애플리케이션과 데이터베이스 간의 통신 관리에 사용할 예정입니다. 프레임워크를 설치합시다:

  • 프로젝트 트리의 DHTMLX.Gantt 의존성 찾기
  • 컨텍스트 메뉴를 열고 Manage NuGet packages 선택

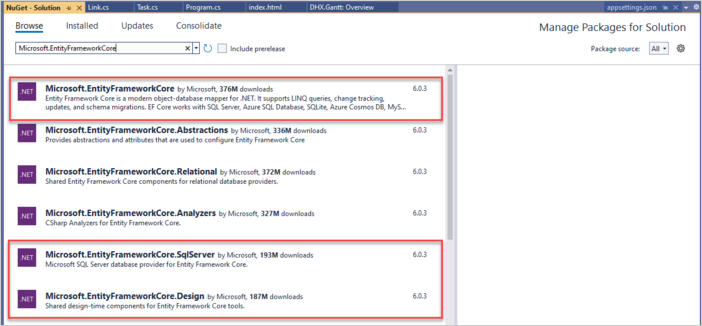

  • Browse 탭을 열고 Microsoft.EntityFrameworkCore.SqlServer, Microsoft.EntityFrameworkCore, 및 Microsoft.EntityFrameworkCore.Design 설치

dhtmlxGantt with ASP.NET Core EF core installation

또는 패키지 관리 명령줄을 사용할 수 있습니다:

PM> Install-Package Microsoft.EntityFrameworkCore.SqlServer
PM> Install-Package Microsoft.EntityFrameworkCore
PM> Install-Package Microsoft.EntityFrameworkCore.Design

Entity Framework Core는 애플리케이션과 데이터베이스 간의 통신을 관리하는 데 사용됩니다.

엔터티 컨텍스트 생성​

다음으로 데이터베이스 세션을 정의하고 데이터 로딩 및 저장을 활성화해야 합니다. 이를 위해 Context를 생성합니다:

  • 모델 폴더에 GanttContext.cs 파일 추가
  • 생성된 파일에 GanttContext 클래스를 정의
DHX.Gantt/Models/GanttContext.cs
using Microsoft.EntityFrameworkCore;

namespace DHX.Gantt.Models
{
public class GanttContext : DbContext
{
public GanttContext(DbContextOptions<GanttContext> options)
: base(options)
{
}
public DbSet<Task> Tasks { get; set; } = null;
public DbSet<Link> Links { get; set; } = null;

}
}

데이터베이스에 초기 레코드 추가​

이제 데이터베이스에 레코드를 추가할 수 있습니다. 데이터베이스를 태스크로 채울 데이터베이스 이니셜라이저를 생성해 보겠습니다. Models 폴더에 GanttSeeder 클래스를 정의합니다. 이 클래스는 데이터베이스에 태스크와 링크를 추가하는 Seed() 메서드를 갖습니다.

DHX.Gantt/Models/GanttSeeder.cs
using Microsoft.EntityFrameworkCore;

namespace DHX.Gantt.Models
{
public static class GanttSeeder
{
public static void Seed(GanttContext context)
{
if (context.Tasks.Any())
{
return; // DB has been seeded
}

using (var transaction = context.Database.BeginTransaction())
{
List<Task> tasks = new List<Task>()
{
new Task()
{
Id = 1,
Text = "Project #2",
StartDate = DateTime.Today.AddDays(-3),
Duration = 18,
Progress = 0.4m,
ParentId = null
},
new Task()
{
Id = 2,
Text = "Task #1",
StartDate = DateTime.Today.AddDays(-2),
Duration = 8,
Progress = 0.6m,
ParentId = 1
},
new Task()
{
Id = 3,
Text = "Task #2",
StartDate = DateTime.Today.AddDays(-1),
Duration = 8,
Progress = 0.6m,
ParentId = 1
}
};

tasks.ForEach(s => context.Tasks.Add(s));
context.Database.ExecuteSqlRaw("SET IDENTITY_INSERT Tasks ON;");
context.SaveChanges();

context.Database.ExecuteSqlRaw("SET IDENTITY_INSERT Tasks OFF;");
List<Link> links = new List<Link>()
{
new Link() {Id = 1, SourceTaskId = 1, TargetTaskId = 2, Type = "1"},
new Link() {Id = 2, SourceTaskId = 2, TargetTaskId = 3, Type = "0"}
};

links.ForEach(s => context.Links.Add(s));
context.Database.ExecuteSqlRaw("SET IDENTITY_INSERT Links ON;");
context.SaveChanges();
context.Database.ExecuteSqlRaw("SET IDENTITY_INSERT Links OFF;");
transaction.Commit();
}
}
}
}

데이터베이스 등록​

다음으로 Program.cs에서 데이터베이스를 등록해야 합니다. 우선 데이터베이스 연결 문자열이 필요합니다. 설정은 애플리케이션 설정의 JSON 파일에 저장됩니다. appsettings.json 파일을 생성하거나 이미 있다면 열고 데이터베이스 연결 문자열을 추가합니다:

appsettings.json
{
"ConnectionStrings": {
"DefaultConnection": "Server="(localdb)mssqllocaldb;"
Database=GanttDatabase;Trusted_Connection=True;"
}
}

데이터베이스 컨텍스트는 의존성 주입으로 등록됩니다 의존성 주입으로 등록됩니다.

다음 네임스페이스를 Program.cs에 추가합니다:

Program.cs
using Microsoft.EntityFrameworkCore;
using DHX.Gantt.Models;

다음과 같이 선언됩니다:

Program.cs
var connectionString = builder.Configuration.GetConnectionString("DefaultConnection");
builder.Services.AddDbContext<GanttContext>(
options => options.UseSqlServer(connectionString));

컨트롤러를 활성화하려면 services.AddControllers() 메서드를 호출합니다:

Program.cs
builder.Services.AddControllers();

그리고 컨트롤러 경로를 등록하기 위해 app.MapControllers()를 호출합니다:

Program.cs
app.MapControllers();

다음은 Program.cs의 전체 코드입니다:

Program.cs
using Microsoft.EntityFrameworkCore;
using DHX.Gantt.Models;

var builder = WebApplication.CreateBuilder(args);

// Add services to the container.
builder.Services.AddRazorPages();

var connectionString = builder.Configuration.GetConnectionString("DefaultConnection");
builder.Services.AddDbContext<GanttContext>(
options => options.UseSqlServer(connectionString));

builder.Services.AddControllers();

var app = builder.Build();

// Configure the HTTP request pipeline.
if (!app.Environment.IsDevelopment())
{
app.UseExceptionHandler("/Error");
// The default HSTS value is 30 days.
// You may want to change this for production scenarios,
// see https://aka.ms/aspnetcore-hsts.
app.UseHsts();
}

app.UseHttpsRedirection();

app.UseDefaultFiles();

app.UseStaticFiles();

app.UseRouting();

app.UseAuthorization();

app.MapRazorPages();

app.MapControllers();

app.Run();

마지막으로 앱 시작 시 데이터베이스를 초기화하고 시드합니다. 마이그레이션을 사용하는 것이 일반적이지만 이 튜토리얼에서는 간단히 EnsureCreated와 seed만 사용합니다.

초기화가 수행될 위치를 정의하는 클래스를 만들어 봅니다. Models 폴더에 GanttInitializerExtension.cs 파일을 생성합니다:

Models/GanttInitializerExtension.cs
namespace DHX.Gantt.Models
{
public static class GanttInitializerExtension
{
public static IHost InitializeDatabase(this IHost webHost)
{
var serviceScopeFactory =
(IServiceScopeFactory?)webHost.Services.GetService(typeof(IServiceScopeFactory));

using (var scope = serviceScopeFactory!.CreateScope())
{
var services = scope.ServiceProvider;
var dbContext = services.GetRequiredService<GanttContext>();
dbContext.Database.EnsureDeleted();
dbContext.Database.EnsureCreated();
GanttSeeder.Seed(dbContext);
}

return webHost;
}
}
}

다음으로 InitializeDatabase()를 호출합니다:

Program.cs
app.InitializeDatabase();

앞서 언급한 바와 같이 이 튜토리얼에서는 마이그레이션을 사용하지 않습니다. 대신 간단한 EnsureCreated와 시드(seed)만 사용합니다.

현재 부분은 완료되었으니 Gantt로 돌아가봅시다.

DTO 및 매핑 정의​

Web API에 사용될 DTO 클래스를 정의할 때가 되었습니다. Task에 대한 DTO 클래스로 시작합니다. Models 폴더에 파일을 만들고 WebApiTask.cs 클래스를 정의합니다:

Models/WebApiTask.cs
namespace DHX.Gantt.Models
{
public class WebApiTask
{
public int id { get; set; }
public string? text { get; set; }
public string? start_date { get; set; }
public int duration { get; set; }
public decimal progress { get; set; }
public int? parent { get; set; }
public string? type { get; set; }
public bool open
{
get { return true; }
set { }
}

public static explicit operator WebApiTask(Task task)
{
return new WebApiTask
{
id = task.Id,
text = task.Text,
start_date = task.StartDate.ToString("yyyy-MM-dd HH:mm"),
duration = task.Duration,
parent = task.ParentId,
type = task.Type,
progress = task.Progress
};
}

public static explicit operator Task(WebApiTask task)
{
return new Task
{
Id = task.id,
Text = task.text,
StartDate = task.start_date != null ? DateTime.Parse(task.start_date,
System.Globalization.CultureInfo.InvariantCulture) : new DateTime(),
Duration = task.duration,
ParentId = task.parent,
Type = task.type,
Progress = task.progress
};
}
}
}

그리고 Models 폴더에 있는 또 다른 파일인 WebApiLink.cs에서 Link에 대한 DTO 클래스를 정의합니다:

Models/WebApiLink.cs
namespace DHX.Gantt.Models
{
public class WebApiLink
{
public int id { get; set; }
public string? type { get; set; }
public int source { get; set; }
public int target { get; set; }

public static explicit operator WebApiLink(Link link)
{
return new WebApiLink
{
id = link.Id,
type = link.Type,
source = link.SourceTaskId,
target = link.TargetTaskId
};
}

public static explicit operator Link(WebApiLink link)
{
return new Link
{
Id = link.id,
Type = link.type,
SourceTaskId = link.source,
TargetTaskId = link.target
};
}
}
}

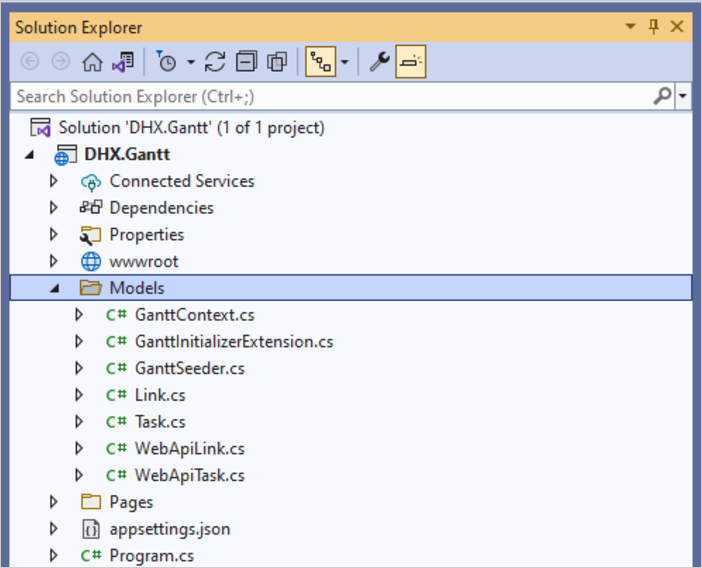

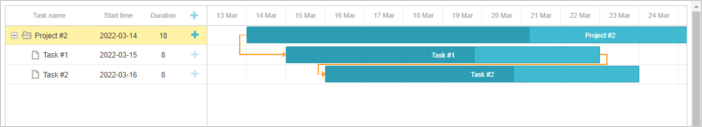

작업을 마치면 폴더 구조는 다음과 같아야 합니다:

Gantt ASP.NET Core 2 All models

이제 앱을 실행해 모든 것이 제자리에 있는지 확인할 수 있습니다. 런타임 오류가 보이지 않으면 잘 되어 있는 것입니다.

4단계. Web API 구현하기​

이제 실제 REST API 구현 단계입니다.

컨트롤러 추가​

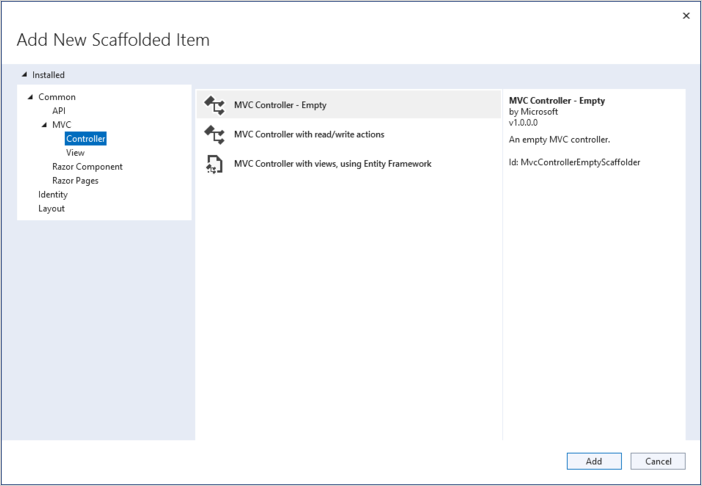

Controllers 폴더를 만들고 Tasks, Links, 전체 데이터셋을 위한 세 개의 비어 있는 API 컨트롤러를 만듭니다.

Gantt ASP.NET Core 2 adding controllers

Task Controller​

Tasks에 대한 컨트롤러를 만듭니다. Gantt 작업에 대한 기본 CRUD 작업을 정의합니다.

동작 방식:

  • GET 요청에서 데이터베이스에서 작업을 로드하고, 작업의 데이터 전송 객체를 출력합니다.
  • PUT/POST 요청에서 클라이언트로부터 WebAPITask 클래스의 데이터를 받아 도메인 모델로 변환한 후 데이터베이스에 저장합니다. 그러고 나서 데이터베이스 컨텍스트에 변경 사항을 저장합니다.
Controllers/TaskController.cs
using Microsoft.AspNetCore.Mvc;
using DHX.Gantt.Models;
using Microsoft.EntityFrameworkCore;

namespace DHX.Gantt.Controllers
{
[Produces("application/json")]
[Route("api/task")]
public class TaskController : ControllerBase
{
private readonly GanttContext _context;
public TaskController(GanttContext context)
{
_context = context;
}

// GET api/task
[HttpGet]
public async Task<IEnumerable<WebApiTask>> Get()
{
return await _context.Tasks
.Select(t => (WebApiTask)t)
.ToListAsync();
}

// GET api/task/5
[HttpGet("{id}")]
public async Task<ActionResult<Models.Task>> Get(int id)
{
var task = await _context.Tasks.FindAsync(id);

if (task == null)
return NotFound();

return Ok(task);
}

// POST api/task
[HttpPost]
public async Task<IActionResult> Post(WebApiTask apiTask)
{
var newTask = (Models.Task)apiTask;

await _context.Tasks.AddAsync(newTask);
await _context.SaveChangesAsync();

return Ok(new
{
tid = newTask.Id,
action = "inserted"
});
}

// PUT api/task/5
[HttpPut("{id}")]
public async Task<IActionResult?> Put(int id, WebApiTask apiTask)
{
var updatedTask = (Models.Task)apiTask;
var dbTask = await _context.Tasks.FindAsync(id);

if (dbTask == null)
{
return NotFound();
}

dbTask.Text = updatedTask.Text;
dbTask.StartDate = updatedTask.StartDate;
dbTask.Duration = updatedTask.Duration;
dbTask.ParentId = updatedTask.ParentId;
dbTask.Progress = updatedTask.Progress;
dbTask.Type = updatedTask.Type;

await _context.SaveChangesAsync();

return Ok(new
{
action = "updated"
});
}

// DELETE api/task/5
[HttpDelete("{id}")]
public async Task<IActionResult> DeleteTask(int id)
{
var task = await _context.Tasks.FindAsync(id);
if (task != null)
{
_context.Tasks.Remove(task);
await _context.SaveChangesAsync();
}

return Ok(new
{
action = "deleted"
});
}
}
}

다음으로 Links에 대한 컨트롤러를 만듭니다:

Controllers/LinkController.cs
using Microsoft.EntityFrameworkCore;
using Microsoft.AspNetCore.Mvc;
using DHX.Gantt.Models;

namespace DHX.Gantt.Controllers
{
[Produces("application/json")]
[Route("api/link")]
public class LinkController : ControllerBase
{
private readonly GanttContext _context;
public LinkController(GanttContext context)
{
_context = context;
}

// GET api/Link
[HttpGet]
public async Task<IEnumerable<WebApiLink>> Get()
{
return await _context.Links
.Select(t => (WebApiLink)t)
.ToListAsync();
}

// GET api/Link/5
[HttpGet("{id}")]
public async Task<ActionResult<Link>> Get(int id)
{
var link = await _context.Links.FindAsync(id);

if (link == null)
return NotFound();

return Ok(link);
}

// POST api/Link
[HttpPost]
public async Task<IActionResult> Post(WebApiLink apiLink)
{
var newLink = (Link)apiLink;

_context.Links.Add(newLink);
await _context.SaveChangesAsync();

return Ok(new
{
tid = newLink.Id,
action = "inserted"
});
}

// PUT api/Link/5
[HttpPut("{id}")]
public async Task<IActionResult> Put(int id, WebApiLink apiLink)
{
var updatedLink = (Link)apiLink;
updatedLink.Id = id;
_context.Entry(updatedLink).State = EntityState.Modified;


await _context.SaveChangesAsync();

return Ok(new
{
action = "updated"
});
}

// DELETE api/Link/5
[HttpDelete("{id}")]
public async Task<IActionResult> DeleteLink(int id)
{
var link = await _context.Links.FindAsync(id);
if (link != null)
{
_context.Links.Remove(link);
await _context.SaveChangesAsync();
}

return Ok(new
{
action = "deleted"
});
}
}
}

Data Controller​

마지막으로 데이터 작업을 위한 컨트롤러를 만듭니다:

Controllers/DataController.cs
using Microsoft.AspNetCore.Mvc;
using Microsoft.EntityFrameworkCore;
using DHX.Gantt.Models;

namespace DHX.Gantt.Controllers
{
[Produces("application/json")]
[Route("api/data")]
public class DataController : ControllerBase
{
private readonly GanttContext _context;
public DataController(GanttContext context)
{
_context = context;
}

// GET api/data
[HttpGet]
public async Task<IActionResult> Get()
{
var tasks = await _context.Tasks
.Select(t => (WebApiTask)t)
.ToListAsync();

var links = await _context.Links
.Select(l => (WebApiLink)l)
.ToListAsync();

return Ok(new
{
tasks,
links
});
}
}
}

모두 준비되었습니다. 애플리케이션을 실행하면 완전한 기능의 Gantt를 확인할 수 있습니다.

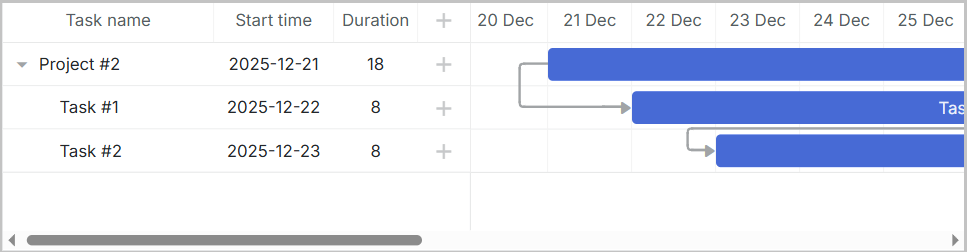

Gantt ASP.NET Core Gantt is ready

전체 소스 코드는 GitHub에서도 확인할 수 있습니다.

에러 처리​

에러를 처리하려면 런타임 예외를 캐치하고 응답을 작성하는 특별한 미들웨어 클래스 를 선언해야 합니다. 그런 뒤 애플리케이션 요청 파이프라인에 추가합니다. 아래 절차를 따르세요:

  1. 프로젝트 폴더에서 템플릿으로부터 미들웨어 클래스를 생성합니다.

Gantt ASP.NET Core middleware class

  1. ASP.NET Core를 위한 JSON 프레임워크를 설치합니다. NuGet 패키지 관리자를 통해 설치할 수 있습니다:

Gantt ASP.NET Core Install NewtonSoft Json

또는 패키지 매니저 명령줄을 사용:

PM> Install-Package NewtonSoft.JSON
  1. GanttErrorMiddleware.cs에서 invoke 메서드를 찾아 _next 호출을 주목합니다. 일부 핸들러는 예외를 발생시킬 수 있으므로 이를 잡아야 합니다. _next 호출을 try-catch 블록으로 감싸고 에러가 캡처되면 핸들러를 실행합니다.
GanttErrorMiddleware.cs
public async Task Invoke(HttpContext httpContext)
{
try
{
await _next(httpContext);
}catch(Exception e)
{
await HandleExceptionAsync(httpContext, e);
}
}
private static Task HandleExceptionAsync(HttpContext context, Exception exception)
{
var result = JsonConvert.SerializeObject(new {
action = "error"
});
context.Response.ContentType = "application/json";
context.Response.StatusCode = StatusCodes.Status500InternalServerError;
return context.Response.WriteAsync(result);
}
  1. GanttErrorMiddleware.cs에 다음 네임스페이스를 추가합니다:
using Newtonsoft.Json;
  1. 미들웨어가 준비되었습니다. 이제 Program.cs로 가서 미들웨어를 연결합니다. 다음 네임스페이스를 추가합니다:
Program.cs
using DHX.Gantt;

다음으로 app.UseGanttErrorMiddleware() 메서드를 호출합니다:

Program.cs
app.UseGanttErrorMiddleware();

작업 순서 저장하기​

클라이언트 측의 Gantt에서 drag & drop으로 작업 순서를 재배치할 수 있습니다. 이 기능을 사용하면 데이터베이스에 작업의 순서를 저장해야 합니다. 자세한 내용은 이 섹션을 읽으십시오.

다음은 Gantt의 작업 순서를 저장하도록 활성화하는 방법에 대한 내용입니다.

클라이언트 측에서의 재정렬​

먼저 클라이언트 측에서 작업 재정렬 기능을 활성화합니다. index.html에 아래 라인을 추가합니다:

wwwroot/index.html
gantt.config.order_branch = true;
gantt.config.order_branch_free = true;

// specifying the date format
gantt.config.date_format = "%Y-%m-%d %H:%i";
// initializing gantt
gantt.init("gantt_here");

모델에 작업 순서 추가​

다음으로 백엔드가 현재 작업 순서를 반영하도록 변경해야 합니다. Task 모델에 속성 하나를 추가합니다:

Models/Task.cs
namespace DHX.Gantt.Models
{
public class Task
{
public int Id { get; set; }
public string? Text { get; set; }
public DateTime StartDate { get; set; }
public int Duration { get; set; }
public decimal Progress { get; set; }
public int? ParentId { get; set; }
public string? Type { get; set; }
public int SortOrder { get; set; } /*!*/
}
}

컨트롤러 업데이트​

컨트롤러를 업데이트해야 합니다.

  1. 클라이언트가 정렬된 순서대로 작업을 받도록 DataController에 라인을 추가합니다:
Controllers/DataController.cs
[HttpGet]
public async Task<IActionResult> Get()
{
var tasks = await _context.Tasks
.OrderBy(t => t.SortOrder) /*!*/
.Select(t => (WebApiTask)t)
.ToListAsync();

var links = await _context.Links
.Select(l => (WebApiLink)l)
.ToListAsync();

return Ok(new
{
data = tasks,
links = links
});
}
  1. 새 작업은 기본값인 SortOrder를 받아야 합니다:
controllers/TaskController.cs
// POST api/task
[HttpPost]
public async Task<IActionResult> Post(WebApiTask apiTask)
{
var newTask = (Models.Task)apiTask;

newTask.SortOrder = await _context.Tasks.MaxAsync(t => t.SortOrder) + 1; /*!*/
await _context.Tasks.AddAsync(newTask);
await _context.SaveChangesAsync();

return Ok(new
{
tid = newTask.Id,
action = "inserted"
});
}
  1. 클라이언트에서 작업 순서가 변경될 때는 sortOrder가 업데이트되어야 합니다. 사용자가 작업의 순서를 재배치하면 Gantt는 PUT 액션을 호출하고 요청의 위치 정보와 나머지 작업 속성들과 함께 새 작업의 위치를 제공합니다. 이때 요청의 target 속성과 함께 처리합니다.

WebApiTask.cs 클래스에 target을 추가합니다:

Models/WebApiTask.cs
public class WebApiTask
{
public int id { get; set; }
public string? text { get; set; }
public string? start_date { get; set; }
public int duration { get; set; }
public decimal progress { get; set; }
public int? parent { get; set; }
public string? type { get; set; }
public string? target { get; set; } /*!*/
public bool open
{
get { return true; }
set { }
}
}

이제 PUT(수정) 동작에서 재정렬을 구현해 봅니다. Task 컨트롤러의 Put 액션을 수정합니다:

Controllers/TaskController.cs
// PUT api/task/5
[HttpPut("{id}")]
public async Task<IActionResult?> Put(int id, WebApiTask apiTask)
{
var updatedTask = (Models.Task)apiTask;
var dbTask = await _context.Tasks.FindAsync(id);

if (dbTask == null)
{
return NotFound();
}

dbTask.Text = updatedTask.Text;
dbTask.StartDate = updatedTask.StartDate;
dbTask.Duration = updatedTask.Duration;
dbTask.ParentId = updatedTask.ParentId;
dbTask.Progress = updatedTask.Progress;
dbTask.Type = updatedTask.Type;

if (!string.IsNullOrEmpty(apiTask.target)) /*!*/
{ /*!*/
// 재정렬 발생
await this.UpdateOrdersAsync(dbTask, apiTask.target); /*!*/
} /*!*/

await _context.SaveChangesAsync();

return Ok(new
{
action = "updated"
});
}

그리고 작업 순서를 업데이트하는 메서드를 추가합니다:

Controllers/TaskController.cs
private async Task<IActionResult> UpdateOrdersAsync(Models.Task updatedTask, string orderTarget)
{
int adjacentTaskId;
var nextSibling = false;

var targetId = orderTarget;

// 인접 태스크 ID는 '{id}' 또는 'next:{id}' 형식으로 전달됩니다.
if (targetId.StartsWith("next:"))
{
targetId = targetId.Replace("next:", "");
nextSibling = true;
}

if (!int.TryParse(targetId, out adjacentTaskId))
{
return NotFound();
}

var adjacentTask = await _context.Tasks.FindAsync(adjacentTaskId);
if (adjacentTask == null)
{
return NotFound();
}
var startOrder = adjacentTask.SortOrder;

if (nextSibling)
startOrder++;

updatedTask.SortOrder = startOrder;

var updateOrders = await _context.Tasks
.Where(t => t.Id != updatedTask.Id)
.Where(t => t.SortOrder >= startOrder)
.OrderBy(t => t.SortOrder)
.ToListAsync();

var taskList = updateOrders.ToList();
taskList.ForEach(t => t.SortOrder++);

return Ok(new
{
action = "updated"
});
}

애플리케이션 보안​

Gantt는 SQL 주입, XSS, CSRF 공격 등 여러 위협으로부터 애플리케이션을 보호하는 방법을 제공하지 않습니다. 애플리케이션의 보안은 백엔드를 구현하는 개발자에게 달려 있습니다. 관련 내용은 해당 기사를 참조하십시오.

XSS 보호​

가장 간단한 해결책은 클라이언트로 데이터를 보낼 때 텍스트 속성을 인코딩하는 것입니다.

예를 들어 아래 코드에서는 내장 HtmlEncoder를 사용해 작업 텍스트의 HTML 값을 이스케이프합니다. 이 방법으로 데이터베이스에는 원본 데이터가 남고 클라이언트 측에는 안전한 task.text 값이 전달됩니다.

Models/WebApiTask.cs
using System.Text.Encodings.Web;

public static explicit operator WebApiTask(Task task)
{
return new WebApiTask
{
id = task.Id,
text = HtmlEncoder.Default.Encode(task.Text != null ? task.Text : ""), /*!*/
start_date = task.StartDate.ToString("yyyy-MM-dd HH:mm"),
duration = task.Duration,
parent = task.ParentId,
type = task.Type,
progress = task.Progress
};
}

다른 방법으로는 HtmlAgilityPack과 같은 라이브러리를 사용해 데이터 저장/로드 시 HTML 태그를 완전히 제거할 수 있습니다.

문제 해결​

위의 단계를 따라 ASP.NET Core와 함께 Gantt를 통합하는 방법을 구현했는데도 페이지에서 작업과 연결선이 렌더링되지 않는 경우에는 Backend Integration IssuesTroubleshooting 아티클을 참조하십시오. 문제의 원인을 식별하는 방법이 설명되어 있습니다.

다음에 할 일​

이제 다 완벽하게 작동하는 Gantt가 있습니다. 전체 코드는 GitHub에서 확인하거나 clone하거나 다운로드하여 프로젝트에 사용할 수 있습니다.

또한 Gantt의 다양한 기능에 대한 가이드나 다른 백엔드 프레임워크와의 통합 튜토리얼도 확인해 보십시오:

  • guides.md의 [다양한 기능에 대한 가이드]
  • integrations/howtostart-guides.md의 [다른 백엔드 프레임워크와의 통합 시작 가이드]
Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
