CSS 문서

이 문서는 Gantt 차트 요소의 기본 색상 설정을 사용자가 정의한 색상으로 재정의하는 방법을 보여줍니다. 본 문서는 Gantt의 주요 클래스 선택자와 스타일링에 사용되는 템플릿을 다루며, 다음 부분들을 커스텀 색상으로 스타일링하는 방법을 다룹니다: Grid 영역, Timeline 영역, Resource 패널.

Grid 스타일링​

이 섹션에서는 grid 영역의 주요 요소를 스타일링하기 위한 CSS 선택자를 찾을 수 있습니다.

grid_area

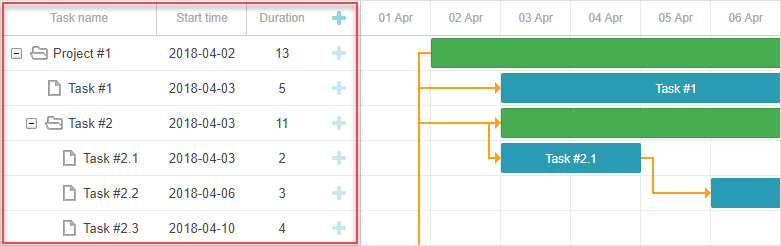

다음은 그리드 DOM 요소의 전반적인 구조를 보여줍니다:

- .gantt_grid
- .gantt_grid_scale
- .gantt_grid_head_cell
- .gantt_grid_data
- .gantt_row.odd
- .gantt_row
- .gantt_row.gantt_row_task
- .gantt_row.gantt_row_project
- .gantt_row.gantt_row_milestone
- gantt_cell.gantt_cell_tree
- .gantt_tree_indent
- .gantt_tree_icon.gantt_close
- .gantt_tree_icon.gantt_open
- .gantt_tree_content
- gantt_cell
- .gantt_tree_content

Grid 헤더​

.gantt_grid_scale 클래스 선택자를 통해 Grid 헤더 요소의 스타일을 변경할 수 있습니다.

다음은 Grid와 Timeline의 헤더에 공통 배경색과 글자 색상을 적용하는 예시입니다:

.gantt_grid_scale, .gantt_task_scale, .gantt_task_vscroll {
background-color: #eee;
}
.gantt_grid_scale, .gantt_task_scale,
.gantt_task .gantt_task_scale .gantt_scale_cell,
.gantt_grid_scale .gantt_grid_head_cell {
color: #000;
font-size: 12px;
border-bottom: 1px solid #cecece;
}

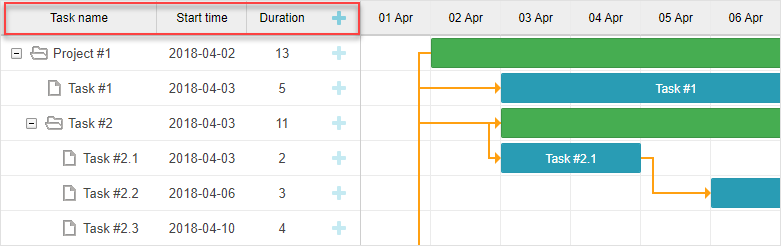

grid_header

관련 샘플: Styling grid and timeline headers

Scale 높이​

그리드 헤더와 시간 축의 높이를 CSS로 변경하지 마십시오.

스케일의 높이는 Gantt의 scale_height 구성 속성을 통해 설정되어야 합니다:

gantt.config.scale_height = 50;

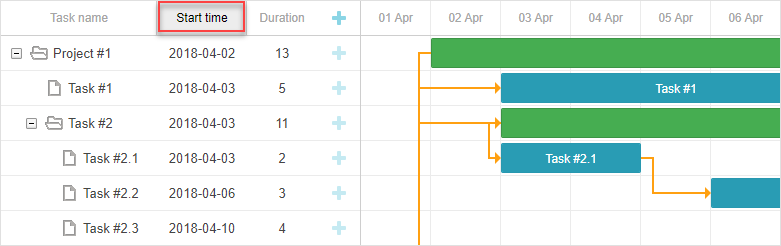

그리드 헤더의 셀​

그리드 헤더의 셀에 대해 커스텀 스타일을 .gantt_grid_head_cell로 적용할 수 있습니다.

셀을 스타일링하기 위한 선택자는 아래와 같습니다:

  • .gantt_grid_head_cell[data-column-id="columnName"] - 특정 열의 셀을 선택합니다;

columnName은 열의 name 속성 값과 일치합니다:

<style>
.gantt_grid_head_cell[data-column-id="columnName"] {
background-color: #ededed;
color: black;
}
</style>
gantt.config.columns = [
...
{ name: "columnName", align: "center" },
...
];

header_cell

관련 샘플: Styling a particular cell in the grid header

  • .gantt_grid_head_cell[data-column-index="1"] - 특정 열을 인덱스로 선택합니다;

  • .gantt_grid_head_cell[data-column-name="start_date"] - 이름으로 특정 열을 선택합니다.

Grid 본문​

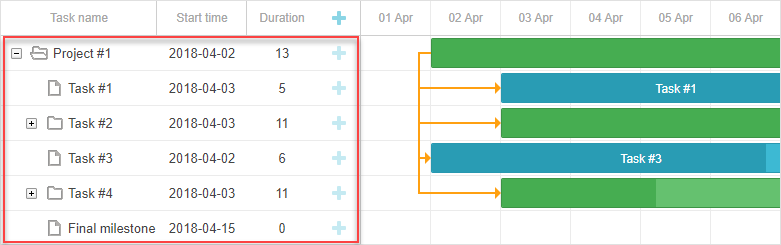

CSS 스타일을 .gantt_grid_data 선택자에 적용하여 Grid 본문 요소에 커스텀 색상을 추가할 수 있습니다.

grid_body

Grid 행 스타일링​

그리드 행의 스타일은 .gantt_row를 통해 수정됩니다.

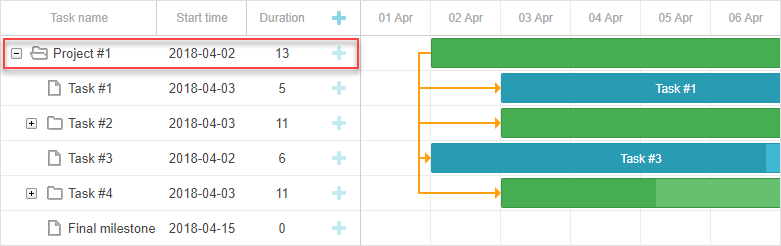

grid_row

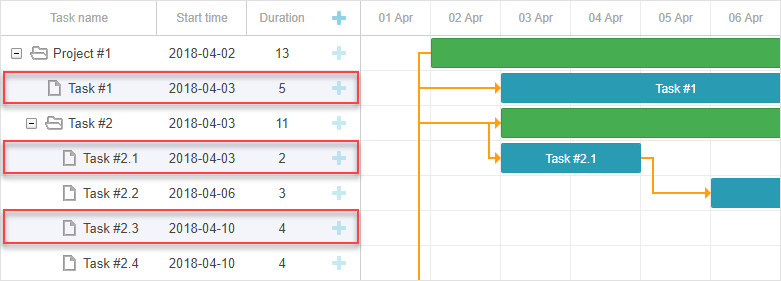

홀수/짝수 행​

그리드의 홀수 행을 색상화하려면 .gantt_row.odd 선택자에 CSS 스타일을 지정해야 합니다. 예를 들면:

.gantt_row.odd {
background-color: #f4f4fb;
}

odd_row_style

관련 샘플: Styling every other row in grid

짝수 행이 화면에 강조 표시되고 홀수 행에는 적용되지 않는 것을 확인할 수 있습니다. 그러나 행 인덱스를 확인하면 홀수 인덱스(1, 3, 5 등)에 스타일이 적용된다는 것을 알 수 있습니다.

선택된 행​

그리드에서 선택된 행은 .gantt_row.gantt_selected 선택자를 통해 스타일링할 수 있습니다:

.gantt_grid_data .gantt_row.gantt_selected,
.gantt_grid_data .gantt_row.odd.gantt_selected,
.gantt_task_row.gantt_selected {
background-color: #fff3a1;
}

관련 샘플: Styling selected row

작업 행, 프로젝트 행, 마일스톤 행​

작업, 프로젝트 또는 마일스톤의 행을 스타일링하려면 다음 선택기를 사용합니다:

  • .gantt_row.gantt_row_task
  • .gantt_row.gantt_row_project
  • .gantt_row.gantt_row_milestone

예:

.gantt_row.gantt_row_project {
background-color: #fafafa;
font-weight: bold;
}

관련 샘플: Styling rows of project tasks

특정 행​

특정 행에 커스텀 클래스를 추가하려면 아래와 같이 [grid_row_class] 템플릿을 적용합니다:

<style>
.highlighted_task.gantt_row {
background-color: #ff9668;
border-color: rgba(0,0,0,0.3);
}
</style>
gantt.templates.grid_row_class = (startDate, endDate, task) => {
if (task.highlight) {
return "highlighted_task";
}
return "";
};

관련 샘플: Styling a particular row in the grid

행 높이​

행 높이는 구성 설정인 row_height로 변경할 수 있습니다:

gantt.config.row_height = 40;

또는 작업의 row_height 속성으로도 설정할 수 있습니다:

{ id: 2, text: "Task #1", start_date: "02-04-2028", duration: 8, row_height: 40 },

CSS로 행 높이를 변경하려고 시도하면 레이아웃이 깨지므로 피하십시오.

Grid의 셀/열 스타일링​

그리드의 셀이나 열은 .gantt_row .gantt_cell를 통해 스타일링할 수 있습니다.

특정 열을 두 가지 방식으로 스타일링할 수 있습니다:

  • 열의 이름으로 열을 정의하는 .gantt_row .gantt_cell[data-column-name="columnName"] 선택자를 사용하여 스타일링합니다. 예:
.gantt_grid_head_cell[data-column-id="start_date"],
.gantt_row .gantt_cell[data-column-name="start_date"] {
background-color: #ededed;
color: black;
}

관련 샘플: Styling a column in grid

참고로 .gantt_grid_head_cell와 .gantt_cell은 서로 다른 데이터 속성(data-column-id와 data-column-name)을 사용합니다. Gantt의 이 불일치는 향후 버전에서 CSS 규칙으로 수정될 예정입니다.

  • 또는 동일한 결과를 얻기 위해 .gantt_row .gantt_cell[data-column-index="1"] 선택자를 사용할 수도 있습니다.

Timeline 스타일링​

"Styling Timeline" 섹션은 타임라인 영역 요소들의 기본 스타일을 변경하는 데 적용할 수 있는 CSS 선택자들을 안내합니다.

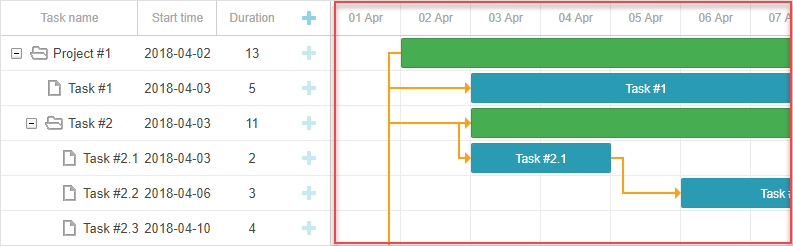

timeline

타임라인 영역의 DOM 요소의 전반적인 구조는 아래와 같습니다:

- .gantt_task
- .gantt_task_scale
- .gantt_scale_line
- .gantt_scale_cell
- .gantt_data_area
- .gantt_task_bg
- .gantt_task_row
- .gantt_task_row.odd
- .gantt_task_cell
- .gantt_links_area
- .gantt_task_link
- .gantt_bars_area
- .gantt_task_line
- .gantt_task_progress_wrapper
- .gantt_task_progress
- .gantt_task_progress_drag
- .gantt_task_content
- .gantt_task_drag.task_start_date
- .gantt_task_drag.task_end_date
- .gantt_link_control.task_start_date
- .gantt_link_control.task_end_date
- .gantt_link_point
- div - custom layers

타임 스케일​

타임 스케일의 DOM 요소 구조는 다음과 같습니다:

- .gantt_task_scale
- .gantt_scale_line
- .gantt_scale_cell

Time scale 컨테이너​

.gantt_task_scale 선택자는 시간 축 컨테이너에 커스텀 CSS를 적용하는 데 사용됩니다.

예를 들어 시간 축의 글자 색상과 경계를 바꾸면 아래와 같습니다:

.gantt_grid_scale, .gantt_task_scale {
border-bottom: 1px solid #0e0e0e;
}

.gantt_task .gantt_task_scale .gantt_scale_cell {
color: #000;
}

.gantt_grid_scale .gantt_grid_head_cell {
color: #000;
}

관련 샘플: Styling text and borders of the time scale

Time scales​

.gantt_scale_line 선택자는 전체 시간 축의 색상을 지정하는 데 사용됩니다. 순서별 특정 시간 축을 대상으로 하려면 .gantt_scale_line:nth-child(n) 선택자를 사용하면 됩니다.

다음은 시간 축의 배경색을 설정하는 예시입니다:

.gantt_scale_line:nth-child(1) {
font-weight: bold;
background-color: #eee;
}

.gantt_scale_line:nth-child(2) {
background-color: #fff;
}

관련 샘플: Background color of the time scale

기본적으로 단위별로 시간 축을 타겟팅하는 CSS 클래스가 제공되지는 않지만, scale_row_class 템플릿을 사용하여 이러한 클래스를 추가할 수 있습니다.

다음은 month, week, day 스케일에 서로 다른 스타일을 적용하는 예시입니다:

<style>
.gantt_scale_line.month_scale {
font-weight: bold;
background-color: #ddd;
}

.gantt_scale_line.week_scale {
background-color: #e1e1e1;
}

.gantt_scale_line.day_scale {
background-color: #efefef;
}
</style>
gantt.templates.scale_row_class = (scaleConfig) => `${scaleConfig.unit}_scale`;

관련 샘플: Styling different time scales

Time scale 셀​

시간 축의 셀에 커스텀 스타일을 추가하려면 .gantt_scale_cell 선택자를 사용합니다. 예를 들어 셀의 글자 색상과 경계선을 변경할 수 있습니다:

.gantt_task .gantt_task_scale .gantt_scale_cell {
color: #a6a6a6;
border-right: 1px solid #ebebeb;
}

관련 샘플: Styling text and borders of the scale cells

시간 축의 특정 날짜를 색상으로 표시하려면, gantt.config.scales 객체의 css 속성을 사용합니다. 아래 예시와 같이 설정합니다:

gantt.config.scales = [
{ unit: "month", step: 1, format: "%Y %M" },
{ unit: "day", step: 1, format: "%l, %F %d", css: (date) => {
if (!gantt.isWorkTime({ date: date, unit: "day" })) {
return "weekend";
}
return "";
} }
];
<style>
.gantt_scale_cell.weekend {
background-color: #F5F5F5;
}
</style>

관련 샘플: Duration includes only working days

필요 시 시간 축의 전체 열을 색칠하려면 아래와 같이 설명된대로 timeline_cell_class 템플릿을 사용합니다.

데이터 영역​

데이터 영역의 DOM 요소 구조는 아래와 같습니다:

- .gantt_data_area
- .gantt_task_bg
- .gantt_task_row
- .gantt_task_row.odd
- .gantt_task_cell
- .gantt_links_area
- .gantt_task_link
- .gantt_bars_area
- .gantt_task_line
- .gantt_task_progress_wrapper
- .gantt_task_progress
- .gantt_task_progress_drag
- .gantt_task_content
- .gantt_task_drag.task_start_date
- .gantt_task_drag.task_end_date
- .gantt_link_control.task_start_date
- .gantt_link_control.task_end_date
- .gantt_link_point
- div - custom layers

Task​

Task 바​

작업 바의 모양을 바꾸려면 .gantt_task_line 선택자에 커스텀 스타일을 선언해야 합니다.

가장자 리 스타일을 변경하는 예시는 아래와 같습니다:

.gantt_task_line {
border-radius: 14px;
}

관련 샘플: Styling borders of the task bars

작업 바의 색상을 변경하려면 다음 두 가지 단계를 수행합니다:

  1. 작업 바에 적용된 커스텀 색상과 일치하도록 경계선과 진행 바의 스타일을 재정의합니다:
.gantt_task_line {
border-color: rgba(0, 0, 0, 0.25); /* Black color with 25% alpha/opacity */
}

.gantt_task_line .gantt_task_progress {
background-color: rgba(0, 0, 0, 0.25);
}
  1. 작업 바와 바 안의 콘텐츠에 필요한 색상을 적용합니다:
.gantt_task_line {
background-color: #03A9F4;
}

.gantt_task_line.gantt_task_content {
color: #fff;
}

다양한 색상으로 경계선과 진행 바를 적용하는 일반적인 예시는 Task Coloring 문서의 예제를 참조하십시오.

특정 작업 바에 색상을 적용하려면 gantt.templates.task_class 템플릿을 사용하여 해당 작업에 커스텀 클래스를 할당해야 합니다:

gantt.templates.task_class = (startDate, endDate, task) => {
if (task.highlight) {
return "highlighted_task";
}
return "";
};

그리고 이 커스텀 클래스를 셀렉터에서 사용합니다:

.highlighted_task.gantt_task_line {
background-color: #ff9668;
border-color: rgba(0,0,0,0.3);
}

.highlighted_task .gantt_task_progress {
text-align: center;
z-index: 0;
background: rgba(0,0,0,0.3);
}

관련 샘플: Styling particular task bars

Task 바 내 영역 강조​

작업 바 내부의 특정 영역을 강조하려면, gantt.templates.task_text 템플릿을 사용해 바에 추가 요소를 주입해야 합니다:

gantt.templates.task_text = (startDate, endDate, task) => `
<div className="custom_progress warm_up" style={{width: '20%'}}></div>
<div className="custom_progress in_progress" style={{width: '60%'}}>${task.text}</div>
<div className="custom_progress cool_down" style={{width: '20%'}}></div>
`;

그리고 CSS를 적용합니다:

.custom_progress {
display: inline-block;
vertical-align: top;
text-align: center;
height: 100%;
}

.custom_progress.nearly_done {
background-color: #4CC259;
}

.custom_progress.in_progress {
background-color: #88BFF5;
}

.custom_progress.idle {
background-color: #d96c49;
}

관련 샘플: Custom html content (Stackbar)

링크의 DOM 요소 구조는 아래와 같습니다:

- .gantt_task_link
- .gantt_line_wrapper
- .gantt_link_line_right
- .gantt_link_line_left
- .gantt_link_line_up
- .gantt_link_line_down
- .gantt_link_arrow.gantt_link_arrow_right
- .gantt_link_arrow.gantt_link_arrow_left

다음은 의존성 링크의 요소들을 색상화하는 예시입니다:

.gantt_line_wrapper div {
background-color: #ffa011;
}
.gantt_link_arrow_right {
border-left-color: #ffa011;
}
.gantt_link_arrow_left {
border-right-color: #ffa011;
}
.gantt_task_link:hover .gantt_line_wrapper div {
box-shadow: 0 0 5px 0 #ffa011;
}

관련 샘플: Styling links

링크 선의 두께는 gantt.config.link_line_width 설정으로 제어합니다.

Resizer​

다음 선택자를 사용하여 Resizer의 DOM 요소를 스타일링할 수 있습니다:

  • .gantt_task_drag
  • .gantt_task_drag.task_start_date
  • .gantt_task_drag.task_end_date

시작일 Resizer를 비활성화하는 예시는 아래와 같습니다:

.gantt_task_line:hover .gantt_task_drag.task_start_date {
display: none;
}

관련 샘플: Disabling resizer of the start date

종료일 Resizer를 비활성화하는 예시는 아래와 같습니다:

.gantt_task_line:hover .gantt_task_drag.task_end_date {
display: none;
}

관련 샘플: Disabling resizer of the end date

시작(종료) 시점의 원형 핸들 요소에 스타일을 적용하기 위해 사용할 수 있는 선택자들:

  • .gantt_link_control .gantt_link_point
  • .gantt_link_control.task_start_date .gantt_link_point
  • .gantt_link_control.task_end_date .gantt_link_point

Background grid​

Backgrond grid의 DOM 요소 구조는 아래와 같습니다:

- .gantt_data_area
- .gantt_task_bg
- .gantt_task_row
- .gantt_task_row.odd
- .gantt_task_cell

Background 행들​

배경 행의 기본 스타일 설정을 변경하려면 .gantt_task_row 선택자에 맞춰 스타일을 추가합니다. 예를 들면:

.gantt_row,
.gantt_task_row {
border-bottom: 1px solid #ebebeb;
background-color: #fff;
}

홀수 배경 행에 색상을 적용하려면 .gantt_task_row.odd 선택자에 CSS를 정의합니다.

선택된 행의 색상을 지정하는 예시는 다음과 같습니다:

.gantt_grid_data .gantt_row.gantt_selected,
.gantt_grid_data .gantt_row.odd.gantt_selected,
.gantt_task_row.gantt_selected {
background-color: #fff3a1;
}
.gantt_task_row.gantt_selected .gantt_task_cell {
border-right-color: #ffec6e;
}

관련 샘플: Styling selected row

Background 셀​

배경 셀의 기본 스타일 설정을 변경하려면 .gantt_task_cell 선택자에 커스텀 스타일을 지정합니다.

배경 열을 색상으로 표시하려면 timeline_cell_class 템플릿을 사용합니다:

gantt.templates.timeline_cell_class = (task, date) => {
if (!gantt.isWorkTime({ date: date, unit: "day", task: task })) {
return "weekend";
}
return "";
};

그리고 CSS를 적용합니다:

.gantt_task_cell.weekend {
background-color: #F5F5F5;
}

.gantt_task_row.gantt_selected .gantt_task_cell.weekend {
background-color: #F8EC9C;
}

관련 샘플: Duration includes only working days

Resource 패널​

Resource 패널은 메인 그랜트 영역과 유사한 그리드와 타임라인으로 구성됩니다.

기본적으로, 리소스 뷰의 그리드와 타임라인은 전역 템플릿과 구성(config)을 사용합니다. 레이아웃 설정에 이를 전달하여 리소스 패널에 대해 다른 구성 및 템플릿을 사용할 수 있습니다( layout config 참조).

적절한 뷰 이름을 CSS 선택자에 사용하여 리소스 그리드와 타임라인을 타깃팅할 수 있습니다:

.resourceGrid_cell .gantt_row,
.resourceHistogram_cell .gantt_task_row {
border-bottom: 1px solid #ebebeb;
background-color: #fff;
}

리소스 패널의 DOM 요소의 전반적인 구조는 아래와 같습니다:

- .gantt_layout_root
- .grid_cell
- .timeline_cell
- .resourceGrid_cell
- .resourceHistogram_cell
- .resourceTimeline_cell

.gantt_layout_root 아래의 클래스 이름은 레이아웃 설정에서 가져오며, 레이아웃 셀의 view 속성 값과 일치합니다:

gantt.config.layout = {
css: "gantt_container",
rows: [
{
cols: [
{ view: "grid", group: "grids", scrollY: "scrollVer" },
...
]
},
...
{
id: "resources",
cols: [
{ view: "resourceGrid", group: "grids", scrollY: "resourceVScroll" },
...
{ view: "resourceHistogram", capacity: 24, scrollX: "scrollHor",
scrollY: "resourceVScroll" },
...
]
},
...
]
};

Resource 그리드​

resource_grid

작업 그리드와 동일한 선택자를 사용할 수 있습니다. 최상위 선택자는 .resourceGrid_cell입니다:

.resourceGrid_cell .gantt_row,
.resourceGrid_cell .gantt_row.odd {
background-color: rgba(232, 232, 232, 0.6);
}

Resource 히스토그램​

resource_histogram_css

Resource 히스토그램은 메인 타임라인과 동일한 요소를 가집니다. 기본적으로 메인 타임라인을 타깃팅하는 모든 선택자는 레이아웃 셀 클래스(.timeline_cell, .resourceHistogram_cell)를 선택자에 사용하지 않는 한 리소스 타임라인에도 적용됩니다.

리소스 히스토그램을 타깃팅하는 선택자는 다음과 같습니다: .resourceHistogram_cell.

리소스 히스토그램의 DOM 요소 구조는 아래와 같습니다:

- .gantt_task_bg
- .gantt_bars_area
- div
- .gantt_histogram_fill
- .gantt_histogram_cell
- div
- .gantt_histogram_hor_bar
- .gantt_histogram_vert_bar

다음은 히스토그램 요소의 색상을 바꾸는 예시입니다:

.gantt_histogram_cell {
color: #000;
}

.gantt_histogram_label {
font-weight: 700;
font-size: 13px;
}

.gantt_histogram_fill {
background-color: rgba(41,157,180,.2);
}

특정 셀의 색상을 바꾸려면 gantt.templates.histogram_cell_class 템플릿을 사용합니다:

gantt.templates.histogram_cell_class = (startDate, endDate, resource, resourceTasks) => {
if (getAllocatedValue(resourceTasks, resource) > getCapacity(startDate, resource)) {
return "column_overload";
}
};

그리고 CSS를 적용합니다:

.column_overload .gantt_histogram_fill {
background-color: #ffa9a9;
}

히스토그램 선의 색상을 바꾸려면 아래 클래스 선택자에 커스텀 CSS를 적용합니다:

  • .gantt_histogram_hor_bar
  • .gantt_histogram_vert_bar

히스토그램 선의 색상을 바꾸는 예시는 아래와 같습니다:

.gantt_histogram_hor_bar, .gantt_histogram_vert_bar {
background: #299db4;
}

Resource 다이어그램​

resource_diagram

Resource 다이어그램은 메인 타임라인과 동일한 요소를 가집니다. 기본적으로 타깃팅하는 모든 선택자는 리소스 타임라인에도 적용됩니다. 레이아웃 셀 클래스(.timeline_cell, .resourceTimeline_cell)를 선택자에 사용하면 됩니다.

다음 선택자를 사용하여 리소스 다이어그램의 라벨 스타일링을 할 수 있습니다:

.gantt_resource_marker div {
background: #51c185;
width: 28px;
height: 28px;
line-height: 29px;
display: inline-block;
color: #FFF;
margin: 3px;
}

특정 마커의 스타일을 바꾸려면 gantt.templates.resource_cell_class 템플릿을 사용합니다:

<style>
.resource_marker.workday_over div {
border-radius: 3px;
background: #ff8686;
}
gantt.templates.resource_cell_class = (startDate, endDate, resource, resourceTasks) => {
const cssClasses = [];
cssClasses.push("resource_marker");
if (resourceTasks.length <= 1) {
cssClasses.push("workday_ok");
} else {
cssClasses.push("workday_over");
}
return cssClasses.join(" ");
};

관련 샘플: Styling resource markers

Need help?
Got a question about the documentation? Reach out to our technical support team for help and guidance. For custom component solutions, visit the Services page.
