Manuell Geplante Zusammenfassungsaufgaben

Es besteht die Möglichkeit, Projekte (Zusammenfassungsaufgaben) manuell zu planen. Diese Funktion dient der Erhöhung der Flexibilität und Genauigkeit bei der Verwaltung von Projekten mit Gantt-Diagrammen.

Standardmäßig berechnen Zusammenfassungsaufgaben ihre Termine automatisch basierend auf dem frühesten Startdatum und dem spätesten Enddatum ihrer Unteraufgaben. Sie können außerdem feste Start- und Enddaten für Zusammenfassungsaufgaben unabhängig von ihren Unteraufgaben festlegen. Dadurch zeigt das Gantt-Diagramm sowohl die feste Dauer als auch die aus Unteraufgaben abgeleitete Dauer an.

Manuell Geplante Projects

Um diese Funktion für eine Zusammenfassungsaufgabe zu aktivieren, setzen Sie die auto_scheduling Eigenschaft auf false.

Die festen Termine werden in task.start_date und task.end_date gespeichert, während die aus den Unteraufgaben berechneten Termine in task.$auto_start_date und task.$auto_end_date verfügbar sind.

gantt.parse({
data: [
{
id: 1,
text: "Project Phase 1",
type: "project",
start_date: "2025-05-01 00:00:00",
duration: 15,
auto_scheduling: false /* ! */
},
// ...
],
});

Sowohl die feste Dauer der Zusammenfassungsaufgabe als auch die tatsächliche Dauer, die aus ihren Unteraufgaben berechnet wird, werden im Gantt-Diagramm angezeigt.

Wenn der Datumsbereich der Unteraufgabe außerhalb der zugewiesenen Termine der Zusammenfassungsaufgabe liegt, wird die Zusammenfassungsaufgabe hervorgehoben, um einen Scheduling-Konflikt anzuzeigen. Dieser visuelle Hinweis hilft Endbenutzern, Diskrepanzen im Projektzeitplan schnell zu identifizieren und zu beheben.

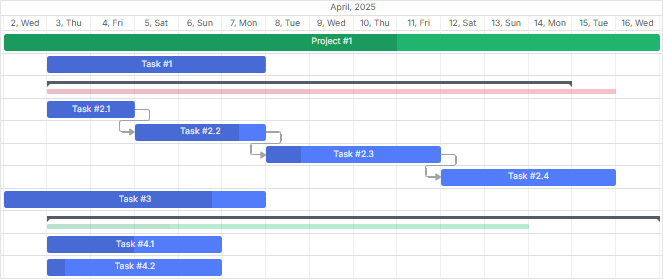

Hervorheben einer Zusammenfassungsaufgabe außerhalb des zulässigen Bereichs
