본문으로 건너뛰기

자동 스케줄링

정보

이 기능은 PRO 에디션에서만 사용할 수 있습니다.

라이브러리는 Gantt가 작업 간 관계에 따라 작업을 자동으로 스케줄링할 수 있게 해주는 auto_scheduling 확장을 제공합니다.

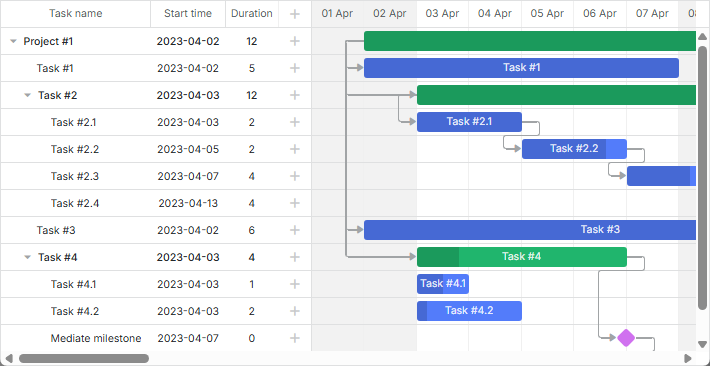

auto_scheduling

예를 들어 두 개의 작업이 의존성 링크로 연결되어 있고 두 번째 작업이 첫 번째 작업이 끝날 때 시작하며, 첫 번째 작업의 일정을 새 날짜로 옮겨야 한다고 가정합니다.

자동 스케줄링은 첫 번째 작업의 종료 날짜가 바뀔 때마다 두 번째 작업의 시작 날짜를 해당 종료 날짜에 맞춰 업데이트합니다. 이 기능을 사용하면 각 작업의 날짜를 수동으로 설정할 필요 없이 작업 간 관계를 지정하여 프로젝트 일정을 생성하고 유지할 수 있습니다.

사용 방법

auto scheduling 기능을 사용하려면 auto_scheduling 플러그인을 gantt.plugins 메서드를 사용하여 활성화해야 합니다:

gantt.plugins({
auto_scheduling: true
});

그리고 auto_scheduling 구성의 enabled 속성을 true로 설정합니다:

gantt.config.auto_scheduling = {
enabled: true
};

Auto Scheduling extension

자동 스케줄링이 활성화되면 개별 작업은 여전히 수동으로도 일정이 잡힐 수 있습니다.

Forward/backward planning

프로젝트 계획 전략

프로젝트 내 작업을 계획하는 데에는 두 가지 전략이 있습니다: 전방 계획과 후방 계획. 이들은 구성 설정의 조합으로 정의됩니다:

  • gantt.config.auto_scheduling.schedule_from_end - (boolean) 계획 전략의 종류를 정의합니다
  • project_start - (Date) 프로젝트의 시작 날짜; 전방 계획이 적용되는 경우 기본적으로 작업의 시작 날짜로 사용되며, 기본값은 null입니다
  • project_end - (Date) 프로젝트의 종료 날짜; 후방 계획이 사용되는 경우 작업의 기본 시간으로 사용되며, 기본값은 null입니다

전방 계획

작업의 전방 계획은 기본적으로 사용되며, 즉 gantt.config.auto_scheduling.schedule_from_endfalse로 설정되어 있습니다.

// 전방 계획이 사용됩니다
gantt.config.auto_scheduling = {
enabled: true,
schedule_from_end: false
};

이 경우 작업의 계획은 시작 날짜 또는 가장 이른 작업의 날짜부터 구현됩니다. 다른 제약 조건이 적용되지 않았다면 작업은 가능한 한 빨리 계획됩니다.

프로젝트의 시작 날짜는 선택적으로 gantt.config.project_start 구성으로 설정할 수 있습니다:

gantt.config.project_start = new Date(2025, 2, 1);

Auto-Schedule From Project Start & Constraints

후방 계획

프로젝트의 끝에서부터 작업을 계획하는 방법도 있습니다. 이를 위해서는 gantt.config.auto_scheduling.schedule_from_end 속성을 true로 설정하고, 프로젝트의 종료 날짜를 gantt.config.project_end 구성 옵션으로 지정해야 합니다:

gantt.config.project_end = new Date(2025, 10, 1);
gantt.config.auto_scheduling = {
enabled: true,
schedule_from_end: true
};

이 경우 작업은 가능한 한 늦게 계획됩니다. 마지막 작업은 프로젝트의 종료 날짜에 끝나야 합니다.

Auto-Schedule From Project End (backward)

작업에 대한 시간 제약

dhtmlxGantt는 작업에 추가 시간 제약을 설정할 수 있는 기능을 제공합니다.

노트

시간 제약은 작업과 마일스톤에만 적용됩니다. 프로젝트에는 영향을 주지 않습니다.

라이트박스에서 제약 조건 설정

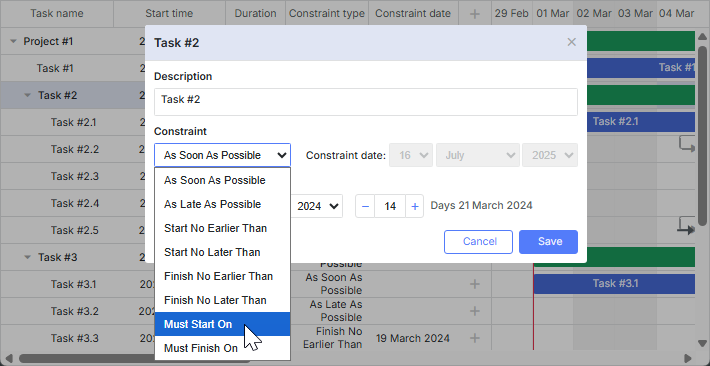

작업의 라이트박스에서 Constraint 컨트롤을 통해 제약 조건을 지정할 수 있습니다.

Inbuilt datepicker for constraints

gantt.config.lightbox.sections = [
{ name: "description", height: 38, map_to: "text", type: "textarea", focus: true},
{ name: "constraint", type: "constraint" }, /*!*/
{ name: "time", type: "duration", map_to: "auto" }
];

인라인 편집기를 통한 제약 조건 설정

그리드에서 제약 조건의 유형과 날짜를 위한 별도의 열을 지정하고(guide: guides/specifying-columns.md#timeconstraintsfortasks) 인라인 편집기를 사용해 작업의 제약 조건을 정의하는 것도 가능합니다.

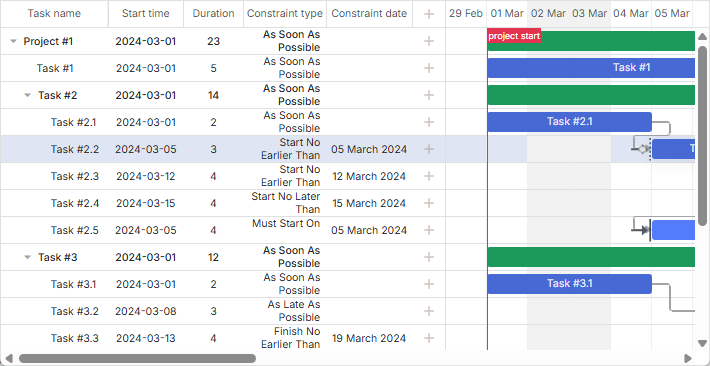

Constraints columns

다음 열 이름을 각각 constraint_typeconstraint_date 로 사용합니다.

const constraintTypeEditor = {
type: "select", map_to: "constraint_type", options: [
{ key: "asap", label: gantt.locale.labels.asap },
{ key: "alap", label: gantt.locale.labels.alap },
{ key: "snet", label: gantt.locale.labels.snet },
// more options
]
};

const constraintDateEditor = {
type: "date",
map_to: "constraint_date",
min: new Date(2025, 0, 1),
max: new Date(2026, 0, 1)
};

gantt.config.columns = [
{ /* previous column */ },
{
name: "constraint_type", align: "center", width: 100,
template: task => gantt.locale.labels[gantt.getConstraintType(task)],
resize: true, editor: constraintTypeEditor
},
{
name: "constraint_date", align: "center", width: 120, template: (task) => {
// template logic
},
resize: true, editor: constraintDateEditor
},
{ name: "add", width: 44 }
];

Auto-Schedule From Project Start & Constraints

제약 조건의 유형

다음은 시간 제약의 여러 유형입니다:

  1. 가능한 한 빨리 - 이 제약 조건이 독립 작업에 설정되고 strict 모드가 활성화된 경우 작업은 프로젝트 시작과 동일한 시점에 시작합니다. 만약 strict 모드가 비활성화되면 작업은 지정된 날짜에 시작합니다.

    이 제약 조건이 종속 작업에 설정된 경우, 작업은 선행 작업이 종료되는 즉시 시작합니다.

  2. 가능한 한 늦게 - 이 제약 조건이 독립 작업에 설정된 경우 작업은 프로젝트 시작과 동일한 시점에 끝납니다. 이 제약 조건이 종속 작업에 설정된 경우, 작업의 종료는 직후의 즉시 후속 작업의 시작과 일치합니다.

다른 제약 조건 유형은 작업의 유형(종속 또는 독립)에 관계없이 작업에 영향을 미칩니다:

  1. 다음 날짜 이후로 시작 - 작업은 지정된 날짜 또는 그 이후에 시작해야 합니다.

  2. 다음 날짜 이전으로 시작 - 작업은 지정된 날짜 또는 그 이전에 시작해야 합니다.

  3. 다음 날짜 이후로 끝남 - 작업은 지정된 날짜 또는 그 이후에 끝나야 합니다.

  4. 다음 날짜 이전으로 끝남 - 작업은 지정된 날짜 또는 그 이전에 끝나야 합니다.

  5. 반드시 시작해야 함 - 작업은 반드시 지정된 날짜에 정확히 시작해야 합니다.

  6. 반드시 끝나야 함 - 작업은 반드시 지정된 날짜에 정확히 끝나야 합니다.

노트

독립 작업은 다른 작업과 연결 고리나 후속 작업이 없는 작업을 의미합니다. 즉, 다른 작업과 연결되거나 부모와 연결되는 링크가 없는 작업들입니다.

작업 간의 지연(lag) 및 선행(lead) 시간 설정

지연(lag) 및 선행(lead) 시간은 작업 간의 복잡한 관계를 만들 때 사용하는 특별한 값들입니다.

Lag는 의존성으로 연결된 작업들 사이의 지연이며, Lead는 의존성으로 연결된 작업들 간의 중첩입니다.

연결된 후속 작업의 두 가지 유형이 있을 수 있습니다:

  • 선행 작업의 종료 전에 시작할 수 있는 작업(B가 A 종료 전에 시작)

예: 의존성 링크의 lead를 1일로 설정하면 작업 B는 작업 A가 종료되기 하루 전에 시작합니다.

  • 선행 작업의 종료 후 일정 지연이 지나야 시작하는 작업(B가 A 종료 후 일정 시간 뒤에 시작)

예: 의존성 링크의 lag를 1일로 설정하면 작업 B는 작업 A가 종료된 다음 하루 뒤에 시작합니다.

Lag 및 lead 값은 링크 객체의 추가 속성 - link.lag에 설정됩니다:

  • lag - 양의 정수 값
  • lead - lag의 음수 값

기본적으로 각 의존성 링크의 lag 값은 0으로 설정되어 있습니다.

UI에서 링크 값 편집

Gantt는 링크의 지연이나 다른 속성을 편집하기 위한 내장 UI를 제공하지 않습니다. 그러나 관련 챕터의 권장 방법에 따라 수동으로 구현할 수 있습니다 (관련 샘플 참조: Edit-lag Popup).

특정 작업에 대해 자동 스케줄링 비활성화

특정 작업에 대해 자동 스케줄링을 비활성화하고 수동으로 스케줄링되도록 하려면 작업 객체의 auto_scheduling 속성을 false로 설정합니다:

const task = gantt.getTask(id);
task.auto_scheduling = false;

또한 onBeforeTaskAutoSchedule 핸들러를 사용하여 특정 작업의 자동 스케줄링을 방지할 수 있습니다:

gantt.attachEvent("onBeforeTaskAutoSchedule", (task, start, link, predecessor) => {
return !task.completed;
});

완료된 작업의 스케줄링

기본적으로 자동 스케줄링 알고리즘이 완료된 작업(진행률이 1인 작업)과 미완료된 작업을 처리하는 방식에는 차이가 없습니다.

선택적으로 auto_scheduling.use_progress 구성을 활성화하여 이 동작을 변경할 수 있습니다:

gantt.config.auto_scheduling = {
enabled: true,
use_progress: true
};

gantt.init("gantt_here");

구성이 활성화되면 완료된 작업은 크리티컬 경로 및 자동 스케줄링에서 제외됩니다.

API 페이지에서 자세한 내용을 확인할 수 있습니다: API 페이지.

API 개요

사용 가능한 메서드와 속성 목록:

활성화

Gantt 차트에서 자동 스케줄링을 활성화하려면 auto_scheduling 구성의 enabled 속성을 true로 설정합니다:

gantt.config.auto_scheduling = {
enabled: true
};

엄격 모드

기본적으로 작업은 제약 조건이 위반될 때만 다시 스케줄링됩니다. 언제나 가장 이른 날짜로 재스케줄링하려면 auto_scheduling.gap_behavior 속성을 사용합니다:

gantt.config.auto_scheduling = {
enabled: true,
apply_constraints: false,
gap_behavior: "compress"
};
노트

버전 6.1.0 ~ 7.1.3에서는 auto_scheduling_compatibility 옵션이 활성화될 때에만 구성이 작동한다는 점에 유의하십시오.

초기 자동 스케줄링

auto_scheduling.schedule_on_parse 속성은 데이터 로드 시 자동 스케줄링을 수행할지 여부를 정의합니다. 기본값은 true입니다:

gantt.config.auto_scheduling = {
enabled: true,
schedule_on_parse: true
};

프로젝트 제약의 상속

auto_scheduling.project_constraint 속성은 특정 제약 유형이 지정되지 않은 작업이 부모 프로젝트로부터 제약 유형을 상속할지 여부를 정의합니다:

gantt.config.auto_scheduling = {
enabled: true,
project_constraint: true
};

프로젝트 재계산

전체 프로젝트의 일정을 재계산하려면 autoSchedule 메서드를 사용합니다:

gantt.autoSchedule();

특정 작업에서 시작해 일정을 재계산하려면 작업의 ID를 autoSchedule 메서드에 인수로 전달합니다:

gantt.autoSchedule(taskId);

작업이 미스케줄되었는지 확인

작업이 미스케줄되었는지 확인해야 하는 경우 작업 객체를 인수로 전달하여 isUnscheduledTask 메서드를 사용합니다:

const isUnscheduled = gantt.isUnscheduledTask(task);

원형 참조 검색

차트의 모든 원형 참조를 찾으려면 findCycles 메서드를 사용합니다:

gantt.findCycles();

링크가 원형인지 확인

링크가 원형인지 확인해야 하는 경우 isCircularLink 메서드를 사용할 수 있습니다:

const isCircular = gantt.isCircularLink(link);

연결된 작업 및 링크 가져오기

작업이 연결된 다른 작업과 링크 목록을 얻으려면 getConnectedGroup 메서드를 사용합니다:

gantt.getConnectedGroup(18);
// => {links:["16", "17", "18"], tasks:[18, 17, 19, 20]}

이벤트 목록

다음과 같은 이벤트를 사용할 수 있습니다:

// 자동 스케줄링이 시작되기 전에
gantt.attachEvent("onBeforeAutoSchedule", (taskId) => {
// 사용자 정의 로직
return true;
});

// 자동 스케줄링이 끝난 후
gantt.attachEvent("onAfterAutoSchedule", (taskId, updatedTasks) => {
// 사용자 정의 로직
});

// 특정 작업이 다시 일정이 조정되기 전에
gantt.attachEvent("onBeforeTaskAutoSchedule", (task, start, link, predecessor) => {
// 사용자 정의 로직
return true;
});

// 특정 작업이 다시 일정이 조정된 후
gantt.attachEvent("onAfterTaskAutoSchedule", (task, start, link, predecessor) => {
// 사용자 정의 로직
});

// 원형 참조가 감지되어 자동 스케줄링이 불가한 경우
gantt.attachEvent("onCircularLinkError", (link, group) => {
// 사용자 정의 로직
});

// 자동 스케줄링 중 원형 링크를 발견한 경우
gantt.attachEvent("onAutoScheduleCircularLink", (groups) => {
// 사용자 정의 로직
});

버전 호환성

마우스 포인터로 작업의 날짜를 이동시키거나 라이트박스를 통해 날짜를 변경할 때, 작업은 자동으로 두 가지 제약 유형 중 하나를 받게 됩니다: start no earlier than+%start date% 또는 finish no later than+%end date%, 선택한 계획 전략에 따라 다릅니다.

따라서 UI에서 늦은 날짜가 설정되어 있는 경우 해당 작업이 가장 빠른 날짜로 스케줄링되지 않습니다. 이 점은 특히 차트에 기본적으로 제약 조건이 표시되지 않는 경우 준비되지 않은 사용자에게 혼란스러울 수 있습니다.

v9.1 부터는 auto_scheduling.show_constraints 속성을 사용해 제약 조건 표시를 활성화할 수 있습니다. 구 버전에서는 차트에 제약 조건을 추가하기 위해 addTasklayer 메서드를 사용해야 합니다.

Auto-Schedule From Project Start & Constraints

이 동작은 v6.1 이전의 auto scheduling 로직과 다르며 MS Project와 같은 방식으로 자동 계획이 작동하는 것이므로 올바른 동작으로 간주됩니다.

원치 않는 경우 아래와 같은 방법으로 6.1 이전 버전의 자동 스케줄링으로 되돌릴 수 있습니다. 제약 조건을 비활성화합니다:

gantt.config.auto_scheduling = {
enabled: true,
apply_constraints: false
};

관련 API
