Автоматическое планирование

информация

Эта функциональность доступна только в PRO-версии.

Библиотека предоставляет расширение auto_scheduling, которое позволяет Gantt автоматически планировать задачи в зависимости от зависимостей между ними.

auto_scheduling

Например, у вас есть две задачи, связанные зависимостью: вторая задача начинается после окончания первой, и вам нужно изменить расписание первой задачи, переместив её на новую дату.

Автоматическое планирование обновляет дату начала второй задачи в соответствии с датой окончания первой задачи каждый раз, когда она изменяется. Эта функция позволяет генерировать и поддерживать расписание проекта, указывая зависимости между задачами, без необходимости вручную задавать даты каждой задачи.

Как использовать

Чтобы использовать функциональность auto_scheduling, включите плагин auto_scheduling с помощью метода gantt.plugins:

gantt.plugins({
auto_scheduling: true
});

И установите свойство enabled в конфигурации auto_scheduling в значение true:

gantt.config.auto_scheduling = {
enabled: true
};

Auto Scheduling extension

При включённом авто-распределении задачи можно по-прежнему планировать вручную.

Прямое/обратное планирование

Стратегии планирования проектов

Существует две стратегии планирования задач в рамках проекта: прямое и обратное планирование. Они определяются комбинацией настроек конфигурации:

  • gantt.config.auto_scheduling.schedule_from_end - (boolean) задаёт тип стратегии планирования
  • project_start - (Date) дата начала проекта; по умолчанию используется в качестве даты начала задач, если применяется прямое планирование, null по умолчанию
  • project_end - (Date) дата окончания проекта; по умолчанию используется как конечная дата задач, если применяется обратное планирование, null по умолчанию

Прямое планирование

Прямое планирование задач используется по умолчанию, т.е. gantt.config.auto_scheduling.schedule_from_end устанавливается в false.

// прямое планирование задач используется
gantt.config.auto_scheduling = {
enabled: true,
schedule_from_end: false
};

В этом случае планирование задач реализуется с даты начала или с даты самой ранней задачи. Задачи планируются как можно раньше, если к ним не применяются другие ограничения.

Дату начала проекта можно опционально задать через конфигурацию gantt.config.project_start:

gantt.config.project_start = new Date(2025, 2, 1);

Auto-Schedule From Project Start & Constraints

Обратное планирование

Также возможно планировать задачи с конца проекта, т.е. применить обратное планирование. Для этого нужно установить свойство gantt.config.auto_scheduling.schedule_from_end в true и задать конечную дату проекта через конфигурацию gantt.config.project_end:

gantt.config.project_end = new Date(2025, 10, 1);
gantt.config.auto_scheduling = {
enabled: true,
schedule_from_end: true
};

В этом случае задачи планируются как можно позже. Последняя задача должна завершиться на конце проекта.

Auto-Schedule From Project End (backward)

Временные ограничения для задач

dhtmlxGantt предоставляет возможность устанавливать дополнительные временные ограничения для задач.

заметка

Временные ограничения применяются только к задачам и milestones. К проектам они не применяются.

Установка ограничений через lightbox

Вы можете задать ограничения для задачи через элемент управления Constraint в lightbox задачи.

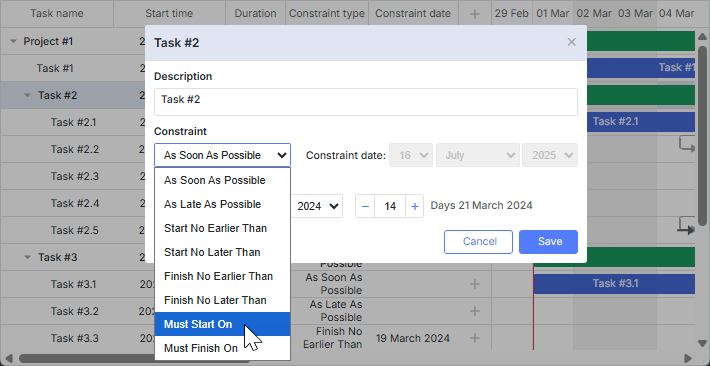

Inbuilt datepicker for constraints

gantt.config.lightbox.sections = [
{ name: "description", height: 38, map_to: "text", type: "textarea", focus: true},
{ name: "constraint", type: "constraint" }, /*!*/
{ name: "time", type: "duration", map_to: "auto" }
];

Установка ограничений через встроенные редакторы

Также можно указать отдельные столбцы для типа ограничения и его даты в гриде и использовать встроенные редакторы для определения ограничений для задач.

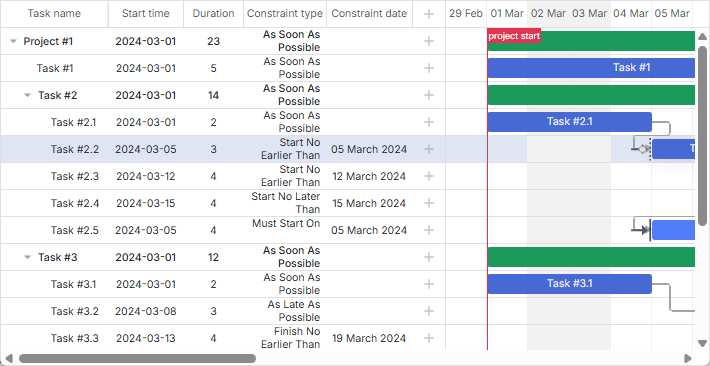

Constraints columns

Используйте имена столбцов constraint_type и constraint_date соответственно.

const constraintTypeEditor = {
type: "select", map_to: "constraint_type", options: [
{ key: "asap", label: gantt.locale.labels.asap },
{ key: "alap", label: gantt.locale.labels.alap },
{ key: "snet", label: gantt.locale.labels.snet },
// more options
]
};

const constraintDateEditor = {
type: "date",
map_to: "constraint_date",
min: new Date(2025, 0, 1),
max: new Date(2026, 0, 1)
};

gantt.config.columns = [
{ /* previous column */ },
{
name: "constraint_type", align: "center", width: 100,
template: task => gantt.locale.labels[gantt.getConstraintType(task)],
resize: true, editor: constraintTypeEditor
},
{
name: "constraint_date", align: "center", width: 120, template: (task) => {
// template logic
},
resize: true, editor: constraintDateEditor
},
{ name: "add", width: 44 }
];

Auto-Schedule From Project Start & Constraints

Типы ограничений

Существуют несколько типов временных ограничений:

  1. As soon as possible - Если это ограничение задано для независимой задачи и включён режим strict, задача начинается в то же время, что и проект. Если режим strict отключён, задача начинается в указанную дату.

Если это ограничение задано для зависимой задачи, задача начинается сразу после окончания её предшествующих задач.

  1. As late as possible - Если это ограничение задано для независимой задачи, задача завершается в то же время, что и проект. Если это ограничение задано для зависимой задачи, конец задачи совпадает с началом следующей за ней задачи.

Другие типы ограничений влияют на задачи вне зависимости от типа (зависимые или независимые):

  1. Start no earlier than - задача должна начать в указанную дату или позже.

  2. Start no later than - задача должна начать в указанную дату или раньше.

  3. Finish no earlier than - задача должна закончиться в указанную дату или позже.

  4. Finish no later than - задача должна закончиться в указанную дату или раньше.

  5. Must start on - задача должна начать точно в указанную дату.

  6. Must finish on - задача должна завершиться точно в указанную дату.

заметка

Под независимыми задачами здесь мы подразумеваем задачи, у которых нет ни successors, ни predecessors. Иными словами, это задачи, у которых нет связей/зависимостей с другими задачами или их родителями.

Установка задержек (lag) и опережения (lead) между задачами

Lag и lead — это специальные значения, используемые для создания сложных отношений между задачами.

Lag — задержка между задачами, связанных зависимостью. Lead — перекрытие между задачами, связанных зависимостью.

Существуют два типа последующих задач:

  • задача, которая может начаться до окончания своей предшествующей задачи (задача B начинается до того, как задача A закончится)

Напр., если задать lead равным 1 дню для зависимости, задача B начнется за один день до окончания задачи A;

  • задача, которая не может начать до истечения некоторой задержки после завершения её предшественника (задача B начинается через некоторое время после того, как задача A завершилась)

Напр., если задать lag равным 1 дню для зависимости, задача B начнется через один день после окончания задачи A.

Значения lag и lead устанавливаются во внутреннем свойстве связи — link.lag:

  • lag — любое целое положительное значение,
  • lead — отрицательное значение лага.

По умолчанию предполагается, что значение lag для каждой связки равно 0.

Редактирование значений связи в UI

Gantt не предоставляет встроенного UI для редактирования лага или любых других свойств связи. Однако вы можете реализовать это вручную, следуя рекомендациям из соответствующей главы.

Связанный пример [Edit-lag Popup]

Отключение авто-распределения для конкретных задач

Чтобы отключить авто-распределение для конкретной задачи и сделать её ручной, задайте свойство auto_scheduling объекта задачи значением false:

const task = gantt.getTask(id);
task.auto_scheduling = false;

Вы также можете запретить авто-распределение конкретной задачи с помощью обработчика [onBeforeTaskAutoSchedule]:

gantt.attachEvent("onBeforeTaskAutoSchedule", (task, start, link, predecessor) => {
return !task.completed;
});

Планирование выполненных задач

По умолчанию различий в том, как алгоритм авто-распределения обрабатывает завершённые задачи (задачи с прогрессом 1) и незавершённые задачи, нет.

Опционально можно включить конфигурацию auto_scheduling.use_progress, чтобы изменить это поведение:

gantt.config.auto_scheduling = {
enabled: true,
use_progress: true
};

gantt.init("gantt_here");

Когда конфигурация включена, завершённые задачи будут исключены из критического пути и авто-распределения.

Подробнее смотрите на странице API.

Обзор API

Список доступных методов и свойств:

Активация

Чтобы включить авто-распределение в диаграмме Gantt, установите свойство enabled конфигурации auto_scheduling в значение true:

gantt.config.auto_scheduling = {
enabled: true
};

Режим строгой привязки

По умолчанию задачи перераспределяются только в том случае, если новая дата нарушает ограничение. Чтобы всегда перераспределять задачи на максимально раннюю дату, используйте свойство auto_scheduling.gap_behavior:

gantt.config.auto_scheduling = {
enabled: true,
apply_constraints: false,
gap_behavior: "compress"
};
заметка

Обратите внимание, что в версиях 6.1.0 — 7.1.3 конфигурация работает только тогда, когда включен вариант auto_scheduling_compatibility.

Начальное авто-распределение

Свойство auto_scheduling.schedule_on_parse задаёт, будет ли Gantt выполнять авто-распределение при загрузке данных. По умолчанию установлено в true:

gantt.config.auto_scheduling = {
enabled: true,
schedule_on_parse: true
};

Наследование ограничения проекта

Свойство auto_scheduling.project_constraint определяет, должны ли задачи без указанного типа ограничения наследовать тип ограничения от родительского проекта:

gantt.config.auto_scheduling = {
enabled: true,
project_constraint: true
};

Пересчёт расписания проекта

Чтобы пересчитать расписание всего проекта, используйте метод autoSchedule:

gantt.autoSchedule();

Если нужно пересчитать расписание, начиная с конкретной задачи, передайте её идентификатор как аргумент метода autoSchedule:

gantt.autoSchedule(taskId);

Проверка того, что задача не запланирована

Если необходимо проверить, запланирована ли задача, используйте метод isUnscheduledTask с объектом задачи в качестве аргумента:

const isUnscheduled = gantt.isUnscheduledTask(task);

Поиск круговых зависимостей

Чтобы найти все круговые ссылки в диаграмме, воспользуйтесь методом findCycles:

gantt.findCycles();

Проверка и на циклическую связь

Если нужно проверить, является ли связь циклической, применяйте метод isCircularLink:

const isCircular = gantt.isCircularLink(link);

Получение связанных задач и связей

Чтобы получить список задач и связей, с которыми связана задача, используйте метод getConnectedGroup:

gantt.getConnectedGroup(18);
// => {links:["16", "17", "18"], tasks:[18, 17, 19, 20]}

Список событий

Ниже приведён список доступных событий:

// до начала авто-распределения
gantt.attachEvent("onBeforeAutoSchedule", (taskId) => {
// любая пользовательская логика
return true;
});

// после завершения авто-распределения
gantt.attachEvent("onAfterAutoSchedule", (taskId, updatedTasks) => {
// любая пользовательская логика
});

// до перераспределения конкретной задачи
gantt.attachEvent("onBeforeTaskAutoSchedule", (task, start, link, predecessor) => {
// любая пользовательская логика
return true;
});

// после перераспределения конкретной задачи
gantt.attachEvent("onAfterTaskAutoSchedule", (task, start, link, predecessor) => {
// любая пользовательская логика
});

// если обнаружена циклическая ссылка и авто-распределение невозможно
gantt.attachEvent("onCircularLinkError", (link, group) => {
// любая пользовательская логика
});

// если во время авто-распределения найдены циклические связи
gantt.attachEvent("onAutoScheduleCircularLink", (groups) => {
// любая пользовательская логика
});

Совместимость версий

Когда пользователь перемещает дату задачи мышью или через lightbox, задача автоматически получает один из двух типов ограничений: либо start no earlier than+%start date%, либо finish no later than+%end date%, в зависимости от выбранной стратегии планирования.

Таким образом задача не будет запланирована на максимально раннюю дату, если позже была задана дата через UI. Это может ввести в заблуждение неподготовленного пользователя, особенно потому что ограничения по умолчанию не отображаются на диаграмме.

Начиная с v9.1 можно включить отображение ограничений с помощью свойства auto_scheduling.show_constraints. Более старые версии требуют использования метода addTasklayer для добавления ограничений на диаграмму.

Auto-Schedule From Project Start & Constraints

Это поведение отличается от логики авто-распределения Gantt до версии v6.1 и считается правильным, поскольку так же работает авто-планирование в MS Project.

Если это не то, чего вы хотите, можно вернуться к пред-6.1 авто-распределению, отключив ограничения одним из следующих способов:

gantt.config.auto_scheduling = {
enabled: true,
apply_constraints: false
};

Связанный API
