排序列
dhtmlxGantt 提供了在客户端对网格列中的数据进行排序的功能。
在网格中启用排序有两种方式:
注释
请注意,Gantt 仅根据实际数据值对任务排序,不会对由列的 template 属性生成的值进行排序。

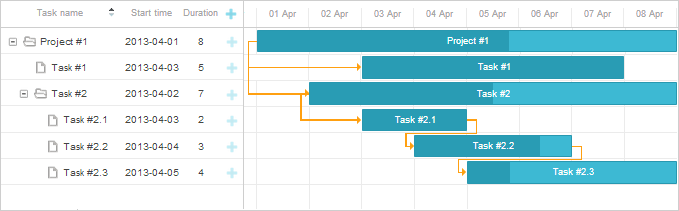

通过点击表头进行排序
当点击表头时,Gantt 图会显示一个可视化指示器,突 出显示当前排序的列以及排序顺序(升序或降序)。每次再次点击同一个表头会切换排序方向。

要在 Gantt 图中启用排序功能,需要将 sort 属性设置为 true:
gantt.config.sort = true;
gantt.init("gantt_here");
通过编程方式排序
如果需要基于某个事件或操作(如点击按钮或页面加载时)对网格进行排序,可以使用 sort 方法。
按钮点击时排序
<input type='button' value='Sort by task name' onclick='gantt.sort("text", true);'/>
<script type="text/javascript" charSet="utf-8">
gantt.init("gantt_here");
gantt.parse(tasks);
</script>
自定义排序函数
可以通过将自定义函数的名称作为 sort 方法的第一个(也是唯一一个)参数,实现自定义排序功能。
该函数会针对每一对相邻的值调用,并应返回 1、-1 或 0:
- 1 - 第一对象排在第二对象之前;
- -1 - 第二对象排在第一对象之前;
- 0 - 两个对象的顺序保持不变。
使用自定义函数对 Gantt 图进行排序
<input type='button' value='Sort by the number of holders'
onclick='sortByHolders(direction)'/>
<script type="text/javascript" charSet="utf-8">
var direction = false;
function sortByHolders(direction1){
direction = !direction;
gantt.sort(sortHolders);
};
function sortHolders(a,b){
a = a.users.length;
b = b.users.length;
if (direction){
return a>b?1:(a<b?-1:0);
} else {
return a>b?-1:(a<b?1:0);
}
};
</script>
按列单独设置排序规则
可以为每一列单独定义自定义排序规则。以下是三种常见的按列排序处理方式:
- 通过将 sort 设置为 false 禁用某一列的排序
gantt.config.columns[1].sort = false;
- 通过将 sort 设置为自定义函数,对某一列进行自定义排序
gantt.config.columns[1].sort = function(a,b){
return custom_function(a,b);
};
该自定义函数接收两个任务对象(a 和 b),并返回 1、-1 或 0:
- 1 - 第一个对象排在第二个对象之前;
- -1 - 第二个对象排在第一个对象之前;
- 0 - 顺序不变。
- 通过将 sort 设置为其他任务字段名,基于该字段值对某一列排序
gantt.config.columns[1].sort = 'other_field';
