Zum Hauptinhalt springen

Spalten sortieren

dhtmlxGantt ermöglicht es Ihnen, Daten in den Spalten des Grids (auf der Client-Seite) zu sortieren.

Es gibt zwei Möglichkeiten, wie Sie im Grid eine Sortierung bereitstellen können:

  1. Durch einen einzelnen Klick auf den Header einer Spalte mit dem aktivierten sort-Attribut;
  2. Durch den API-Aufruf der sort-Methode (kann von einem Ereignis oder einer Aktion aus erfolgen, z. B. einem Button-Klick oder beim Seitenladen).
Hinweis

Bitte beachten Sie, dass Gantt Aufgaben nur nach Werten aus den Daten sortieren kann und nicht Werte sortiert, die durch das Template-Attribut einer Spalte festgelegt sind.

Sortieren durch einen Klick auf den Header​

Sobald der Benutzer auf den Header klickt, beginnt das Gantt-Diagramm, eine spezielle Steuerung anzuzeigen, die anzeigt, nach welcher Spalte die Tabelle derzeit sortiert ist und in welcher Richtung diese Sortierung erfolgt (aufsteigend oder absteigend). Bei jedem weiteren Klick auf denselben Header wird die Sortierungsrichtung umgekehrt.

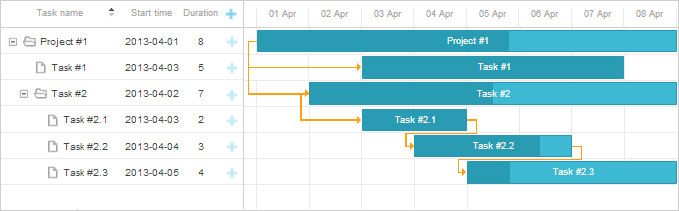

gantt_sorting

Um das Sortieren im Gantt-Diagramm zu aktivieren, setzen Sie die sort-Eigenschaft auf true:

gantt.config.sort = true;
gantt.init("gantt_here");

Integrierte Sortierung

Programmatische Sortierung​

Um das Grid bei einer bestimmten Aktion oder einem Ereignis (z. B. Button-Klick oder Seitenlade) zu sortieren, rufen Sie die sort-Methode auf.

Sortierung beim Button-Klick

<input type='button' value='Sort by task name' onclick='gantt.sort("text", true);'/>

<script type="text/javascript" charSet="utf-8">
gantt.init("gantt_here");
gantt.parse(tasks);
</script>

Verwendung von Sortiermethoden

Benutzerdefinierte Sortierfunktionen​

Um eine benutzerdefinierte Sortierfunktion auf das Grid anzuwenden, rufen Sie die sort-Methode mit dem Namen Ihrer benutzerdefinierten Funktion als erstem (und einzigem) Parameter auf.

Eine benutzerdefinierte Sortierfunktion wird für jedes Paar benachbarter Werte aufgerufen und gibt 1,-1 oder 0 zurück:

  • 1 - das Objekt mit dem ersten Wert im Paar muss vor dem zweiten stehen;
  • -1 - das zweite Objekt geht vor dem ersten;
  • 0 - die Reihenfolge beider Objekte ändert sich nicht.

Verwendung einer benutzerdefinierten Funktion zum Sortieren eines Gantt-Diagramms

<input type='button' value='Sort by the number of holders'
onclick='sortByHolders(direction)'/>

<script type="text/javascript" charSet="utf-8">
var direction = false;

function sortByHolders(direction1){
direction = !direction;
gantt.sort(sortHolders);
};
function sortHolders(a,b){
a = a.users.length;
b = b.users.length;

if (direction){
return a>b?1:(a<b?-1:0);
} else {
return a>b?-1:(a<b?1:0);
}
};
</script>

Benutzerdefinierte Sortierfunktion

Sortierung pro Spalte im Grid​

Es ist möglich, pro Spalte eine benutzerdefinierte Sortierregel festzulegen. Drei der häufigsten Sortierszenarien pro Spalte:

  1. Deaktivieren der Sortierung für eine Spalte, indem sort auf false gesetzt wird
gantt.config.columns[1].sort = false;
  1. Sortieren einer Spalte gemäß den bereitgestellten Sortierfunktionen, indem sort auf eine Funktion gesetzt wird
gantt.config.columns[1].sort = function(a,b){
return custom_function(a,b);
};

Eine benutzerdefinierte Sortierfunktion wird für ein Paar von Aufgabenobjekten (a und b) aufgerufen und gibt 1,-1 oder 0 zurück:

  • 1 - ein Objekt mit dem ersten Wert im Paar muss vor dem zweiten stehen;
  • -1 - das zweite Objekt geht vor dem ersten;
  • 0 - die Reihenfolge beider Objekte ändert sich nicht.
  1. Sortieren einer Spalte gemäß den Werten eines anderen Feldes der Aufgabe, indem sort auf dieses Feld gesetzt wird
gantt.config.columns[1].sort = 'other_field';

Sortierung nach mehreren Feldern​

Sie können das Grid des Gantt-Diagramms nach mehreren Eigenschaften (Feldern) sortieren, indem Sie eine benutzerdefinierte Sortierfunktion verwenden. Im folgenden Beispiel werden die Daten nach den Feldern duration und priority sortiert:

let sortDirection = -1
function customSort() {
sortDirection *= -1;
gantt.sort(function (task1, task2) {
// sort by priority
if (task1.duration == task2.duration) {
return (task1.priority - task2.priority) * sortDirection
}
// sort by duration
return (task1.duration - task2.duration) * sortDirection
});
}

Sortierung nach mehreren Eigenschaften (Feldern) mit einer benutzerdefinierten Sortierfunktion

  • Falls die Dauer der Aufgaben gleich ist, wird nach diesem Feld keine Sortierung angewendet, und die Aufgaben werden nach dem Feld priority sortiert.
  • Ist die Dauer der Aufgaben unterschiedlich, wird das Grid nach der Eigenschaft duration sortiert.
