本指南将介绍如何使用 Django 4 框架和 RESTful API 后端创建基于 Python 的甘特图。
如果你在其他平台开发,也可以参考以下服务端集成教程:
完整源码可在 GitHub 获取。
如果还未安装 Django,可参考以下安装指南:
首先,打开你的项目文件夹,并通过以下命令创建一个新的 Django 项目:
django-admin startproject gantt_rest_python
接下来,将 gantt_rest_python 文件夹内容上移到当前目录,或进入该目录:
cd gantt_rest_python
验证基础配置是否生效,运行:

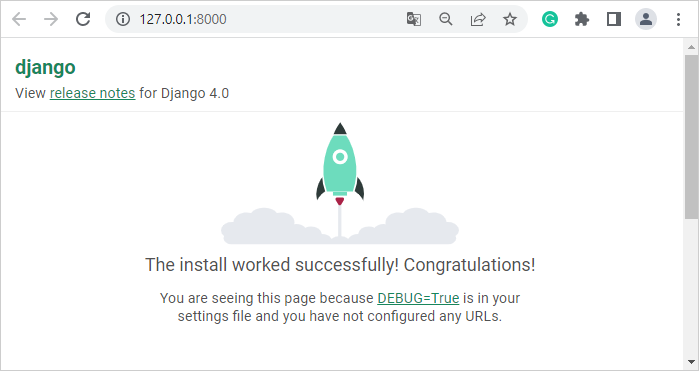

python manage.py runserver

在浏览器中打开 http://localhost:8000,你应该能看到 Django 默认欢迎页面:

首先为 Gantt 组件创建一个新的应用:
python manage.py startapp gantt
安装 REST 框架相关包:
pip install djangorestframework
pip install djangorestframework-jsonapi
在 gantt 文件夹下创建 static 和 templates 目录。
将 Gantt 包中的 codebase 文件夹复制到 static 目录下,并重命名为 gantt,以便清晰标识内容。
然后,在 templates/gantt 下创建 index.html 文件,并填入如下内容:
gantt/templates/gantt/index.html
<html>
<head>
{% load static %}
<script src="{% static "gantt/dhtmlxgantt.js" %}" type="text/javascript">
</script>
<link rel="stylesheet" href="{% static "gantt/dhtmlxgantt.css" %}" />
</head>
<body>
<div id="gantt_here" style='width:100%; height:500px;'>
</div>
<script>
gantt.config.date_format = "%Y-%m-%d %H:%i";
gantt.config.open_tree_initially = true;
gantt.init("gantt_here");
</script>
</body>
</html>

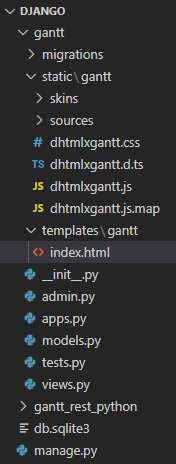

此时,项目文件夹结构应如下所示:

打开 gantt 文件夹下的 views.py,添加如下内容:
gantt/views.py
from django.shortcuts import render
def index(request):
return render(request, 'gantt/index.html')
接下来,在 gantt 文件夹下创建 urls.py,内容如下:
gantt/urls.py
from django.urls import include, re_path
from . import views
from rest_framework.urlpatterns import format_suffix_patterns
urlpatterns = [
re_path(r'^$', views.index, name='index'),
]
urlpatterns = format_suffix_patterns(urlpatterns)
在 gantt_rest_python 文件夹下的 urls.py 文件中,更新 urlpatterns,引入 gantt 应用的路由:
gantt_rest_python/urls.py
from django.urls import include, re_path
from django.contrib import admin
urlpatterns = [
re_path(r'', include('gantt.urls')),
]
为了让 Django 识别你的模板和静态文件,打开 gantt_rest_python 下的 settings.py,在顶部添加:
gantt_rest_python/settings.py
import os
找到 TEMPLATES 配置,将空的 DIRS 数组:
'DIRS': [],
替换为:
'DIRS': [os.path.join(BASE_DIR, 'gantt/templates')],
最后,在文件末尾添加以下内容,指定静态文件位置:
STATICFILES_DIRS = [os.path.join(BASE_DIR, "gantt/static")]
再次启动服务:
python manage.py runserver
如果一切设置正确,页面会显示一个空的甘特图:

在 gantt_rest_python/settings.py 中,将 'rest_framework' 和 'gantt.apps.GanttConfig' 添加到 INSTALLED_APPS 列表,并配置 REST 框架选项:
gantt_rest_python/settings.py
INSTALLED_APPS = [
'gantt.apps.GanttConfig',
'django.contrib.admin',
'django.contrib.auth',
'django.contrib.contenttypes',
'django.contrib.sessions',
'django.contrib.messages',
'django.contrib.staticfiles',
'rest_framework',
]
REST_FRAMEWORK = {
'DEFAULT_PERMISSION_CLASSES': ('rest_framework.permissions.AllowAny',),
'PAGE_SIZE': 10
}
由于 DHTMLX Gantt 使用绝对日期且不绑定时区,需禁用时区支持:
USE_TZ = False
在 gantt/models.py 中定义 Task 和 Link 模型:
gantt/models.py
from django.db import models
class Task(models.Model):
id = models.AutoField(primary_key=True, editable=False)
text = models.CharField(blank=True, max_length=100)
start_date = models.DateTimeField()
end_date = models.DateTimeField()
duration = models.IntegerField()
progress = models.FloatField()
parent = models.CharField(max_length=100)
class Link(models.Model):
id = models.AutoField(primary_key=True, editable=False)
source = models.CharField(max_length=100)
target = models.CharField(max_length=100)
type = models.CharField(max_length=100)
lag = models.IntegerField(blank=True, default=0)
为新模型创建迁移文件:
python manage.py makemigrations gantt
应用迁移,更新数据库结构:
python manage.py migrate
如需添加一些初始数据,打开 Django shell:
python manage.py shell
在 shell 中,检查当前数据:
from gantt.models import Task
Task.objects.all()
from gantt.models import Link
Link.objects.all()
数据库为空时,可按如下方式添加任务和链接:
t1=Task(id="10",text="Project #1",start_date="2025-04-01 00:00",
end_date="2025-04-03 00:00",duration=2,progress=0.5,parent="0")
t1.save()
t1=Task(id="1", text="Task #1",start_date="2025-04-01 00:00",
end_date="2025-04-02 00:00", duration=1, progress=0.45, parent="10")
t1.save()
t1=Task(id="2", text="Task #2",start_date="2025-04-02 00:00",
end_date="2025-04-03 00:00", duration=1, progress=0.15, parent="10")
t1.save()
t1=Task(id="20", text="Project #2",start_date="2025-04-03 00:00",
end_date="2025-04-05 00:00", duration=2, progress=0.35, parent="0")
t1.save()
t1=Task(id="3", text="Task #3",start_date="2025-04-03 00:00",
end_date="2025-04-04 00:00", duration=1, progress=0.85, parent="20")
t1.save()
t1=Task(id="4", text="Task #4",start_date="2025-04-04 00:00",
end_date="2025-04-06 00:00", duration=1, progress=0.65, parent="20")
t1.save()
l1=Link(id="1",source="1",target="2",type="0",lag=0)
l1.save()
l1=Link(id="2",source="2",target="3",type="0",lag=0)
l1.save()
l1=Link(id="3",source="3",target="4",type="0",lag=0)
l1.save()
此时运行 Task.objects.all() 和 Link.objects.all() 应返回新添加的项目。
为处理序列化,在 gantt 文件夹下创建 serializers.py:
gantt/serializers.py
from .models import Task
from .models import Link
from rest_framework import serializers
class TaskSerializer(serializers.ModelSerializer):
start_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')
end_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')
class Meta:
model = Task
fields = ('id','text','start_date','end_date','duration','progress','parent')
class LinkSerializer(serializers.ModelSerializer):
class Meta:
model = Link
fields = ('id', 'source', 'target', 'type', 'lag')
在 gantt/views.py 中添加返回 gantt 数据的视图:
gantt/views.py
from django.shortcuts import render
from .models import Task
from .models import Link
from gantt.serializers import TaskSerializer
from gantt.serializers import LinkSerializer
from rest_framework.decorators import api_view
from rest_framework.response import Response
def index(request):
return render(request, 'gantt/index.html')
@api_view(['GET'])
def data_list(request, offset):
if request.method == 'GET':
tasks = Task.objects.all()
links = Link.objects.all()
taskData = TaskSerializer(tasks, many=True)
linkData = LinkSerializer(links, many=True)
return Response({
"tasks": taskData.data,
"links": linkData.data
})
在 gantt/urls.py 中添加数据加载路由:
gantt/urls.py
from django.urls import include, re_path
from . import views
from rest_framework.urlpatterns import format_suffix_patterns
urlpatterns = [
re_path(r'^$', views.index, name='index'),
re_path(r'^data/(.*)$', views.data_list),
]
urlpatterns = format_suffix_patterns(urlpatterns)
最后,在 gantt/templates/gantt/index.html 文件中添加以下内容,从服务器加载数据:
gantt/templates/gantt/index.html
gantt.load("/data/", "json");

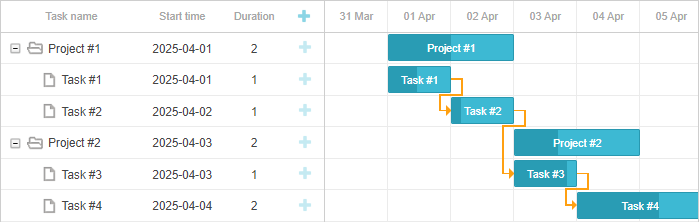

此时运行服务器,甘特图将会显示已填充的任务和链接:

如需支持保存更改,需要在 gantt/views.py 中添加对 POST、PUT 和 DELETE 方法的支持:
gantt/views.py
from django.shortcuts import render
from .models import Task
from .models import Link
from gantt.serializers import TaskSerializer
from gantt.serializers import LinkSerializer
from rest_framework.decorators import api_view
from rest_framework.response import Response
from django.http import JsonResponse
def index(request):
return render(request, 'gantt/index.html')
@api_view(['GET'])
def data_list(request, offset):
if request.method == 'GET':
tasks = Task.objects.all()
links = Link.objects.all()
taskData = TaskSerializer(tasks, many=True)
linkData = LinkSerializer(links, many=True)
return Response({
"tasks": taskData.data,
"links": linkData.data
})
@api_view(['POST'])
def task_add(request):
if request.method == 'POST':
serializer = TaskSerializer(data=request.data)
print(serializer)
if serializer.is_valid():
task = serializer.save()
return JsonResponse({'action':'inserted', 'tid': task.id})
return JsonResponse({'action':'error'})
@api_view(['PUT', 'DELETE'])
def task_update(request, pk):
try:
task = Task.objects.get(pk=pk)
except Task.DoesNotExist:
return JsonResponse({'action':'error2'})
if request.method == 'PUT':
serializer = TaskSerializer(task, data=request.data)
print(serializer)
if serializer.is_valid():
serializer.save()
return JsonResponse({'action':'updated'})
return JsonResponse({'action':'error'})
if request.method == 'DELETE':
task.delete()
return JsonResponse({'action':'deleted'})
@api_view(['POST'])
def link_add(request):
if request.method == 'POST':
serializer = LinkSerializer(data=request.data)
print(serializer)
if serializer.is_valid():
link = serializer.save()
return JsonResponse({'action':'inserted', 'tid': link.id})
return JsonResponse({'action':'error'})
@api_view(['PUT', 'DELETE'])
def link_update(request, pk):
try:
link = Link.objects.get(pk=pk)
except Link.DoesNotExist:
return JsonResponse({'action':'error'})
if request.method == 'PUT':
serializer = LinkSerializer(link, data=request.data)
if serializer.is_valid():
serializer.save()
return JsonResponse({'action':'updated'})
return JsonResponse({'action':'error'})
if request.method == 'DELETE':
link.delete()
return JsonResponse({'action':'deleted'})
在 gantt/urls.py 中添加对应路由:
gantt/urls.py
from django.urls import include, re_path
from . import views
from rest_framework.urlpatterns import format_suffix_patterns
urlpatterns = [
re_path(r'^$', views.index, name='index'),
re_path(r'^data/task/(?P<pk>[0-9]+)$', views.task_update),
re_path(r'^data/task', views.task_add),
re_path(r'^data/link/(?P<pk>[0-9]+)$', views.link_update),
re_path(r'^data/link', views.link_add),
re_path(r'^data/(.*)$', views.data_list),
]
urlpatterns = format_suffix_patterns(urlpatterns)
要将更改发送回服务器,在 gantt/templates/gantt/index.html 中启用 Data Processor:
gantt/templates/gantt/index.html
var dp = new gantt.dataProcessor("/data/");
dp.init(gantt);
dp.setTransactionMode("REST");

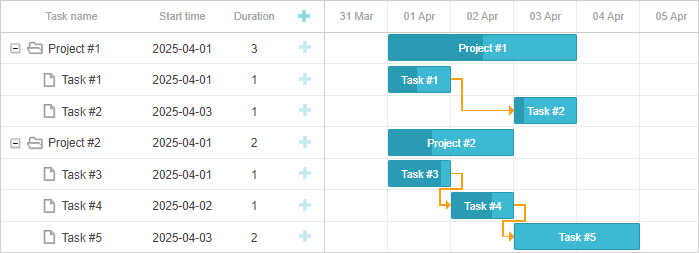

通过以上设置,添加、更新或删除任务和链接后,变更将被持久化。刷新页面后可看到已保存的数据:

由于 DHTMLX Gantt 在客户端运行,不会自动存储任务顺序。顺序取决于 JSON 数据中的排列。可以在服务端排序后再发送给 Gantt。详细说明见此。
另一种方法是结合父任务和分支中的位置。父任务 ID 存储在 parent 字段,分支内的位置对应临时的 $local_index 属性。虽然更改 $local_index 不影响显示,但可用来追踪并保存任务顺序到专用属性。加载后按该属性排序。
首先,在 gantt/models.py 中为 Task 模型添加 sort_order 字段:
gantt/models.py
class Task(models.Model):
id = models.AutoField(primary_key=True, editable=False)
text = models.CharField(blank=True, max_length=100)
start_date = models.DateTimeField()
end_date = models.DateTimeField()
duration = models.IntegerField()
progress = models.FloatField()
parent = models.CharField(max_length=100)
sort_order = models.IntegerField(default=0)
在 gantt/serializers.py 的序列化器中加入 sort_order:
gantt/serializers.py
class TaskSerializer(serializers.ModelSerializer):
start_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')
end_date = serializers.DateTimeField(format='%Y-%m-%d %H:%M')
class Meta:
model = Task
fields = ('id', 'text', 'start_date', 'end_date', 'duration', 'progress',
'parent', 'sort_order')
将更改应用到数据库:
python manage.py makemigrations gantt
python manage.py migrate
接下来,更新 index.html,在添加或重新排序任务时调整 sort_order:
gantt.attachEvent("onRowDragEnd", function (id, target) {
gantt.batchUpdate(function () {
gantt.eachTask(function (task) {
task.sort_order = task.$local_index + 1;
gantt.updateTask(task.id)
})
})
});
gantt.attachEvent("onBeforeTaskAdd", function (id, task) {
task.sort_order = task.$local_index + 1;
return true;
});
在 gantt.init 前添加以下内容,启用垂直拖拽排序:
gantt.config.order_branch = "marker";
gantt.config.order_branch_free = true;
要在数据加载后排序任务,在 gantt.init 或 gantt.load 前添加:
gantt.attachEvent("onLoadEnd", function () {
gantt.batchUpdate(function () {
gantt.sort("sort_order", false)
})
});

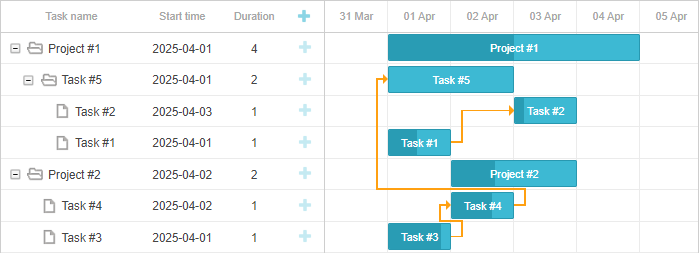

整合后,index.html 相关部分如下:
gantt/templates/gantt/index.html
gantt.config.date_format = "%Y-%m-%d %H:%i";
gantt.config.order_branch = "marker";
gantt.config.order_branch_free = true;
gantt.config.open_tree_initially = true;
gantt.attachEvent("onLoadEnd", function() {
gantt.batchUpdate(function() {
gantt.sort("sort_order", false)
})
});
gantt.attachEvent("onRowDragEnd", function(id, target) {
//update the order of tasks
gantt.batchUpdate(function() {
gantt.eachTask(function(task) {
task.sort_order = task.$local_index + 1;
gantt.updateTask(task.id)
})
})
});
gantt.attachEvent("onBeforeTaskAdd", function(id, task) {
task.sort_order = task.$local_index + 1;
return true;
});
gantt.init("gantt_here");
gantt.load("/data/", "json");
var dp = new gantt.dataProcessor("/data/");
dp.init(gantt);
dp.setTransactionMode("REST");
通过此方案,垂直拖拽任务后,更新的顺序会被保存:

DHTMLX Gantt 本身不包含防御 SQL 注入、XSS 或 CSRF 等威胁的机制。后端安全需由开发者负责。详见 安全性相关文档。
如果集成完成后任务和链接未显示,请参考 后端集成问题排查指南 中的故障排查指南,获取常见问题的定位和解决建议。
至此,你已拥有可用的甘特图应用。完整源码可在 GitHub 克隆或下载,用于你的项目。
你还可以探索 更多 Gantt 功能指南 或 与其他后端框架集成的教程。
Back to top
