本教程介绍如何将 dhtmlxGantt 集成到 Laravel 应用程序中。
此外,我们还提供了针对其他服务端平台的集成教程:
完整源码可在 GitHub 获取。
另外,我们还提供了一个视频指南,演示如何使用 PHP Laravel 构建甘特图。
首先,使用 Composer 创建一个新的 Laravel 应用:
composer create-project laravel/laravel gantt-laravel-app
该过程会下载并配置所有所需文件。完成后,可以用以下命令验证一切是否正常:
cd gantt-laravel-app
php artisan serve

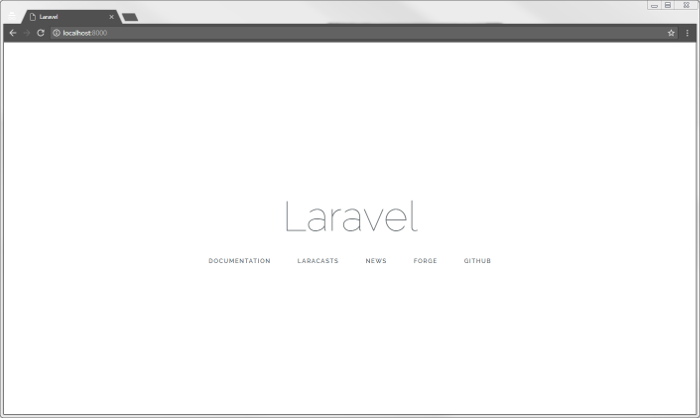

此时,你应该能看到 Laravel 的默认欢迎页面:

接下来,添加一个包含 dhtmlxGantt 的新页面。进入 resources/views 目录,创建一个名为 gantt.blade.php 的新视图文件:
resources/views/gantt.blade.php
<!DOCTYPE html>
<head>
<meta http-equiv="Content-type" content="text/html; charset=utf-8">
<script src="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.js"></script>
<link href="https://cdn.dhtmlx.com/gantt/edge/dhtmlxgantt.css" rel="stylesheet">
<style type="text/css"> html, body{
height:100%;
padding:0px;
margin:0px;
overflow: hidden;
}
</style>
</head>
<body>
<div id="gantt_here" style='width:100%; height:100%;'></div>
<script type="text/javascript"> gantt.init("gantt_here");
</script>
</body>
该页面设置了基本的 HTML 布局,引入了来自 CDN 的 dhtmlxGantt 资源,并通过 init 方法初始化了甘特图。
请注意,文档 body 和甘特图容器都设置为 100% 高度。由于甘特图会根据容器大小自适应,因此必须定义这些尺寸。
添加新页面后,需要使其能通过浏览器访问。本示例将 gantt 页面设置为应用的默认页面。
打开 routes/web.php,按照如下方式更新默认路由:
routes/web.php
<?php
Route::get('/', function () {
return view('gantt');
});
重启应用并验证 gantt 页面是否显示:

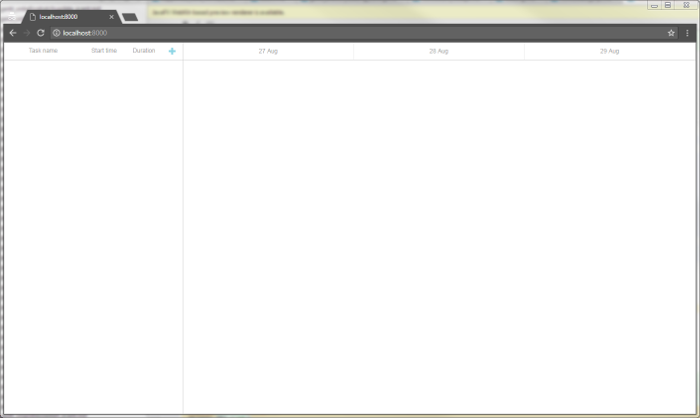

甘特图已经显示,下一步是将其连接到数据库并填充数据。
请确保在 .env 文件中更新你的数据库设置,例如:
.env
DB_CONNECTION=mysql
DB_HOST=127.0.0.1
DB_PORT=3306
DB_DATABASE=gantt-test
DB_USERNAME=root
DB_PASSWORD=
php artisan make:model Task --migration
以及
php artisan make:model Link --migration
接下来,在 database/migrations 文件夹中找到迁移文件,并定义 数据库结构。
gantt 期望的数据库结构可参考 此处。
以下是 Tasks 表的迁移代码:
database/migrations/_create_tasks_table.php
<?php
use Illuminate\Support\Facades\Schema;
use Illuminate\Database\Schema\Blueprint;
use Illuminate\Database\Migrations\Migration;
class CreateTasksTable extends Migration
{
public function up()
{
Schema::create('tasks', function (Blueprint $table){
$table->increments('id');
$table->string('text');
$table->integer('duration');
$table->float('progress');
$table->dateTime('start_date');
$table->integer('parent');
$table->timestamps();
});
}
public function down()
{
Schema::dropIfExists('tasks');
}
}
以下是 Links 表的迁移代码:
database/migrations/_create_links_table.php
<?php
use Illuminate\Support\Facades\Schema;
use Illuminate\Database\Schema\Blueprint;
use Illuminate\Database\Migrations\Migration;
class CreateLinksTable extends Migration
{
public function up()
{
Schema::create('links', function (Blueprint $table) {
$table->increments('id');
$table->string('type');
$table->integer('source');
$table->integer('target');
$table->timestamps();
});
}
public function down()
{
Schema::dropIfExists('links');
}
}
通过以下命令运行迁移:
php artisan migrate
在搭建过程中,建议生成一些测试用的示例数据。可以使用以下 Artisan 命令创建 Seeder 类:
php artisan make:seeder TasksTableSeeder
php artisan make:seeder LinksTableSeeder
如果 database/seeds 文件夹不存在,请创建该文件夹,并在其中为 TasksTableSeeder 添加示例数据:
database/seeds/TasksTableSeeder.php
<?php
use Illuminate\Database\Seeder;
class TasksTableSeeder extends Seeder
{
public function run()
{
DB::table('tasks')->insert([
['id'=>1, 'text'=>'Project #1', 'start_date'=>'2017-04-01 00:00:00',
'duration'=>5, 'progress'=>0.8, 'parent'=>0],
['id'=>2, 'text'=>'Task #1', 'start_date'=>'2017-04-06 00:00:00',
'duration'=>4, 'progress'=>0.5, 'parent'=>1],
['id'=>3, 'text'=>'Task #2', 'start_date'=>'2017-04-05 00:00:00',
'duration'=>6, 'progress'=>0.7, 'parent'=>1],
['id'=>4, 'text'=>'Task #3', 'start_date'=>'2017-04-07 00:00:00',
'duration'=>2, 'progress'=>0, 'parent'=>1],
['id'=>5, 'text'=>'Task #1.1', 'start_date'=>'2017-04-05 00:00:00',
'duration'=>5, 'progress'=>0.34, 'parent'=>2],
['id'=>6, 'text'=>'Task #1.2', 'start_date'=>'2017-04-11 00:00:00',
'duration'=>4, 'progress'=>0.5, 'parent'=>2],
['id'=>7, 'text'=>'Task #2.1', 'start_date'=>'2017-04-07 00:00:00',
'duration'=>5, 'progress'=>0.2, 'parent'=>3],
['id'=>8, 'text'=>'Task #2.2', 'start_date'=>'2017-04-06 00:00:00',
'duration'=>4, 'progress'=>0.9, 'parent'=>3]
]);
}
}
然后,更新 DatabaseSeeder.php 以调用这些 seeder:
database/seeds/DatabaseSeeder.php
<?php
use Illuminate\Database\Seeder;
class DatabaseSeeder extends Seeder
{
public function run()
{
$this->call(TasksTableSeeder::class);
$this->call(LinksTableSeeder::class);
}
}
最后,通过命令行填充数据库:
php artisan db:seed
数据通过 Eloquent model 类进行处理。之前创建的 task 和 link 类无需修改即可用于 gantt。
但如果希望任务加载到客户端时项目树默认展开,可以在 Task 类的 JSON 响应 中添加 open 属性。否则所有分支初始状态都是折叠的。
Task 模型如下:
/app/Task.php
<?php
namespace App;
use Illuminate\Database\Eloquent\Model;
class Task extends Model
{
protected $appends = ["open"];
public function getOpenAttribute(){ return true; }}
Link 模型无需更改:
/app/Link.php
<?php
namespace App;
use Illuminate\Database\Eloquent\Model;
class Link extends Model
{
}
数据库和模型准备好后,可以将数据加载到甘特图中。 由于客户端期望日期为特定 格式,因此需要创建一个控制器方法以相应格式返回 JSON:
app/Http/Controllers/GanttController.php
<?php
namespace App\Http\Controllers;
use App\Task;
use App\Link;
class GanttController extends Controller
{
public function get(){
$tasks = new Task();
$links = new Link();
return response()->json([
"data" => $tasks->all(),
"links" => $links->all()
]);
}
}
为此方法添加路由,使客户端可以请求数据。该路由将添加到 api.php 路由文件:
routes/api.php
<?php
use Illuminate\Http\Request;
use App\Http\Controllers\GanttController;
Route::get('/data', 'GanttController@get');
最后,更新视图以调用该接口:
resources/views/gantt.blade.php
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";
gantt.init("gantt_here");
gantt.load("/api/data");
gantt.load 方法会向指定 URL 发送 AJAX 请求,并期望获得如定义的 JSON 响应。
同时,指定 date_format 让 gantt 能正确解析数据源的日期格式。

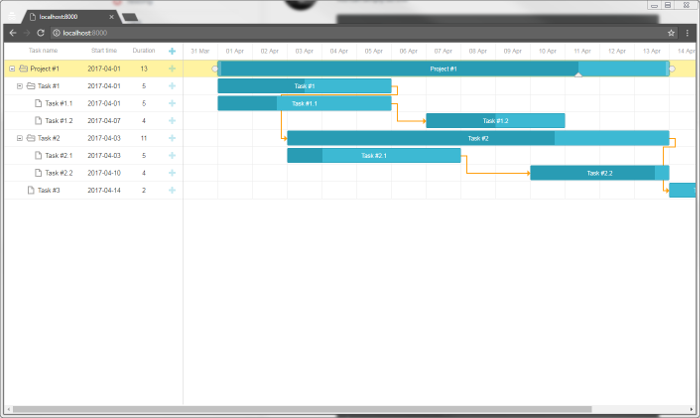

现在,检查应用时,任务应会显示在甘特图中:

目前,甘特图已能从后端读取数据。下一步是让其支持将更改保存回数据库。
客户端以 REST 模式运行,对任务和链接的操作分别发送 POST/PUT/DELETE 请求。gantt 所用的请求格式和路由详见 此处。
为此,需要创建控制器以处理两个模型的 CRUD 操作,定义路由,并在客户端启用数据保存。
首先为两个模型创建 RESTful 资源控制器。 这些控制器将包含添加、删除和更新数据的方法。
app/Http/Controllers/TaskController.php
<?php
namespace App\Http\Controllers;
use Illuminate\Http\Request;
use App\Task;
class TaskController extends Controller
{
public function store(Request $request){
$task = new Task();
$task->text = $request->text;
$task->start_date = $request->start_date;
$task->duration = $request->duration;
$task->progress = $request->has("progress") ? $request->progress : 0;
$task->parent = $request->parent;
$task->save();
return response()->json([
"action"=> "inserted",
"tid" => $task->id
]);
}
public function update($id, Request $request){
$task = Task::find($id);
$task->text = $request->text;
$task->start_date = $request->start_date;
$task->duration = $request->duration;
$task->progress = $request->has("progress") ? $request->progress : 0;
$task->parent = $request->parent;
$task->save();
return response()->json([
"action"=> "updated"
]);
}
public function destroy($id){
$task = Task::find($id);
$task->delete();
return response()->json([
"action"=> "deleted"
]);
}
}
以及为其设置的 路由:
routes/api.php
<?php
use Illuminate\Http\Request;
Route::get('/data', 'GanttController@get');
Route::resource('task', 'TaskController');
关于这段代码有几点说明:
接下来,我们为链接创建类似的控制器。
app/Http/Controllers/LinkController.php
<?php
namespace App\Http\Controllers;
use Illuminate\Http\Request;
use App\Link;
class LinkController extends Controller
{
public function store(Request $request){
$link = new Link();
$link->type = $request->type;
$link->source = $request->source;
$link->target = $request->target;
$link->save();
return response()->json([
"action"=> "inserted",
"tid" => $link->id
]);
}
public function update($id, Request $request){
$link = Link::find($id);
$link->type = $request->type;
$link->source = $request->source;
$link->target = $request->target;
$link->save();
return response()->json([
"action"=> "updated"
]);
}
public function destroy($id){
$link = Link::find($id);
$link->delete();
return response()->json([
"action"=> "deleted"
]);
}
}
对应的路由如下:
routes/api.php
<?php
use Illuminate\Http\Request;
Route::get('/data', 'GanttController@get');
Route::resource('task', 'TaskController');
Route::resource('link', 'LinkController');
最后,需要在客户端进行配置,以便与我们刚刚搭建的 API 协同工作:
resources/views/gantt.blade.php
gantt.config.date_format = "%Y-%m-%d %H:%i:%s";
gantt.init("gantt_here");
gantt.load("/api/data");
var dp = new gantt.dataProcessor("/api");dp.init(gantt);dp.setTransactionMode("REST");
此时,Gantt 图已完全可交互,支持任务与链接的查看、添加、更新和删除。

如需了解更多 dhtmlxGantt 的功能,可参考 我们的指南。
客户端的 gantt 支持 拖拽任务排序。如果启用了此功能,则需要将顺序保存到数据库。相关原理可参见 此处说明。
下面为应用添加此功能。
要允许用户在界面中重新排序任务,需要在 Index 视图中更新 gantt 配置如下:
resources/views/gantt.blade.php
gantt.config.order_branch = true;gantt.config.order_branch_free = true;
gantt.init("gantt_here");
在后端,将顺序存储在名为 "sortorder" 的字段中。完整任务表结构如下:
Schema::create('tasks', function (Blueprint $table){
$table->increments('id');
$table->string('text');
$table->integer('duration');
$table->float('progress');
$table->dateTime('start_date');
$table->integer('parent');
$table->integer('sortorder')->default(0);
$table->timestamps();
});
或者,也可以为现有表添加一次迁移:
php artisan make:migration add_sortorder_to_tasks_table --table=tasks
迁移文件内容如下:
database/migrations/_add_sortorder_to_tasks_table.php
<?php
use Illuminate\Support\Facades\Schema;
use Illuminate\Database\Schema\Blueprint;
use Illuminate\Database\Migrations\Migration;
class AddSortorderToTasksTable extends Migration
{
public function up()
{
Schema::table('tasks', function (Blueprint $table) {
$table->integer('sortorder')->default(0);
});
}
public function down()
{
Schema::table('tasks', function (Blueprint $table) {
$table->dropColumn('sortorder');
});
}
}
然后运行迁移:
php artisan migrate
接下来,更新控制器中的 CRUD 操作。
1 . GET /data 路由应按 sortorder 排序返回任务:
app/Http/Controllers/GanttController.php
<?php
namespace App\Http\Controllers;
use App\Task;
use App\Link;
class GanttController extends Controller
{
public function get(){
$tasks = new Task();
$links = new Link();
return response()->json([
"data" => $tasks->orderBy('sortorder')->get(), "links" => $links->all()
]);
}
}
2 . 新增任务时,应为其分配初始 sortorder 值:
app/Http/Controllers/TaskController.php
public function store(Request $request){
$task = new Task();
$task->text = $request->text;
$task->start_date = $request->start_date;
$task->duration = $request->duration;
$task->progress = $request->has("progress") ? $request->progress : 0;
$task->parent = $request->parent;
$task->sortorder = Task::max("sortorder") + 1;
$task->save();
return response()->json([
"action"=> "inserted",
"tid" => $task->id
]);
}
3 . 最后,当任务被重新排序时,服务端需要相应更新其顺序:
app/Http/Controllers/TaskController.php
public function update($id, Request $request){
$task = Task::find($id);
$task->text = $request->text;
$task->start_date = $request->start_date;
$task->duration = $request->duration;
$task->progress = $request->has("progress") ? $request->progress : 0;
$task->parent = $request->parent;
$task->save();
if($request->has("target")){ $this->updateOrder($id, $request->target); }
return response()->json([
"action"=> "updated"
]);
}
private function updateOrder($taskId, $target){
$nextTask = false;
$targetId = $target;
if(strpos($target, "next:") === 0){
$targetId = substr($target, strlen("next:"));
$nextTask = true;
}
if($targetId == "null")
return;
$targetOrder = Task::find($targetId)->sortorder;
if($nextTask)
$targetOrder++;
Task::where("sortorder", ">=", $targetOrder)->increment("sortorder");
$updatedTask = Task::find($taskId);
$updatedTask->sortorder = $targetOrder;
$updatedTask->save();
}
Gantt 组件本身不包含针对 SQL 注入、XSS 或 CSRF 攻击等威胁的防护。保障应用安全性是后端开发者的职责。详情请参阅 相关文档。
如果按照上述步骤操作后,Gantt 图未显示任务或链接,请参考 后端集成问题排查指南 文章以查找和解决常见问题。
Gantt 现已具备完整功能。完整源码可在 GitHub 获取,便于克隆或下载用于项目开发。
关于 gantt 更多功能的信息可参见 我们的指南,以及在 how-to guides 中有关于将 Gantt 集成到其他后端框架的教程。
Back to top
