컬럼 정렬
dhtmlxGantt는 그리드 컬럼 내 데이터를 클라이언트 측에서 바로 정렬할 수 있는 기능을 제공합니다.
그리드에서 정렬을 활성화하는 방법은 두 가지가 있습니다:
- sort 속성이 활성화된 컬럼 헤더를 한 번 클릭하는 방법
- sort 메서드의 API 호출을 사용하는 방법으로, 버튼 클릭이나 페이지 로드 등 이벤트나 동작에 의해 트리거될 수 있습니다.
노트
Gantt는 실제 데이터 값에 기반하여 작업을 정렬하며, 컬럼의 template 속성에 의해 생성된 값은 정렬하지 않습니다.
헤더 클릭으로 정렬하기

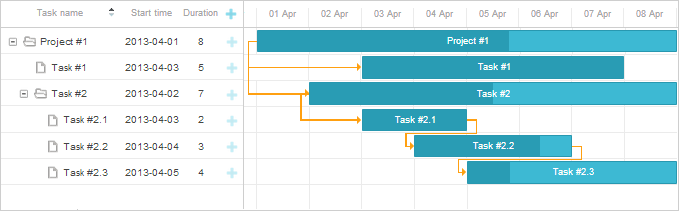

헤더를 클릭하면, Gantt 차트는 현재 정렬된 컬럼과 정렬 순서(오름차순 또는 내림차순)를 시각적으로 표시합니다. 같은 헤더를 연속으로 클릭하면 정렬 방향이 토글됩니다.

Gantt 차트에서 정렬을 활성화하려면, sort 속성을 true로 설정하세요:
gantt.config.sort = true;
gantt.init("gantt_here");
프로그래밍 방식으로 정렬하기
버튼 클릭이나 페이지 로드 등 특정 이벤트나 동작에 따라 그리드를 정렬하려면, sort 메서드를 사용하세요.
버튼 클릭 시 정렬
<input type='button' value='Sort by task name' onclick='gantt.sort("text", true);'/>
<script type="text/javascript" charSet="utf-8">
gantt.init("gantt_here");
gantt.parse(tasks);
</script>
커스텀 정렬 함수
sort 메서드의 첫 번째(유일한) 파라미터로 함수명을 전달하여 커스텀 정렬 함수를 적용할 수 있습니다.
이 함수는 인접한 값 쌍마다 호출되며, 1, -1 또는 0을 반환해야 합니다:
- 1 - 첫 번째 객체가 두 번째 객체보다 앞에 와야 함
- -1 - 두 번째 객체가 첫 번째 객체보다 앞에 와야 함
- 0 - 두 객체의 순서는 변하지 않음
Gantt 차트에서 커스텀 함수로 정렬하기
<input type='button' value='Sort by the number of holders'
onclick='sortByHolders(direction)'/>
<script type="text/javascript" charSet="utf-8">
var direction = false;
function sortByHolders(direction1){
direction = !direction;
gantt.sort(sortHolders);
};
function sortHolders(a,b){
a = a.users.length;
b = b.users.length;
if (direction){
return a>b?1:(a<b?-1:0);
} else {
return a>b?-1:(a<b?1:0);
}
};
</script>
그리드에서 컬럼별 정렬
각 컬럼별로 개별적인 정렬 규칙을 정의할 수 있습니다. 컬럼별 정렬을 처리하는 세 가지 일반적인 방법은 다음과 같습니다:
- sort를 false로 설정하여 컬럼에서 정렬 비활성화
gantt.config.columns[1].sort = false;
- sort에 커스텀 함수를 할당하여 컬럼을 커스텀 함수로 정렬
gantt.config.columns[1].sort = function(a,b){
return custom_function(a,b);
};
이 커스텀 함수는 두 개의 작업 객체(a, b)를 받아 1, -1 또는 0을 반환합니다:
- 1 - 첫 번째 객체가 두 번째 객체보다 앞에 와야 함
- -1 - 두 번째 객체가 첫 번째 객체보다 앞에 와야 함
- 0 - 순서가 변경되지 않음
- sort에 다른 작업 필드명을 지정하여 해당 필드 값 기준으로 컬럼 정렬
gantt.config.columns[1].sort = 'other_field';
