Zum Hauptinhalt springen

dhtmlxGantt mit Vue.js

Diese Anleitung setzt Grundkenntnisse in Vue voraus. Falls Sie neu bei Vue sind, empfehlen wir Ihnen die Vue 3 Dokumentation für einen schnellen Einstieg.

DHTMLX Gantt funktioniert gut mit Vue. Ein passendes Beispiel finden Sie auf GitHub: DHTMLX Gantt mit Vue Demo.

Ein Projekt erstellen

Stellen Sie sicher, dass Node.js installiert ist, bevor Sie ein neues Projekt starten.

Um ein Vue-Projekt zu erstellen, führen Sie folgenden Befehl aus:

npm create vue@latest

Dieser Befehl installiert und startet create-vue, das offizielle Tool zum Erstellen von Vue-Projekten. Weitere Informationen finden Sie im Vue.js Quick Start.

Installation der Abhängigkeiten

Navigieren Sie anschließend in Ihr App-Verzeichnis. Nennen wir das Projekt gantt-vue:

cd gantt-vue

Installieren Sie dann die Abhängigkeiten und starten Sie den Entwicklungsserver mit Ihrem Paketmanager:

  • Für yarn:
yarn install
yarn dev
  • Für npm:
npm install
npm run dev

Ihr Vue-Projekt sollte jetzt unter http://localhost:5173 laufen.

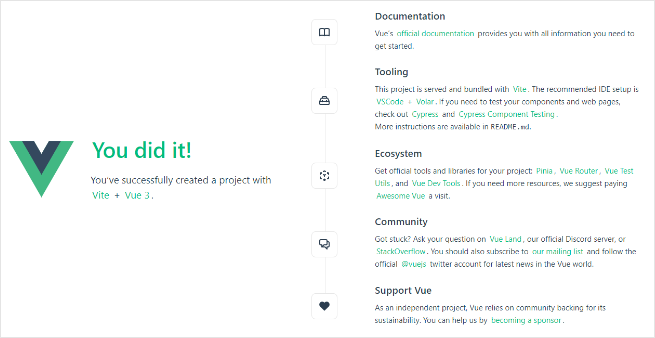

Gantt Vue App läuft

Gantt erstellen

Um DHTMLX Gantt zum Projekt hinzuzufügen, stoppen Sie zunächst die laufende App mit Strg+C im Terminal. Installieren Sie dann das Gantt-Paket.

Schritt 1. Paketinstallation

Die PRO-Versionen der Bibliothek können über npm/yarn aus unserem privaten Repository installiert werden. Folgen Sie dieser Anleitung, um Zugriff zu erhalten.

Sobald Sie die Evaluierungsversion haben, installieren Sie sie mit einem der folgenden Befehle:

  • Mit npm:
npm install @dhx/trial-gantt
  • Mit yarn:
yarn add @dhx/trial-gantt

Alternativ können Sie, da das Zip-Paket der Bibliothek als npm-Modul strukturiert ist, es aus einem lokalen Ordner installieren.

Schritt 2. Komponentenerstellung

Erstellen Sie eine Vue-Komponente, um Gantt in Ihre App einzubetten. Legen Sie eine neue Datei namens Gantt.vue im Verzeichnis src/components/ an.

Importieren der Quelldateien

Öffnen Sie Gantt.vue und importieren Sie die Gantt-Quelldateien. Beachten Sie den Unterschied je nach Installationsmethode:

  • Wenn Sie aus einem lokalen Ordner installiert haben, verwenden Sie:

Gantt.vue

import { Gantt} from "dhtmlx-gantt";
import "dhtmlx-gantt/codebase/dhtmlxgantt.css";
  • Wenn Sie die Trial-Version installiert haben, verwenden Sie:

Gantt.vue

import { Gantt} from "@dhx/trial-gantt";
import "@dhx/trial-gantt/codebase/dhtmlxgantt.css";

Diese Anleitung verwendet die Trial-Version.

Container festlegen und Gantt hinzufügen

Um Gantt auf der Seite anzuzeigen, geben Sie das Containerelement an. So sieht es aus:

Gantt.vue

<script>
import { Gantt } from "@dhx/trial-gantt";
import "@dhx/trial-gantt/codebase/dhtmlxgantt.css";

export default {
mounted() {
let gantt = Gantt.getGanttInstance();
gantt.init(this.$refs.cont);

this.gantt = gantt;
},
unmounted() {
this.gantt.destructor();
this.$refs.cont.innerHTML = "";
},
};
</script>

<template>
<div ref="cont" style="width: 100%; height: 100%"></div>
</template>

Damit der Gantt-Container den gesamten Body ausfüllt, entfernen Sie die Standard-Styles aus main.css in src/assets und fügen Sie Folgendes hinzu:

src/assets/main.css

body, #app {
margin: 0;
padding: 0;
height: 100vh;
width: 100%;
}

Schritt 3. Gantt in die App einbinden

Fügen Sie als Nächstes die Gantt-Komponente in Ihre App ein. Öffnen Sie src/App.vue und ersetzen Sie den Standardinhalt durch:

src/App.vue

<script>
import Gantt from "./components/Gantt.vue";

export default {
components: { Gantt }
};
</script>

<template>
<Gantt/>
</template>

Nach dem Starten der App sollte ein leerer Gantt angezeigt werden:

Gantt Vue Init

Schritt 4. Daten bereitstellen

Um Aufgaben im Gantt anzuzeigen, stellen Sie einen Datensatz bereit. Erstellen Sie eine Datei data.js im Verzeichnis src/ mit folgenden Daten:

src/data.js

export function getData() {
const tasks = {
data: [
{
id: "10",
text: "Project #1",
start_date: "01-04-2025",
duration: 3,
order: 10,
progress: 0.4,
open: true,
},
{
id: "1",
text: "Task #1",
start_date: "01-04-2025",
duration: 1,
order: 10,
progress: 0.6,
parent: "10",
},
{
id: "2",
text: "Task #2",
start_date: "02-04-2025",
duration: 2,
order: 20,
progress: 0.6,
parent: "10",
},
],
links: [{ id: 1, source: 1, target: 2, type: "0" }],
};
return tasks;
}

Übergeben Sie diese Daten als Props an die Gantt-Komponente in App.vue:

App.vue

<script>
import Gantt from "./components/Gantt.vue";
import { getData } from "./data";

export default {
components: { Gantt },
data() {
return {
tasks: getData(),
};
},
};
</script>

<template>
<Gantt :tasks="tasks" />
</template>

Verwenden Sie dann diese Props mit gantt.parse() in der Gantt-Komponente:

Gantt.vue

<script>
import { Gantt } from "@dhx/trial-gantt";
import "@dhx/trial-gantt/codebase/dhtmlxgantt.css";

export default {
props: ["tasks"],

mounted() {
let gantt = Gantt.getGanttInstance();
gantt.init(this.$refs.cont);
gantt.parse(this.tasks);

this.gantt = gantt;
},
unmounted() {
this.gantt.destructor();
this.$refs.cont.innerHTML = "";
},
};
</script>

<template>
<div ref="cont" style="width: 100%; height: 100%"></div>
</template>

Wenn Sie die App neu laden, wird Gantt nun mit Aufgaben angezeigt:

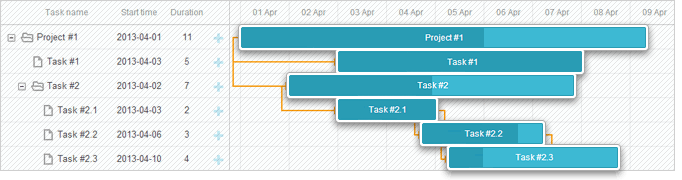

Gantt Aufgaben

Schritt 5. Daten speichern

Um Änderungen im Gantt zu verfolgen, verwenden Sie einen dataProcessor-Handler, der die Kommunikation mit Ihrem Backend verwaltet. Dieser Handler kann eine Funktion oder ein Router-Objekt sein. dhtmlxGantt unterstützt Promise-Antworten vom Handler, was eine ordnungsgemäße Verarbeitung von Aktionen gewährleistet.

Erstellen Sie einen DataProcessor mit createDataProcessor() und erfassen Sie Änderungen wie folgt:

gantt.createDataProcessor(function(entity, action, data, id) {​
gantt.message(`${​entity} ${​action}`);
});

Falls Ihr Backend beim Erstellen neuer Datensätze die Task-IDs ändert (was in vielen Systemen üblich ist), stellen Sie sicher, dass Ihr Promise ein Objekt mit (id: databaseId) oder (tid: databaseId) zurückgibt. So kann Gantt den Datensatz mit der neuen Datenbank-ID aktualisieren. Weitere Informationen finden Sie unter server side integration.

Damit ist Ihr Vue Gantt-Setup abgeschlossen. Sie können das vollständige Demo auf GitHub erkunden: https://github.com/DHTMLX/vue-gantt-demo.

XSS-, CSRF- und SQL-Injection-Angriffe

Beachten Sie, dass Gantt selbst keinen Schutz vor Bedrohungen wie SQL-Injection, XSS oder CSRF-Angriffen bietet. Die Sicherheit Ihrer Anwendung liegt in der Verantwortung der Backend-Entwickler.

Lesen Sie den Artikel Application Security, um mehr über gängige Schwachstellen zu erfahren und wie Sie Ihre App absichern können.
